TakumiKou

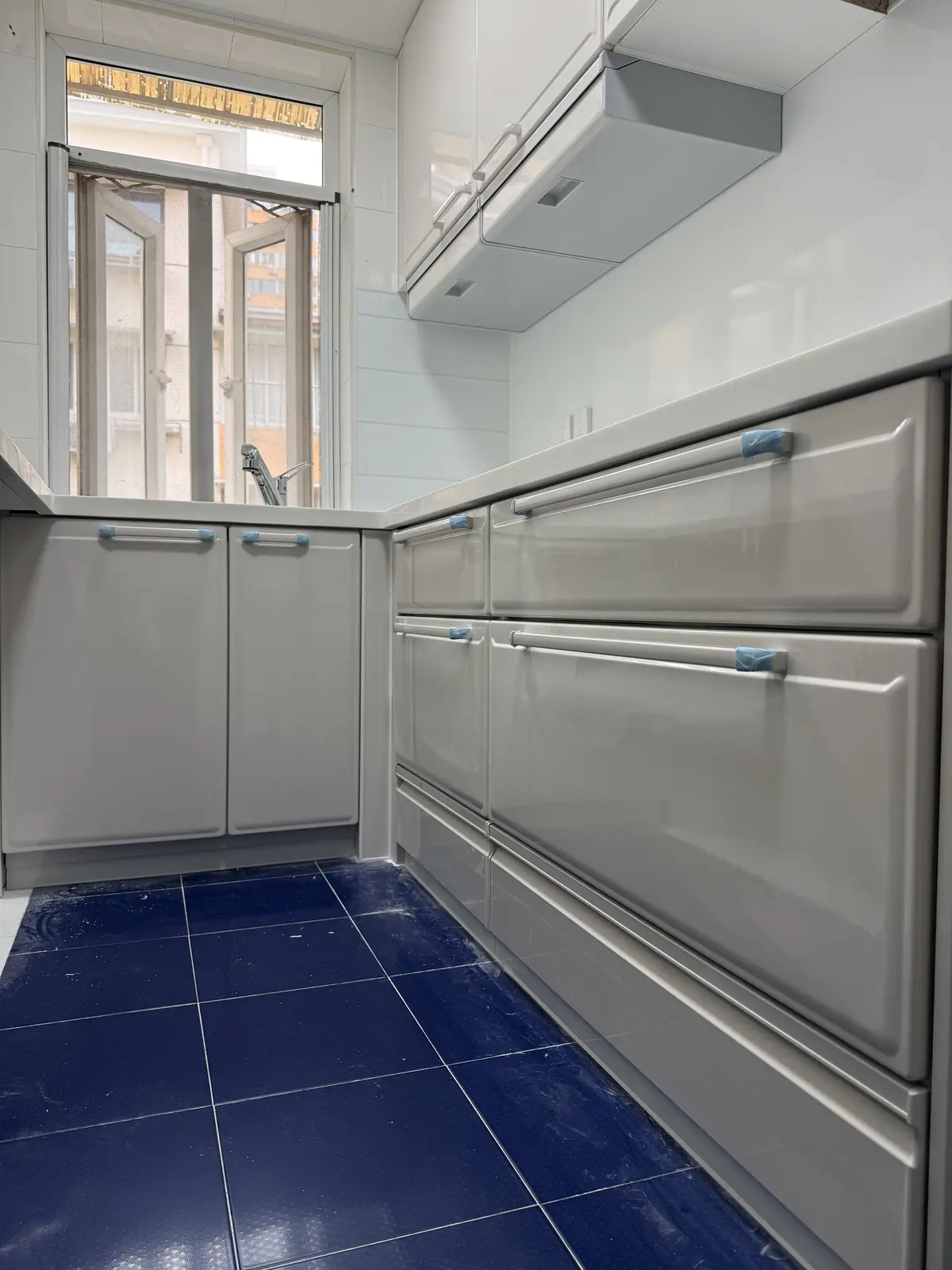

宝山赵先生厨卫改造

局部改造 / 上海·宝山区 / 2026

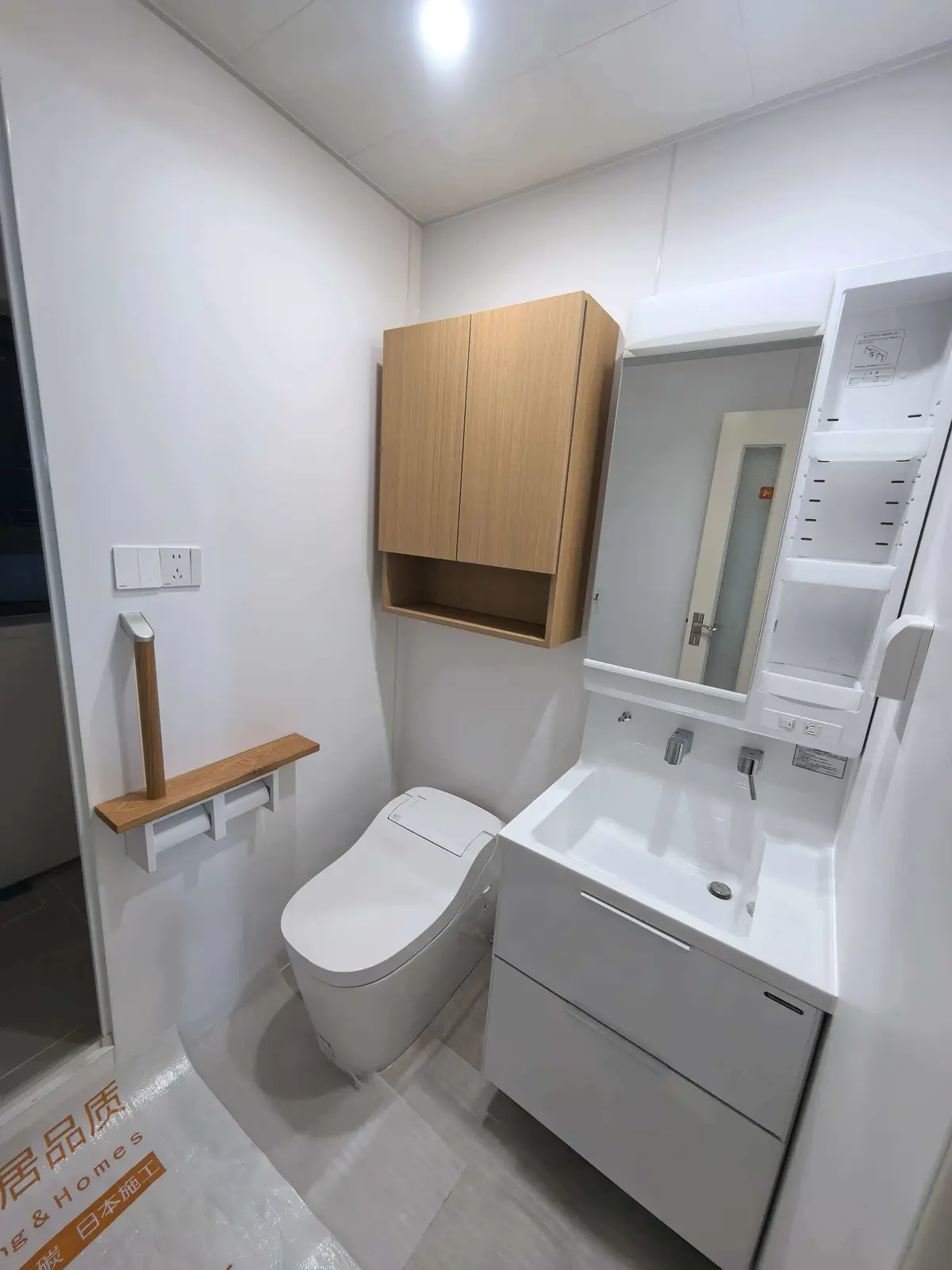

宝山赵先生厨卫改造

项目摘要

宝山赵先生厨卫改造案例:TAKARA STANDARD 珐琅整体厨房,AICA 装饰板墙面,厨卫双改,18 个施工节点全程记录。

宝山赵先生厨卫改造

现状与要求

厨房和卫生间需要整体翻新,涉及拆除、水电、防水、设备安装各环节。

设计与施工处理

保护→拆除→水电→防水→淋浴房→墙壁→地胶→AICA板→浴室柜→珐琅板→橱柜→设备安装→收口验收。

完成状态

厨卫改造完成,珐琅厨房与整体浴室品质稳定,施工全程可视化。

施工进度17 个阶段
前期与拆除2项
保护2026.06.01 → 2026.06.01 · 1天
1天
拆除·清运2026.06.02 → 2026.06.04 · 3天
3天
主体施工11项
水电开槽2026.06.08 → 2026.06.09 · 2天
2天
水电工事2026.06.10 → 2026.06.11 · 2天
2天
防水·供水2026.06.12 → 2026.06.13 · 2天
2天
淋浴房安装2026.06.15 → 2026.06.16 · 2天
2天
墙壁工事2026.06.17 → 2026.06.17 · 1天
1天
清运·基础2026.06.18 → 2026.06.18 · 1天
1天
风口·地漏2026.06.22 → 2026.06.22 · 1天
1天
地胶铺设2026.06.24 → 2026.06.24 · 1天
1天
AICA板·包管2026.06.25 → 2026.06.25 · 1天
1天
浴室柜·地面2026.06.26 → 2026.06.27 · 2天
2天
珐琅板·AICA2026.06.29 → 2026.06.30 · 2天
2天
收尾与验收4项
收口打胶2026.07.01 → 2026.07.01 · 1天
1天
橱柜安装2026.07.02 → 2026.07.04 · 3天
3天
设备安装2026.07.06 → 2026.07.06 · 1天
1天
收口验收2026.07.07 → 2026.07.07 · 1天
1天

施工节点记录

保留关键阶段影像,完整工期以项目进度表为准

1

现场勘察

2026.04.02

宝山现场勘察。

2

保护

2026.06.01

现场保护。

3

拆除·垃圾清运

2026.06.02-06.04

拆除旧设施,垃圾清运。

4

水电开槽

2026.06.08-06.09

水电开槽。

5

水电工事

2026.06.10-06.11

水电管路工事。

6

防水·供水工事

2026.06.12-06.13

防水层施工,供水管路。

7

淋浴房安装·水管固定

2026.06.15-06.16

淋浴房安装,水管固定。

8

墙壁工事·打胶

2026.06.17

墙壁工事,打胶处理。

9

垃圾清运·基础

2026.06.18

垃圾清运,基础处理。

10

风口·地漏·移位处理

2026.06.22

风口、地漏移位处理。

11

地胶铺设

2026.06.24

地胶铺设。

12

AICA板张贴·包管

2026.06.25

AICA板张贴,管道包裹。

13

浴室柜安装·地面处理

2026.06.26-06.27

浴室柜安装,地面处理,地胶铺设。

14

珐琅板·AICA板张贴

2026.06.29-06.30

珐琅板、AICA板张贴。

15

收口打胶

2026.07.01

收口打胶处理。

16

橱柜安装

2026.07.02-07.04

橱柜安装。

17

设备安装

2026.07.06

设备安装。

18

收口验收·完工

2026.07.07

收口验收,完工交付。
