上海徐汇 · 陶府108㎡全屋整装

查看施工现场
施工面积
108㎡
项目地点
上海徐汇
施工工期
2025.08–2026.01 · 已完工
上海徐汇 · 陶府108㎡全屋整装

空间与项目要求

108㎡平层需要同时组织玄关落尘区、连续客餐厨、四间房间(保留三间卧室与一间书房)、整体淋浴与独立马桶间、衣帽间和阳台晾晒,并协调木地板、地胶、珐琅板、呼吸砖、壁纸等多种完成面的接口。

设计与施工处理

大崎真悟建筑设计工作室出具32页A3施工图,覆盖原始结构、拆墙与砌墙、平面布置、家具尺寸、地面铺贴、天花与灯具定位、开关控制、机电与给排水点位,以及16张立面;材料表按空间落实完成面:客厅卧室木地板、玄关厨房300×300地胶、厨房珐琅板、卫生间背面与玄关呼吸砖、阳台木纹地砖。

当前进度

项目于2025年8月11日开工,2026年1月竣工验收。施工节点记录将按开工放线、水电、木工、油工地面、木作安装、收尾验收逐段补充现场照片。

空间方案

设计效果与空间

玄关 / 客厅 / 餐厅 / 厨房 / 主卧 / 次卧 / 书房 / 卫生间 / 马桶间 / 衣帽间 / 阳台
客厅 · 设计效果图
已显示 1 / 14
01

公共空间组织

采用开放式厨房,餐厅满足4-6人用餐,客厅不做满墙柜。

保持公共区域的通透感,让备餐、用餐与会客动线连续,符合业主对空间宽敞的要求。

02

主卧功能组织

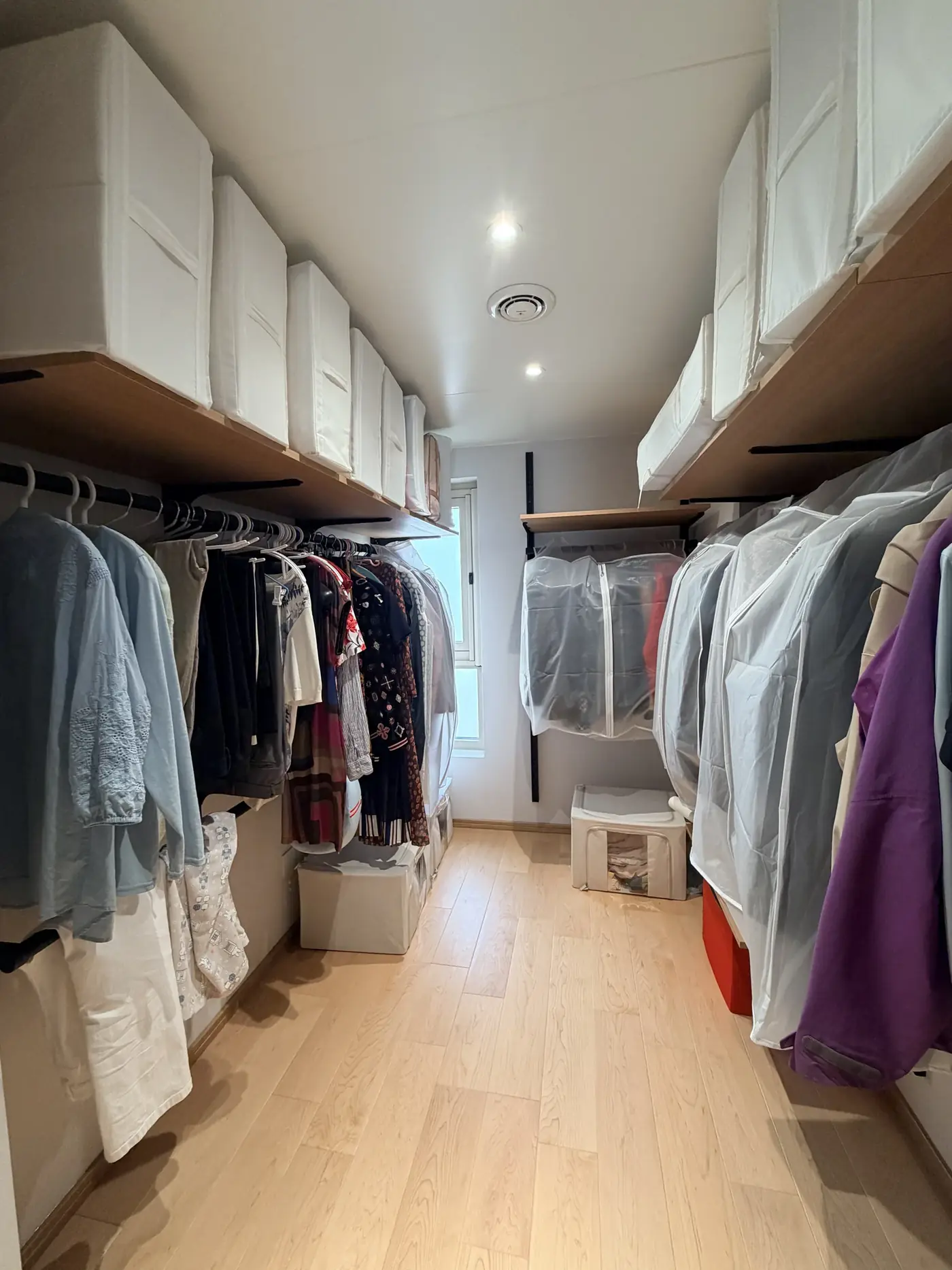

1800床配独立衣帽间,并设带小洗手池的独立马桶间,马桶不移位。

在不改动排污主管的前提下,把如厕、洗漱与收纳功能拆开,提升三代同堂早高峰的使用效率。

03

完成面分区

客厅卧室铺木地板,玄关厨房用地胶,厨房墙面用珐琅板,卫生间背面与玄关用呼吸砖。

按使用频率与清洁需求分配材料,耐脏易清洁的面材落在高频与水汽区域。

房屋条件与施工要求+
  • 父母同住需考虑养老功能,书房需满足两个孩子的学习书桌。
  • 保留三个卧室,马桶不移位,马桶间设独立小洗手池。
  • 开放式厨房,餐厅满足4-6人用餐,冰箱不放在厨房区。
  • 阳台保留外墙鹅黄色涂料与户外栏杆,满足日常晾晒。

施工节点记录

平面方案设计

查看平面方案
2025.05.25–06.13

5月25日现场测量并签约,5月26日启动平面方案,6月6日方案汇报,6月10日复测,6月13日平面方案最终确定。

施工图设计与交付

2025.07.16–07.30

7月16日进入施工图设计阶段,完成32页A3施工图(含材料表与16张立面),7月30日施工图交付。

施工报价与开工准备

2025.07.31–08.10

7月31日至8月6日完成施工报价确认,随后进场准备。

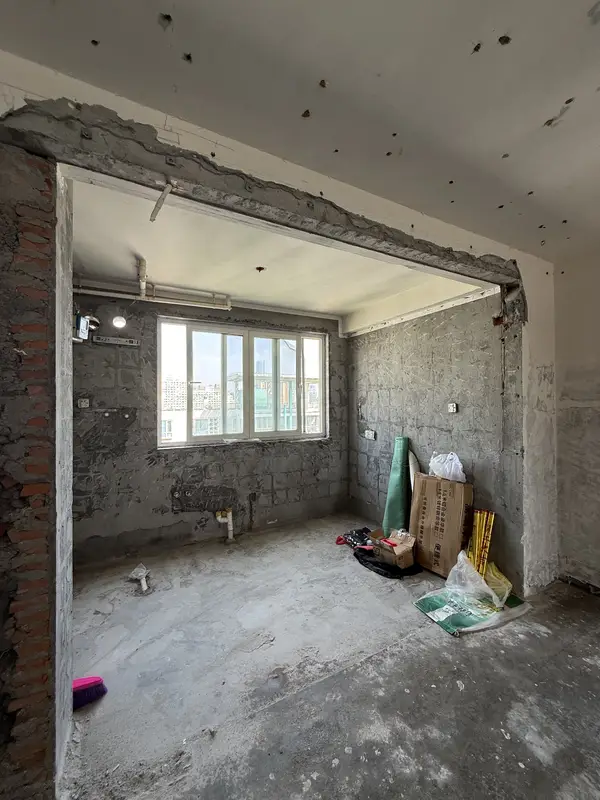

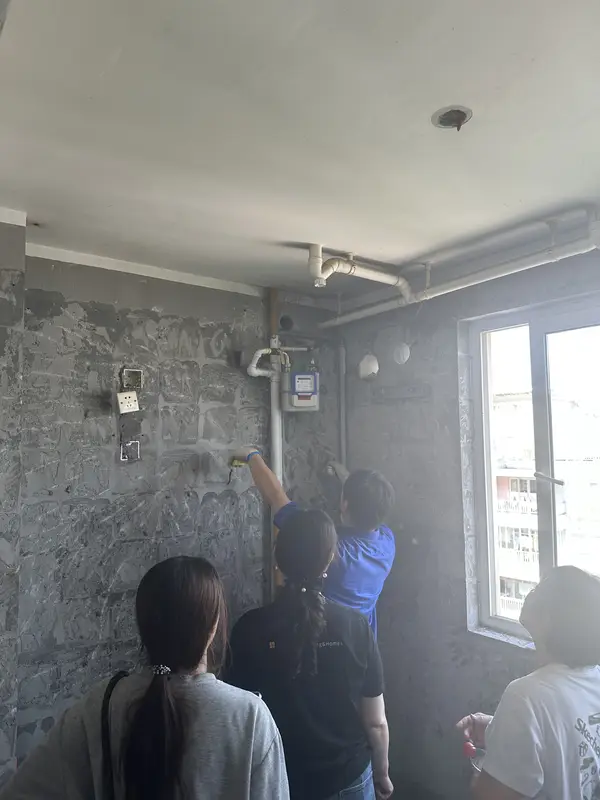

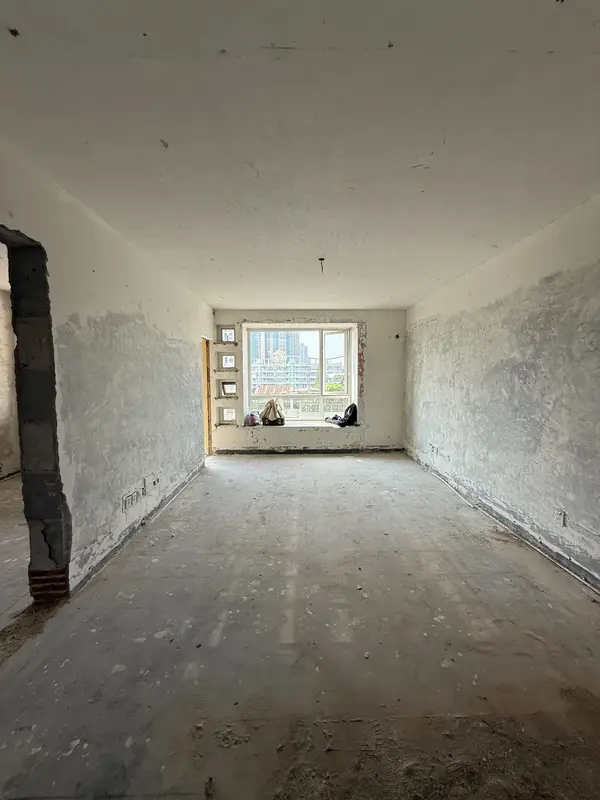

开工与放线

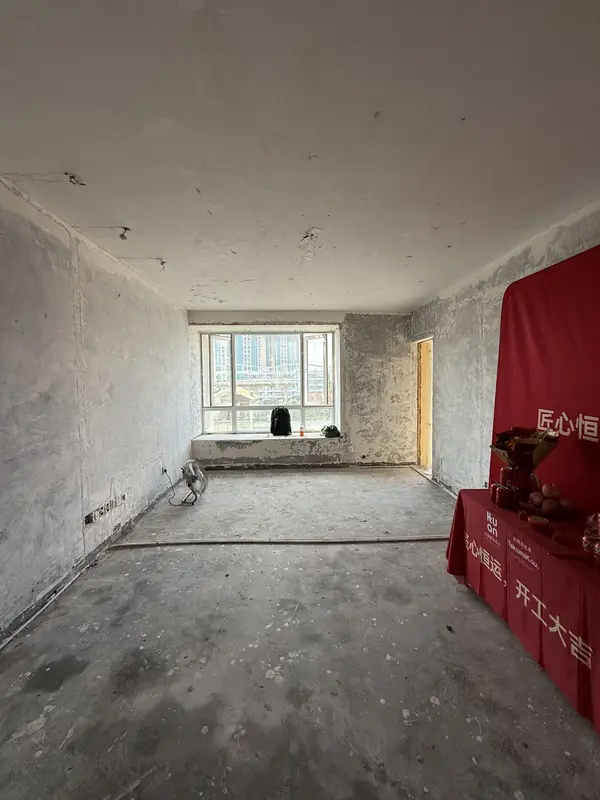

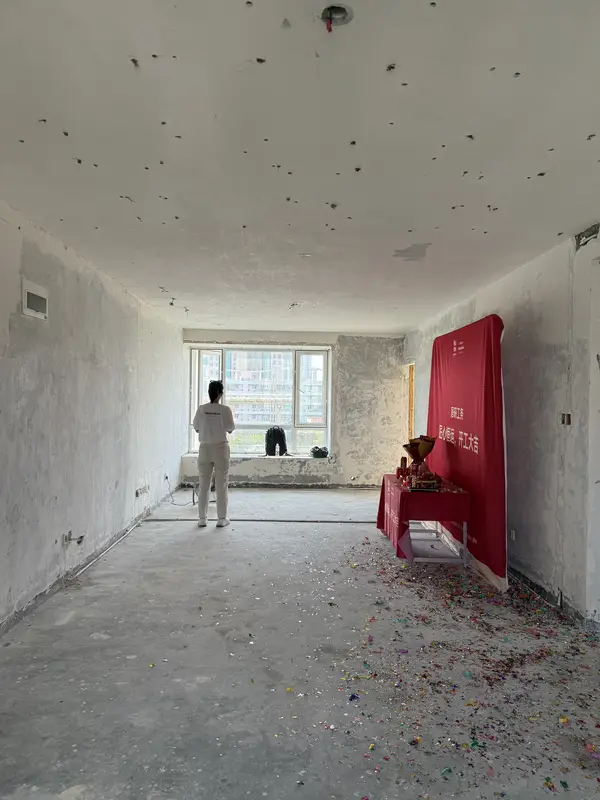

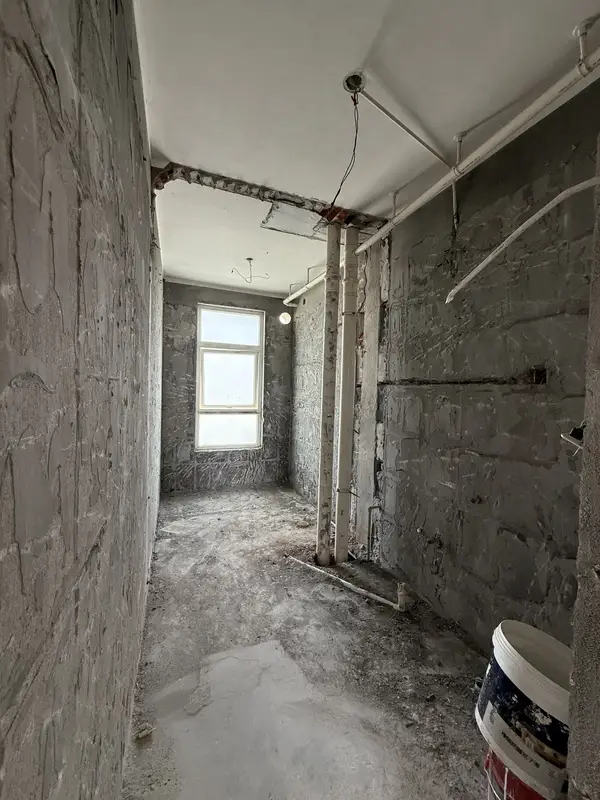

2025.08.11–08.15

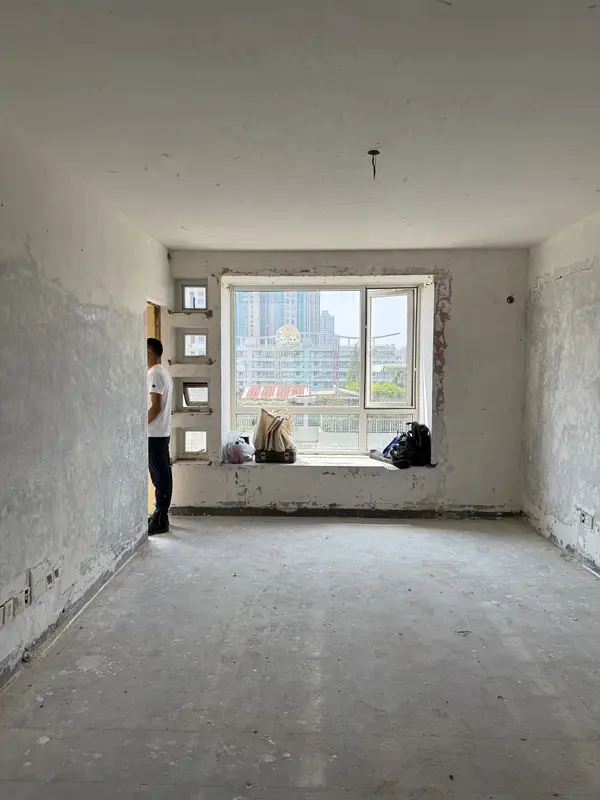

8月11日正式开工,8月12日施工图现场对接,8月13日起现场设计监理跟进,完成现场放线。

已显示 10 / 15

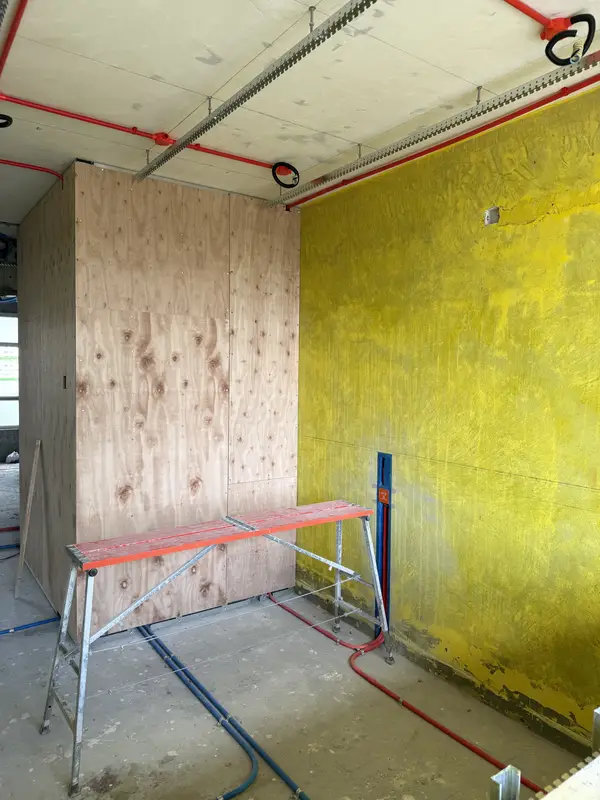

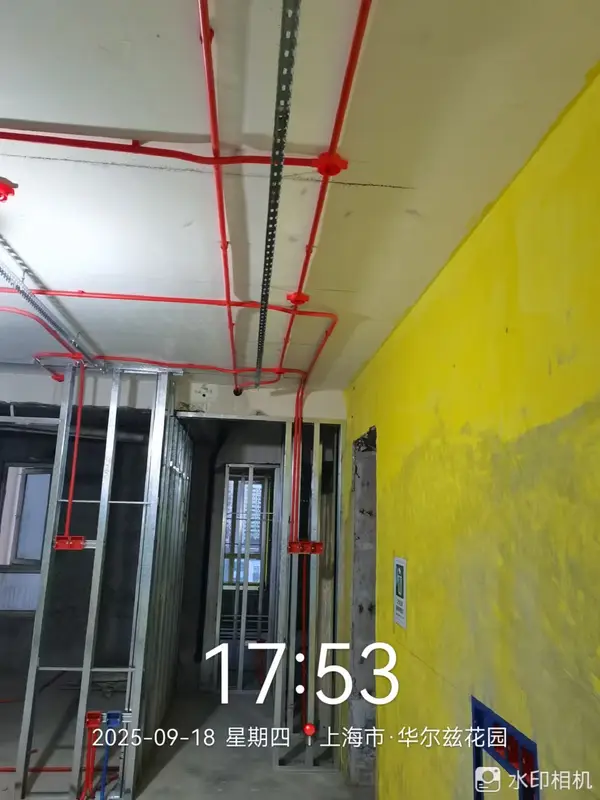

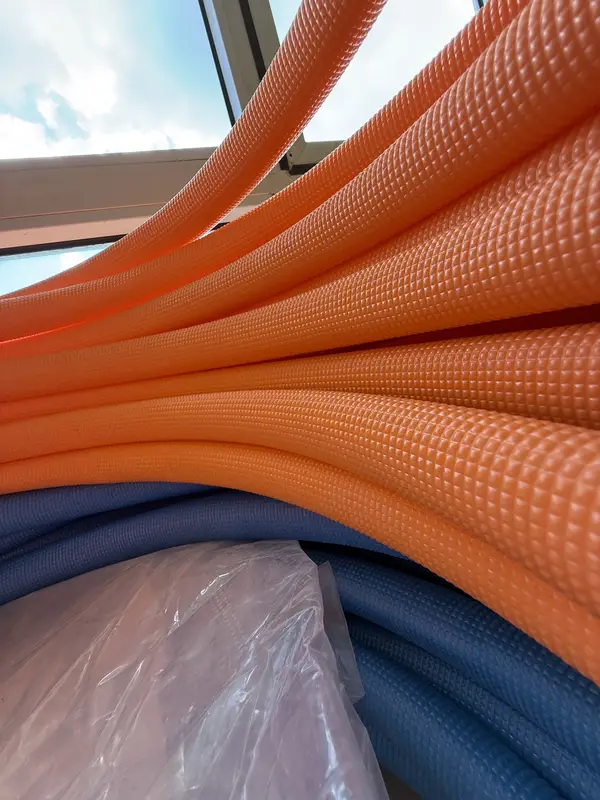

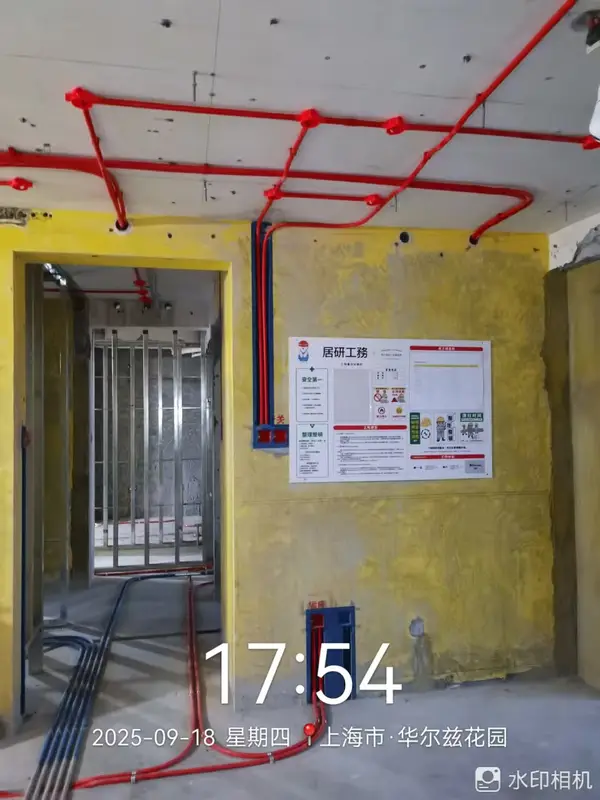

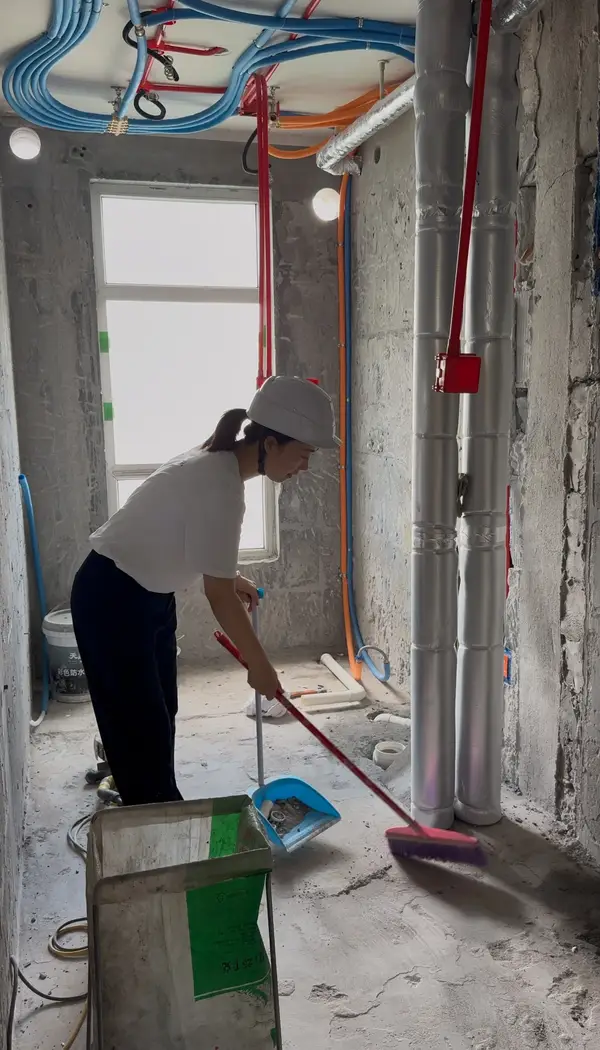

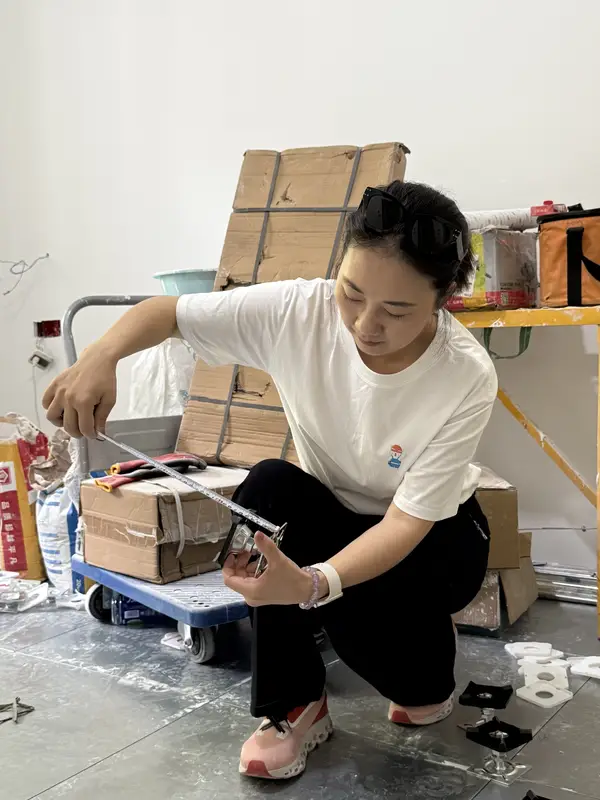

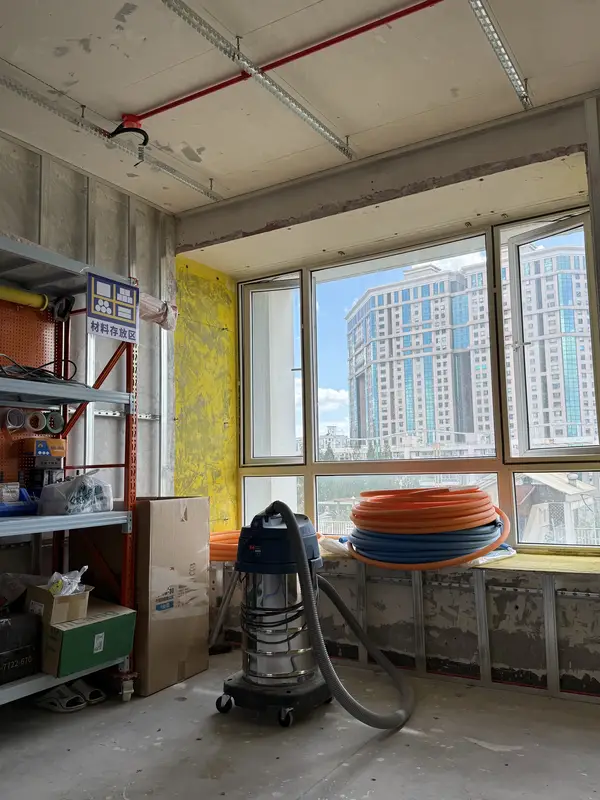

水电工程

2025.08–09

水电改造与隐蔽工程施工,8月31日完成整体厨卫水电图深化,9月第四周完成隐蔽验收。铝合金窗与空调(客户自购)同期穿插安装。

已显示 10 / 10

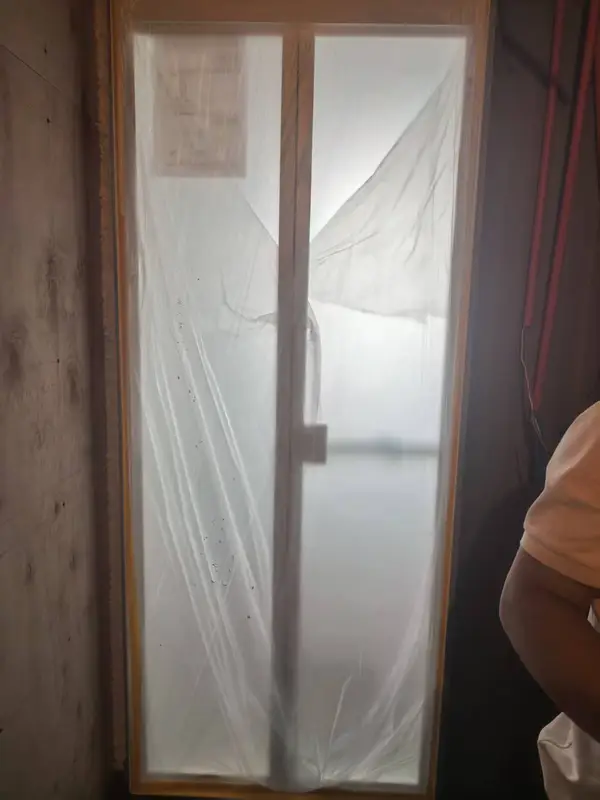

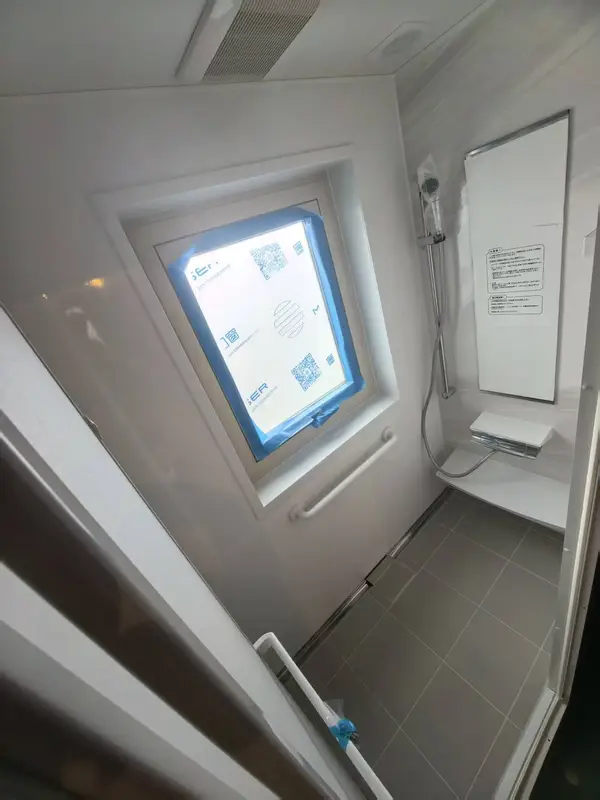

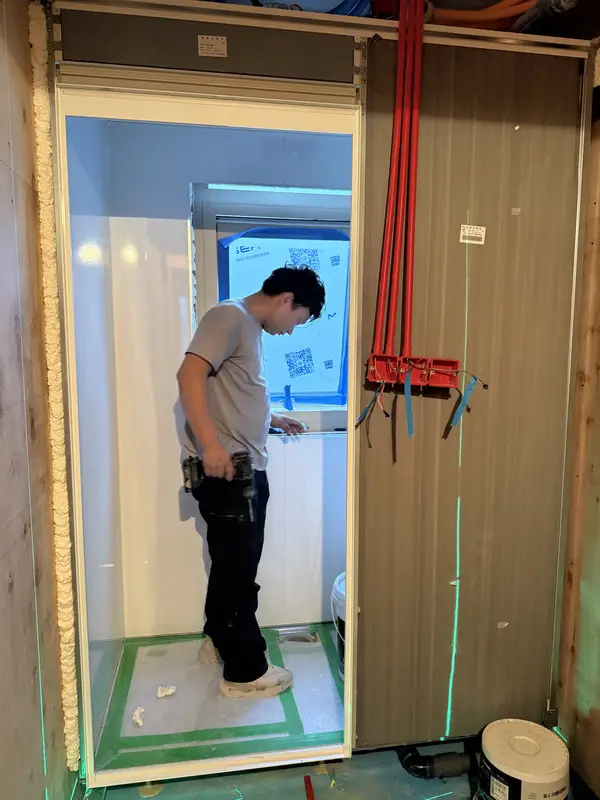

整体浴室

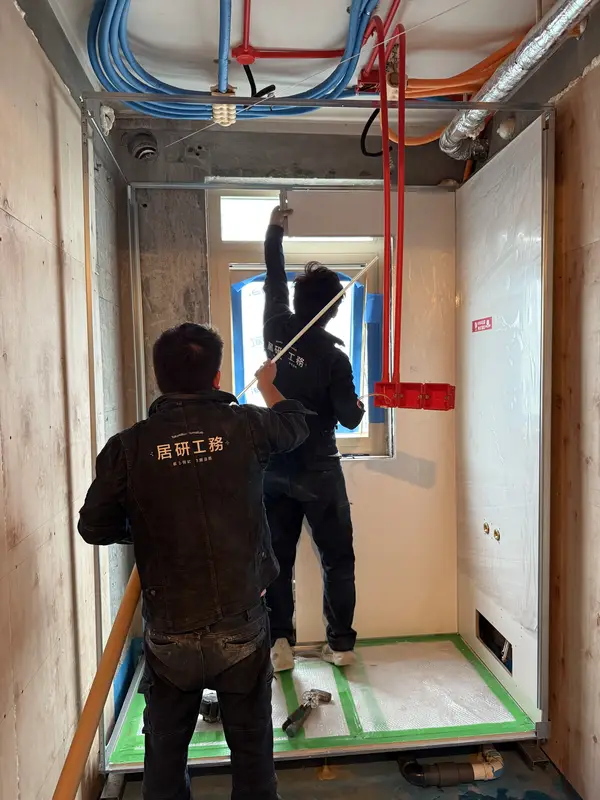

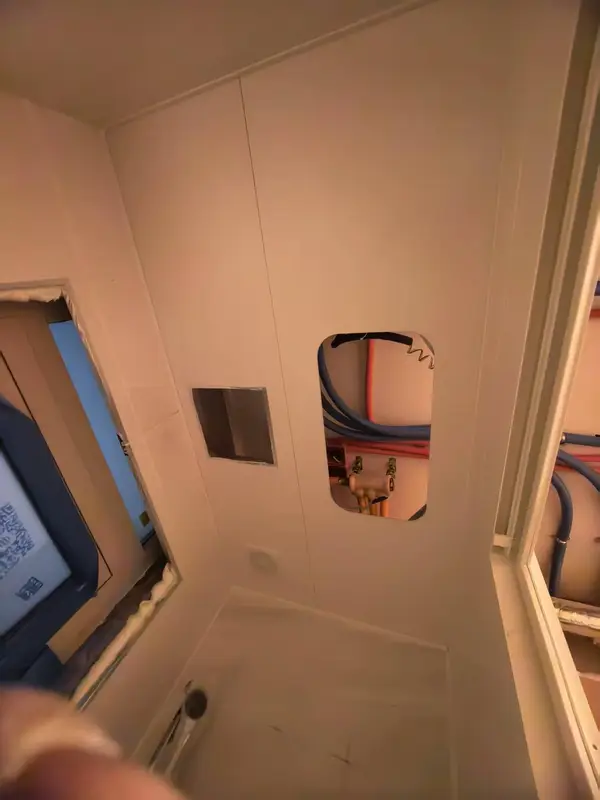

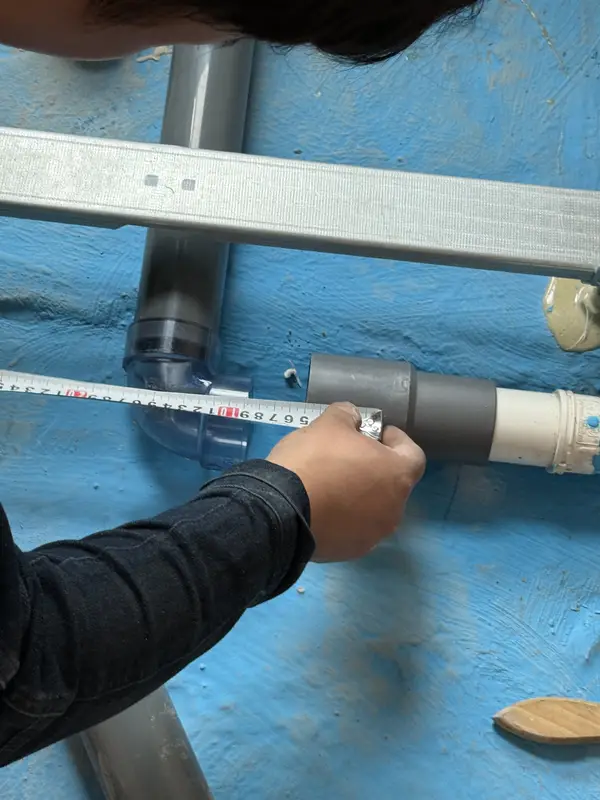

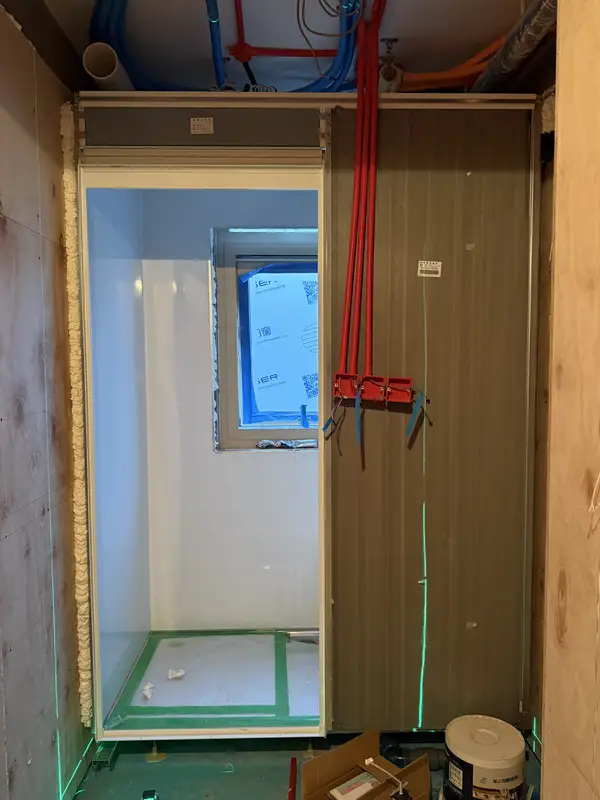

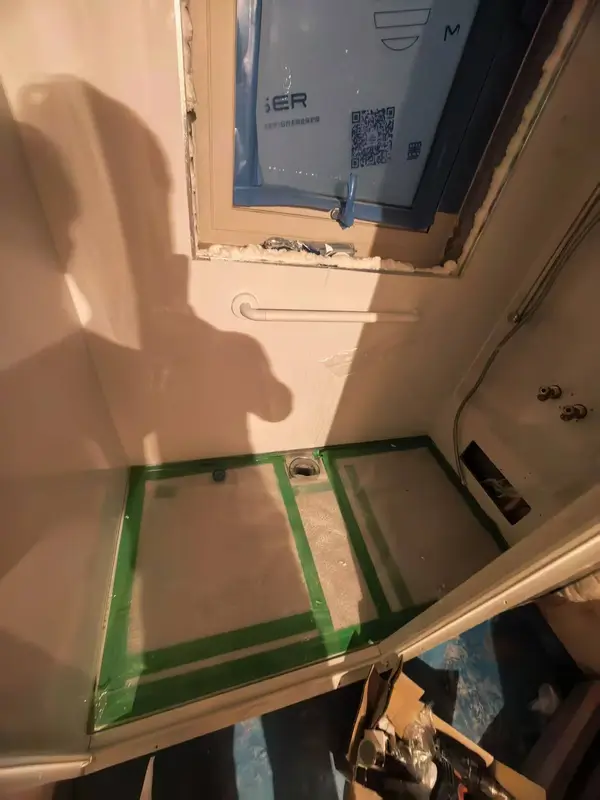

2025.09.10–09.11

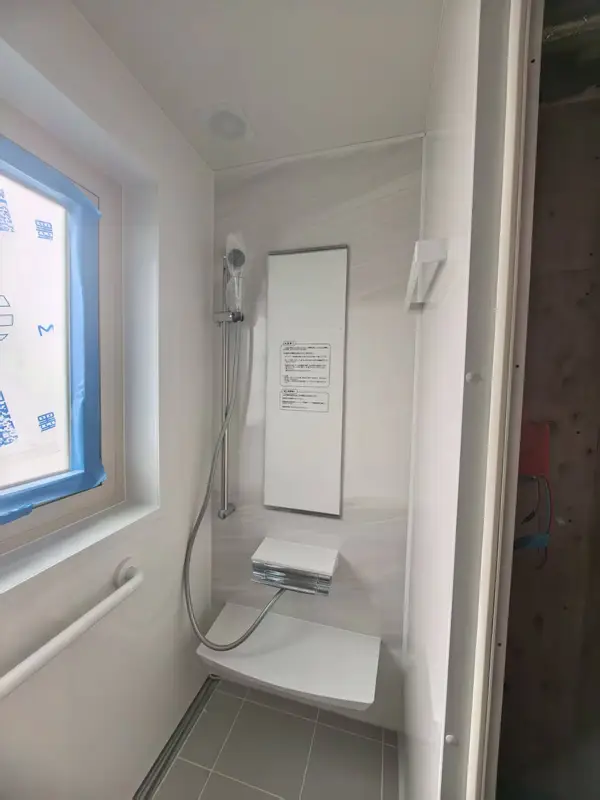

9月10日整体浴室进场预制底盘安装,9月11日完成墙体拼装与顶面防水收口。

已显示 10 / 10

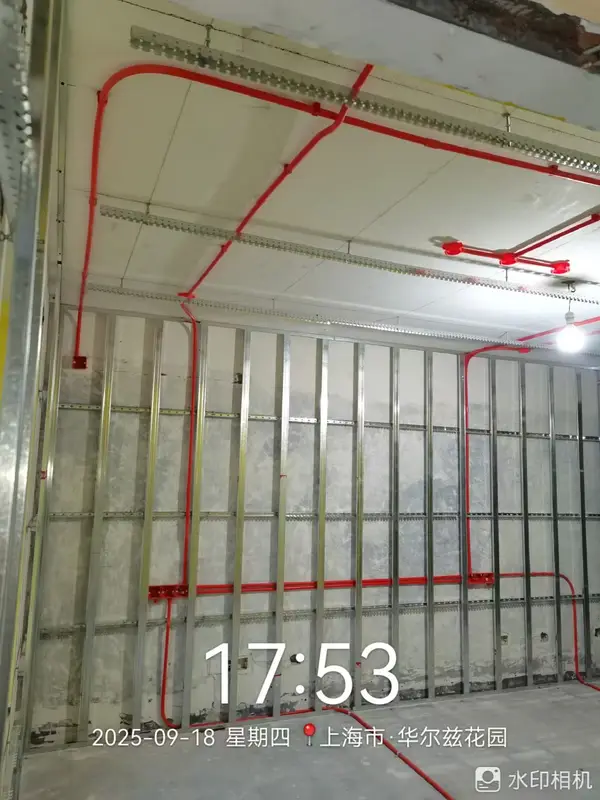

墙体与吊顶基础(木工)

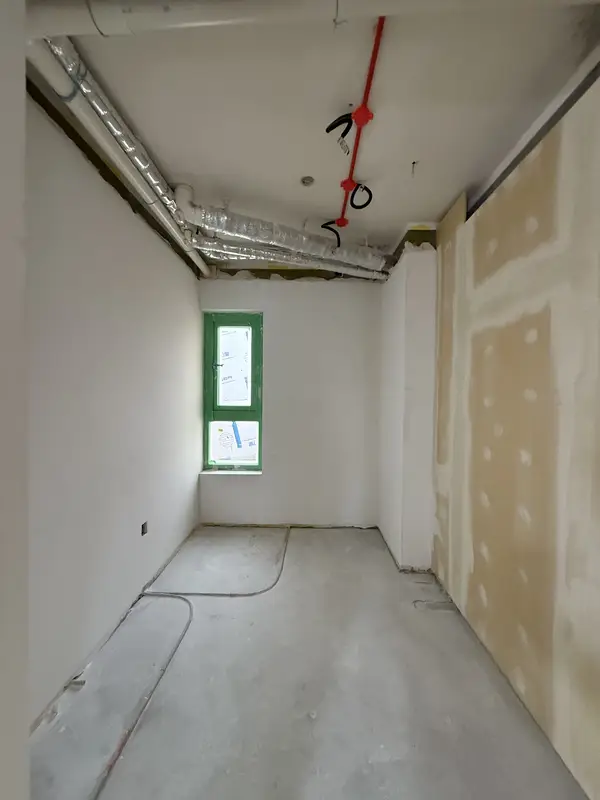

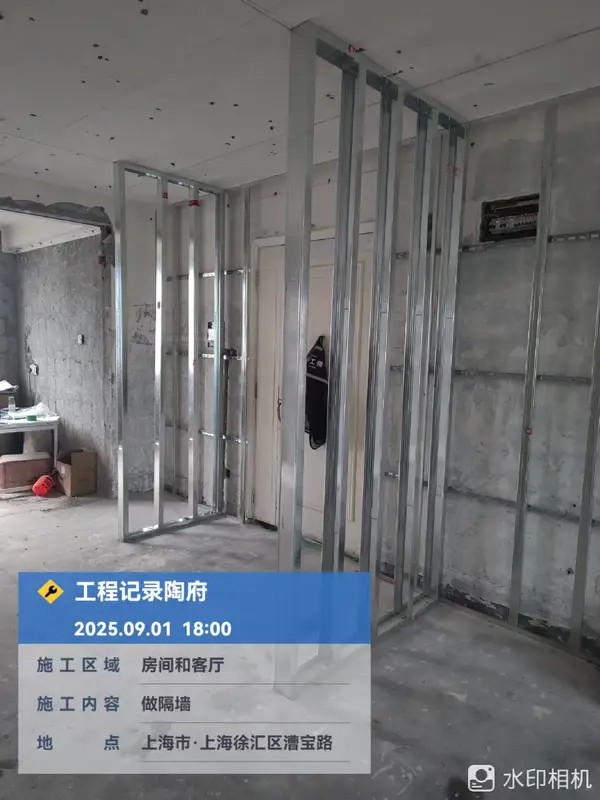

2025.09–11

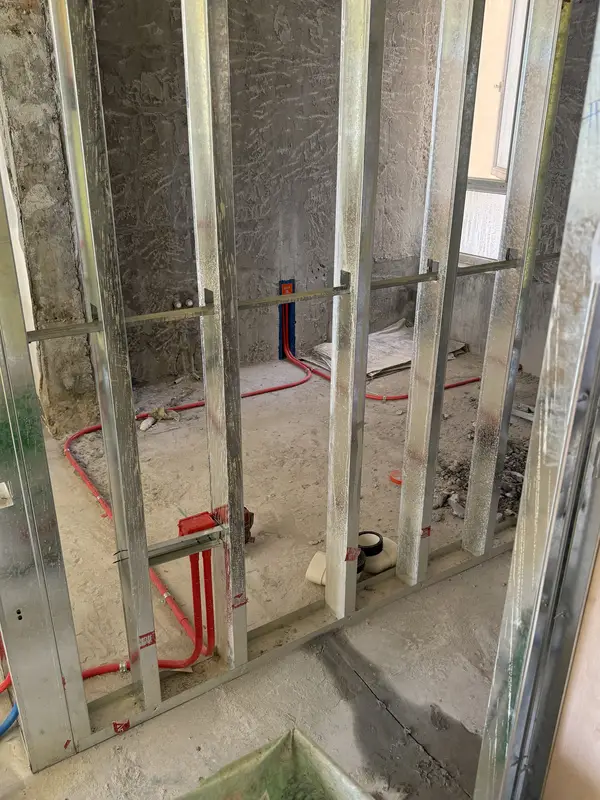

墙体基层与吊顶基层施工,10月完成门与全屋定制复测下单,11月第三周完成木工验收。

已显示 8 / 12

油工与地面系统

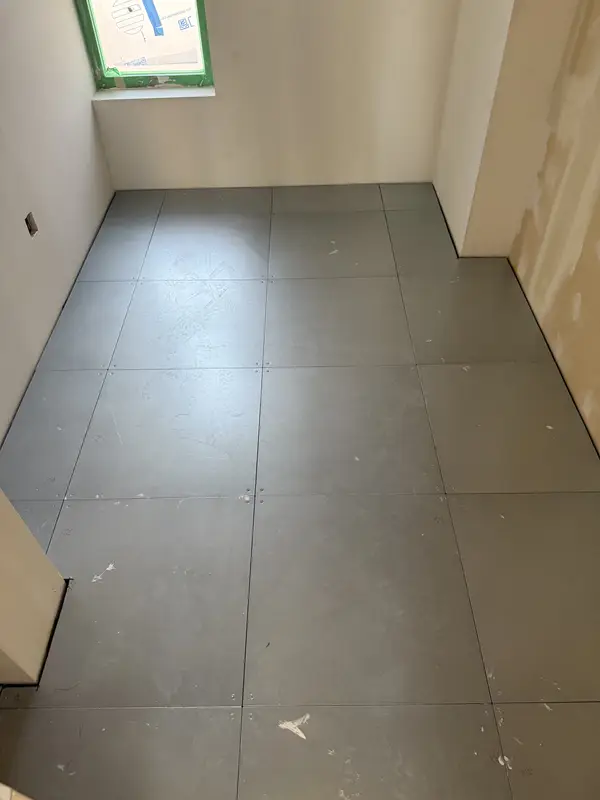

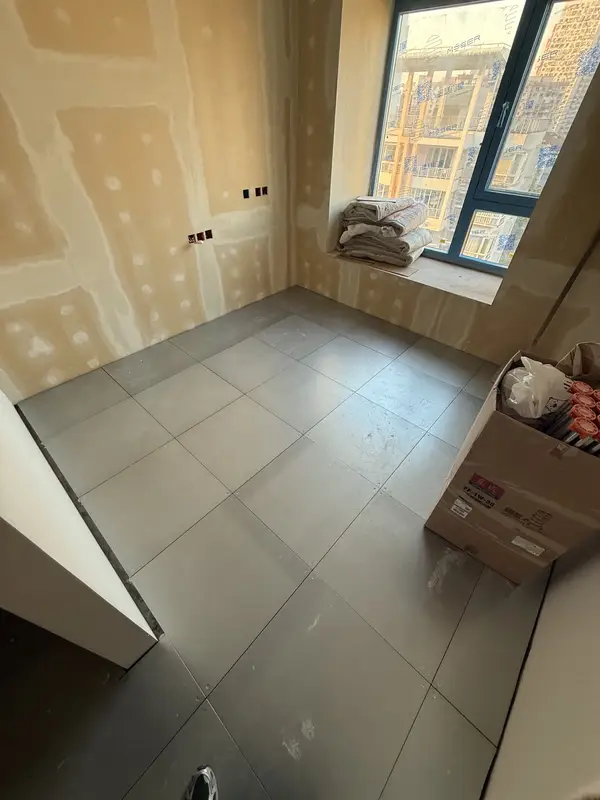

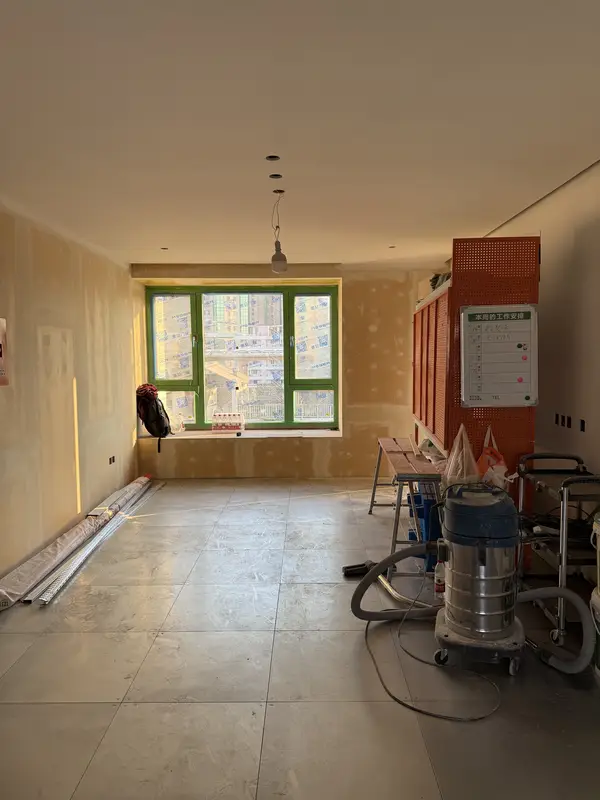

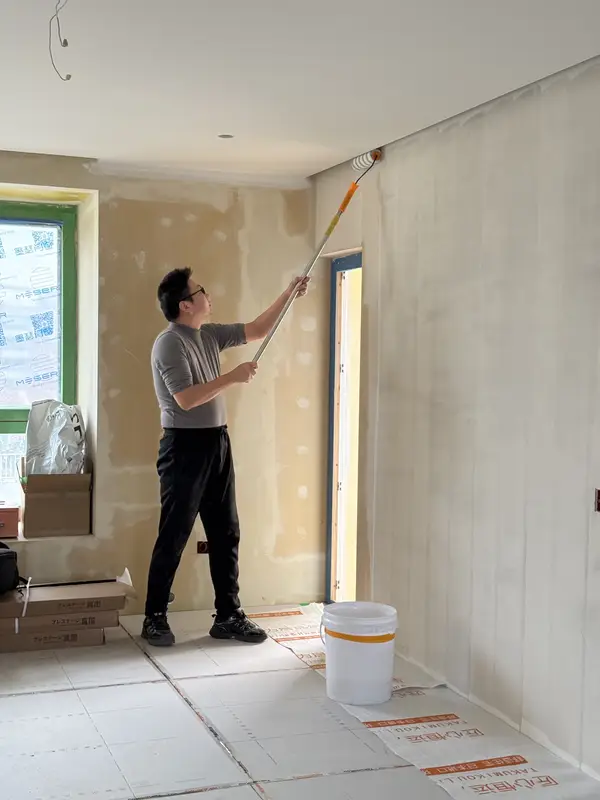

2025.11–12

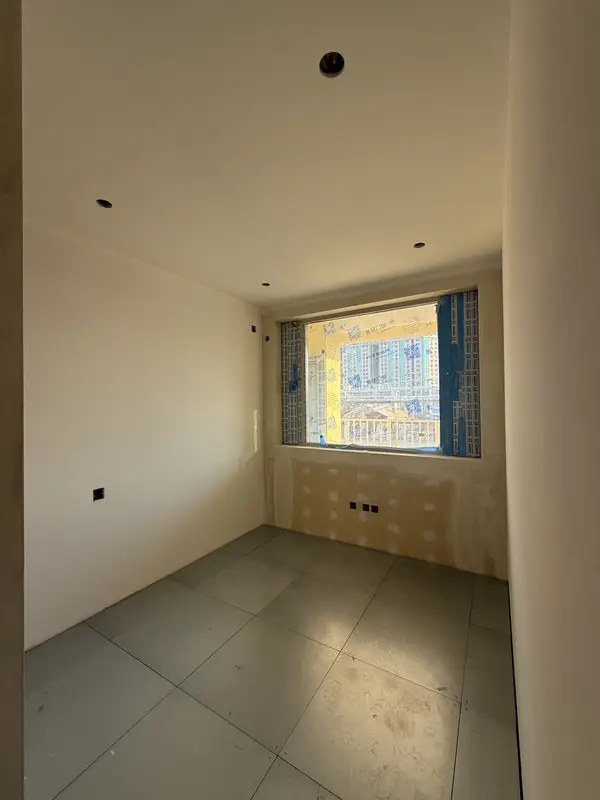

墙面顶面腻子打磨与涂料,地面找平防水后施工二重床与木地板。

已显示 10 / 40

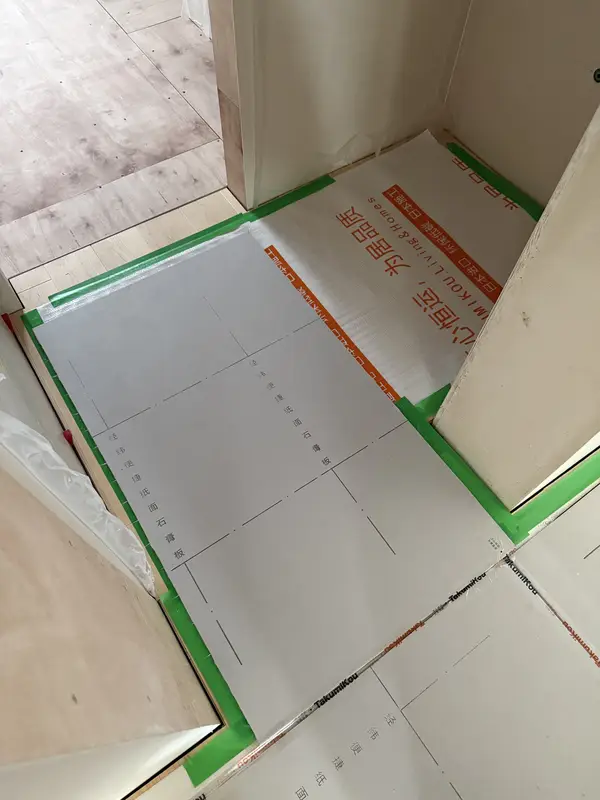

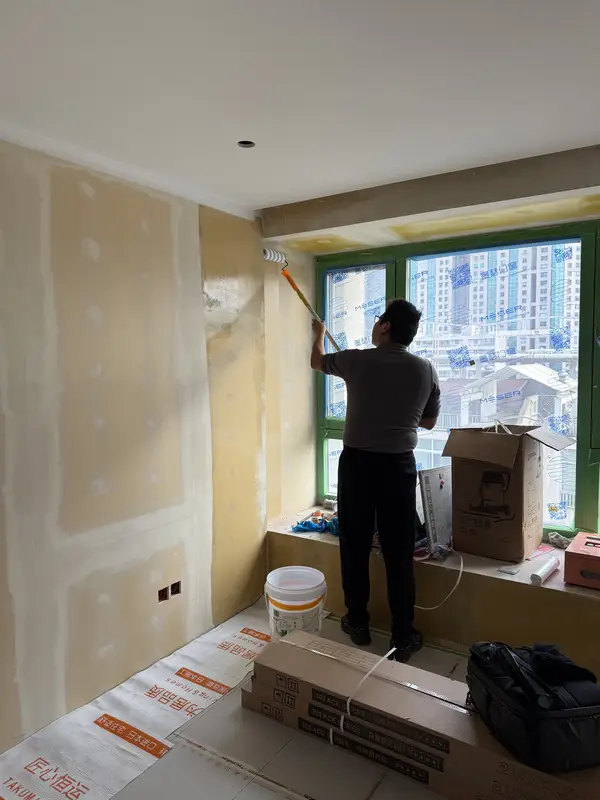

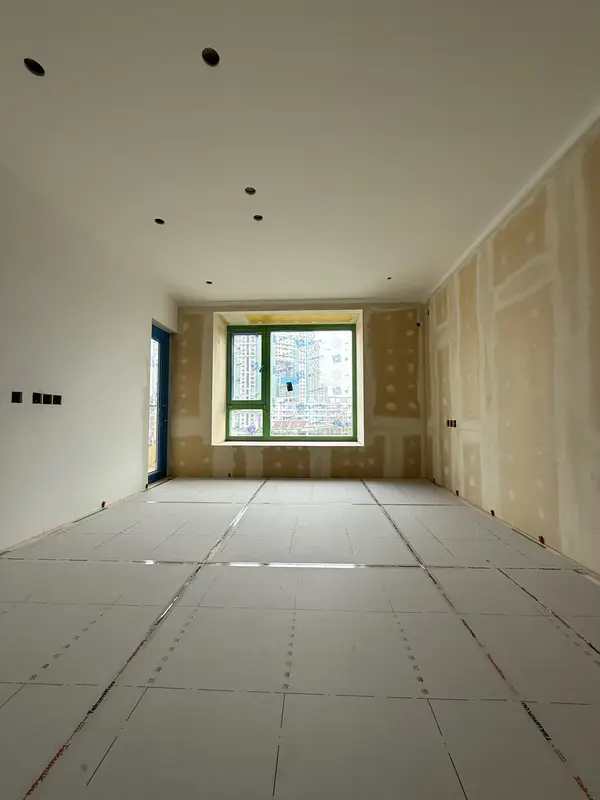

墙纸、呼吸砖

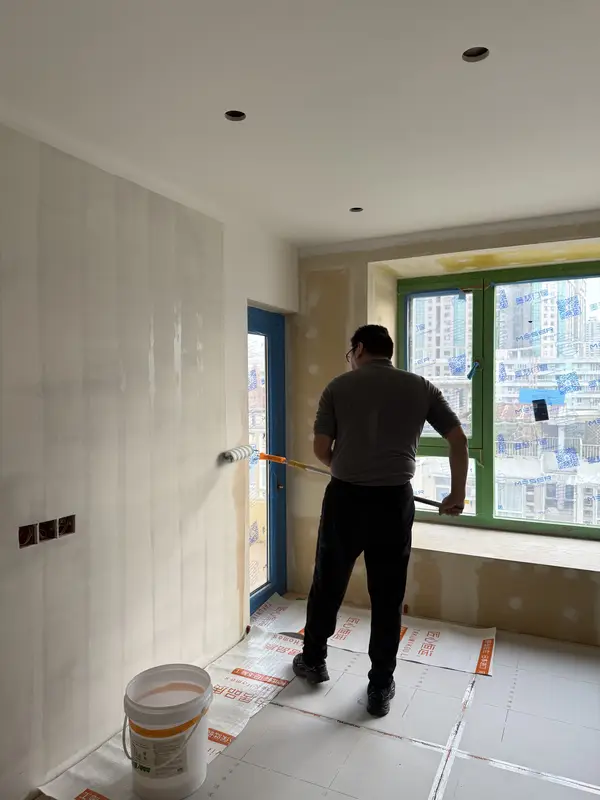

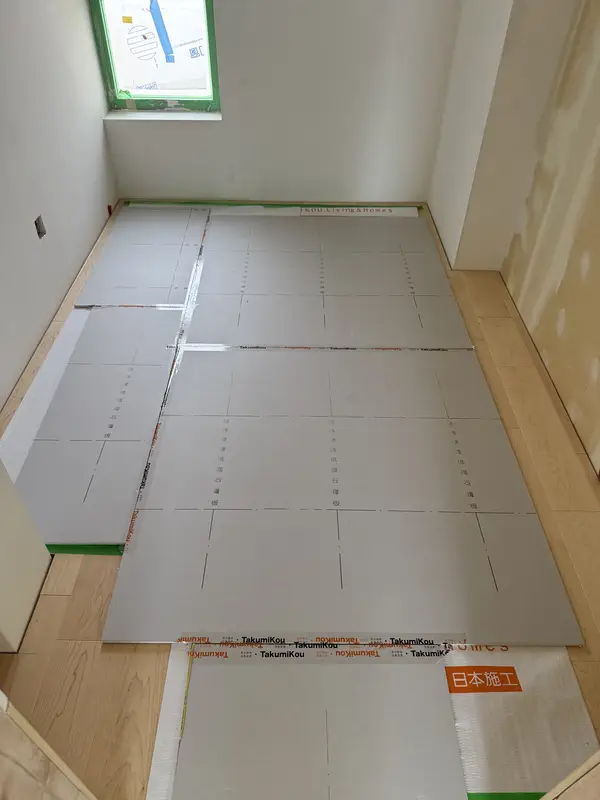

2025.12.12–2026.01.16

12月12日进场铺贴墙纸与呼吸砖,2026年1月16日完成全部墙面饰面。

已显示 10 / 10

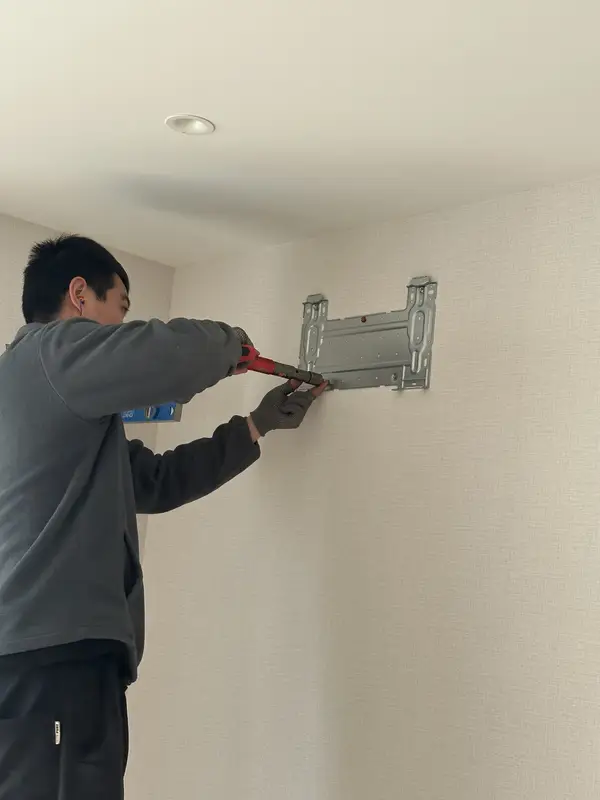

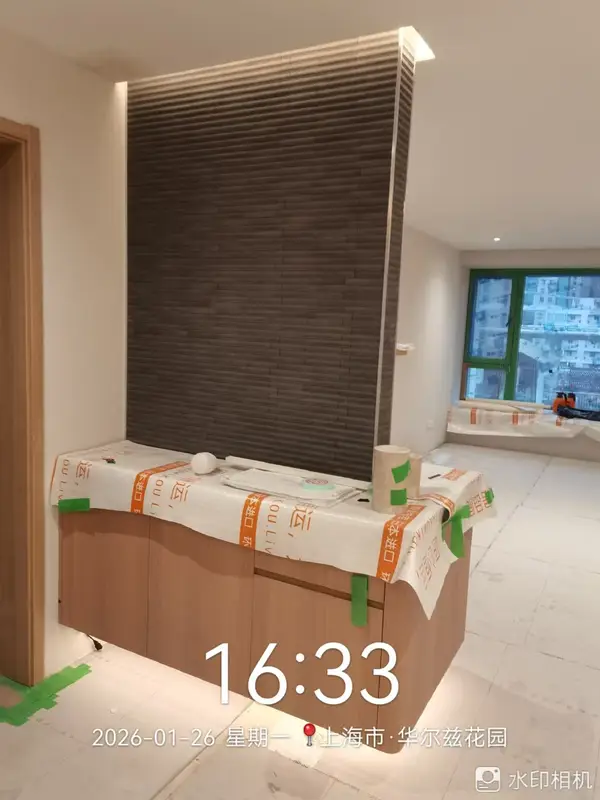

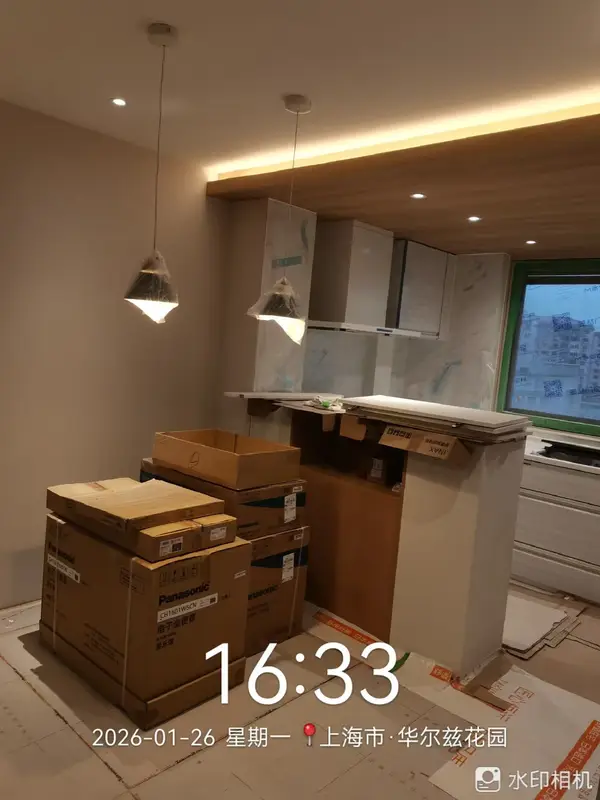

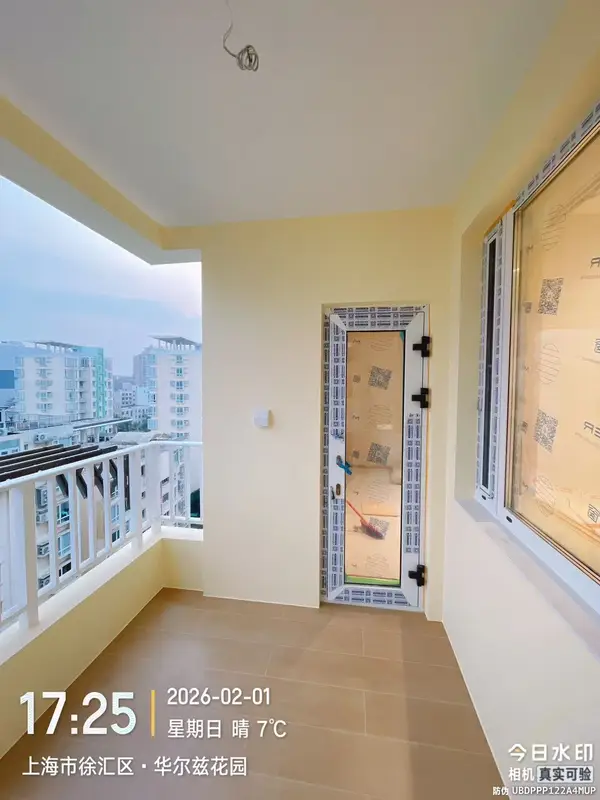

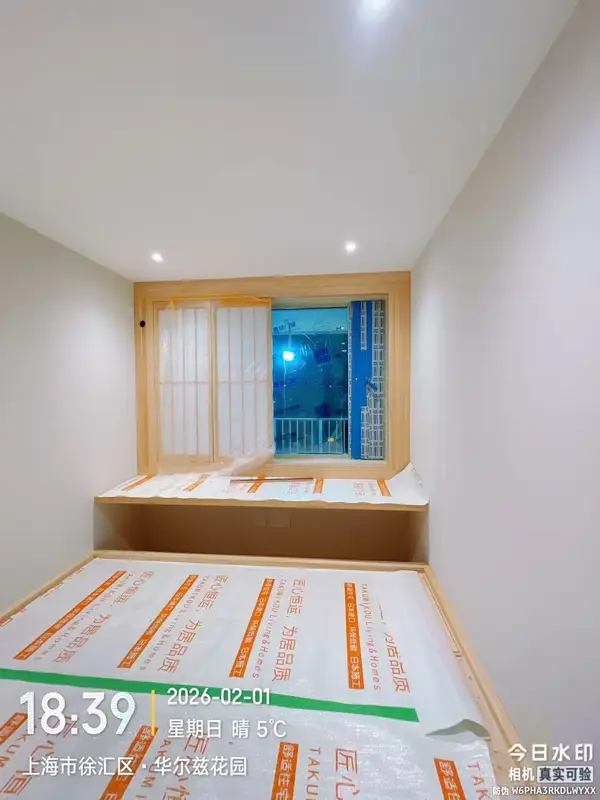

木作与设备安装

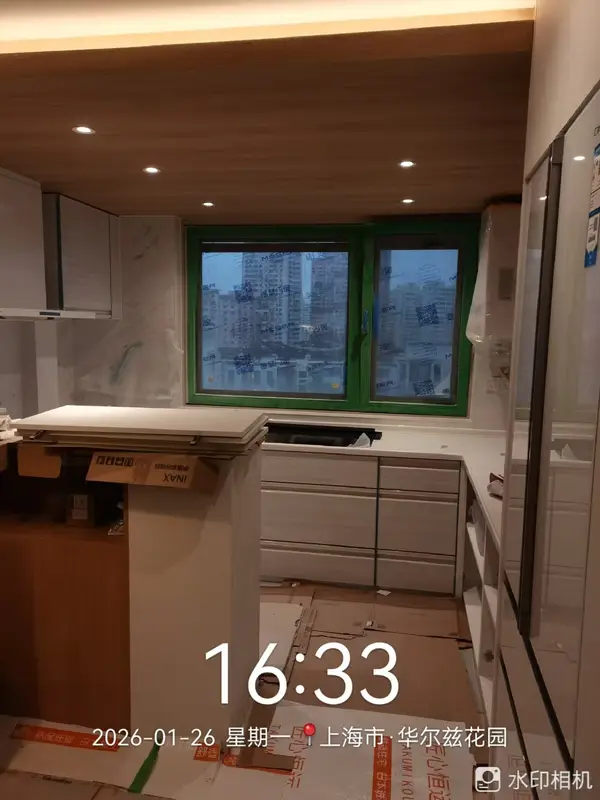

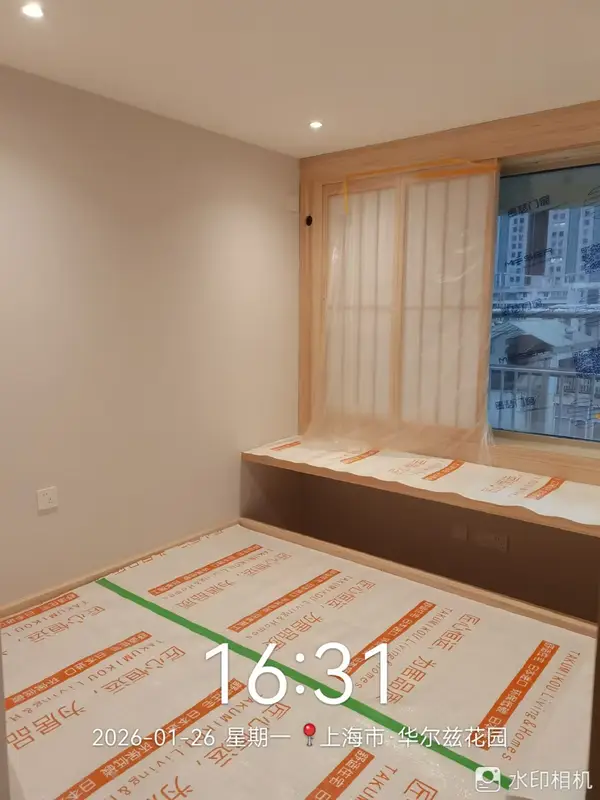

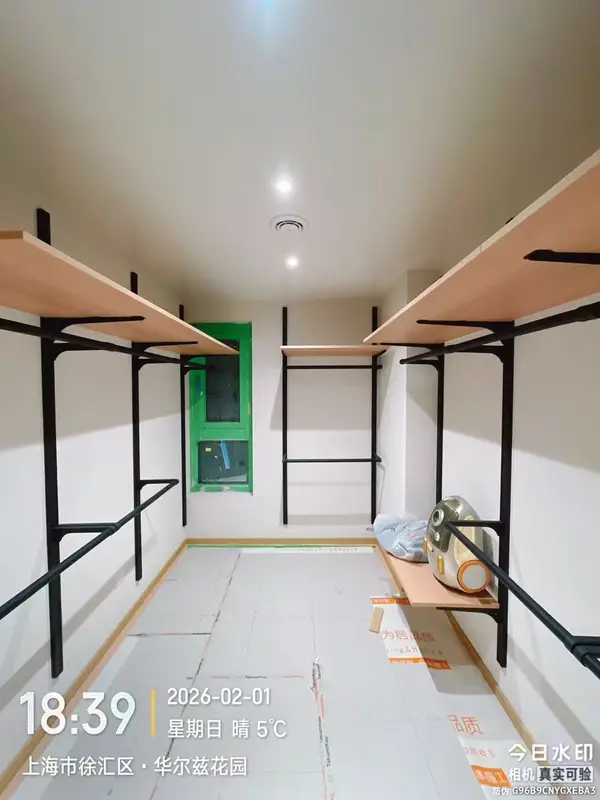

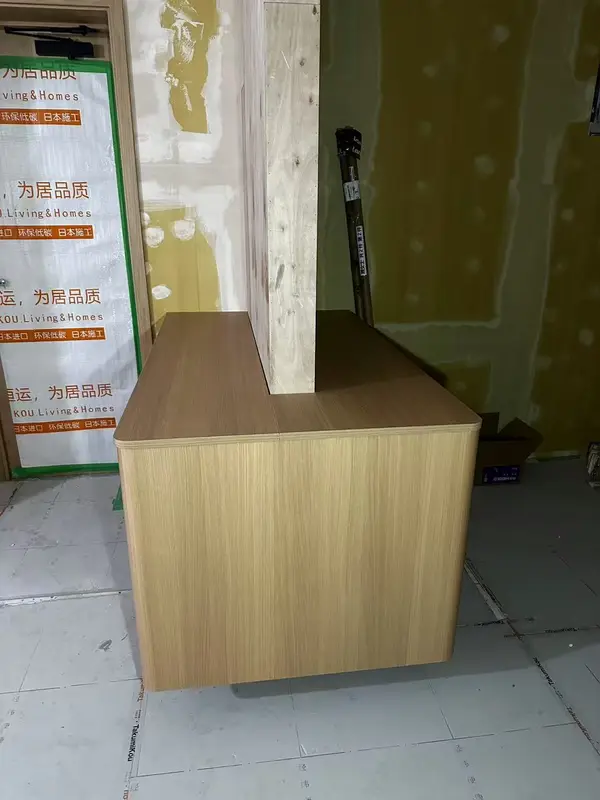

2025.12–2026.01

门与全屋定制安装、整体浴室(淋浴房)安装、墙纸铺贴,1月完成橱柜/浴室柜与灯具开关插座安装。

已显示 10 / 30

竣工验收

2026.01

设备调试与竣工验收,1月第四周竣工,软装家具随后进场。

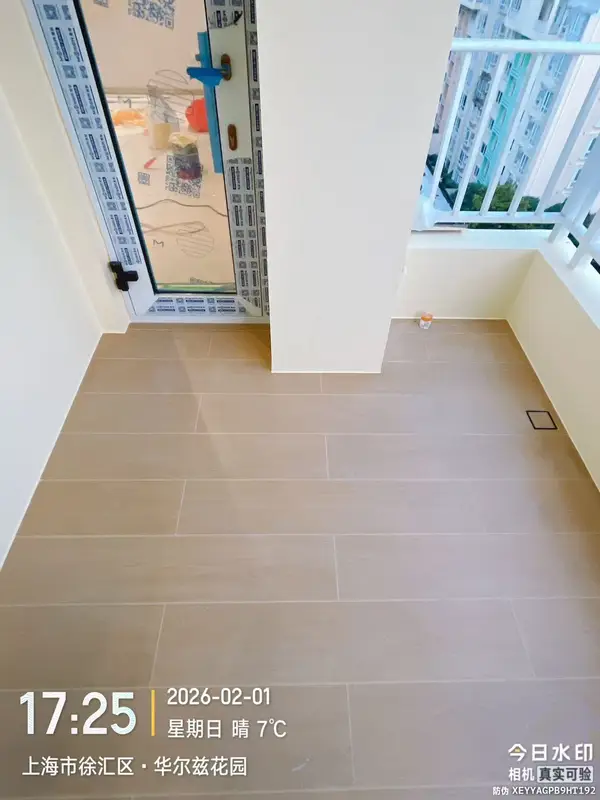

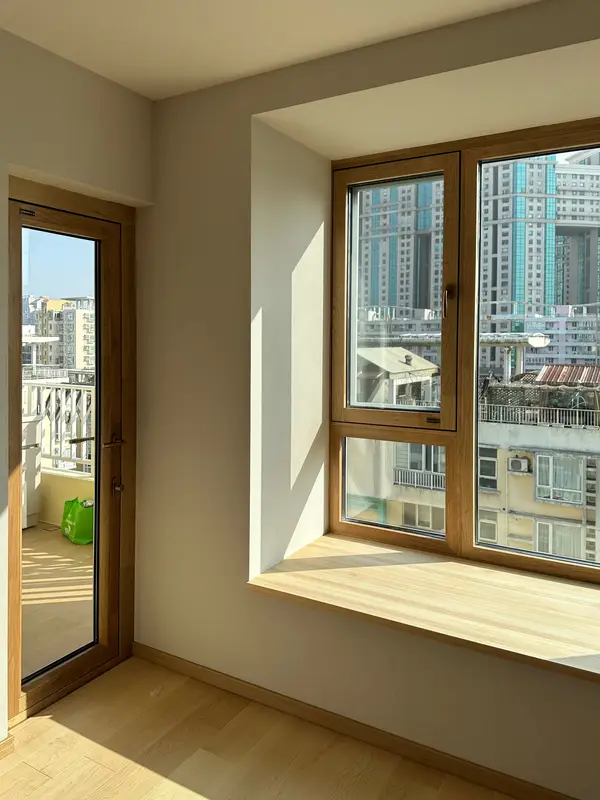

完工实景

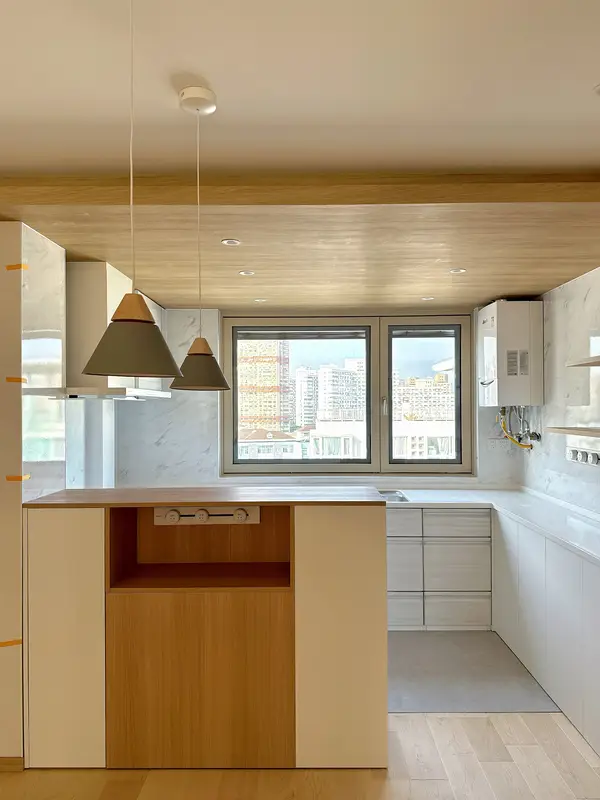

完工实景

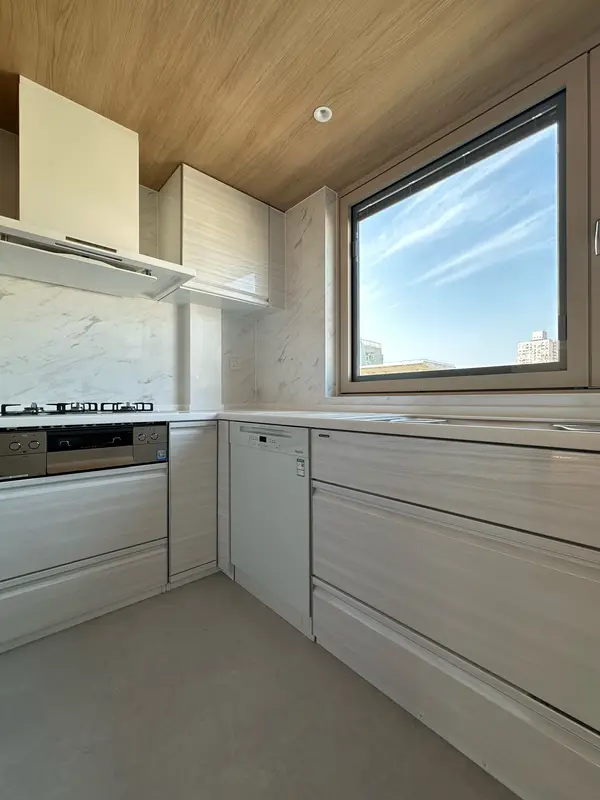

2026年2月完工实拍

已显示 10 / 30

主要材料与品牌

Takara Standard

整体厨房珐琅板

LIXIL

整体浴室与洁具系统

Panasonic

通风干燥与厨房设备

大建工业

室内门与收纳门扇

KOIZUMI

全屋无主灯照明

住宅整装

咨询类似项目

住宅空间规划、材料配置与施工服务

咨询类似项目

其他整装案例

全部案例
