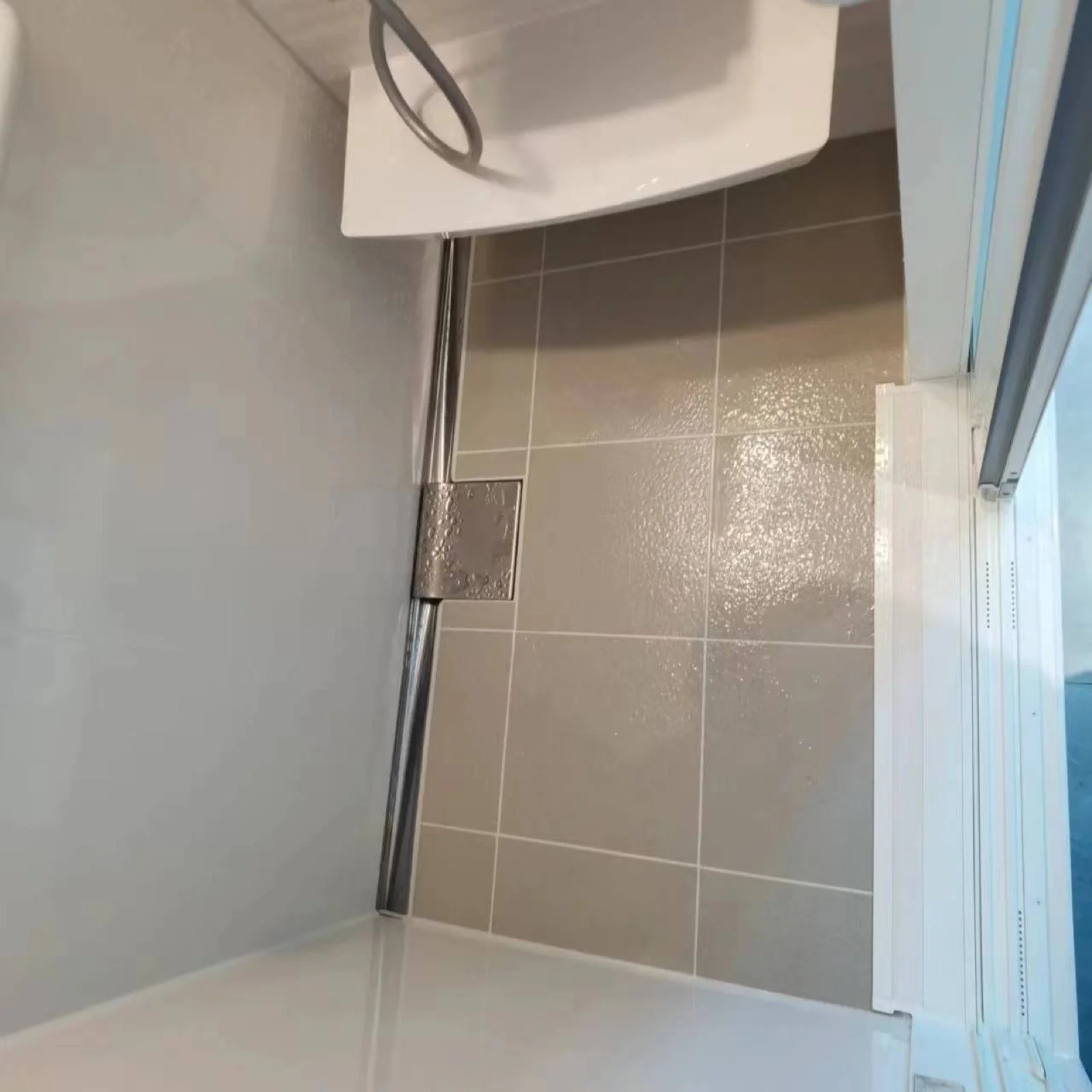

古北魏小姐住宅改造

局部改造 / 上海·古北 / 2023

古北魏小姐住宅改造

项目摘要

上海古北魏小姐住宅整体改造案例:卫浴空间拆除重建,安装TAKARA STANDARD整体淋浴房,同步实施厨房整体改造,涵盖水电改造、防水、珐琅板墙面、集成吊顶、橱柜系统安装,约20个工作日完成交付。

古北魏小姐住宅改造

现状与要求

原有卫浴设施老化,淋浴房、马桶、浴室柜需整体更换,厨房橱柜及烟机灶具同步老化,水电点位不满足新设备需求。

设计与施工处理

拆除卫浴及厨房旧设备,重新布置给排水与电气点位,地面防水后安装TAKARA STANDARD整体淋浴房;厨房集成吊顶、珐琅板墙面、整体橱柜系统安装,门套收口交付。

完成状态

卫浴与厨房全面焕新,TAKARA STANDARD整体淋浴房安装到位,厨房收纳与功能完备,整体交付品质达到日式工法标准。

施工进度9 个阶段
前期与拆除1项
卫浴拆旧2023.07.17 → 2023.07.18 · 2天
2天
主体施工7项
水电改造(卫浴)2023.07.19 → 2023.07.20 · 2天
2天
防水2023.07.21 → 2023.07.21 · 1天
1天
淋浴房安装2023.07.22 → 2023.07.22 · 1天
1天
墙面/地面/吊顶(卫浴)2023.07.23 → 2023.07.26 · 4天
4天
水电改造(厨房)2023.08.01 → 2023.08.02 · 2天
2天
吊顶/地面/珐琅板(厨房)2023.08.03 → 2023.08.05 · 3天
3天
橱柜/烟机/水槽安装2023.08.06 → 2023.08.08 · 3天
3天
收尾与验收1项
门套/收口/完工2023.08.09 → 2023.08.10 · 2天
2天

施工节点记录

保留关键阶段影像,完整工期以项目进度表为准

1

现场勘察

2023.07.03

古北住宅现场勘察,测量卫浴及厨房空间尺寸,确认拆除范围与改造方案。

2

养生・基础・木工事

2023.09.11 - 09.13

现场成品保护(养生)、基础工程施工与木工事作业,为后续拆除与改造工序做好准备。

3

水电改造

2023.07.19

卫浴给排水点位改造、顶面布线及插座增设;厨房给水改点位、电气点位改造、烟道止逆阀安装。

4

淋浴房安装

2023.09.14

TAKARA STANDARD 整体淋浴房安装:框架固定、玻璃门定位、密封处理与五金件调试。

5

墙面地面吊顶(卫浴)

2023.07.24

木龙骨石膏板建墙、油污板粘贴、门框打底、地胶铺贴、集成吊顶安装。

6

厨房改造

2023.08.07

厨房水电改造、集成吊顶、地胶铺贴、珐琅板安装、橱柜/烟机/水槽安装。

7

收口验收

2023.09.19

全屋打胶收口、细节修整,完工清洁与验收交付。
