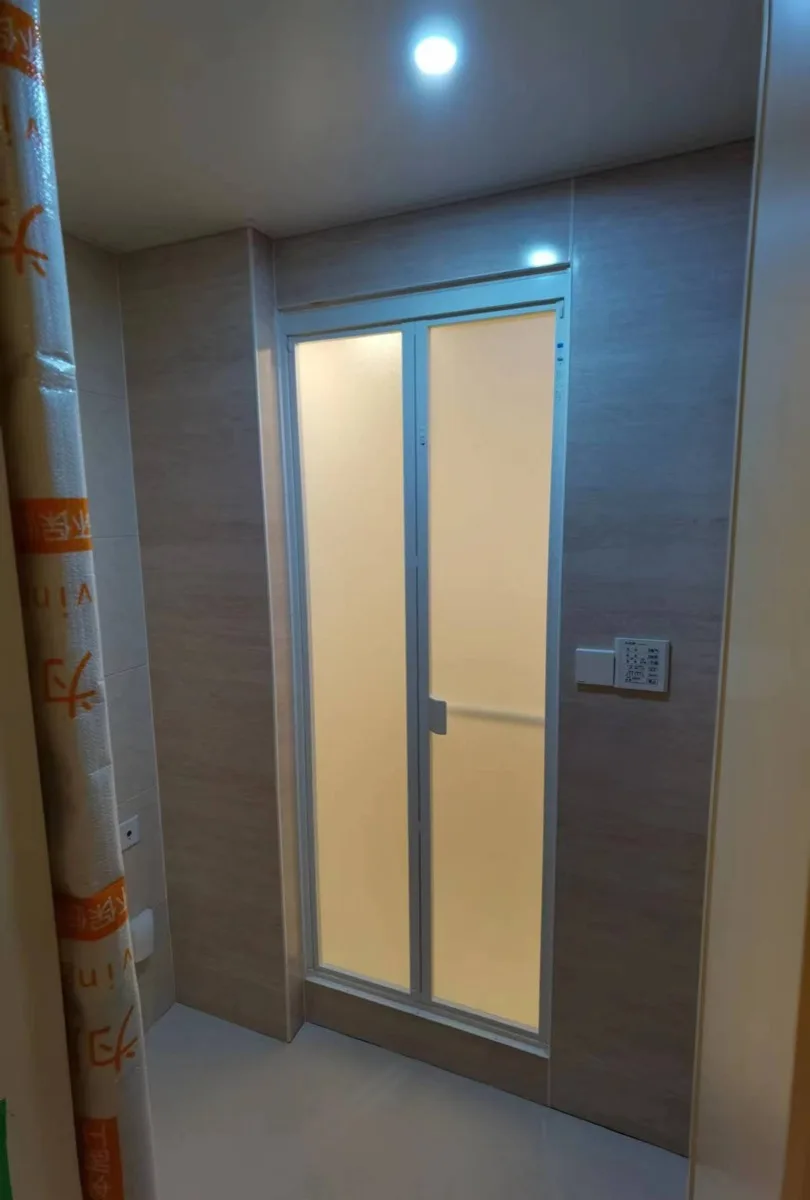

兰谷路绿城张先生淋浴房改造

局部改造 / 上海 / 2023

兰谷路绿城张先生淋浴房改造

项目摘要

上海兰谷路绿城张先生淋浴房改造案例:拆除老旧淋浴房与浴室柜,重做地面防水与水电点位,安装 Takara Standard 整体淋浴房(850×1750,含暖风机)与 FAMILE 系列 90cm 浴室柜,墙面珐琅板覆盖,12 个工作日交付。匠恒 TakumiKou 负责拆除、防水、水电与产品安装。

兰谷路绿城张先生淋浴房改造

现状与要求

原有淋浴房与浴室柜设施老旧,玻璃隔断、吊顶与墙体需要整体拆除更新,防水与水电点位须按新淋浴房规格重新布置。

设计与施工处理

全面拆除旧淋浴房、浴室柜、镜子与部分吊顶墙体后,重做淋浴房地面防水,调整给排水点位并增加顶面布线与插座;随后安装 Takara Standard 整体淋浴房(850×1750,含暖风机)与 FAMILE 系列 90cm 浴室柜,墙面以珐琅板覆盖,最后打胶收口。

完成状态

淋浴房整体焕新,暖风机提升冬季使用舒适度,珐琅板墙面持久易清洁,防水与排水性能可靠,12 个工作日完成交付并通过竣工验收。

施工进度8 个阶段
前期与拆除2项
进场保护2023.08.07 → 2023.08.07 · 1天
1天
拆除工程2023.08.08 → 2023.08.09 · 2天
2天
主体施工5项
防水工事2023.08.10 → 2023.08.10 · 1天
1天
水电改造2023.08.11 → 2023.08.12 · 2天
2天
淋浴房安装2023.08.11 → 2023.08.11 · 1天
1天
墙体工事2023.08.13 → 2023.08.14 · 2天
2天
珐琅板粘贴2023.08.15 → 2023.08.16 · 2天
2天
收尾与验收1项
收尾清洁2023.08.17 → 2023.08.17 · 1天
1天

施工节点记录

保留关键阶段影像,完整工期以项目进度表为准

1

现场勘察

2023.05.24

改造前现场勘察,记录原淋浴房、浴室柜与卫生间现状,确认拆除范围与水电点位条件。

2

进场保护

2023.08.07

进场后对地面与电梯等公共区域进行全面保护,防止施工粉尘与搬运造成损伤。

3

拆除工程

2023.08.08 - 08.09

拆除玻璃隔断、浴室柜、镜子、淋浴房吊顶与中间墙体及淋浴房地砖,清运建筑垃圾。

4

防水工事

2023.08.10

淋浴房地面防水施工,按工序完成防水层涂刷与节点处理,为后续建墙与设备安装打底。

5

水电改造

2023.08.11 - 08.12

放线确定点位,改造淋浴房给水与排水点位,顶面增加布线及插座,同步改动洗面柜水电点位。

6

淋浴房安装

2023.08.11

Takara Standard 整体淋浴房(850×1750,含暖风机)进场安装,完成框架固定、面板装配与设备就位。

7

墙体工事

2023.08.14 - 08.15

木龙骨石膏板建墙,重塑淋浴房与卫生间隔断结构,同步完成墙面基层处理。

8

珐琅板粘贴

2023.08.16 - 08.17

墙面珐琅板铺贴施工,板面定位、粘贴与板间收口处理,湿区墙面覆盖成形。

9

收尾清洁

2023.08.18

修补填平地砖缝隙,打胶收口,拆除保护并清洁现场,竣工验收后交付。

主要材料与品牌

这个案例使用的核心材料与品牌清单
