大宁路王总卫生间改造

局部改造 / 上海·静安 / 2024

大宁路王总卫生间改造

项目摘要

上海大宁路王总卫生间改造案例:安装 TAKARA STANDARD 整体淋浴房(875×1475mm),墙面满贴珐琅板,配三菱暖风机、KOIZUMI 筒灯与山月地胶,约 12 天完成交付。

大宁路王总卫生间改造

现状与要求

原有卫生间设施老化需整体翻新,业主选用大尺寸整体淋浴房,对保暖与干燥性能有高要求。

设计与施工处理

拆除旧有设施后重做水电与防水,墙面满贴 TAKARA STANDARD 珐琅板,安装整体淋浴房与三菱暖风机,配置 KOIZUMI 筒灯,地面铺设山月地胶。

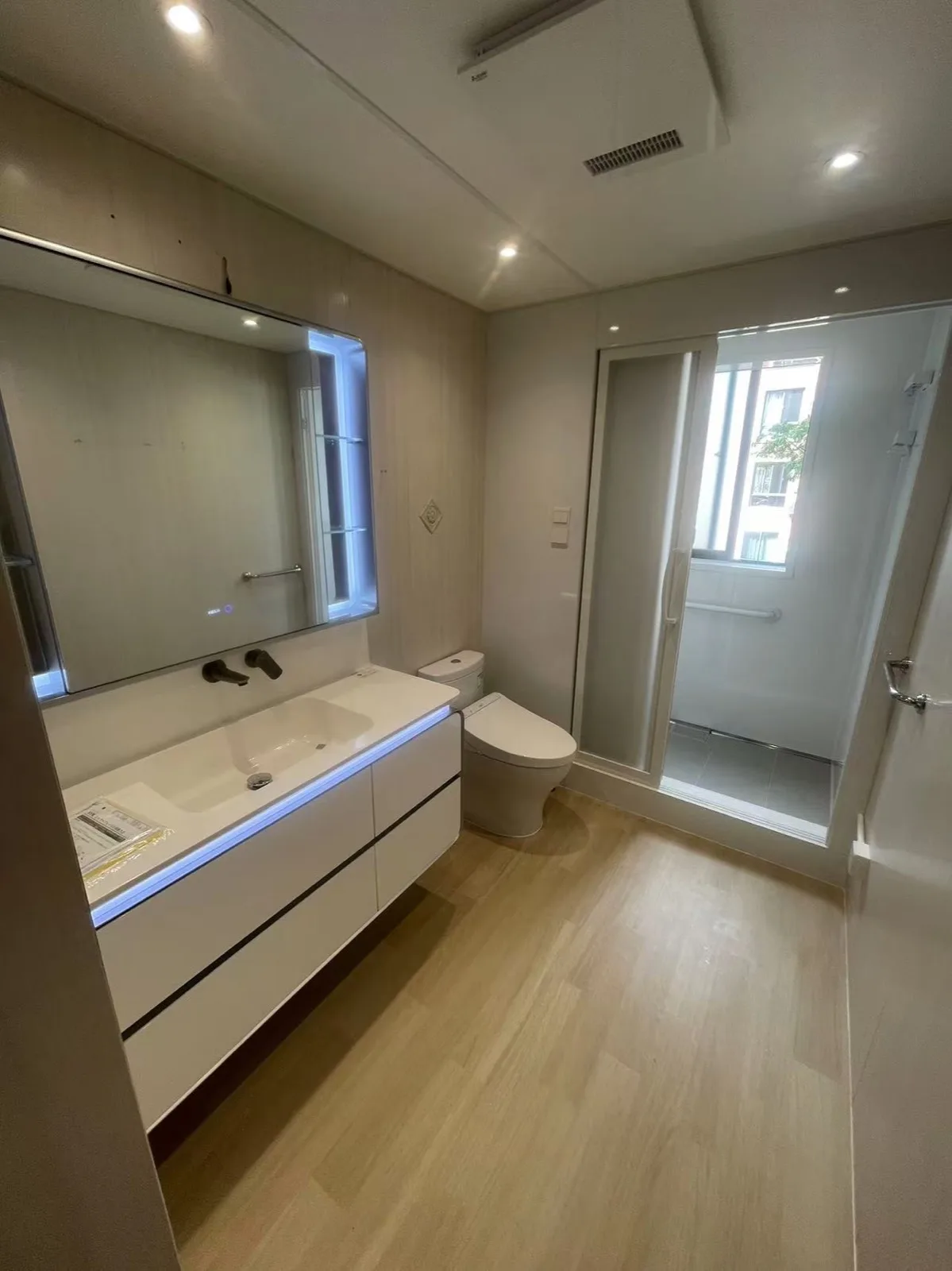

完成状态

卫生间整体翻新完成,大尺寸淋浴房空间宽裕,暖风机保持干爽,珐琅板墙面一抹即净。

施工进度7 个阶段
前期与拆除2项
进场保护2024.10.07 → 2024.10.07 · 1天
1天
拆除解体2024.10.08 → 2024.10.09 · 2天
2天
主体施工4项
水电・防水2024.10.10 → 2024.10.12 · 3天
3天
珐琅板贴装2024.10.13 → 2024.10.14 · 2天
2天
淋浴房安装2024.10.15 → 2024.10.16 · 2天
2天
地胶铺设2024.10.17 → 2024.10.17 · 1天
1天
收尾与验收1项
收口验收2024.10.18 → 2024.10.18 · 1天
1天

施工节点记录

保留关键阶段影像,完整工期以项目进度表为准

1

现场勘察

2024.06.24

大宁路现场勘察,测量主卫尺寸,确认 TAKARA 淋浴房与浴室柜布局。

2

拆旧养生

2024.07.17

主卫拆除旧设施,现场全面保护。

3

基层处理

2024.07.18-07.19

拆旧后墙地面基层修缮处理。

4

珐琅板张贴

2024.07.22

墙面满贴 TAKARA STANDARD 珐琅板。

5

地胶张贴·马桶安装

2024.07.23-07.24

地面铺设山月地胶,安装松下马桶与照明。

6

第二个浴室·基础修缮

2024.10.08

第二个浴室进场,基础修缮与养生保护。

7

闭水试验·淋浴房安装

2024.10.10-10.14

二卫防水闭水试验,安装 TAKARA STANDARD 淋浴房(875×1475mm)。

8

墙壁工事

2024.10.15-10.16

二卫珐琅板张贴与墙壁收口。

9

脱衣间工事·完工

2024.10.17-10.18

脱衣间收口完工,陪同客户验收交付。
