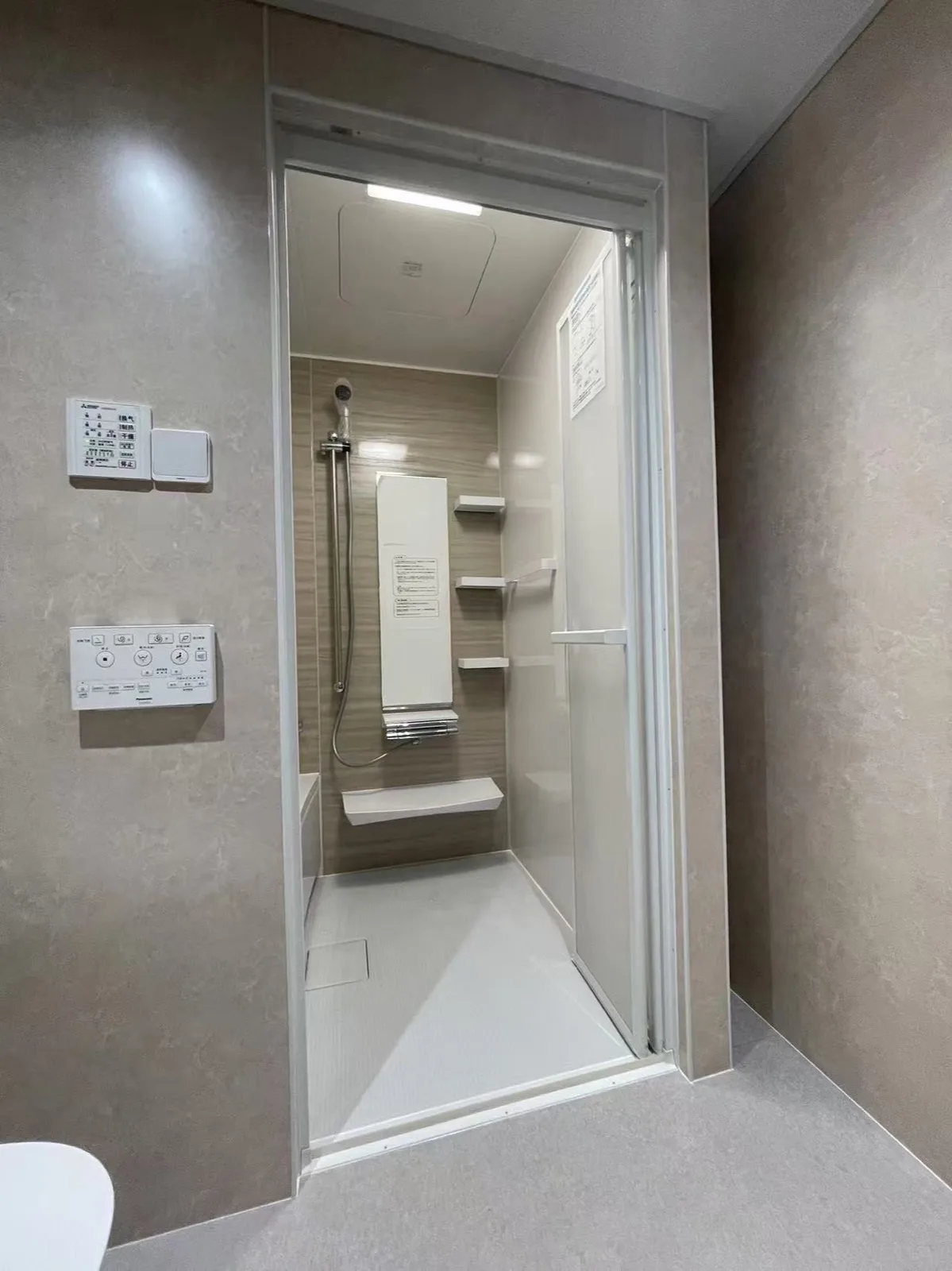

国顺路王先生卫生间改造

局部改造 / 上海·杨浦 / 2024

国顺路王先生卫生间改造

项目摘要

上海国顺路王先生卫生间改造案例:安装 TAKARA STANDARD 整体淋浴房(1250×1680mm,含暖风机、换气扇)与 FAMILE 系列 100 公分浴室柜,墙面贴装爱克油污板,配松下马桶、松下折叠门与山月地胶,约 30 天完成交付。

国顺路王先生卫生间改造

现状与要求

原有卫生间设施老化需整体翻新,空间内需同时容纳大尺寸淋浴房、浴室柜与马桶间,墙面需耐污易清洁。

设计与施工处理

拆除旧有设施后重做水电与防水,墙面贴装爱克油污板,安装 TAKARA STANDARD 整体淋浴房与 FAMILE 系列浴室柜,配置松下马桶与松下折叠门,地面铺设山月地胶。

完成状态

卫生间整体翻新完成,大尺寸淋浴房含暖风机与换气扇保持干爽舒适,油污板墙面易打理,按日式工法标准化交付。

施工进度9 个阶段
前期与拆除2项
进场保护2024.10.30 → 2024.10.30 · 1天
1天
拆除解体2024.10.31 → 2024.11.02 · 3天
3天
主体施工6项
水电改造2024.11.03 → 2024.11.07 · 5天
5天
防水工事2024.11.08 → 2024.11.11 · 4天
4天
油污板贴装2024.11.12 → 2024.11.15 · 4天
4天
淋浴房安装2024.11.16 → 2024.11.20 · 5天
5天
浴室柜・马桶安装2024.11.21 → 2024.11.23 · 3天
3天
地胶铺设2024.11.24 → 2024.11.25 · 2天
2天
收尾与验收1项
收口验收2024.11.26 → 2024.11.28 · 3天
3天

施工节点记录

保留关键阶段影像,完整工期以项目进度表为准

1

现场勘察

2024.07.16

国顺路现场勘察,测量卫生间尺寸,确认淋浴房、浴室柜、马桶与折叠门布局。

2

拆旧解体

2024.10.30-10.31

拆除旧有卫浴设施。

3

解体清运

2024.11.01-11.04

建渣清运,现场清理。

4

水电工事

2024.11.05-11.06

水电管路改造与基础配管。

5

基础工事

2024.11.07-11.08

墙地面基层修缮处理。

6

防水工事

2024.11.11-11.13

卫生间防水涂刷与闭水试验。

7

窗户安装·整体浴室安装

2024.11.14-11.16

安装新窗户,安装 TAKARA STANDARD 整体浴室(1250×1680mm)。

8

墙壁工事

2024.11.18-11.19

墙面珐琅板/瓷砖贴装。

9

AICA板张贴·地面工事

2024.11.20-11.21

AICA 板张贴,地面基层处理。

10

纱窗安装·收口修缮

2024.11.22-11.25

加装纱窗,细节收口修缮。

11

地面·马桶安装

2024.11.26-11.27

地面铺装完工,安装松下马桶。

12

验收完工

2024.11.28

全面清洁,陪同客户验收交付。
