上海浦东 / 2026 / 全屋整装

上海浦东 · 澳丽花苑陈府193㎡复式整装

查看施工现场
施工面积
193㎡
项目地点
上海浦东
施工工期
2026.03起 · 9月收尾记录

房屋与项目范围

这是一套位于上海浦东、施工面积193㎡的两层复式住宅,涵盖玄关、客餐厨、卧室、卫浴、楼梯及二层多功能与洗衣空间。

设计与施工图

2026年3月版施工图分别标注两层的平面布局、墙体、地面、天花、照明、空调与新风、给排水,以及立面和节点。空间图片为设计效果图。

当前进展

2026年9月17日的工作确认表将全屋定制、部分设备及饰面安装标记为完成,同时列有灯具、局部收口和追加事项。项目视频展示住宅实拍空间。

空间方案

设计效果与空间

玄关 / 客厅 / 餐厅 / 厨房 / 楼梯间 / 卧室 / 儿童房 / 更衣室 / 卫生间 / 多功能间 / 洗衣间

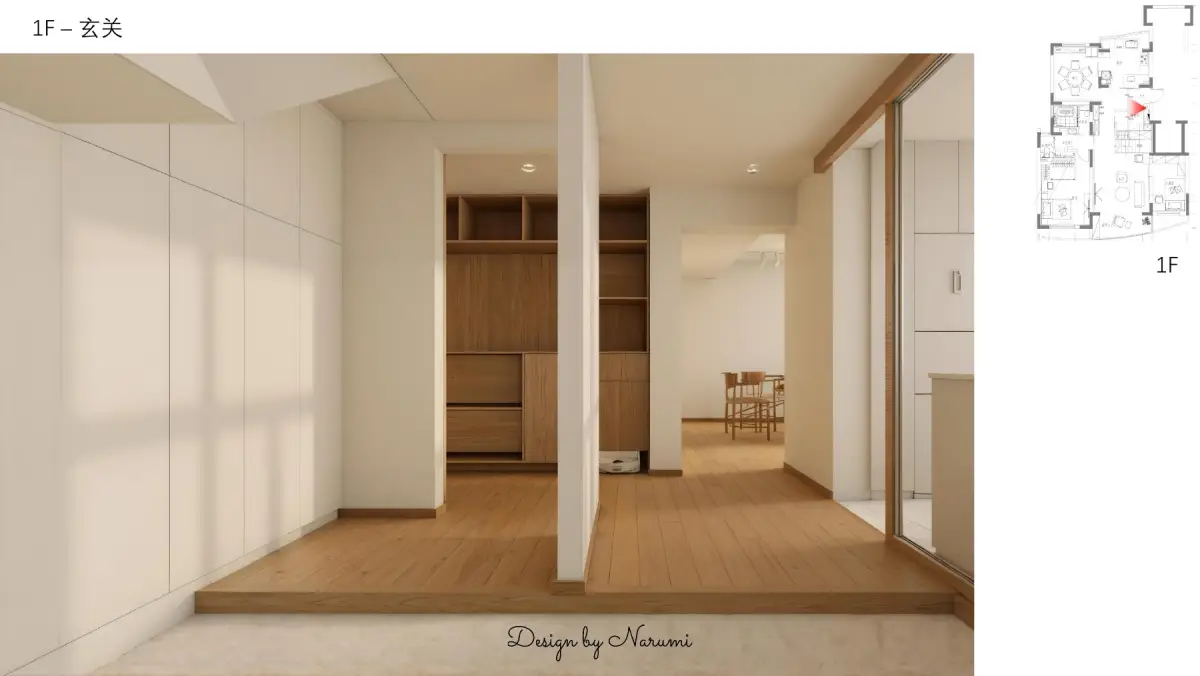

一层玄关 · 设计效果图
已显示 1 / 6

施工节点记录

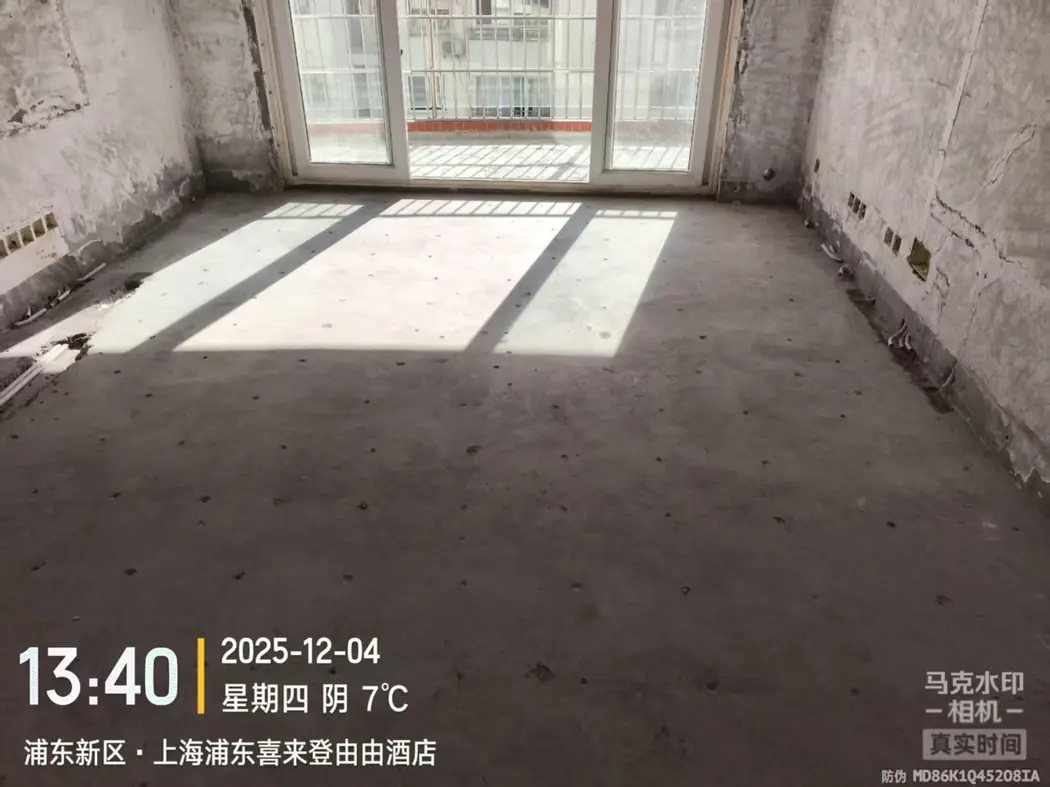

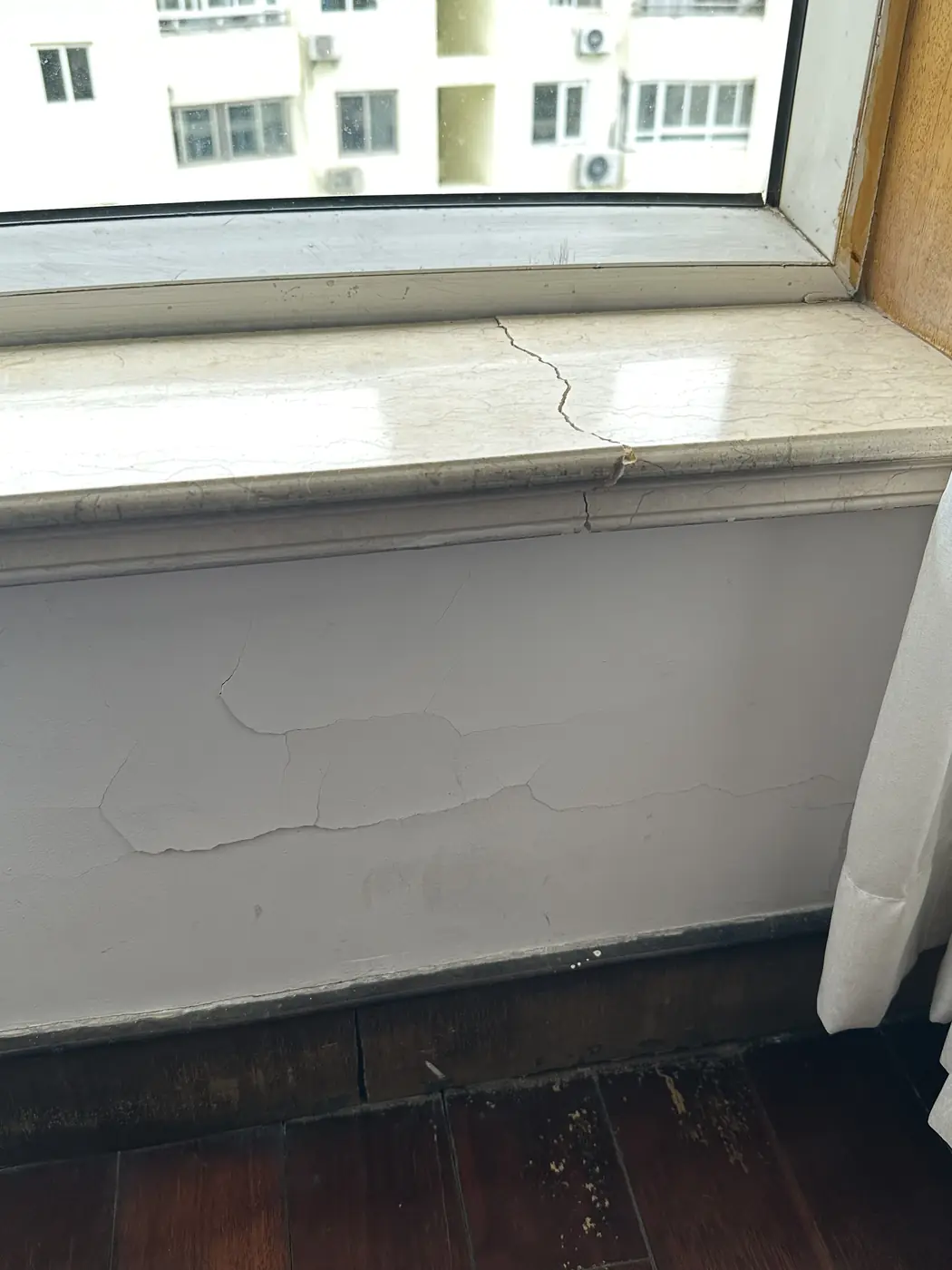

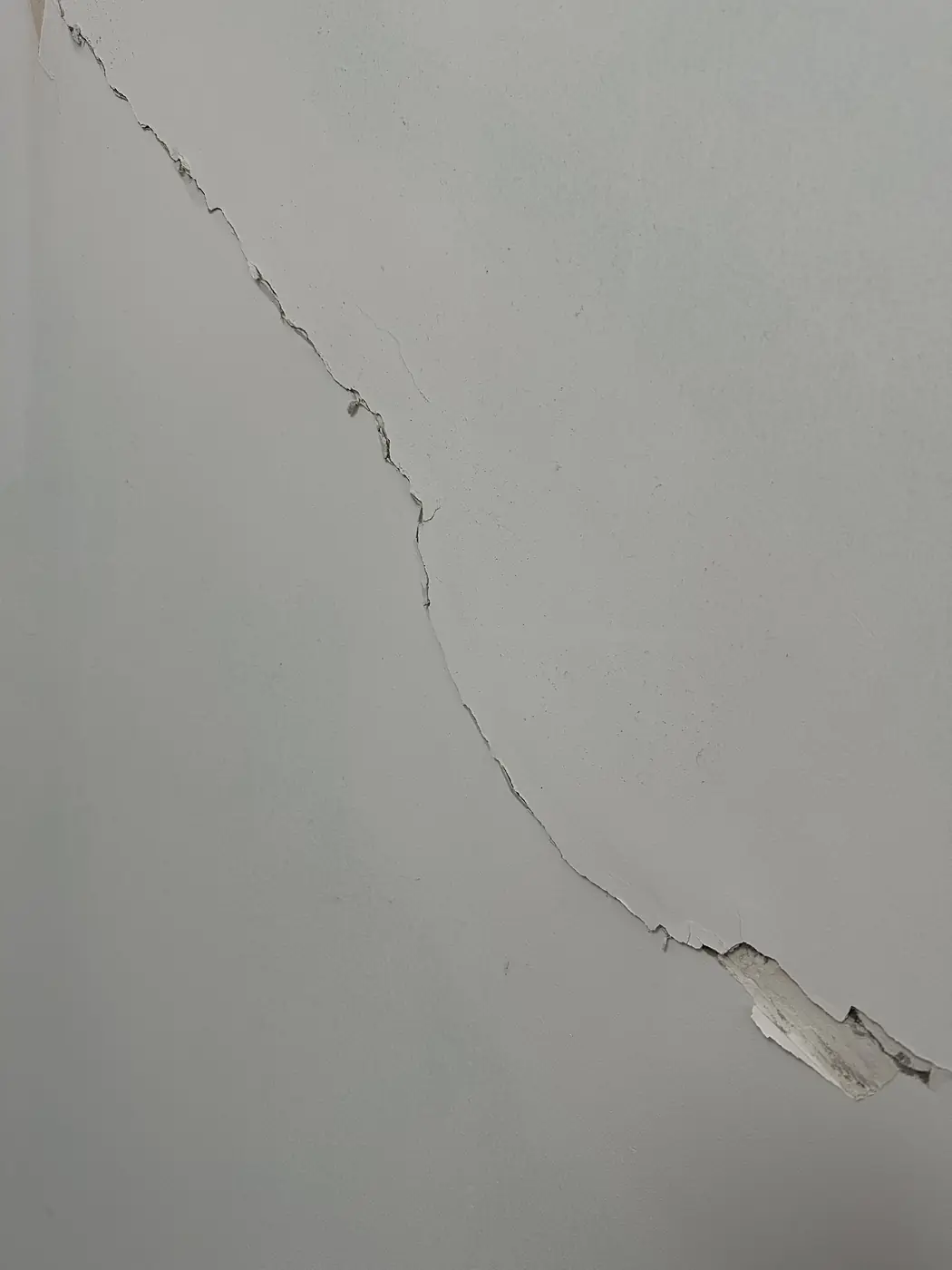

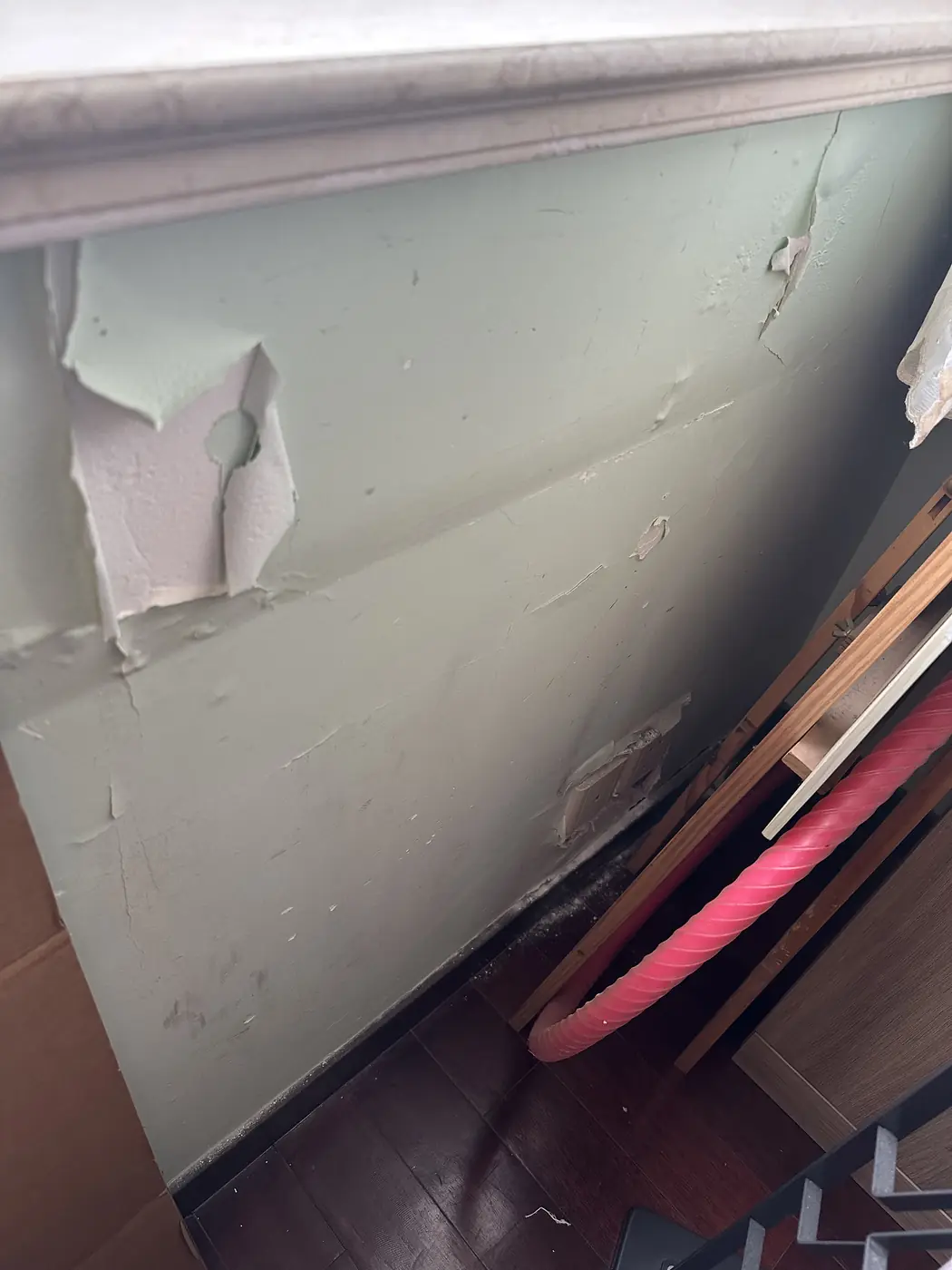

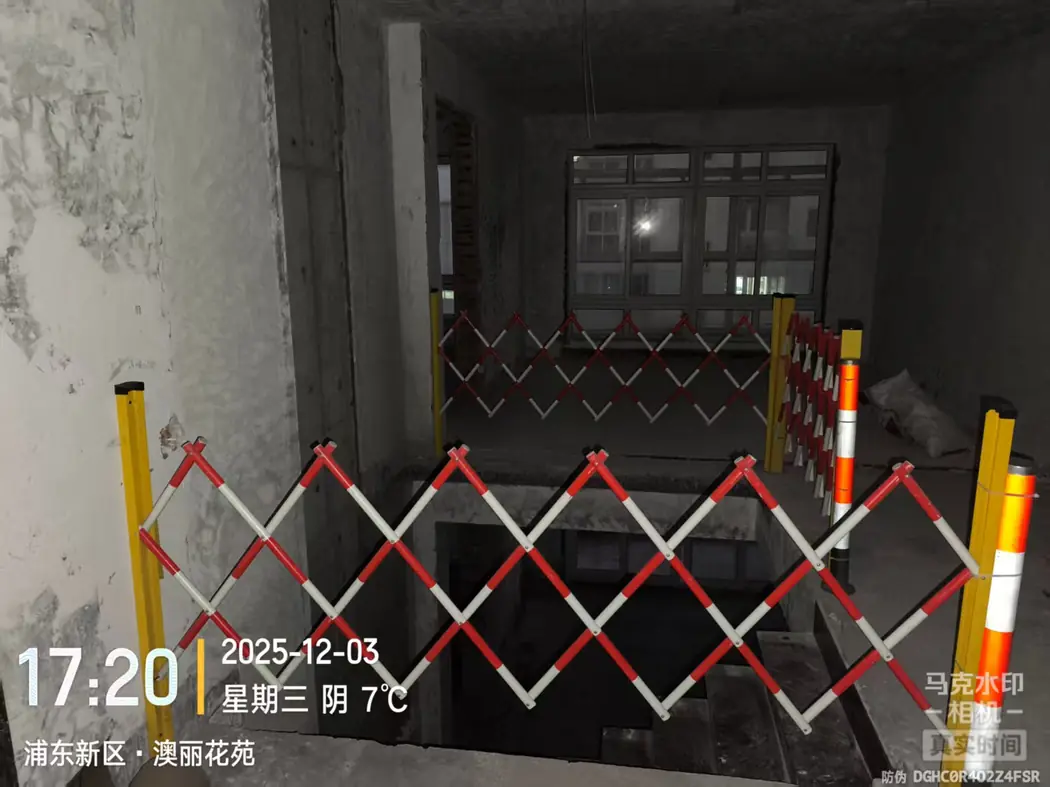

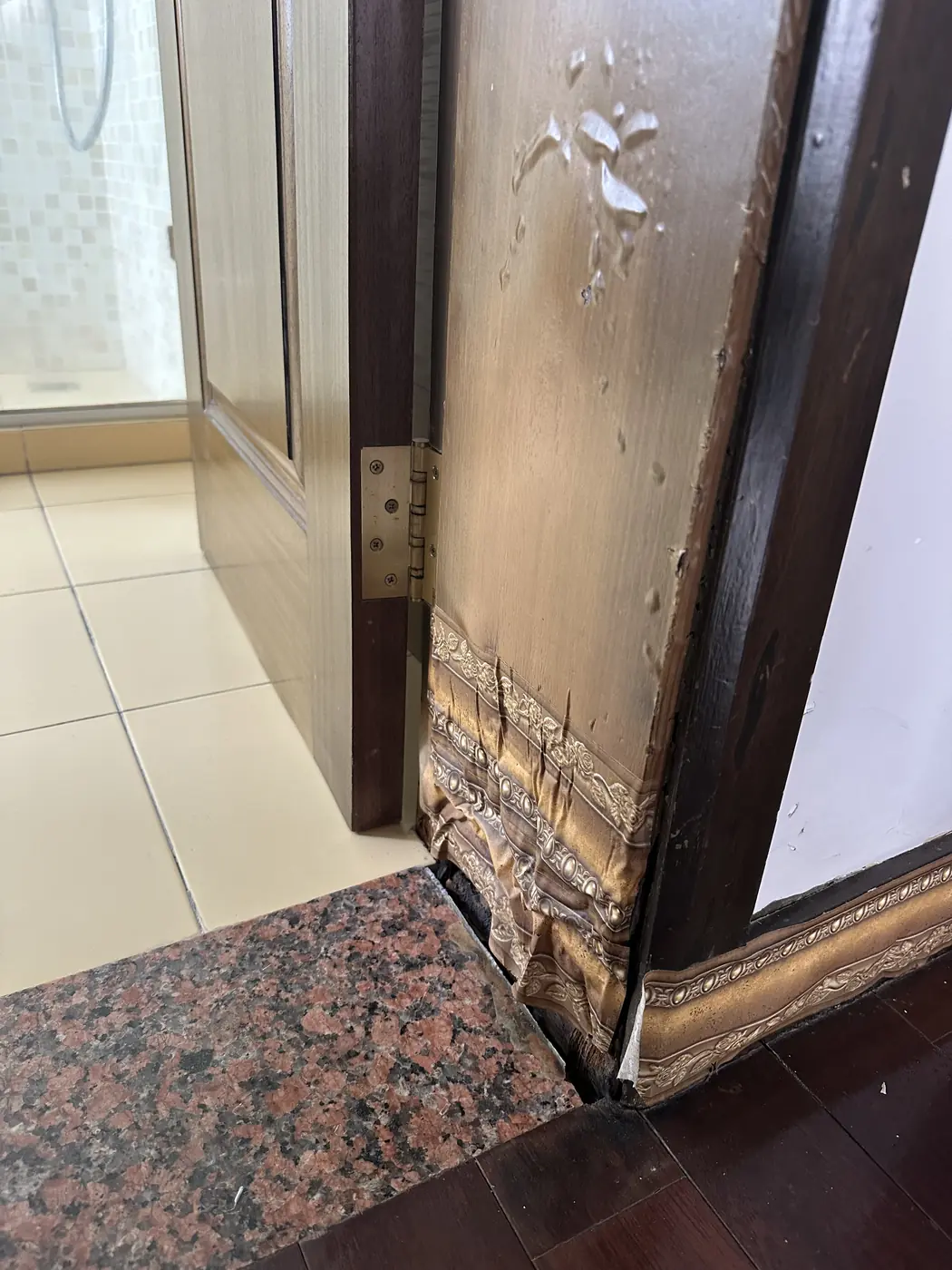

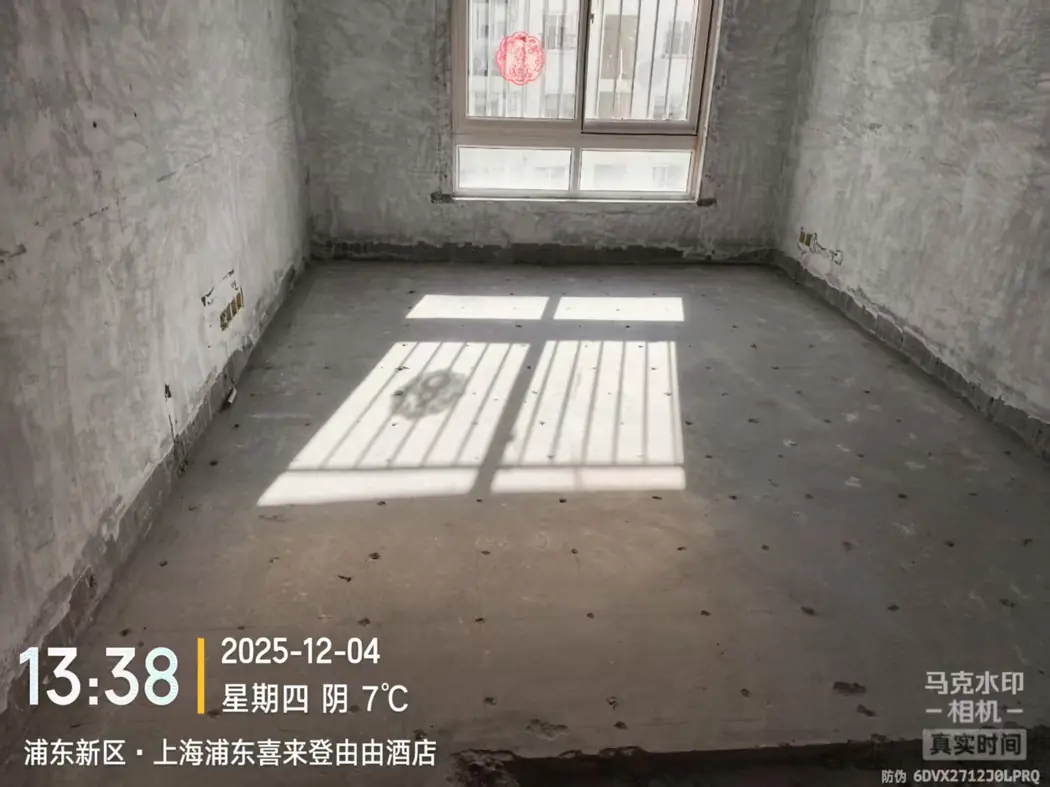

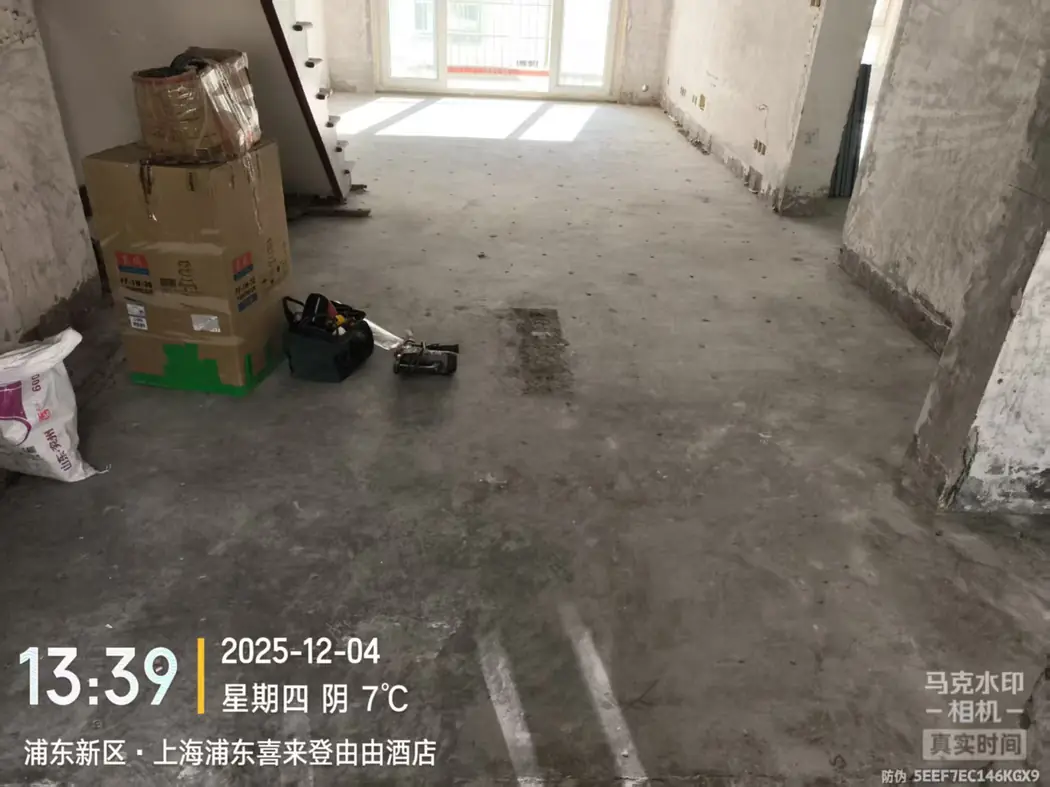

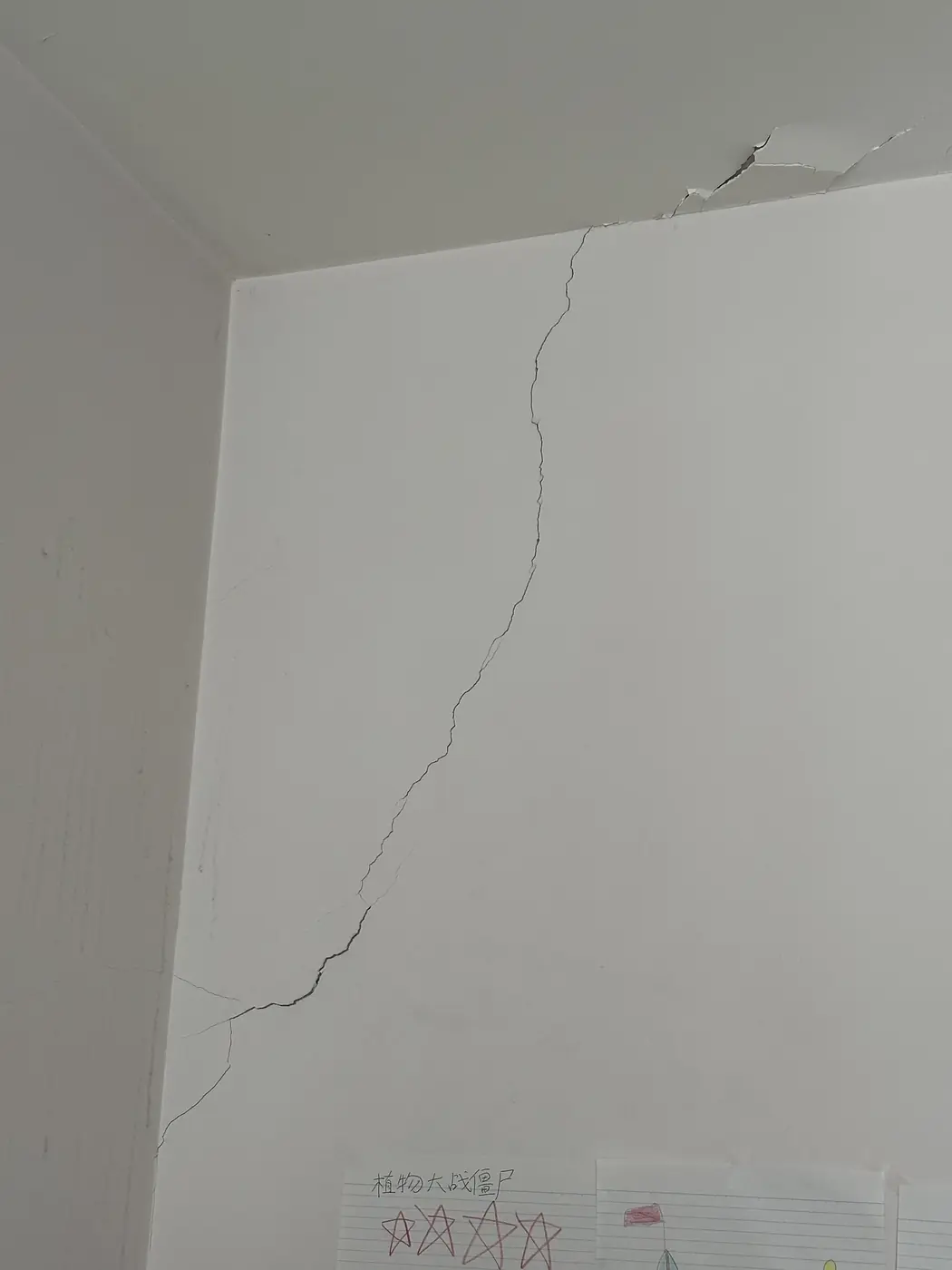

现场勘察

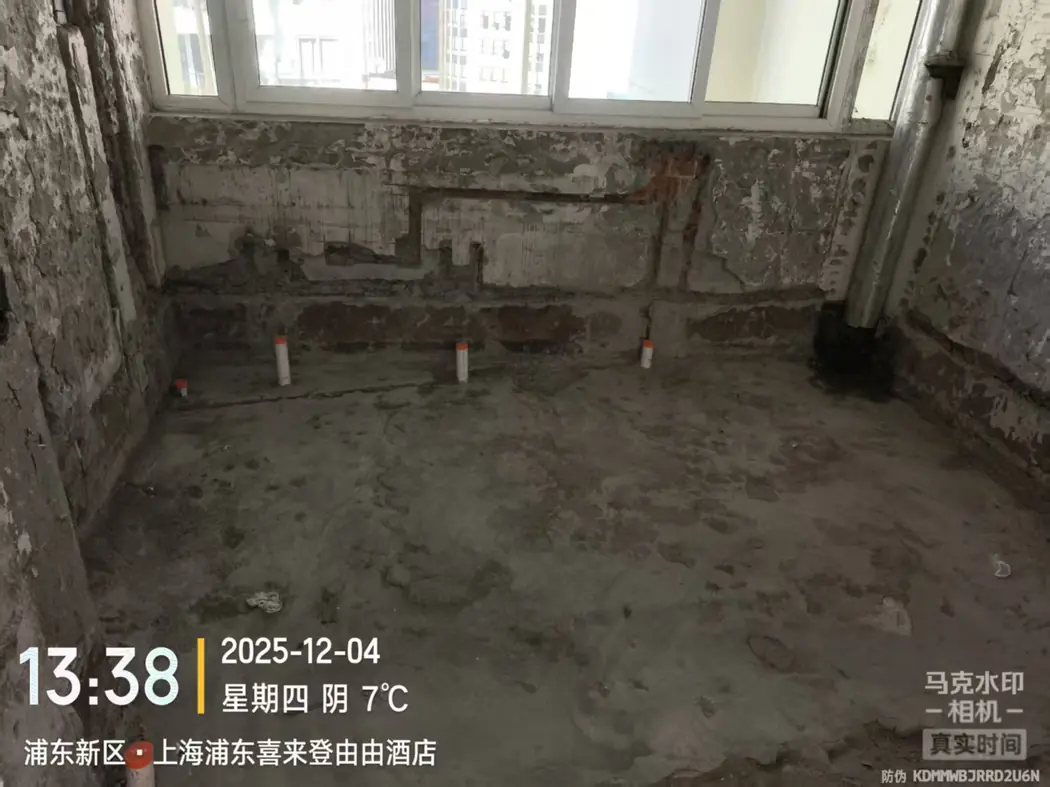

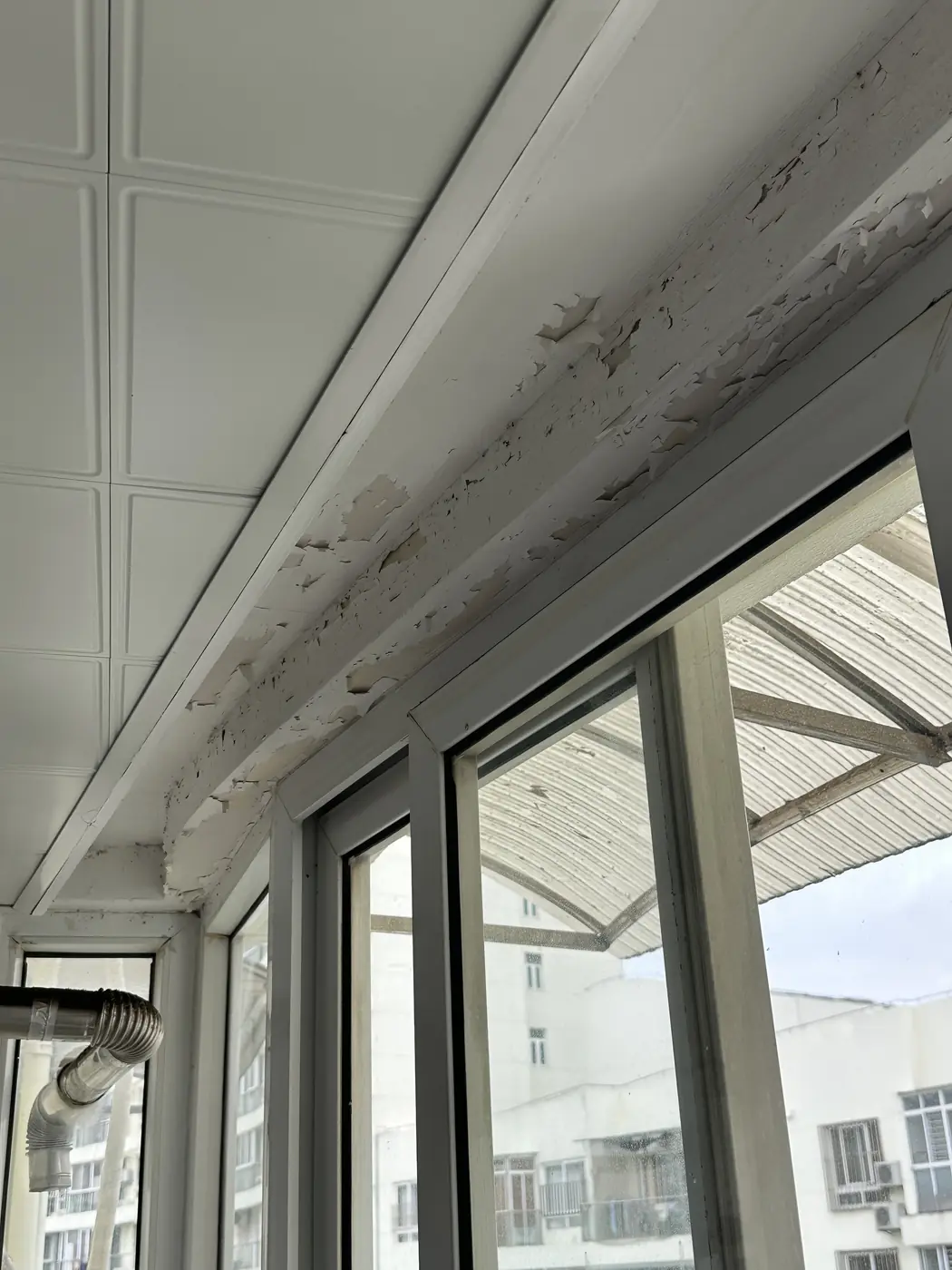

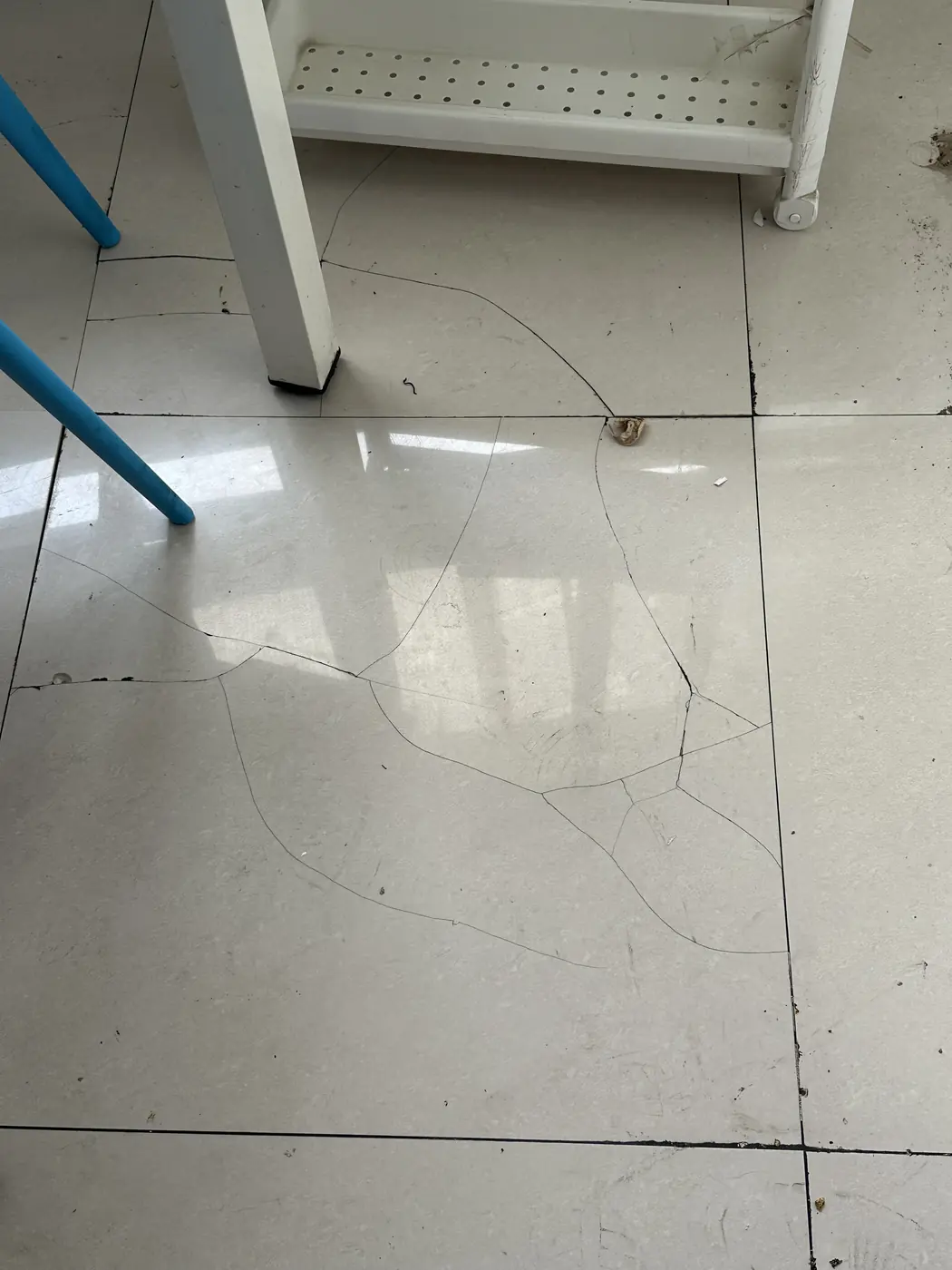

陈府现场勘察

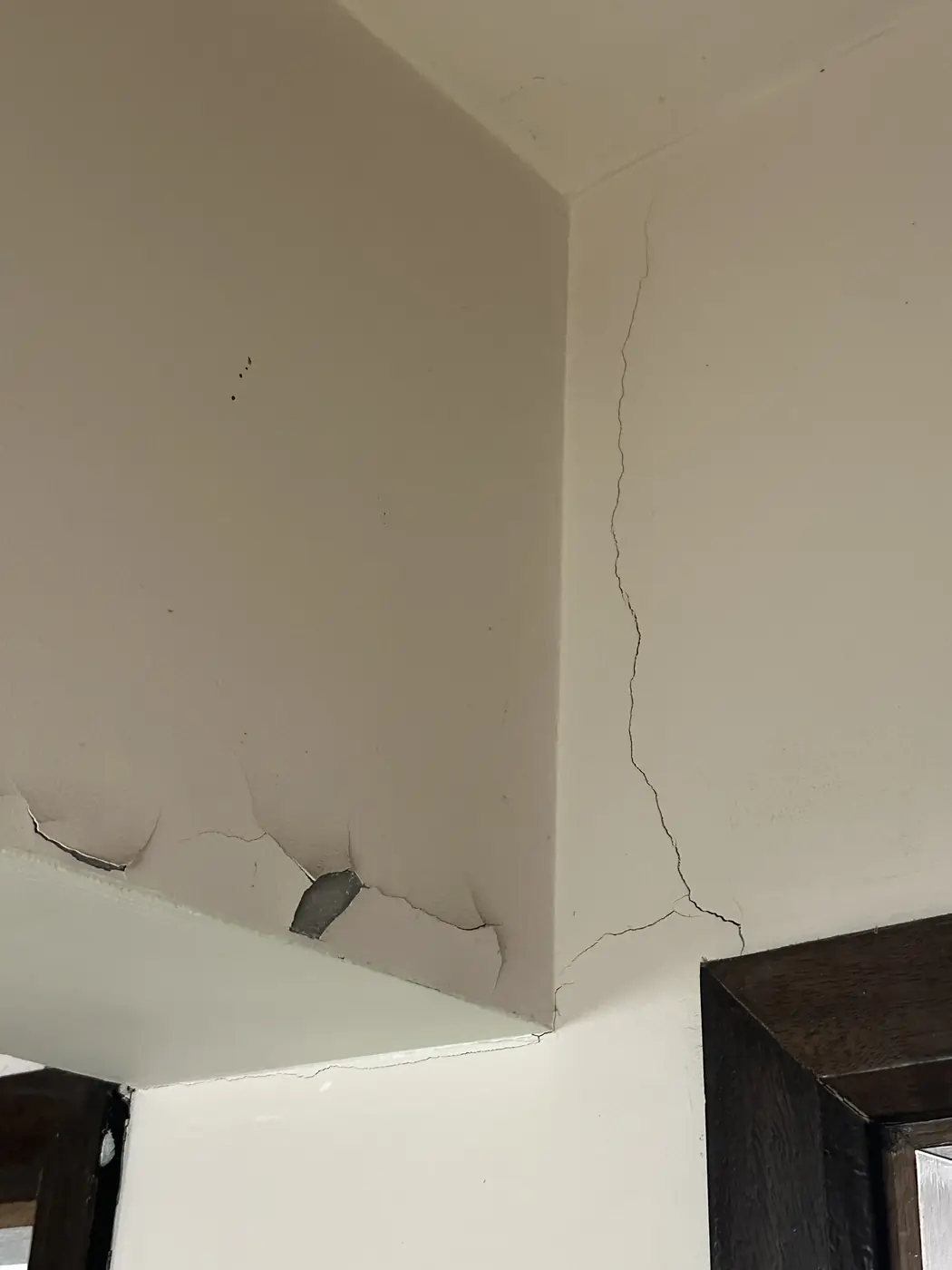

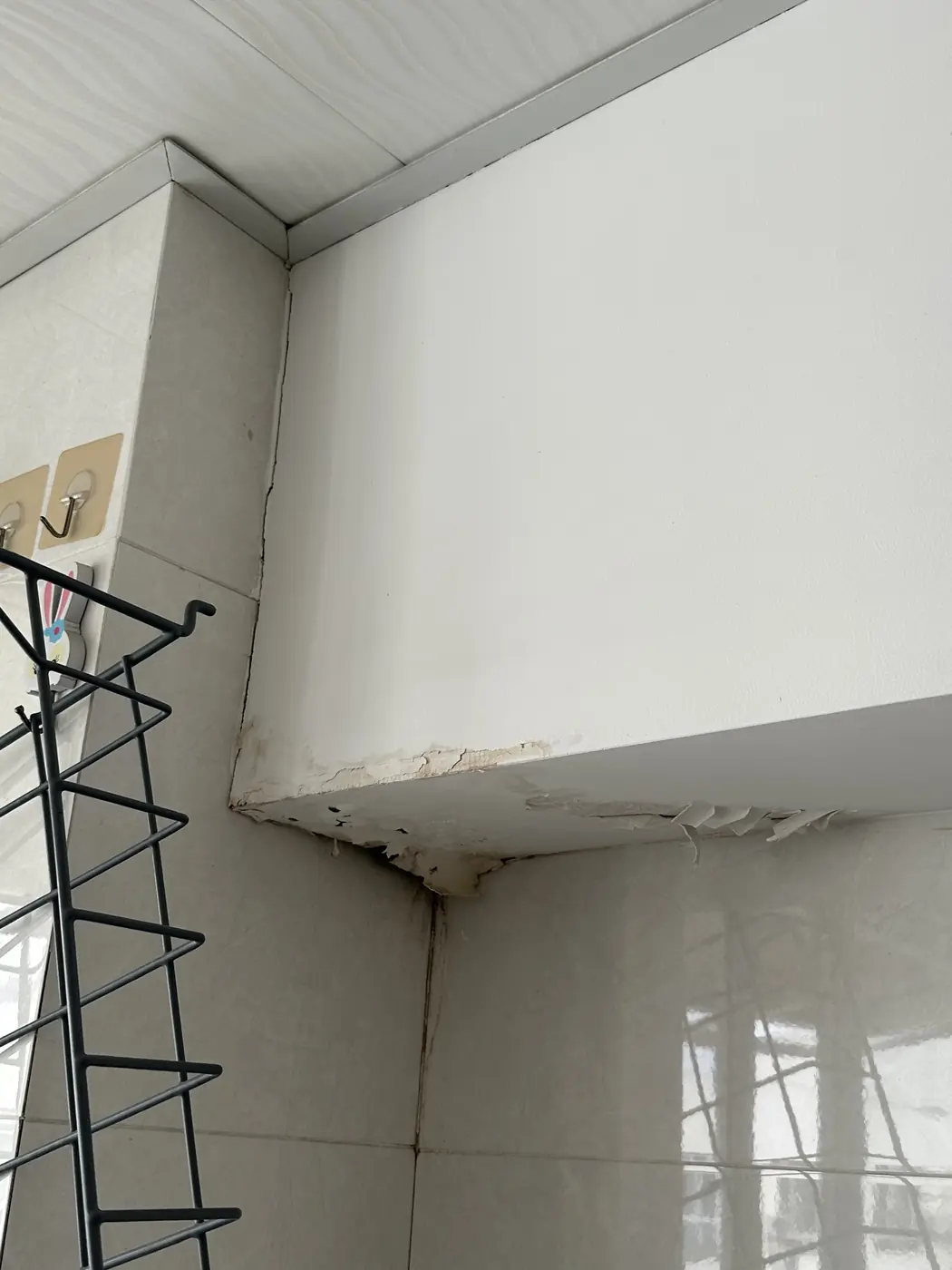

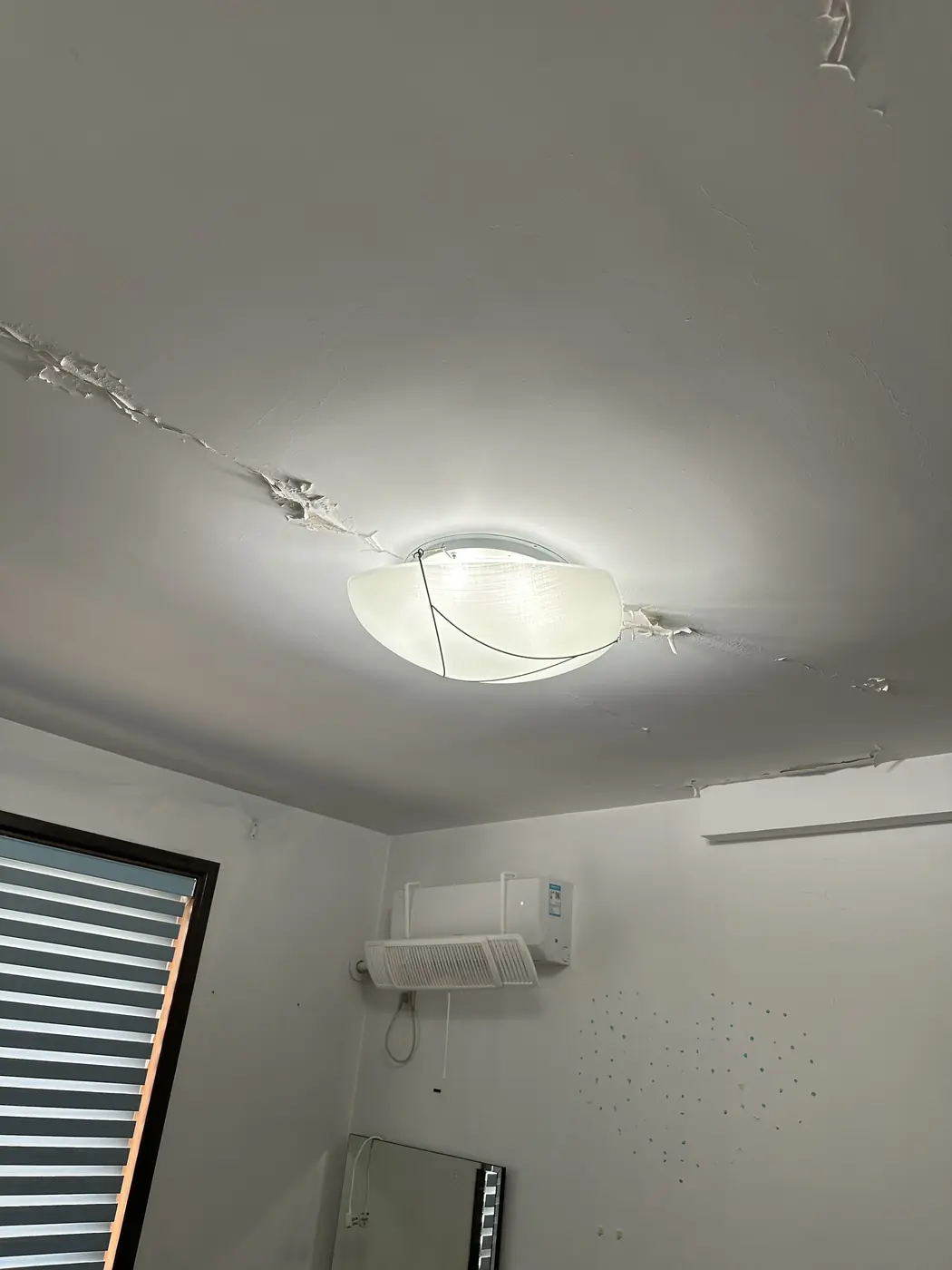

2025.11.04

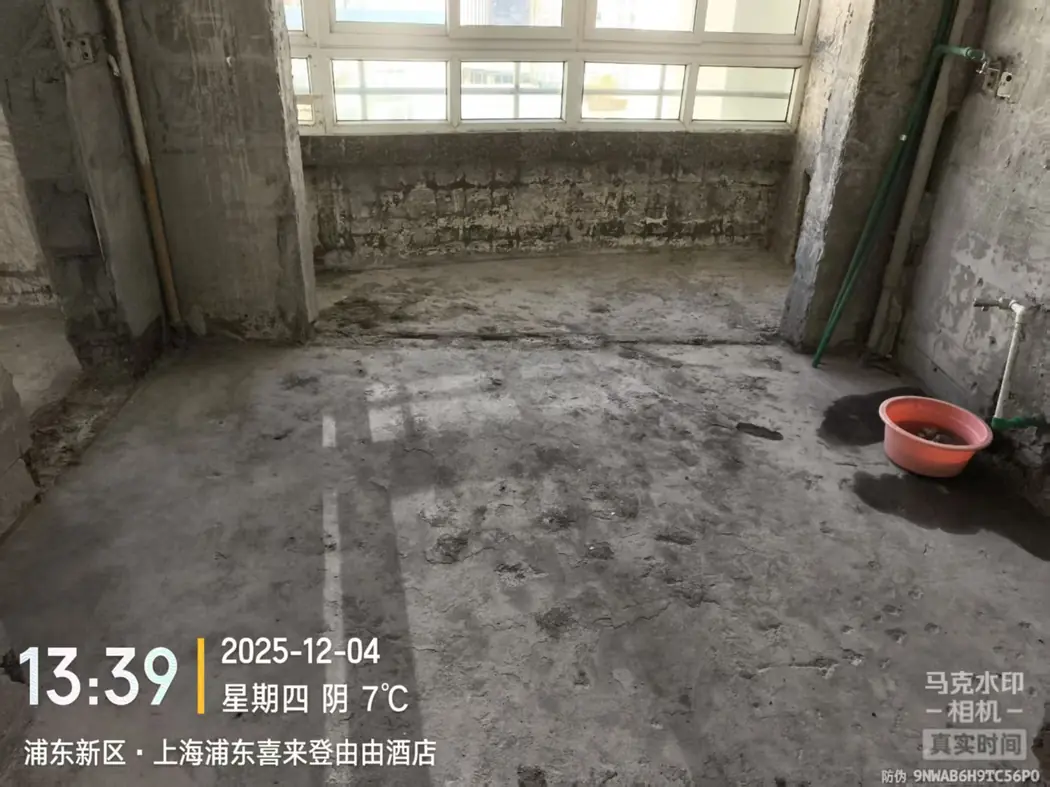

2025年11月4日进行现场勘察。

已显示 10 / 10

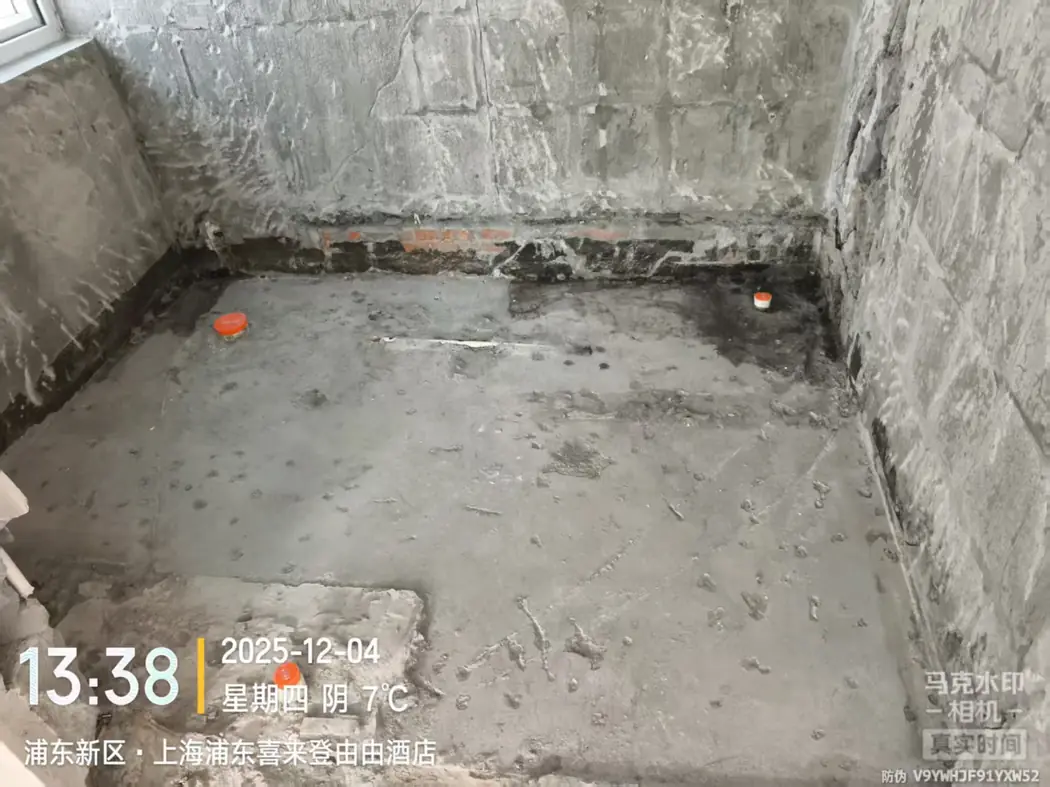

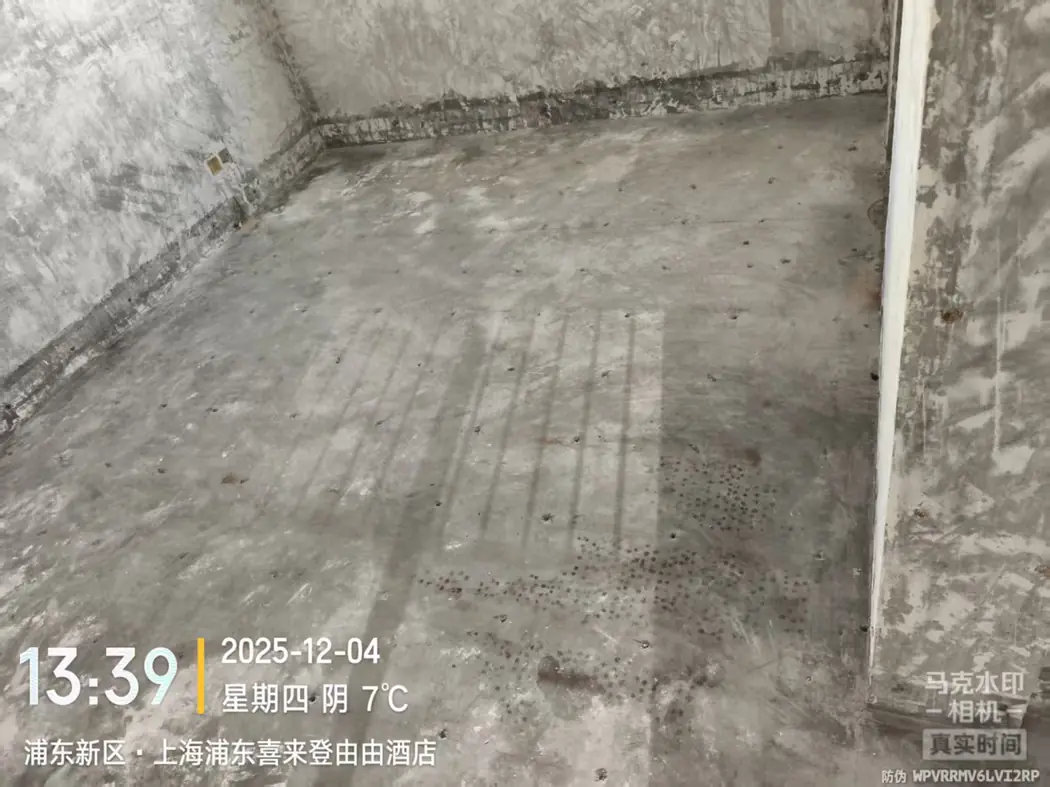

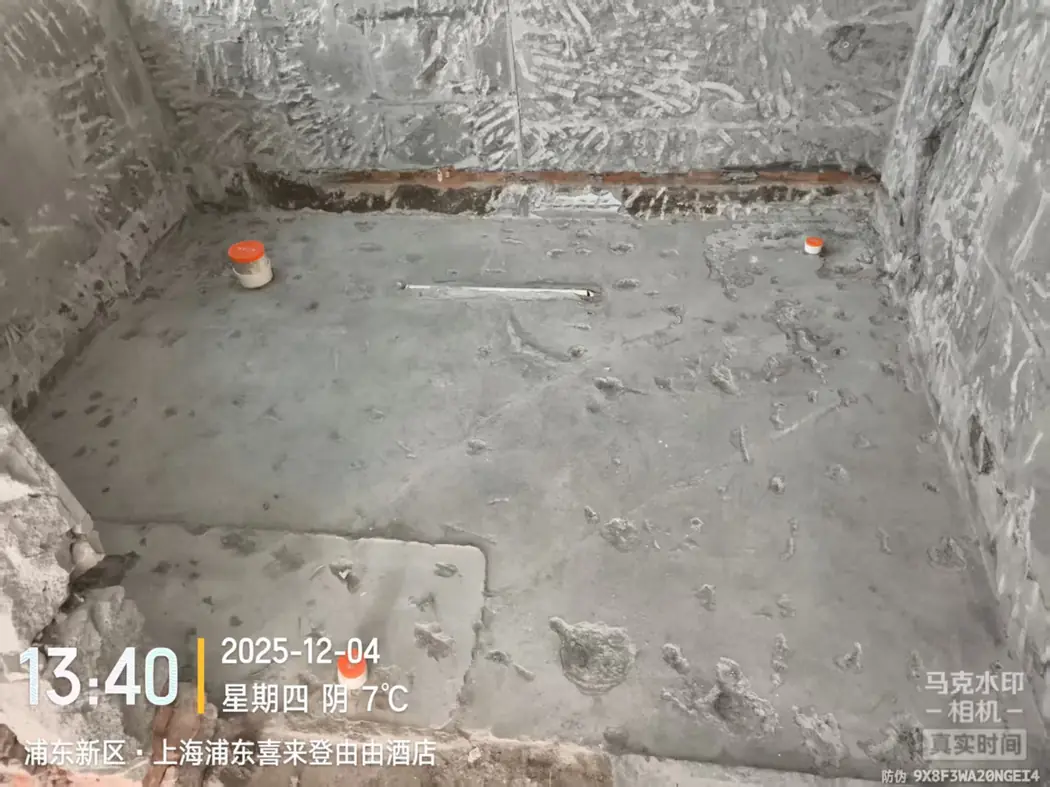

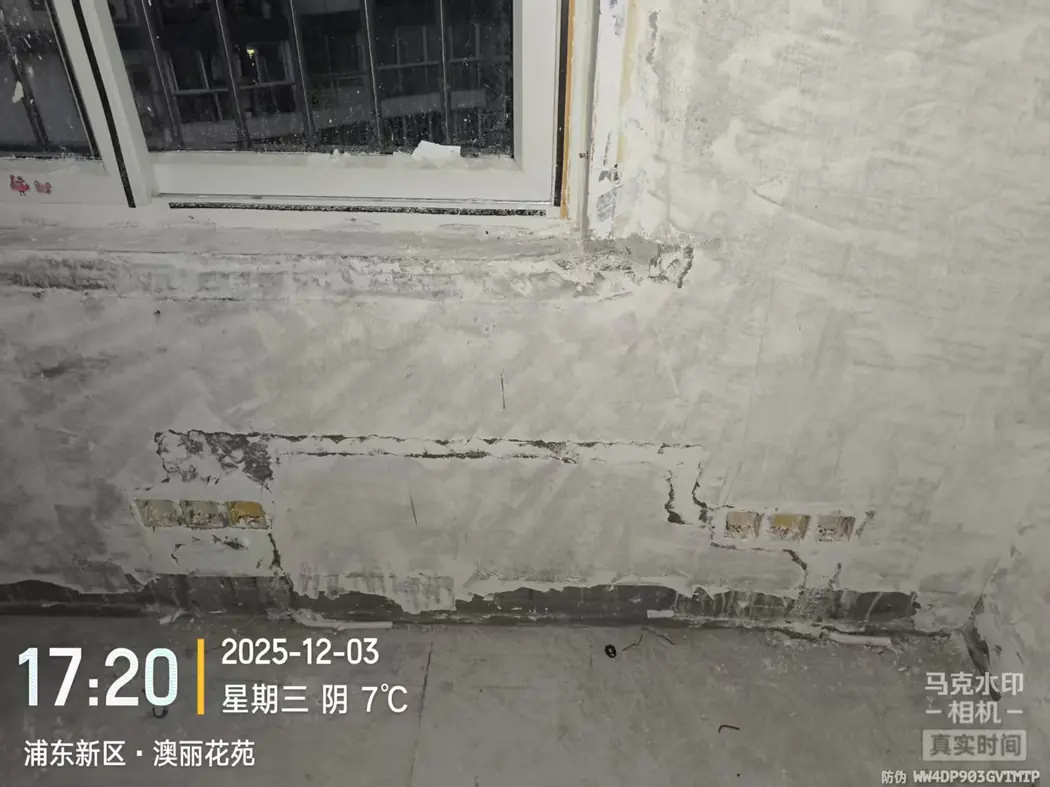

2025.11—2026.03

2025年11月9日形成拆墙图,11月18日有调整版本;2026年3月版施工图包含两层平面、墙体、天花、设备、水路、立面及节点。

已显示 10 / 25

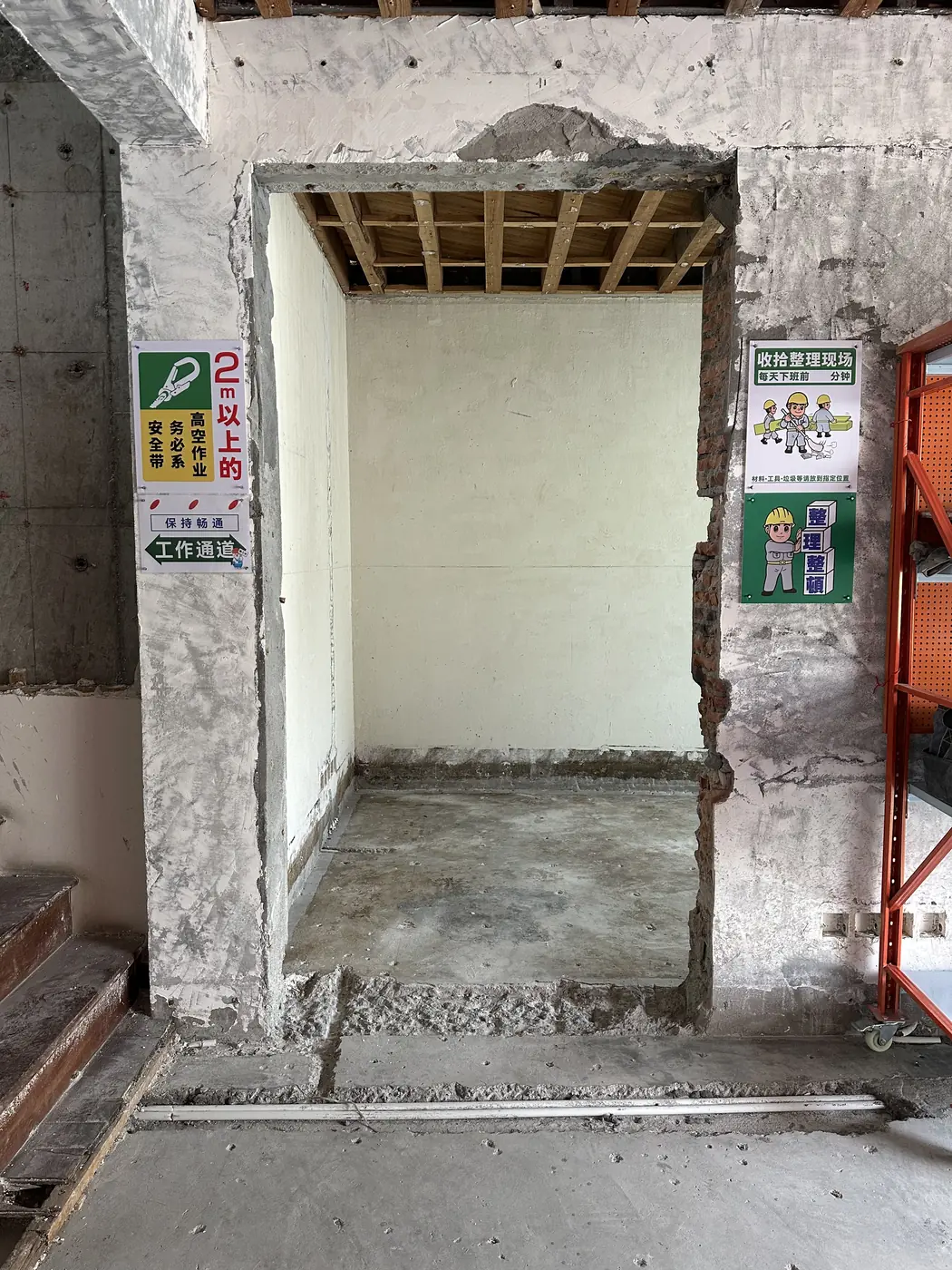

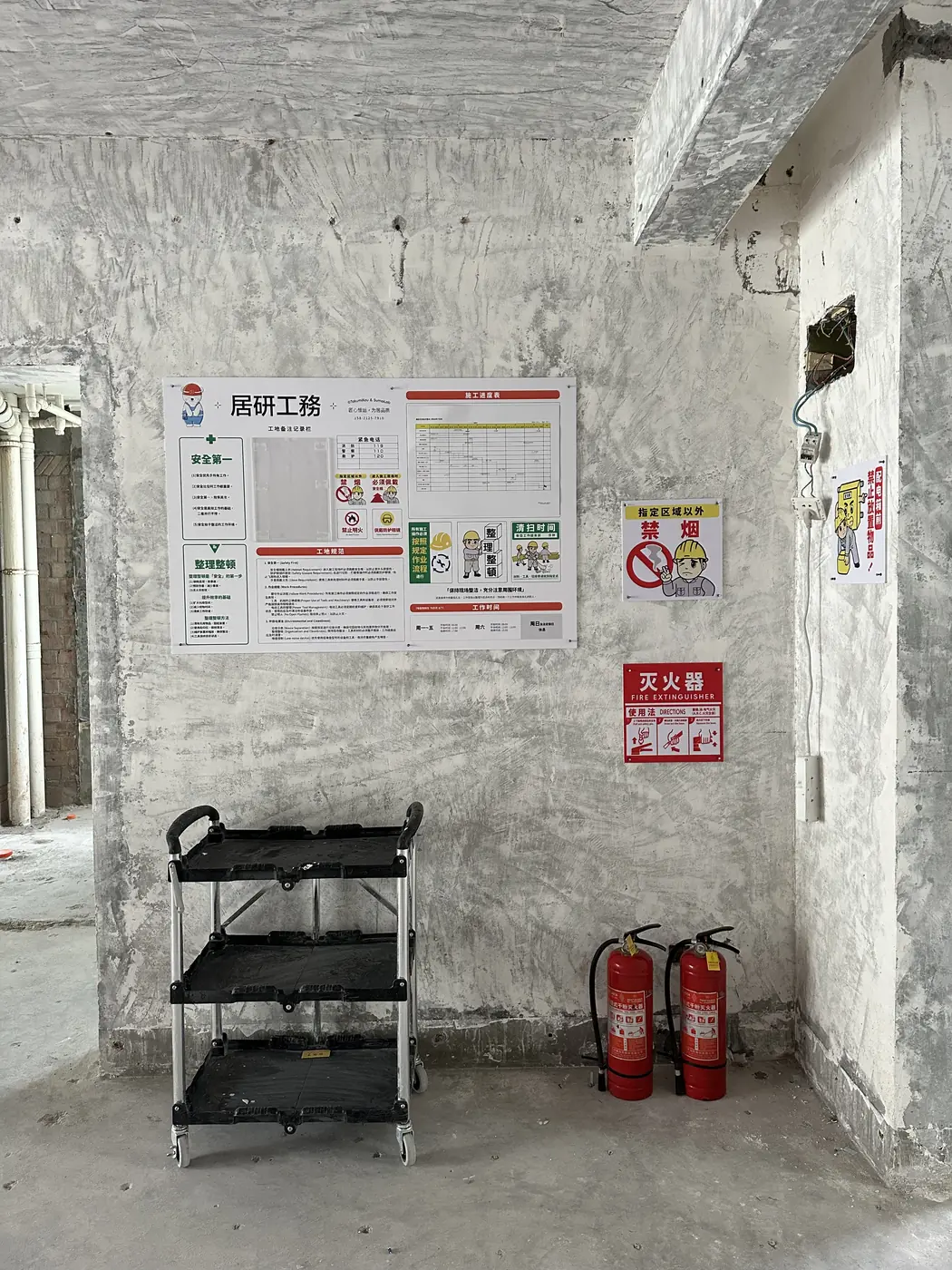

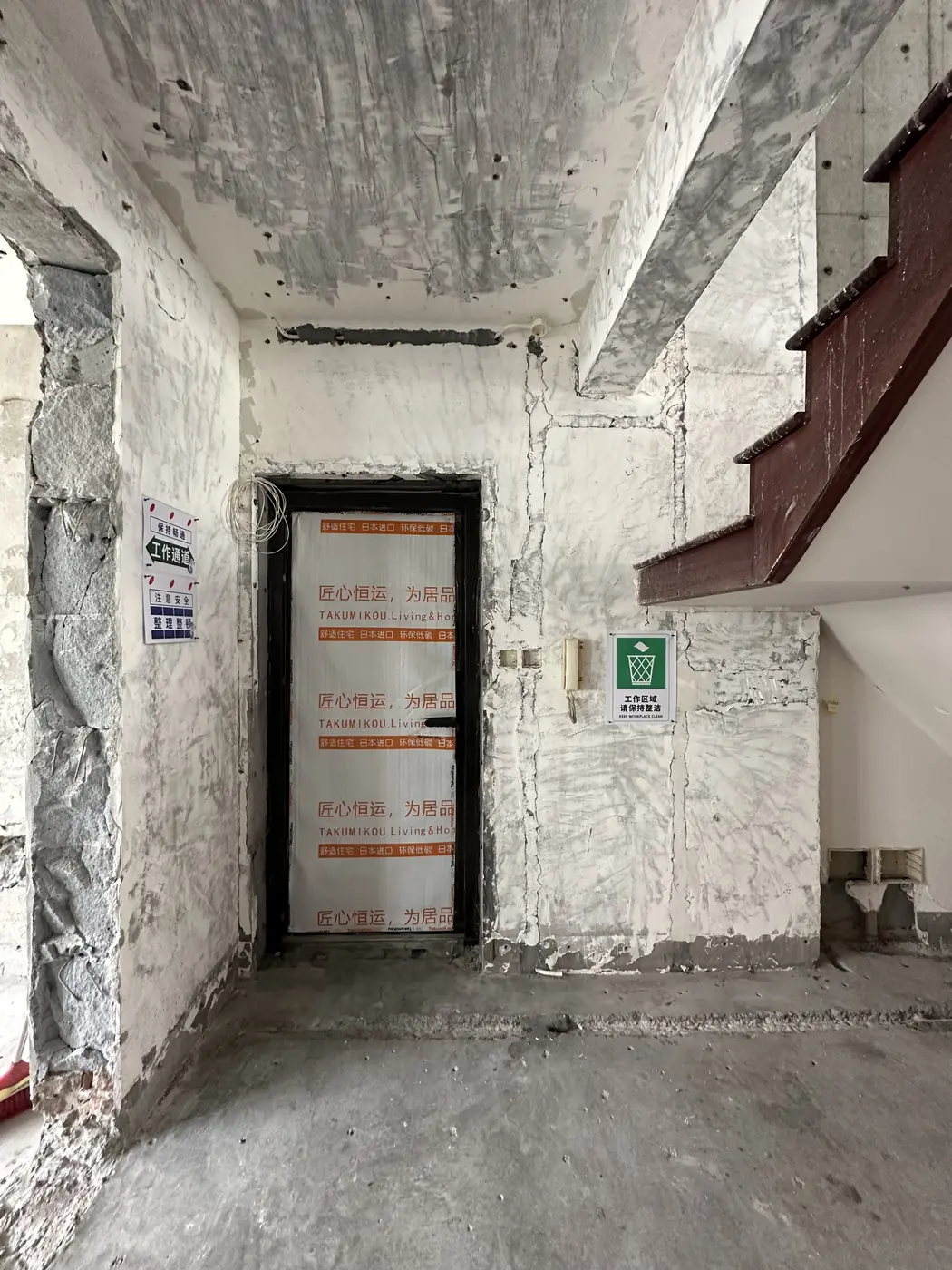

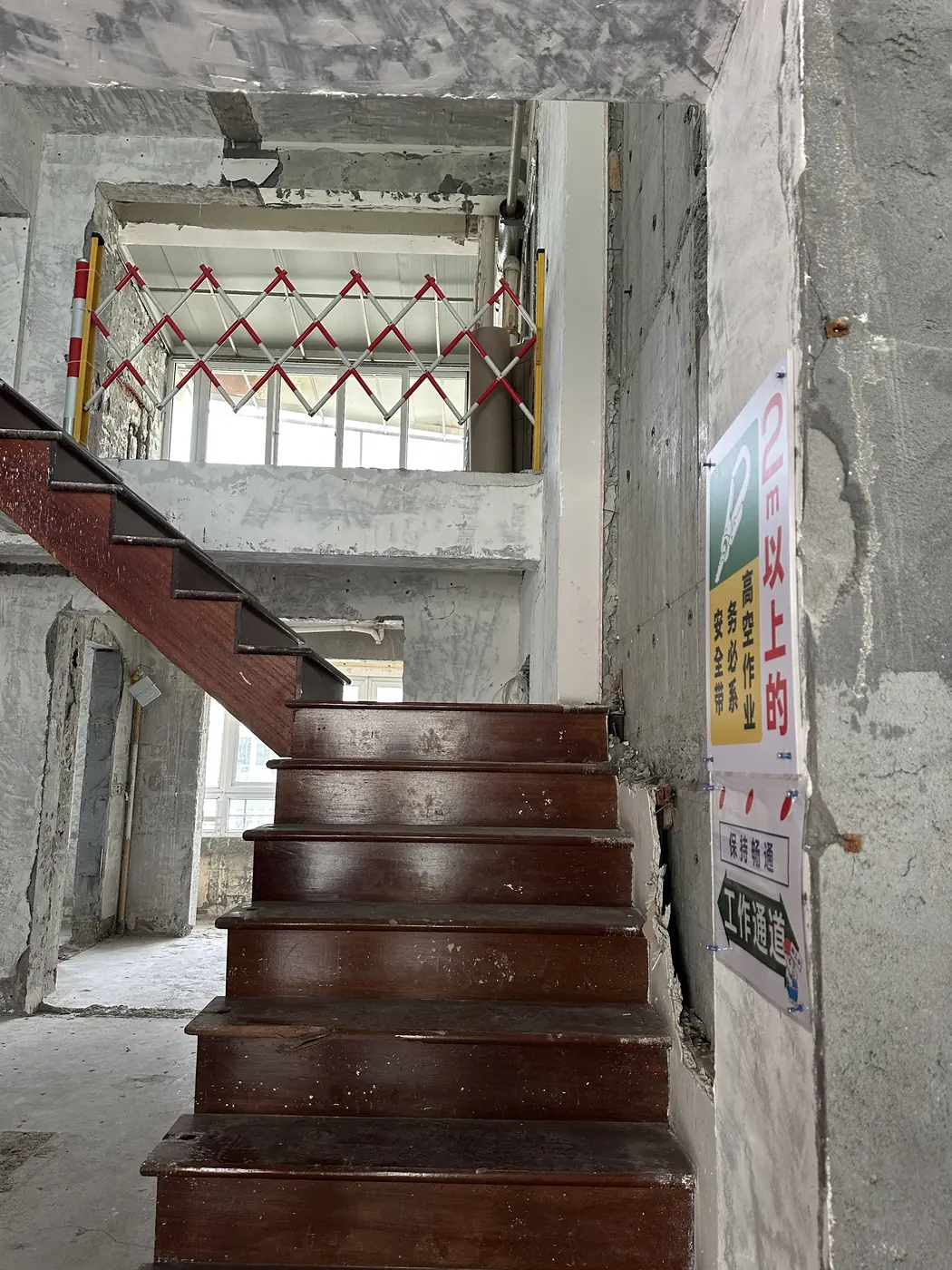

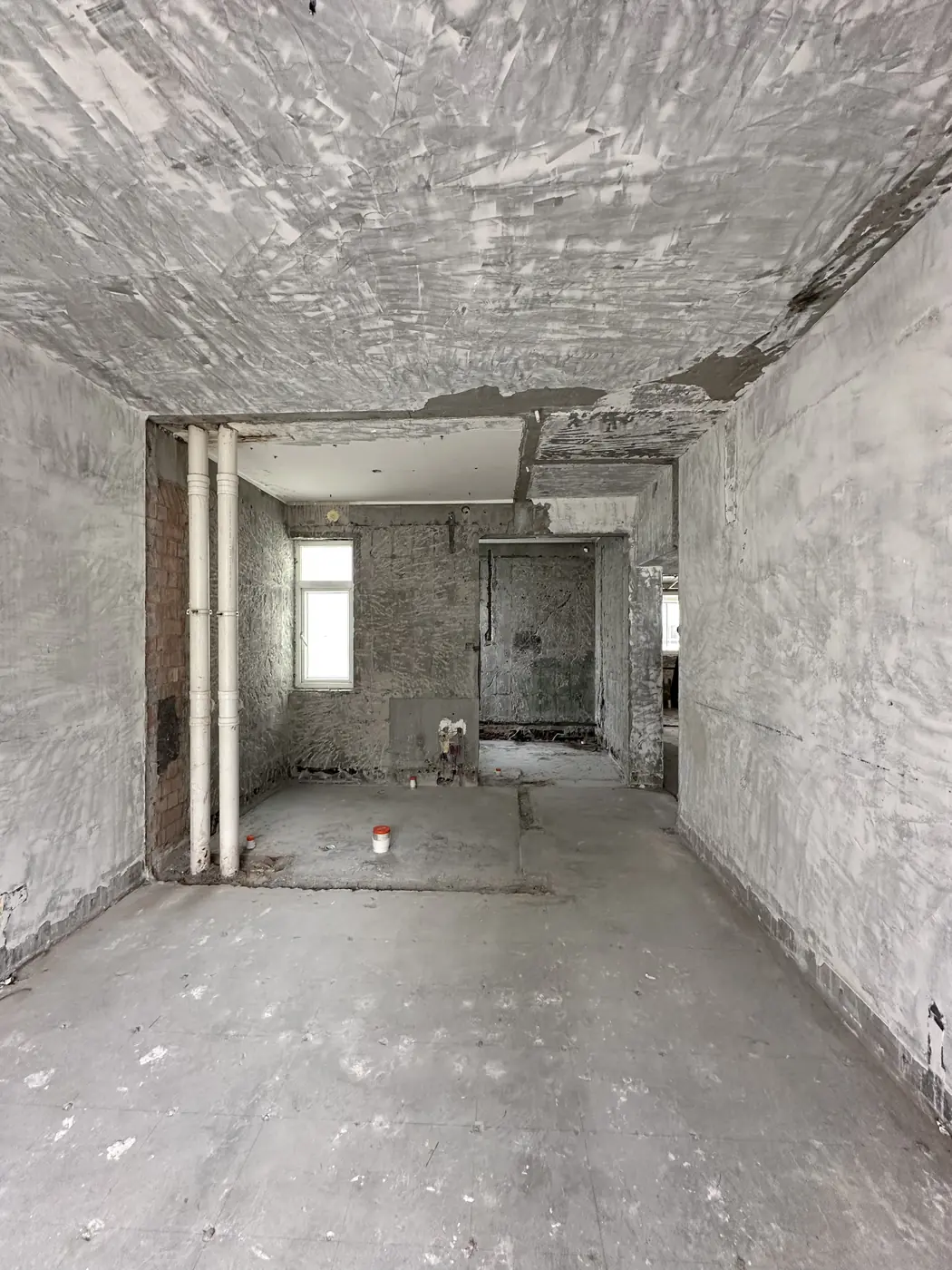

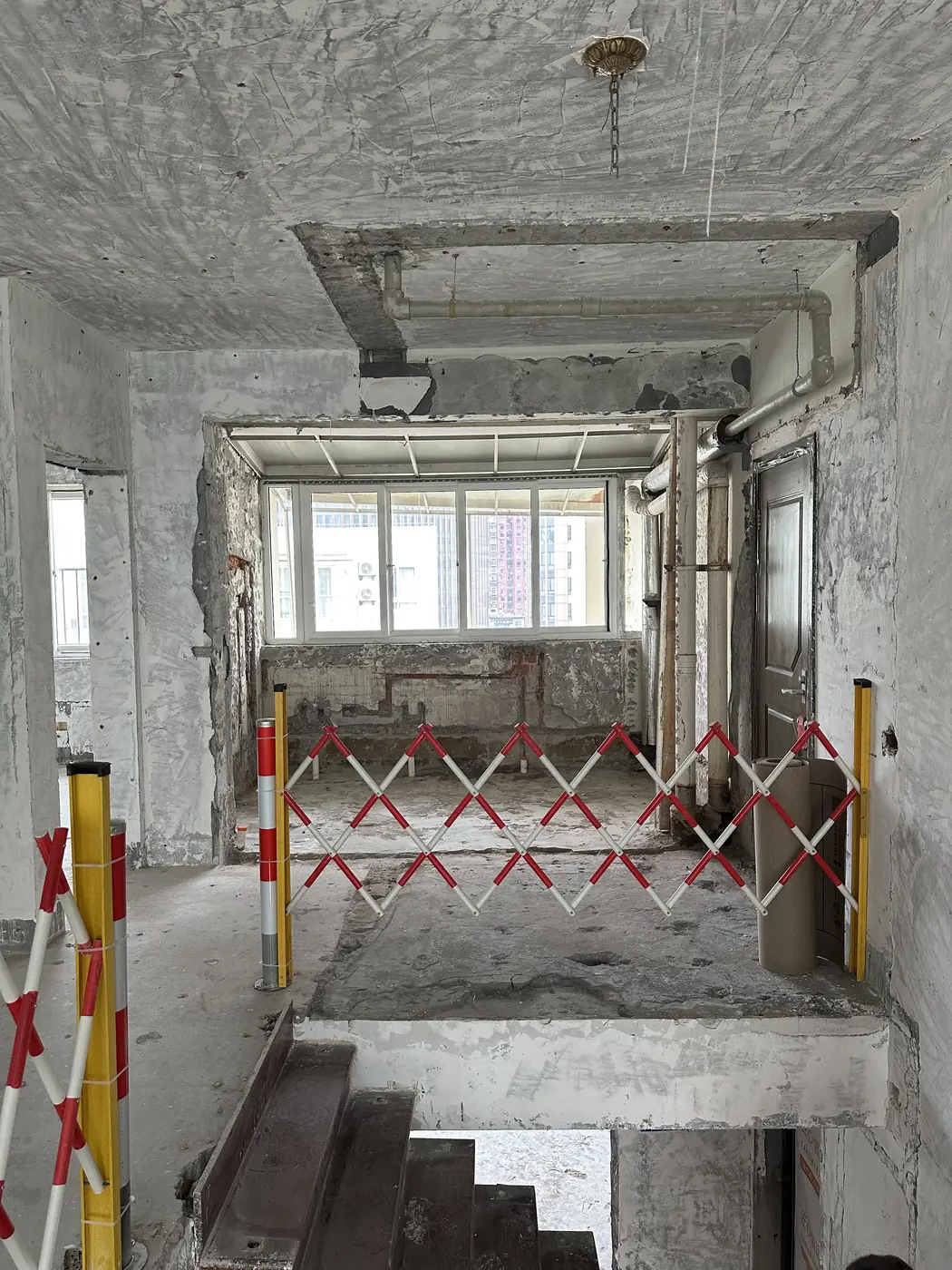

现场开工

2026.03.05

2026年3月5日开工。

已显示 10 / 10

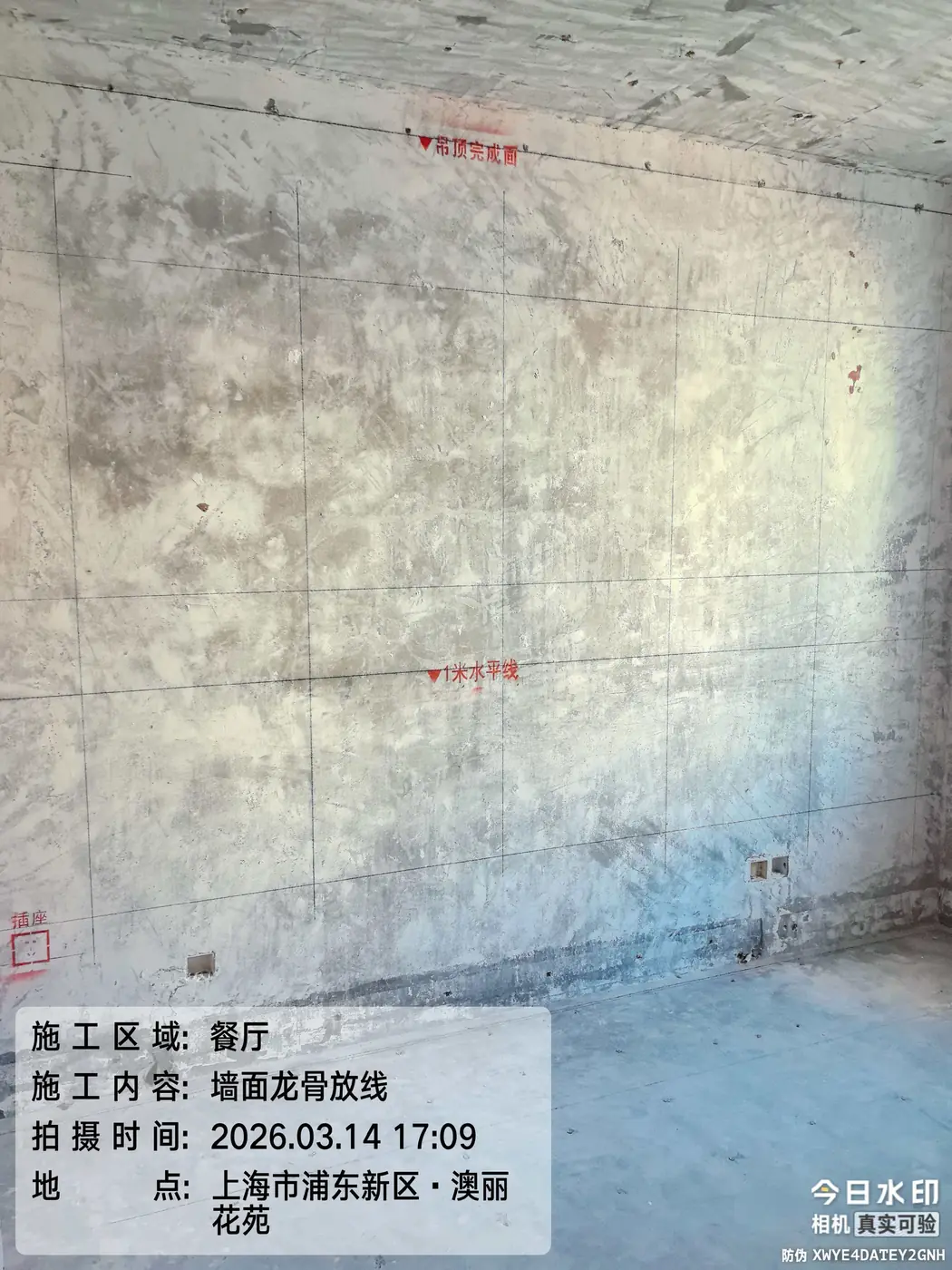

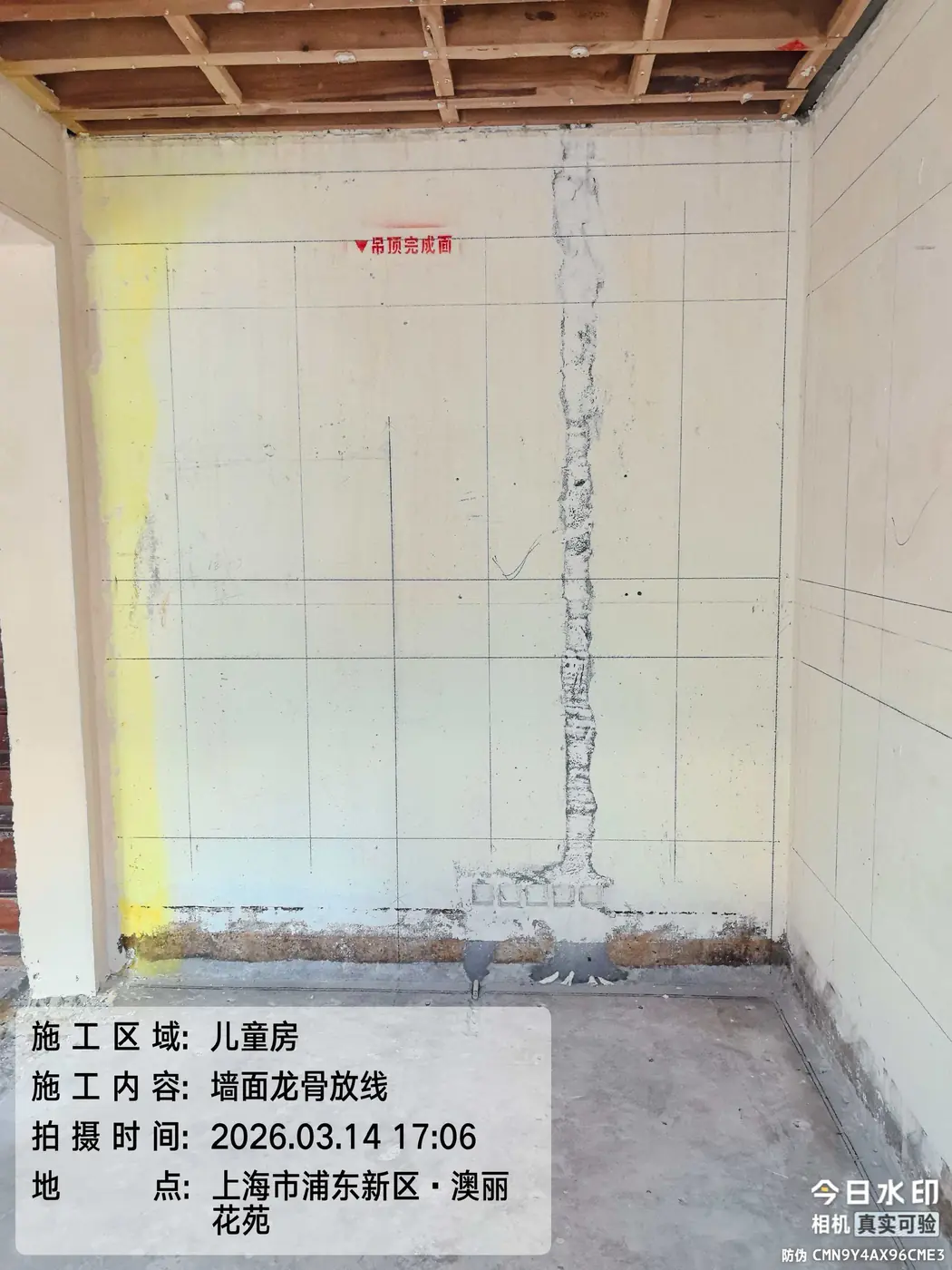

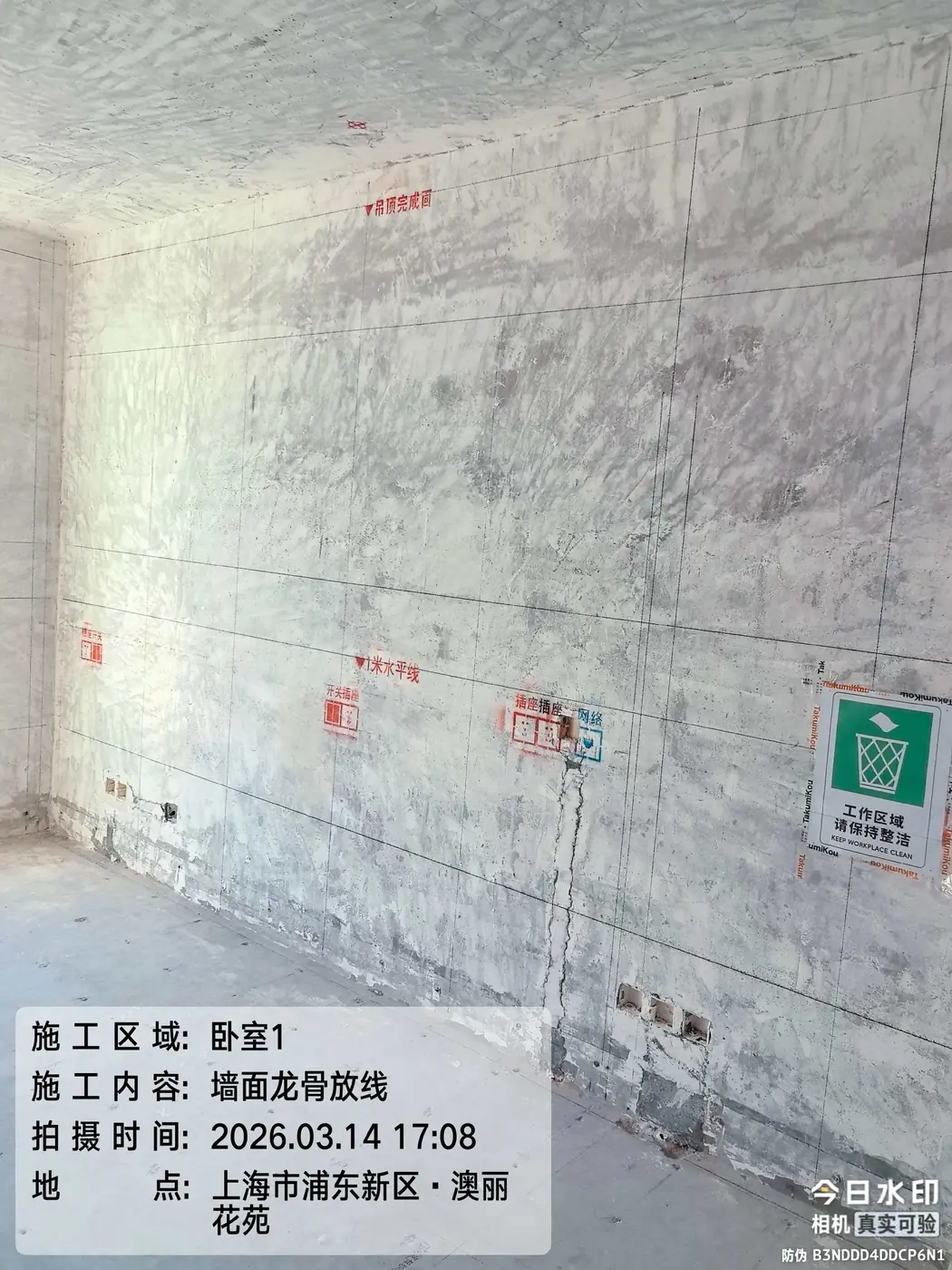

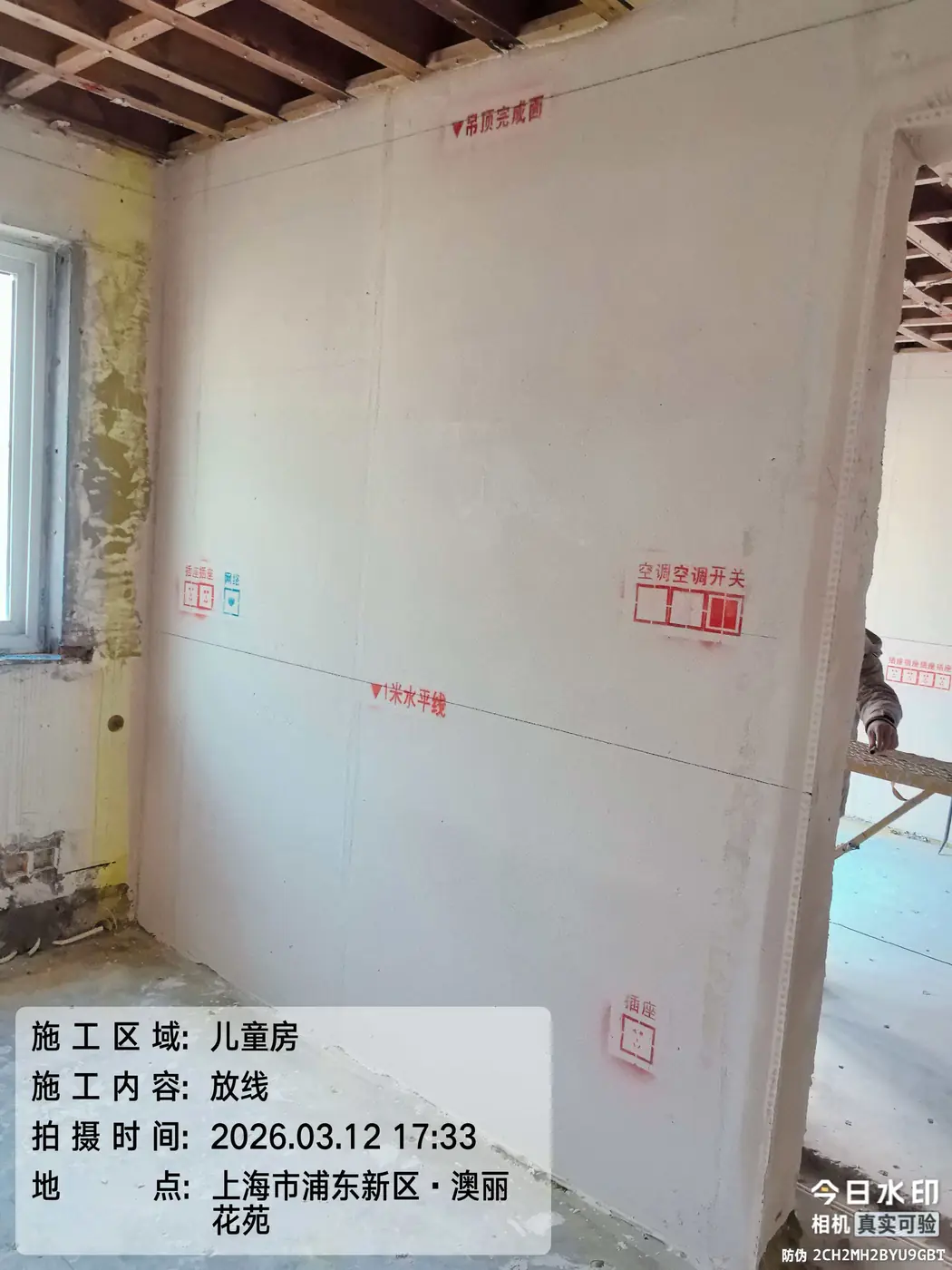

3月第2周

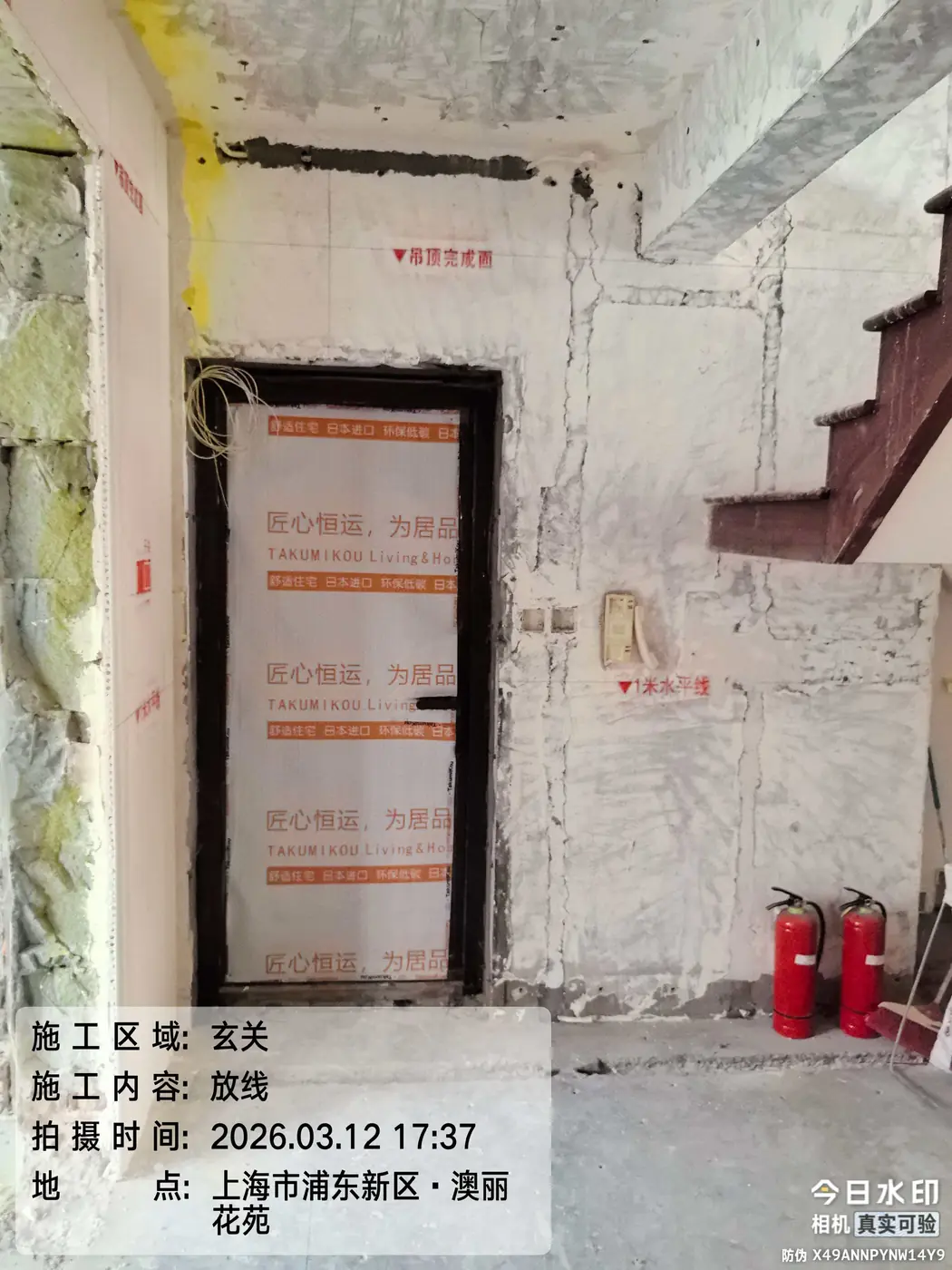

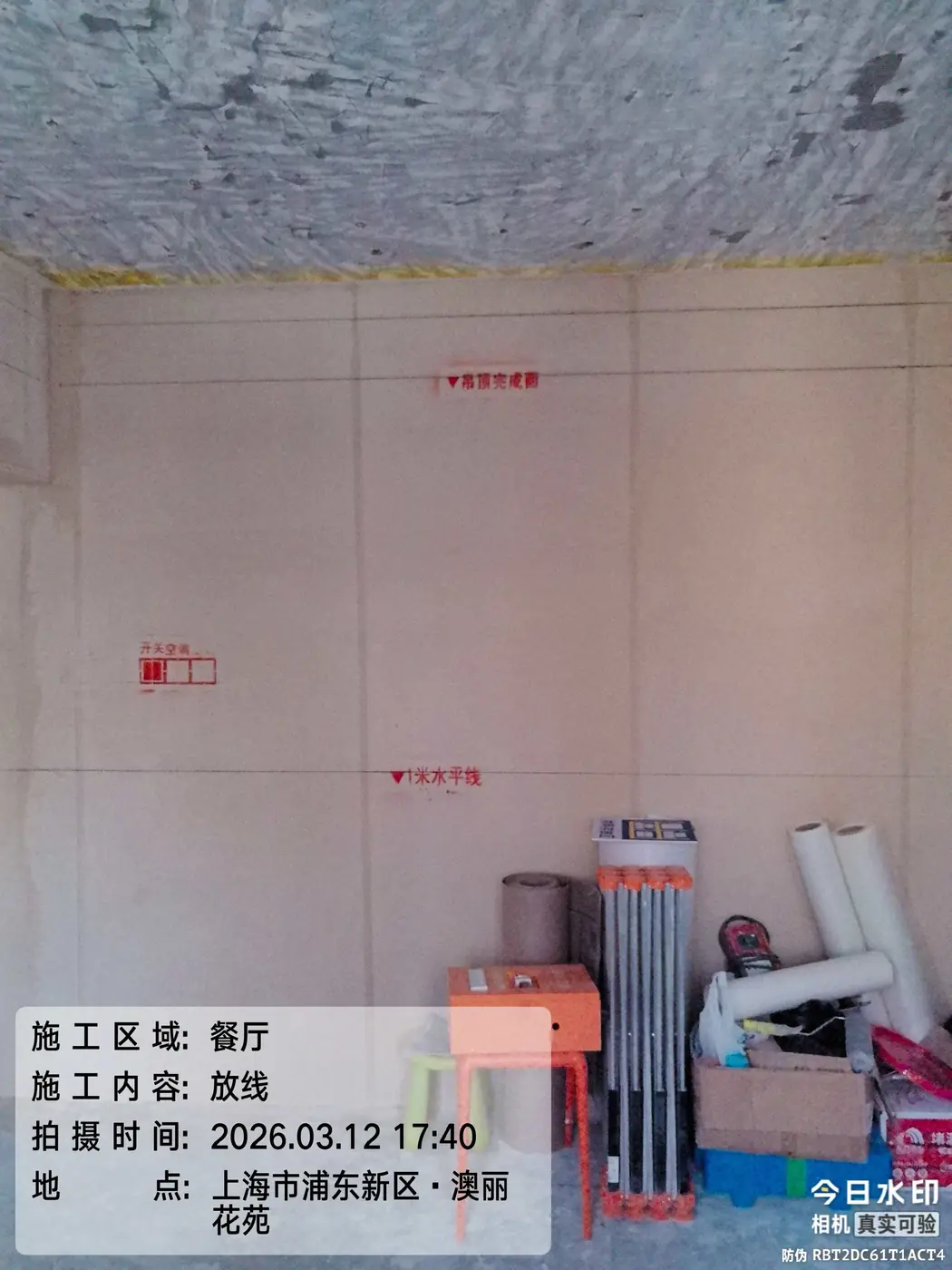

3月计划表将现场放线安排在第2周;开工日期另见上方节点。

已显示 10 / 20

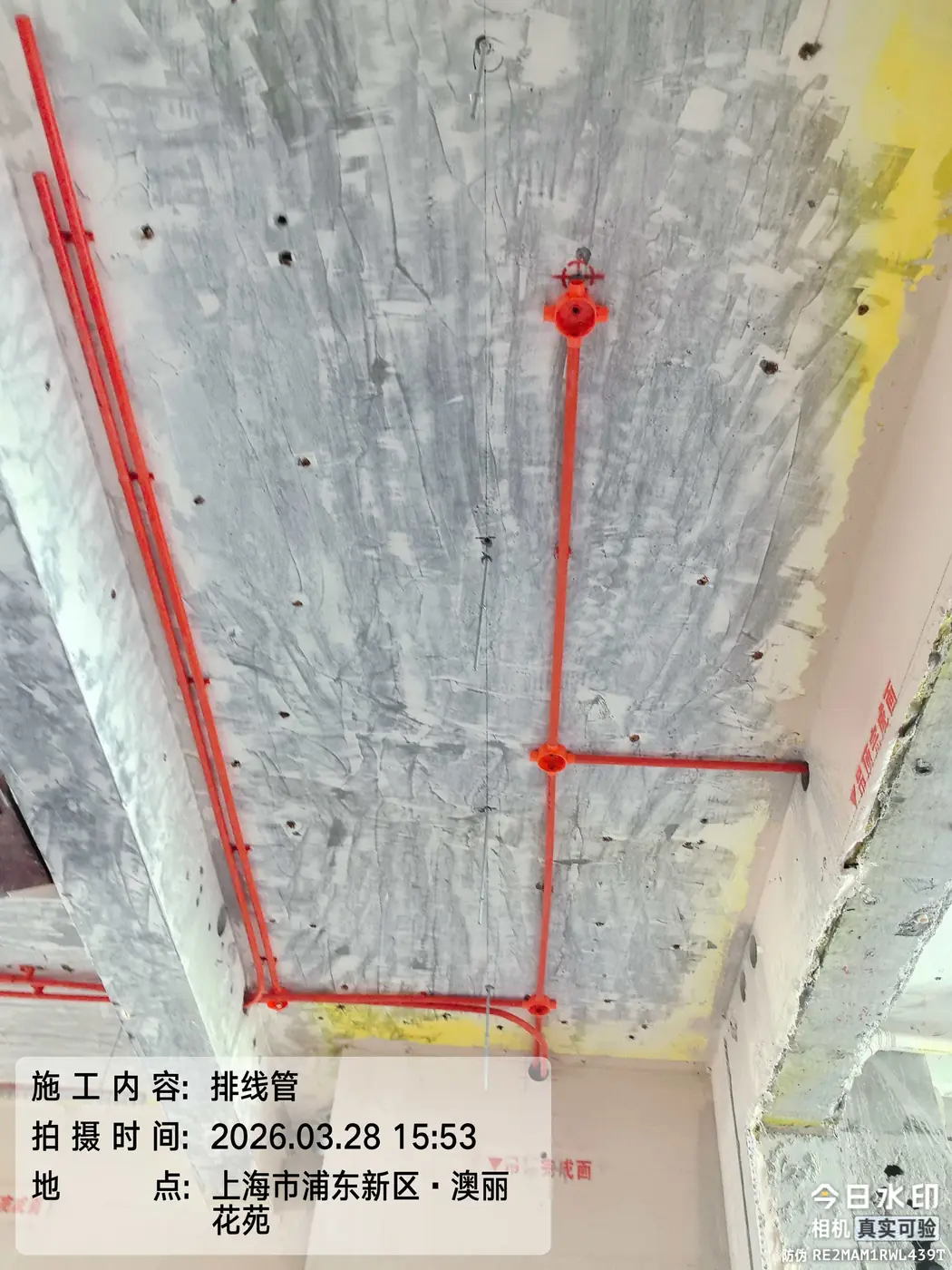

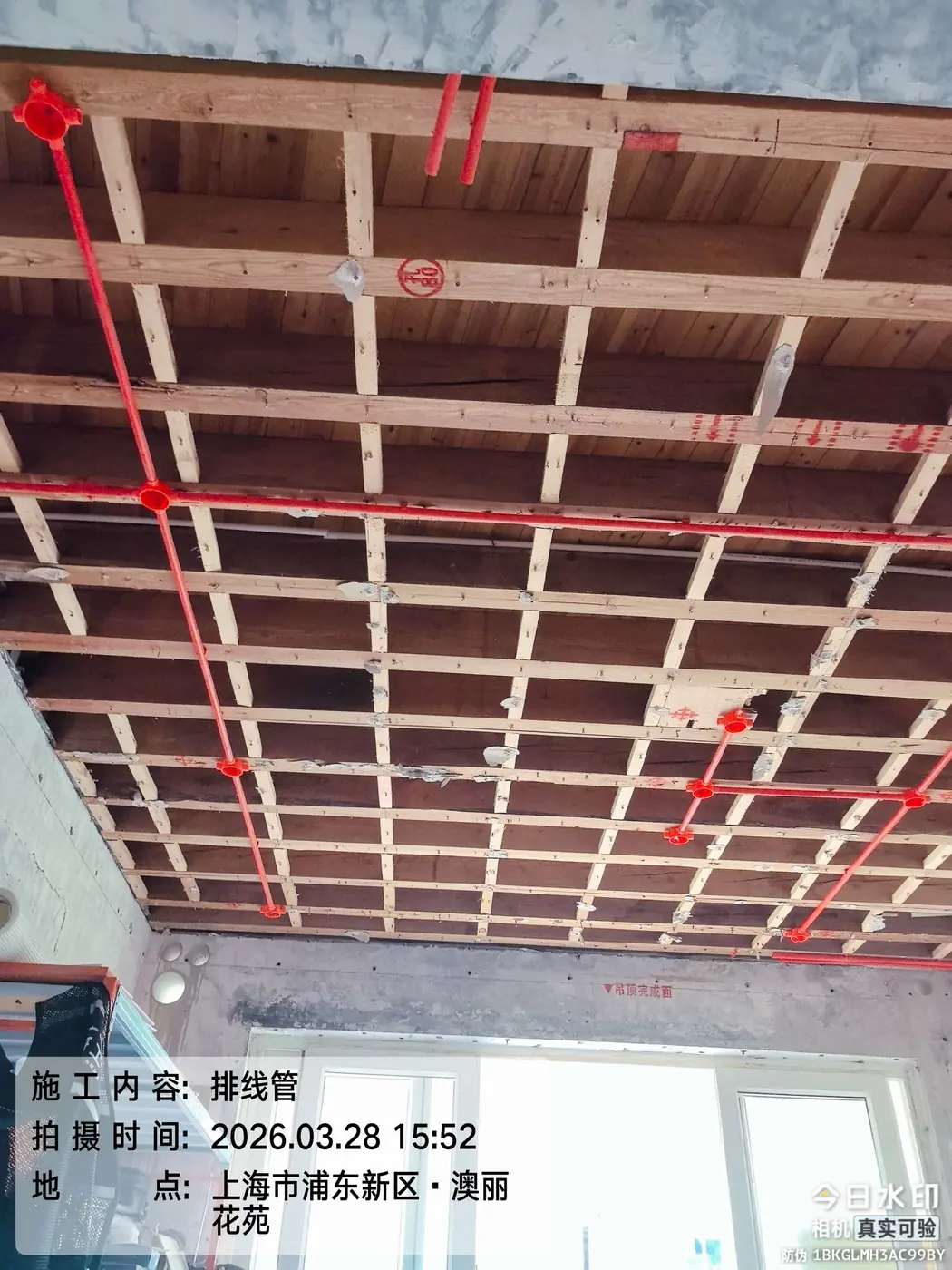

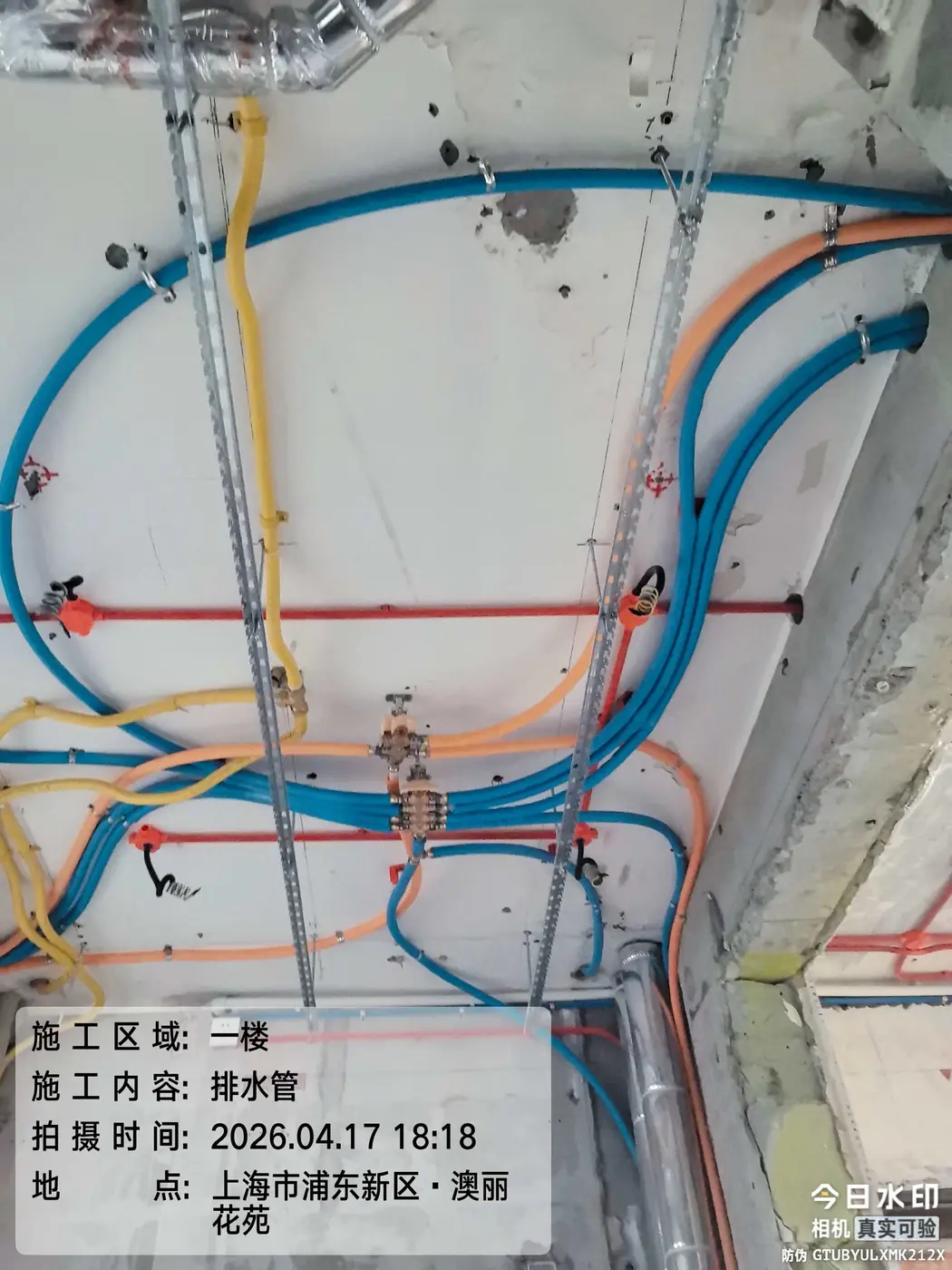

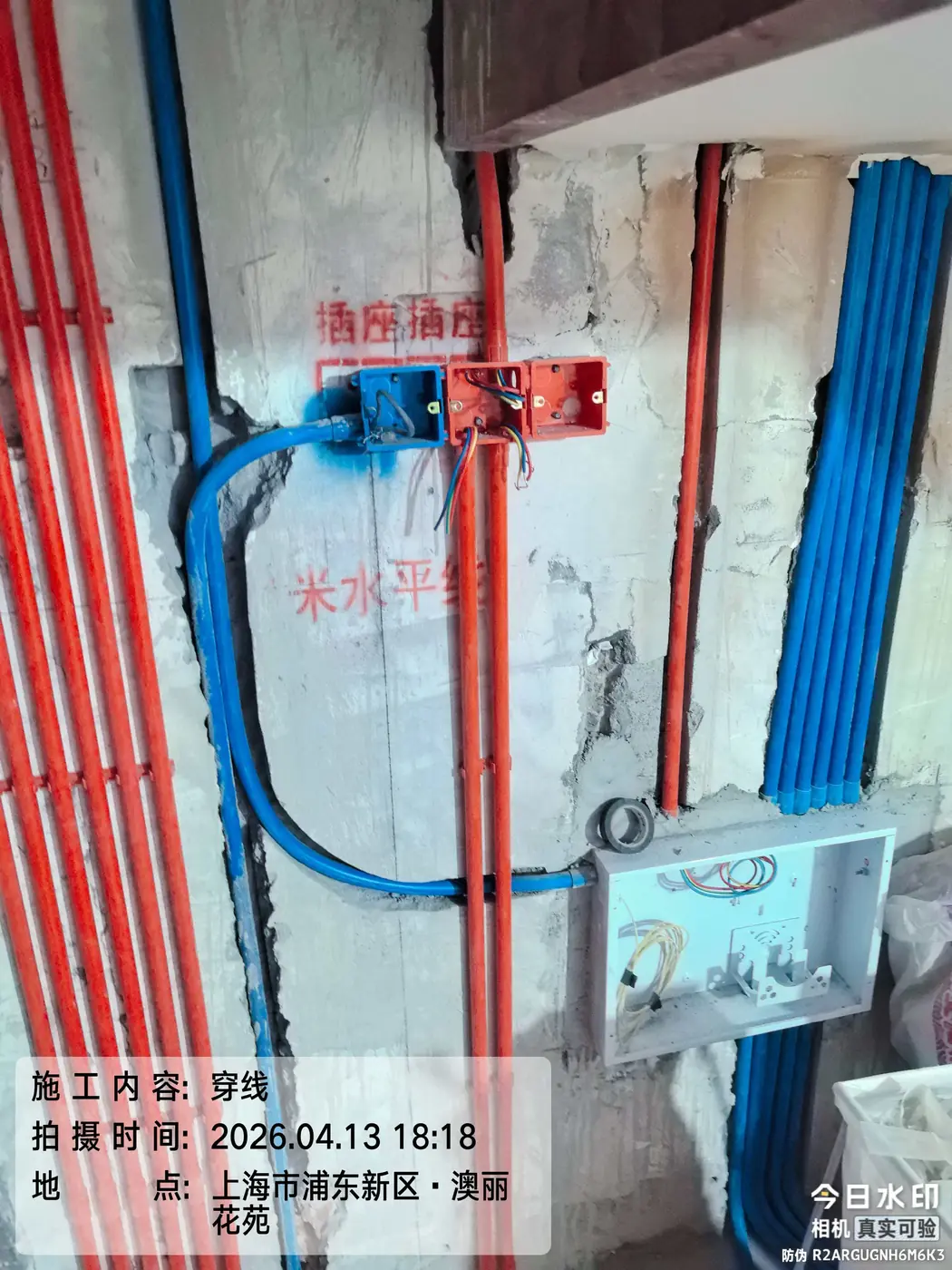

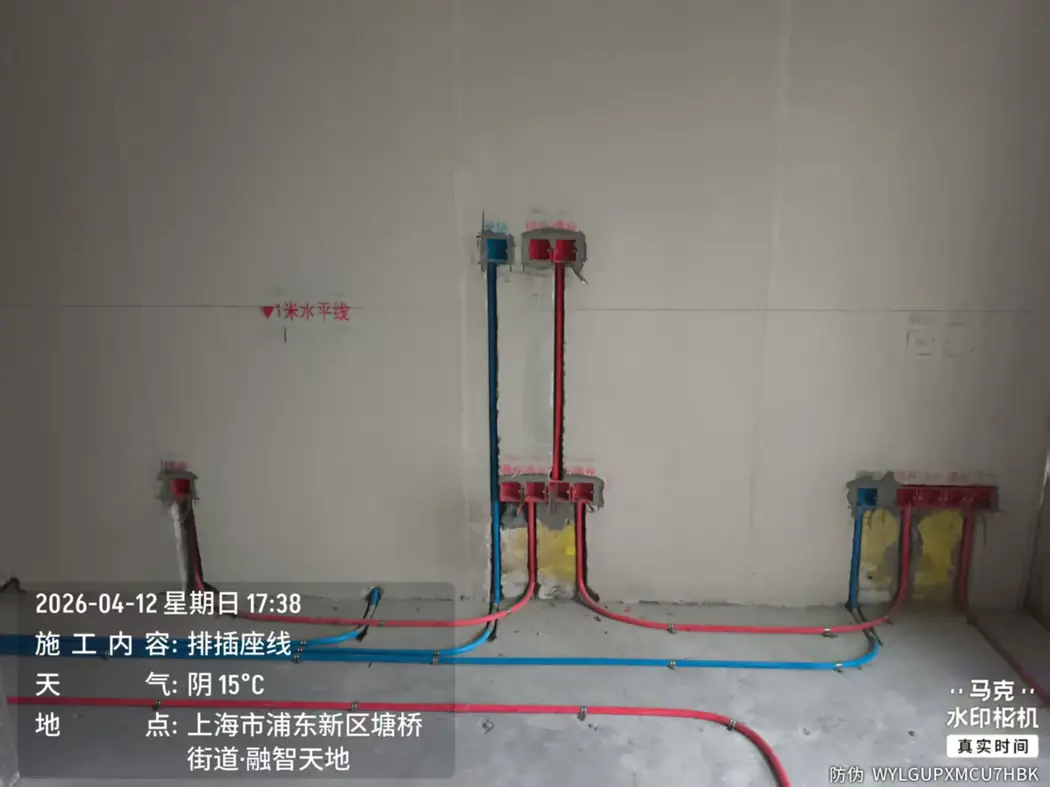

水电工程

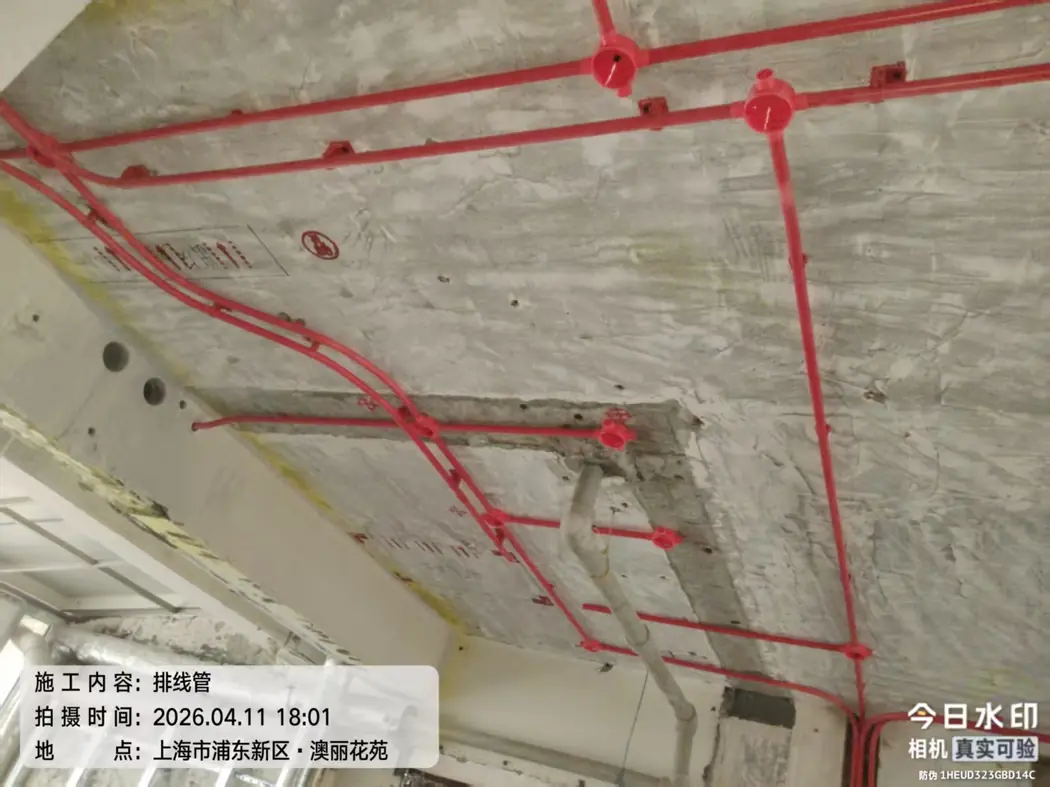

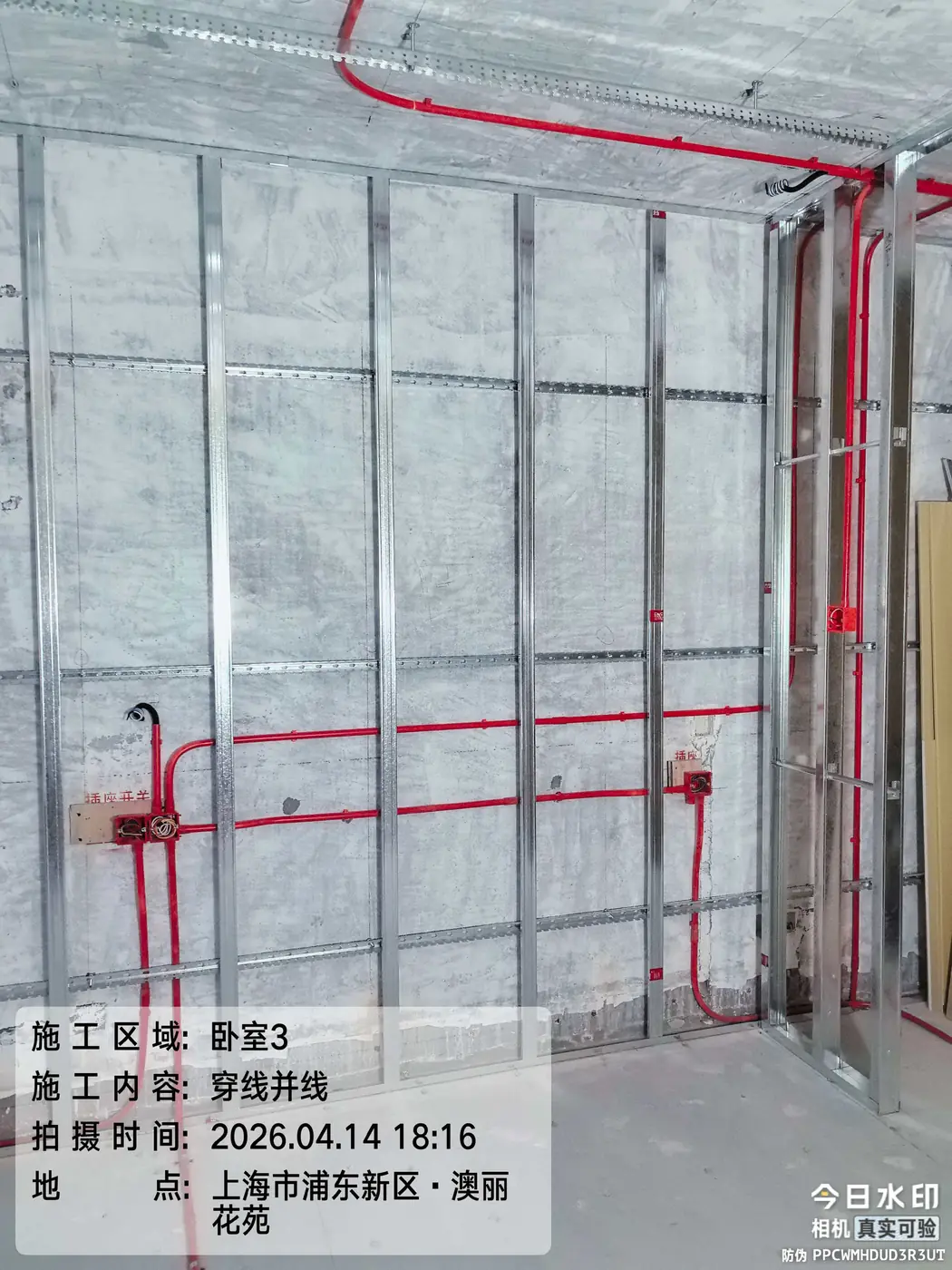

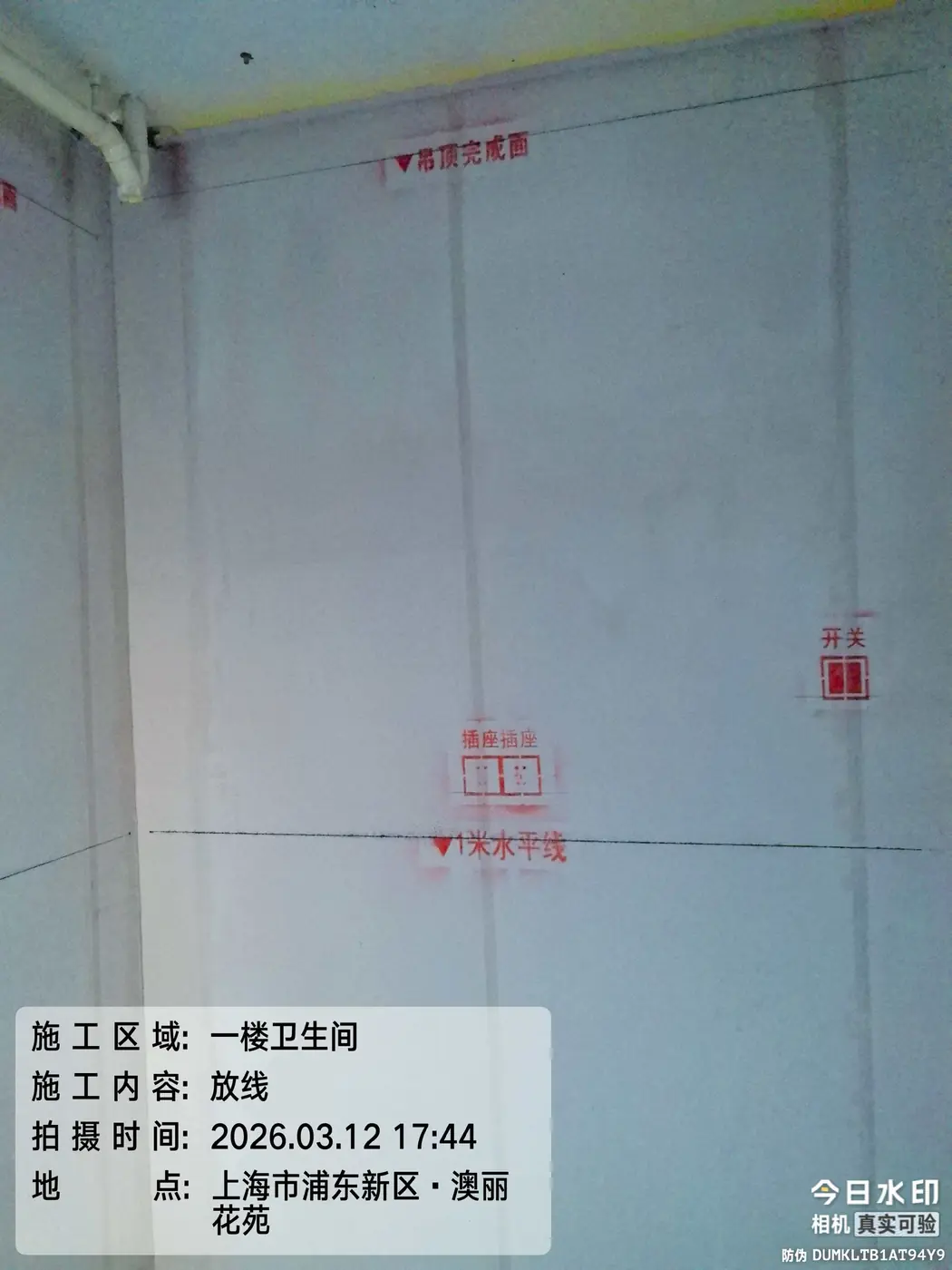

水电验收

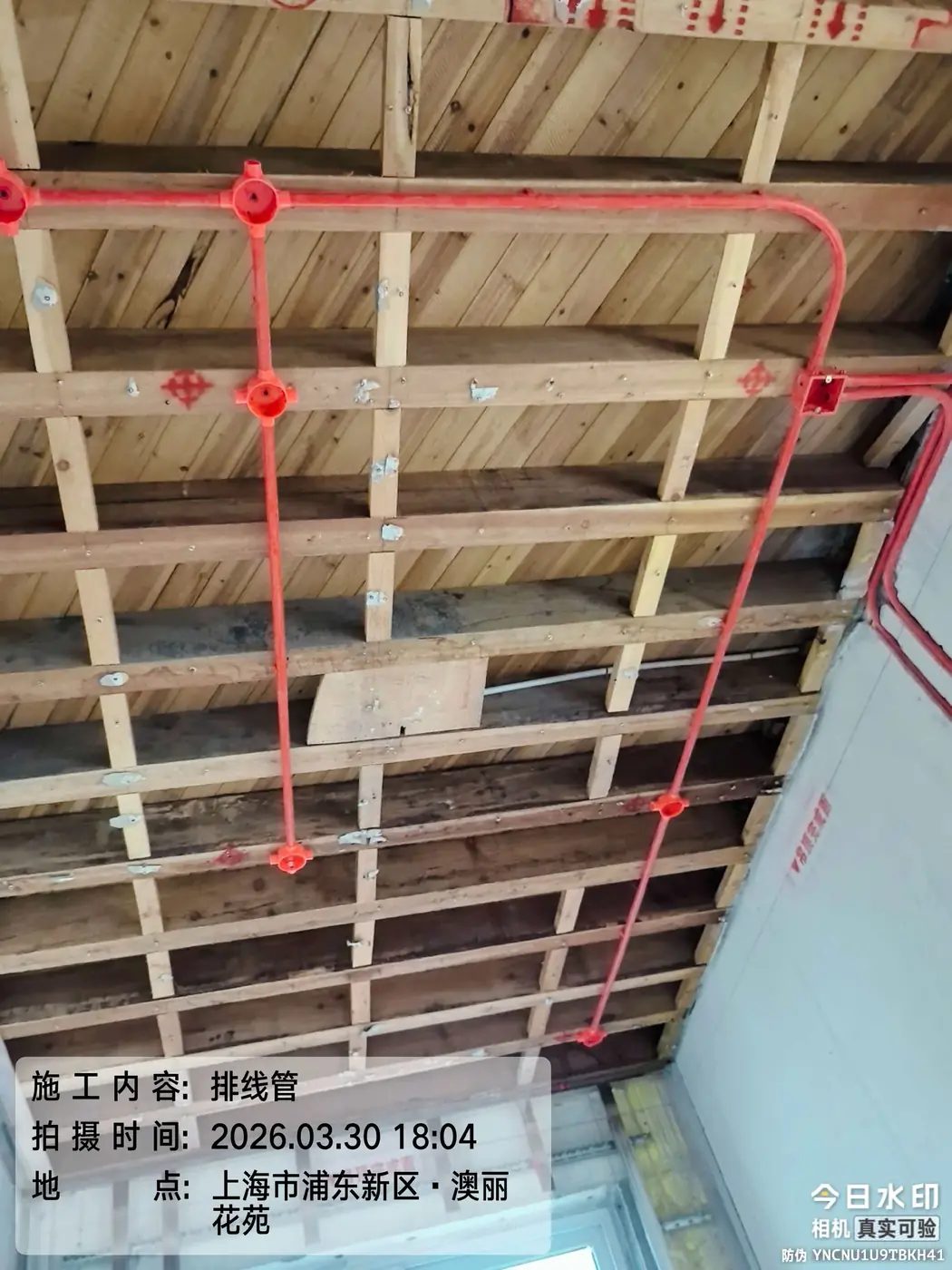

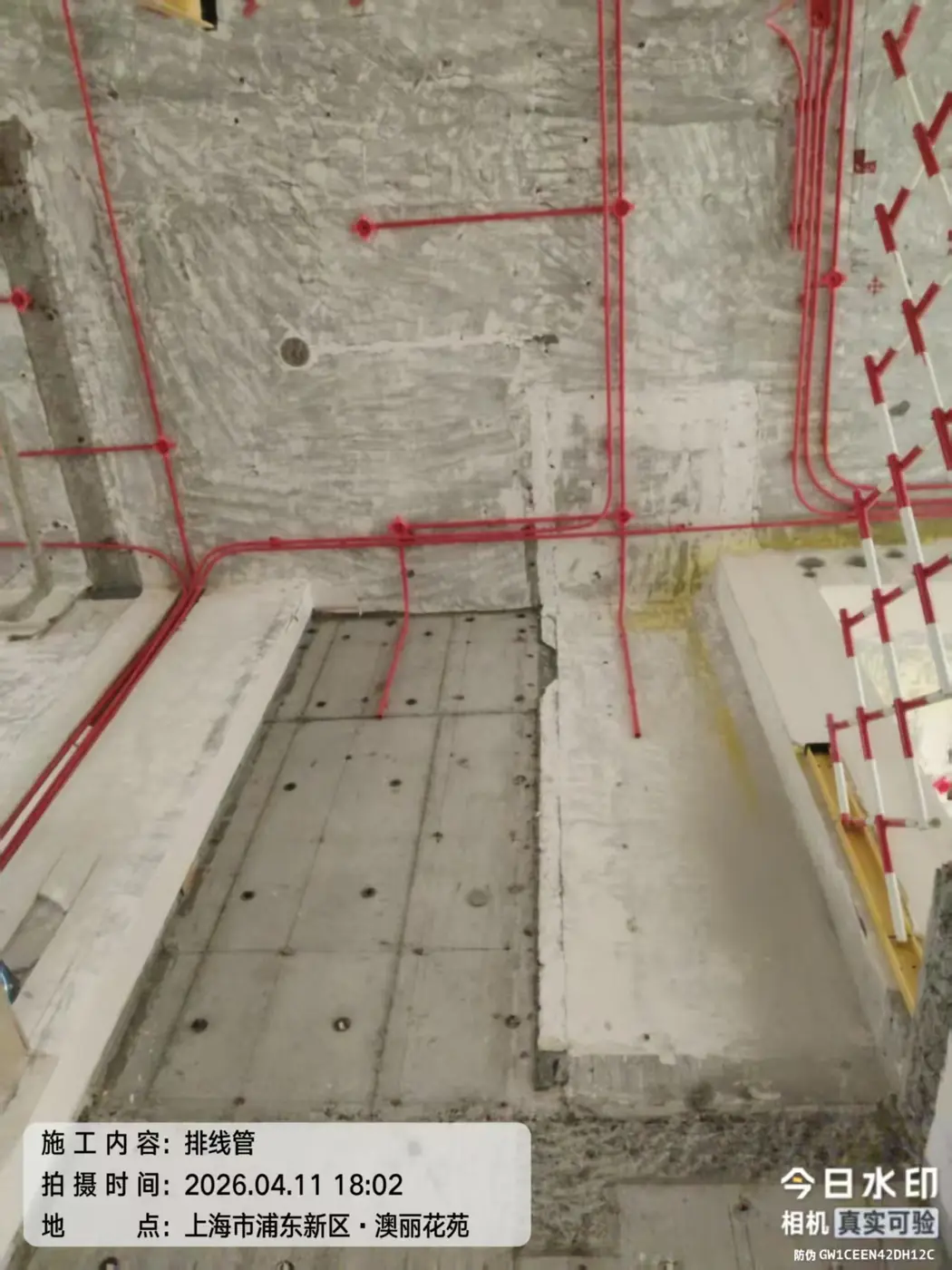

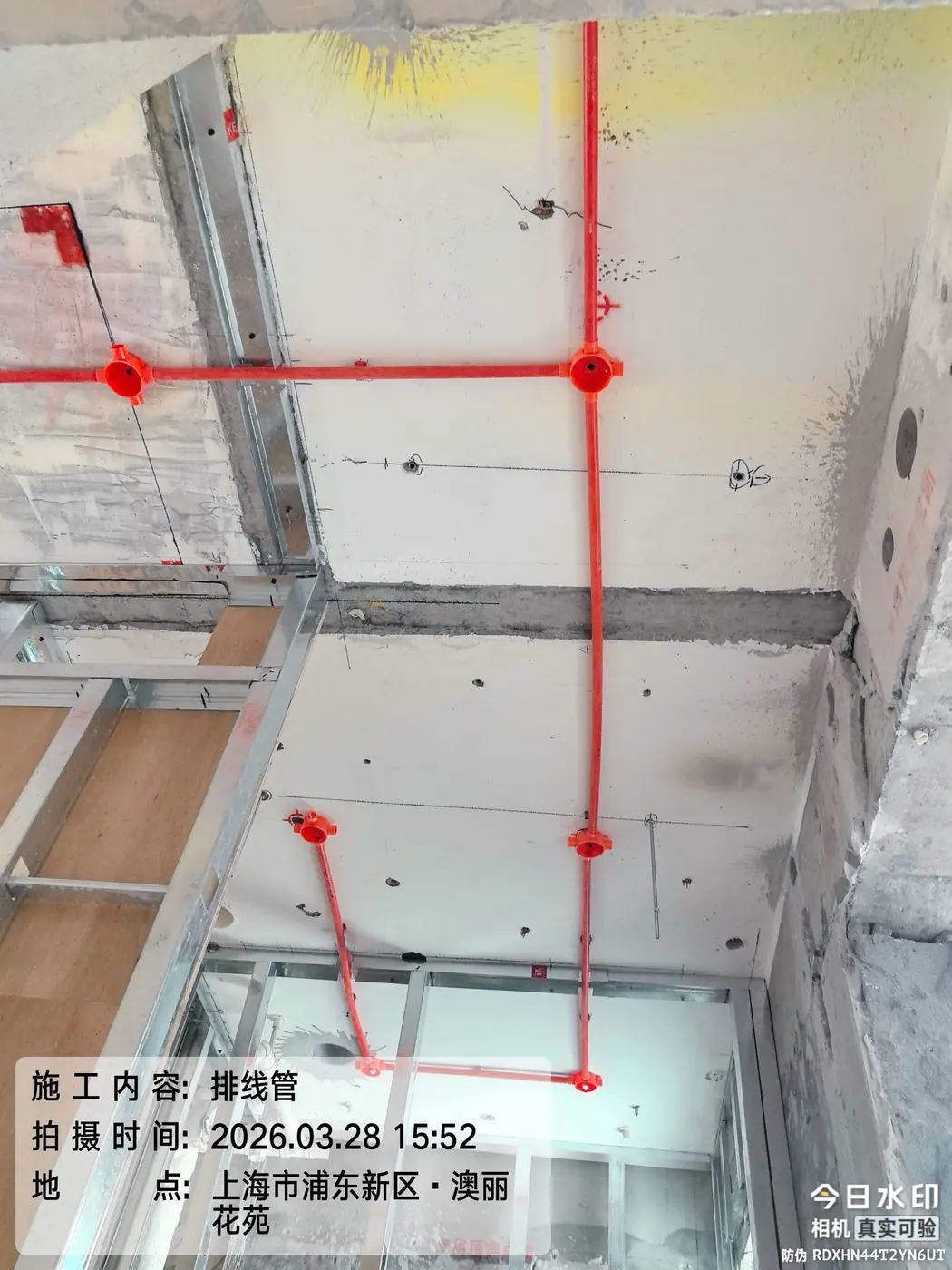

3月第3周—4月第4周

计划表将水电隐蔽工程排在3月下旬至4月底;灯具与开关插座排在8月。

已显示 10 / 20

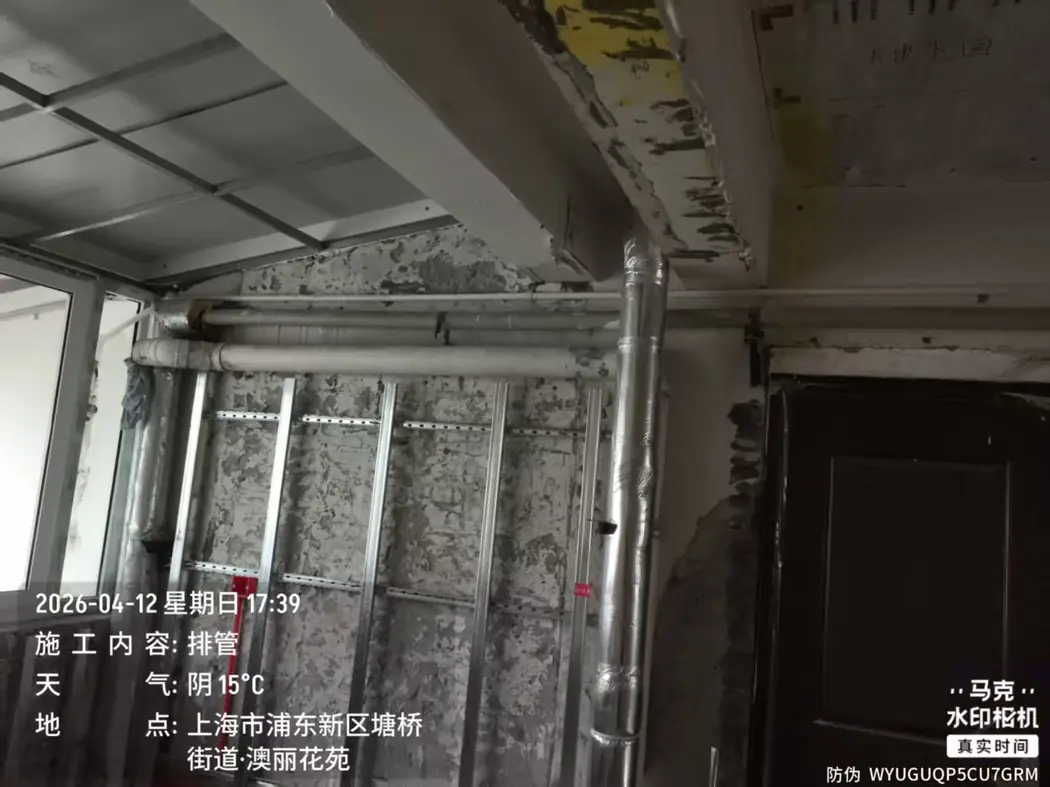

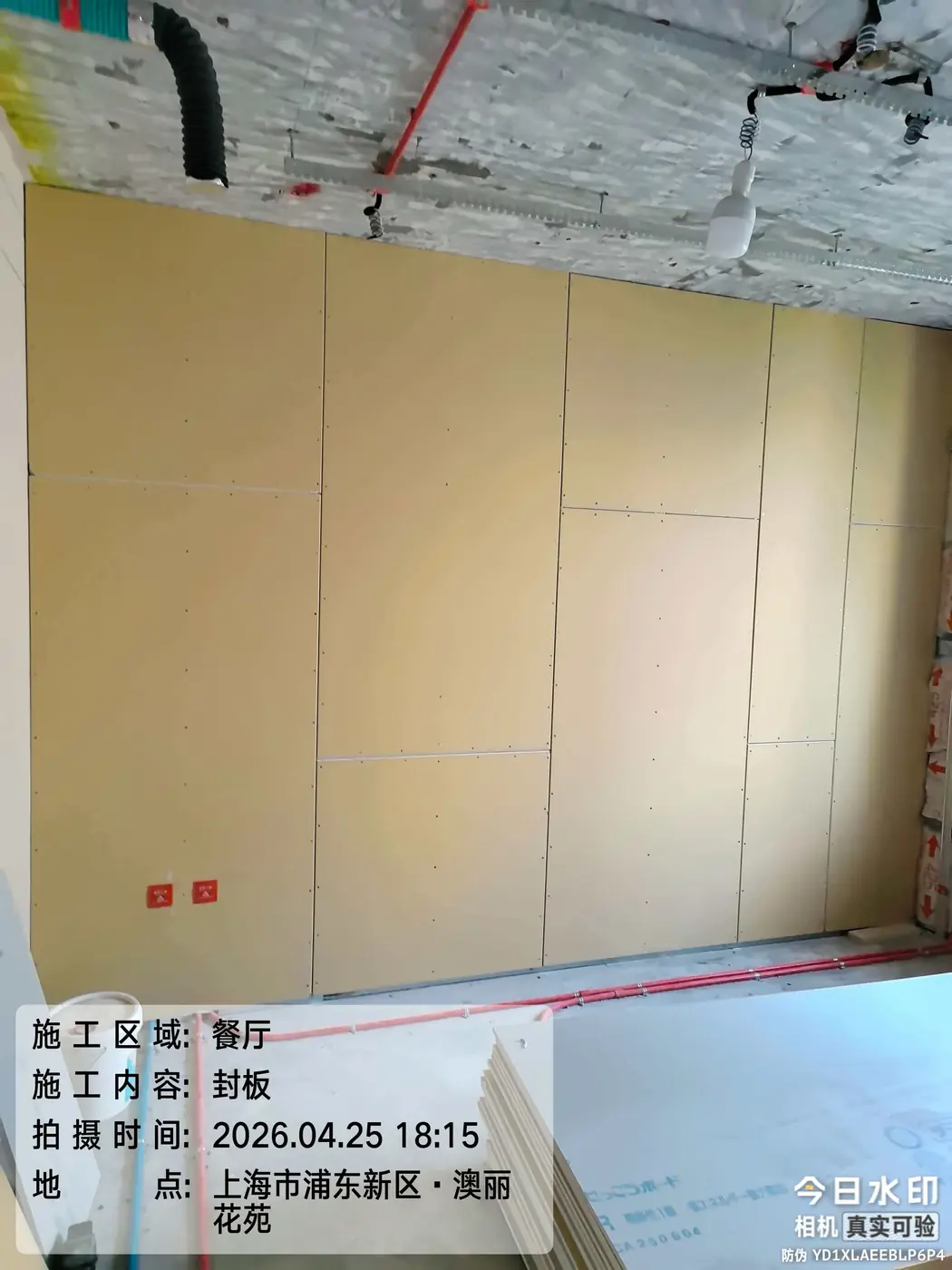

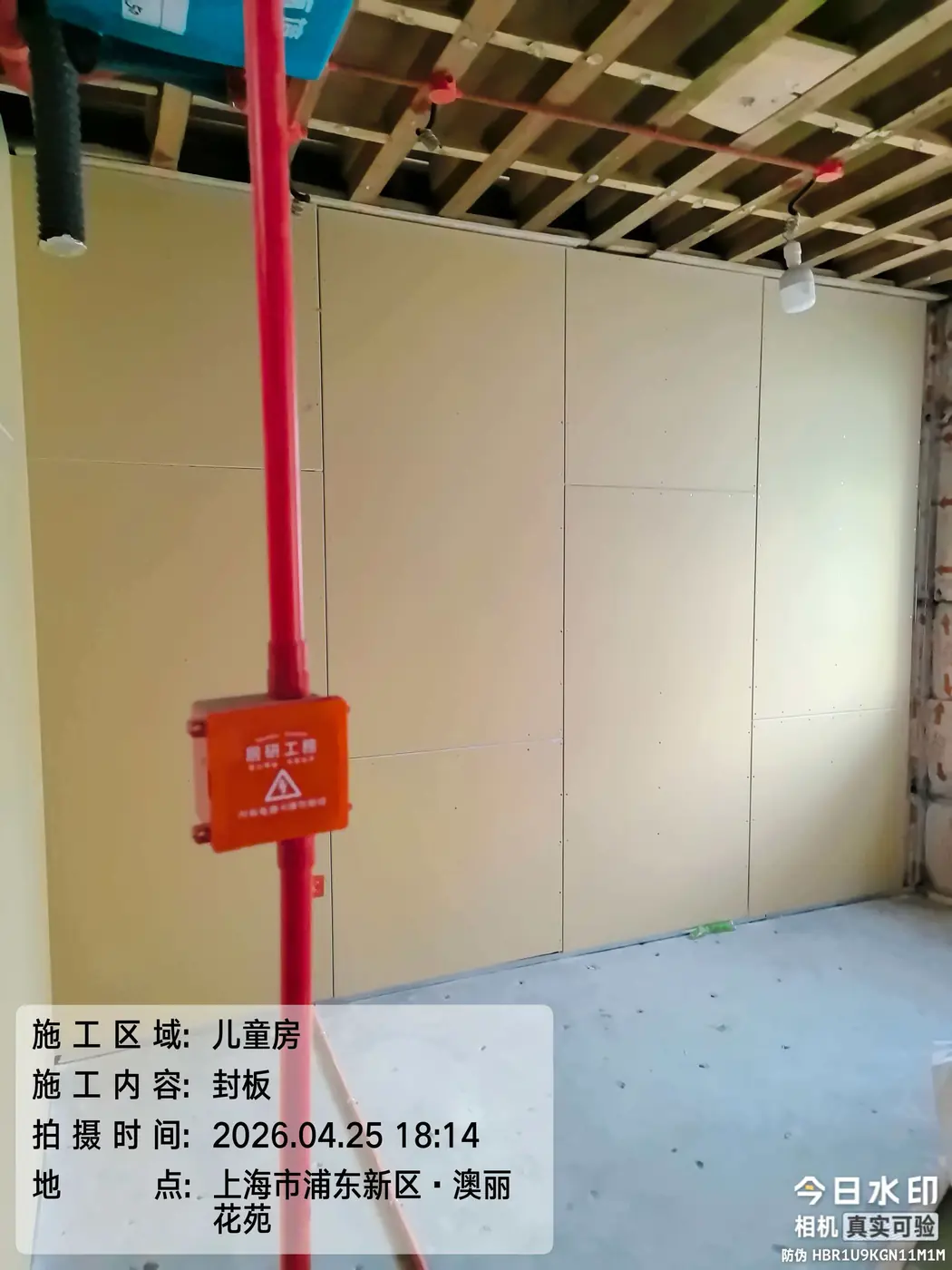

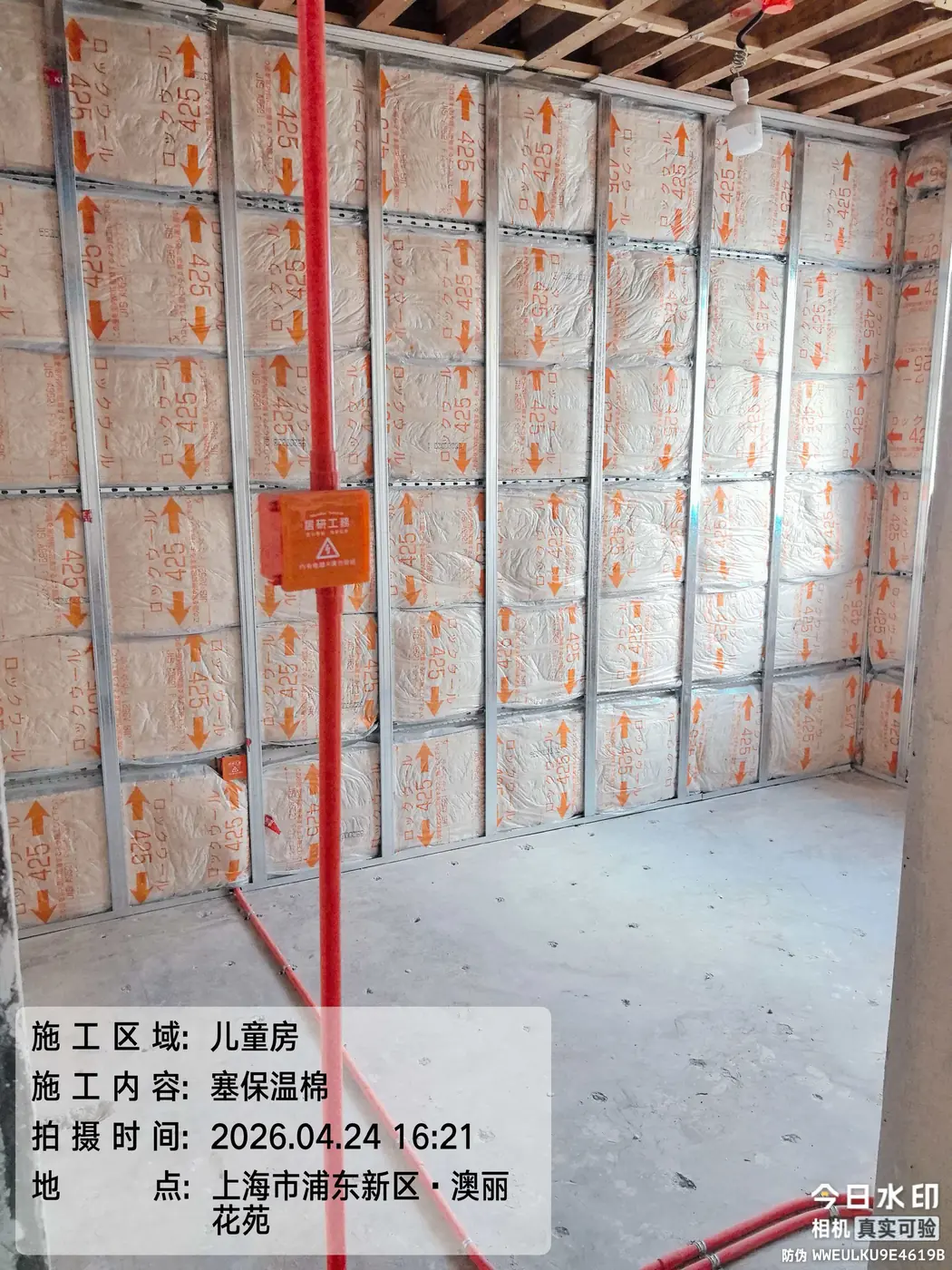

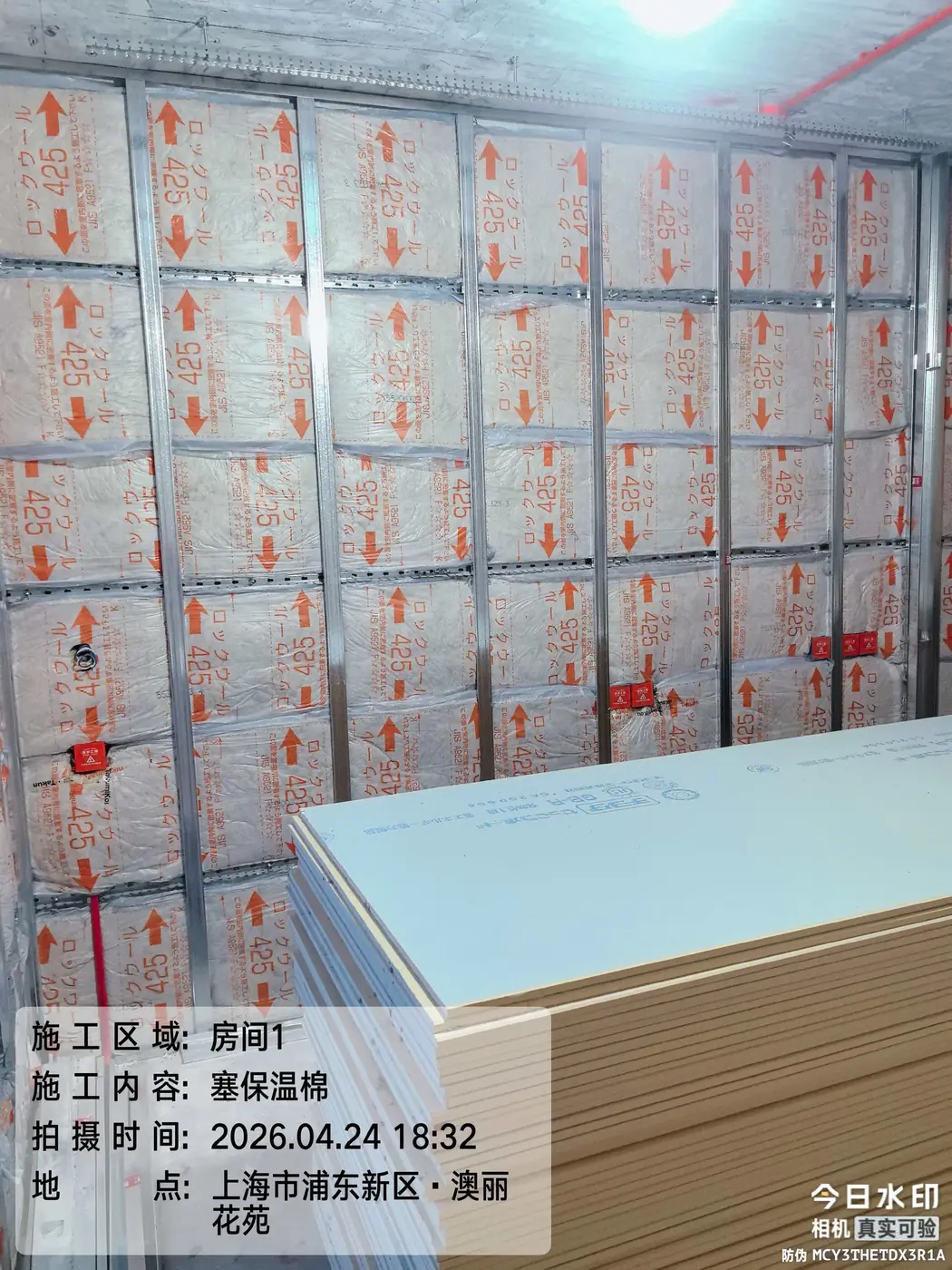

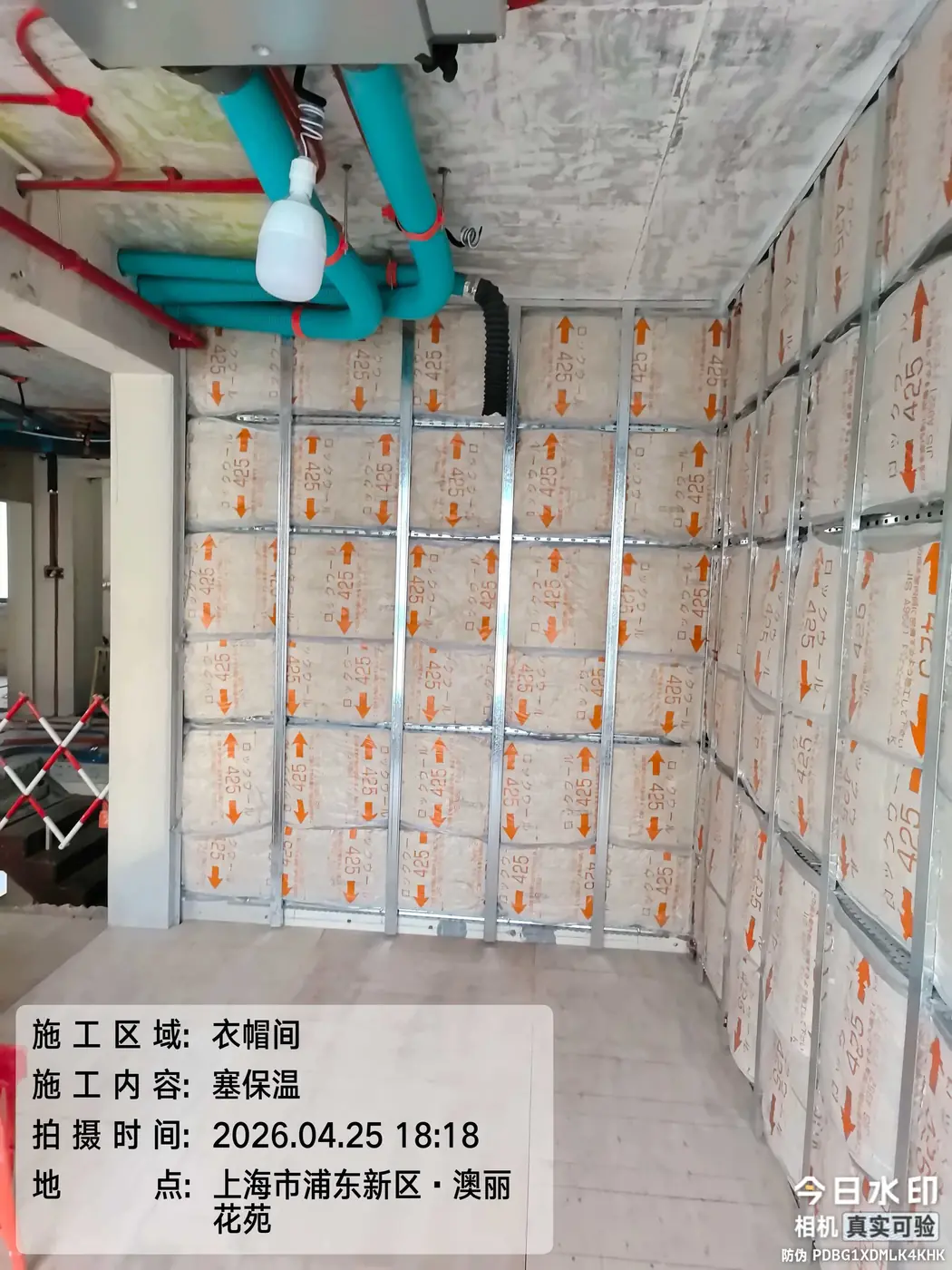

4月第1周—5月第4周

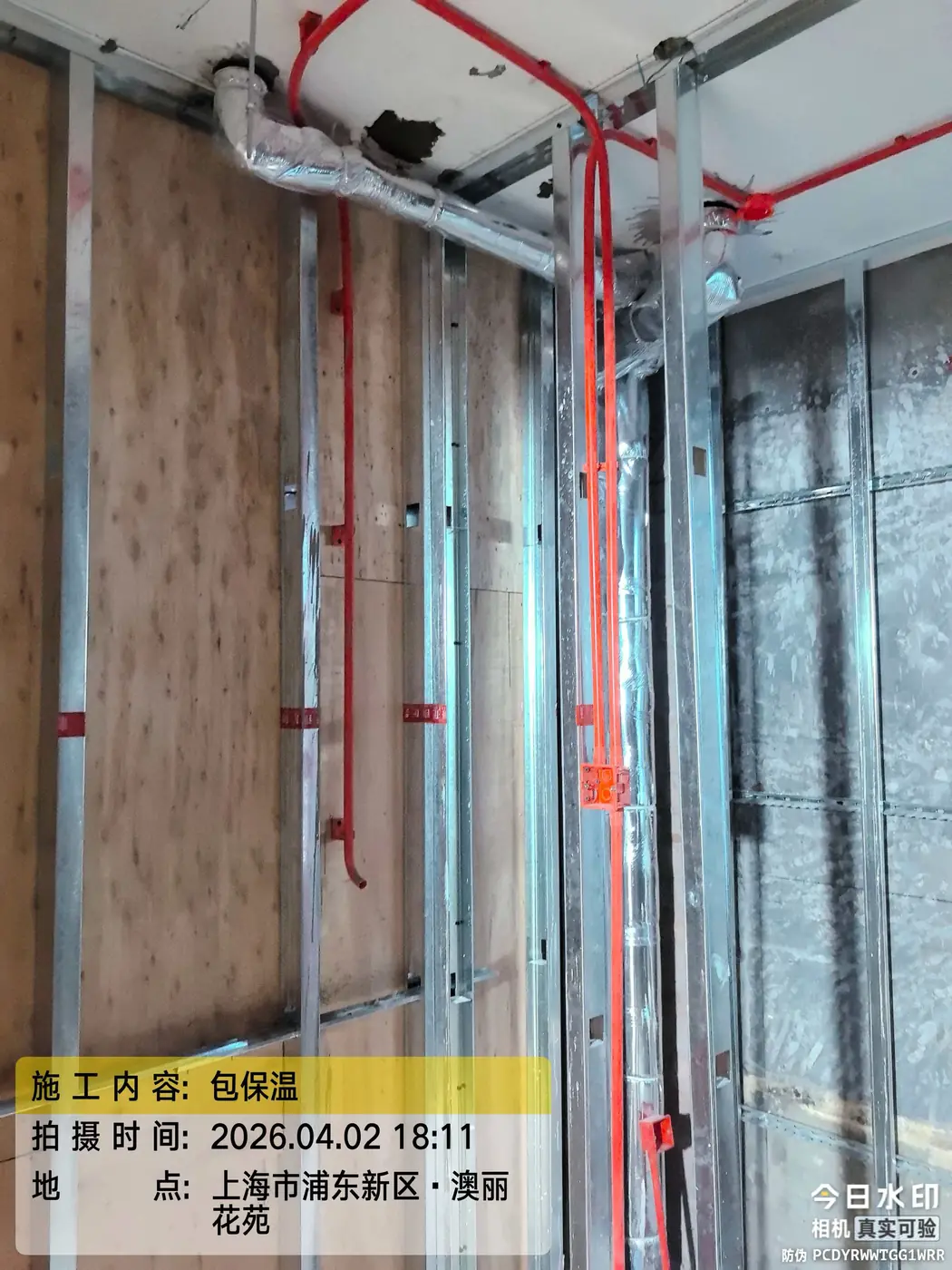

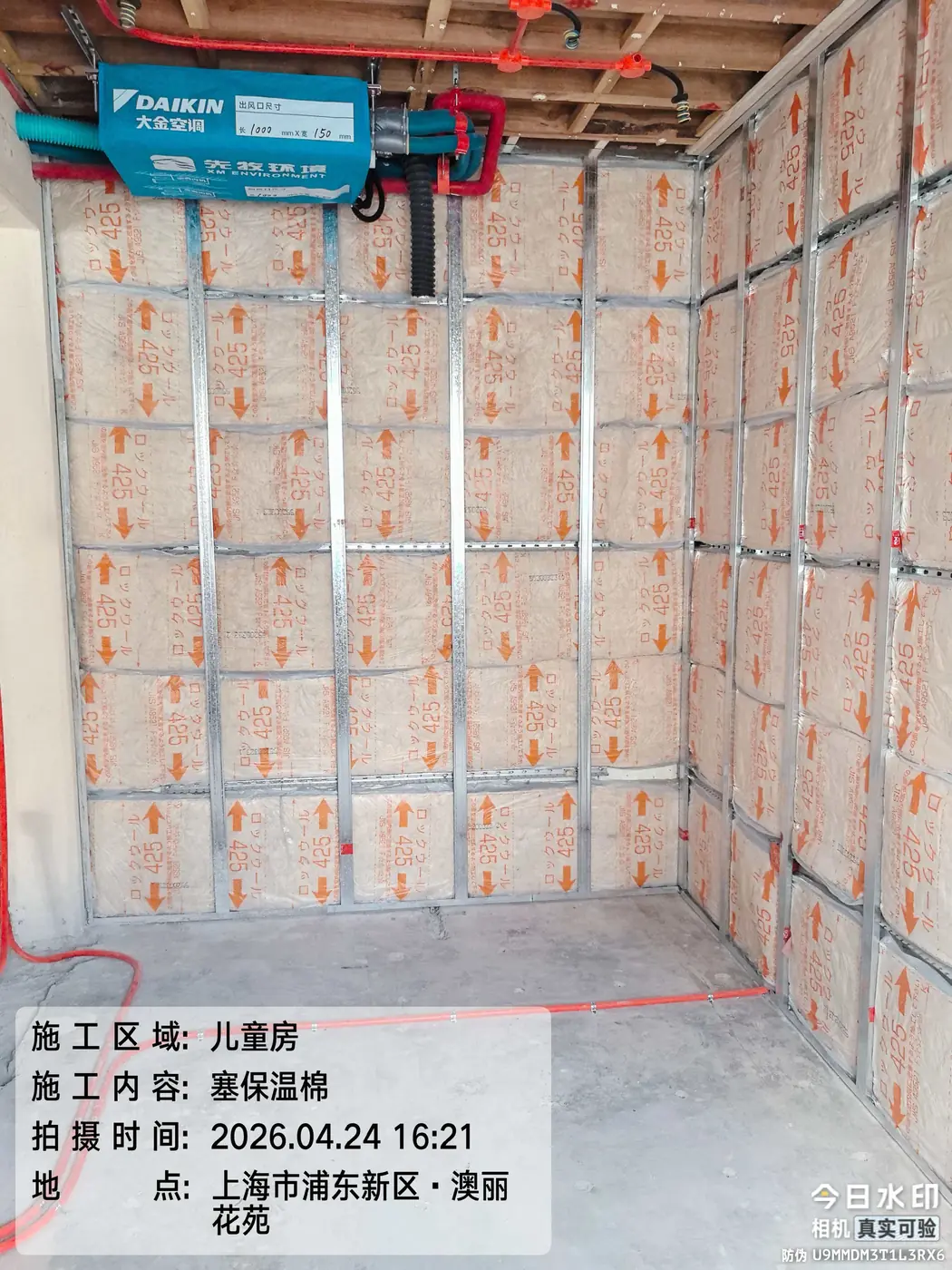

墙体基层与吊顶基层跨4月至5月,浴室建墙列在5月。

已显示 10 / 20

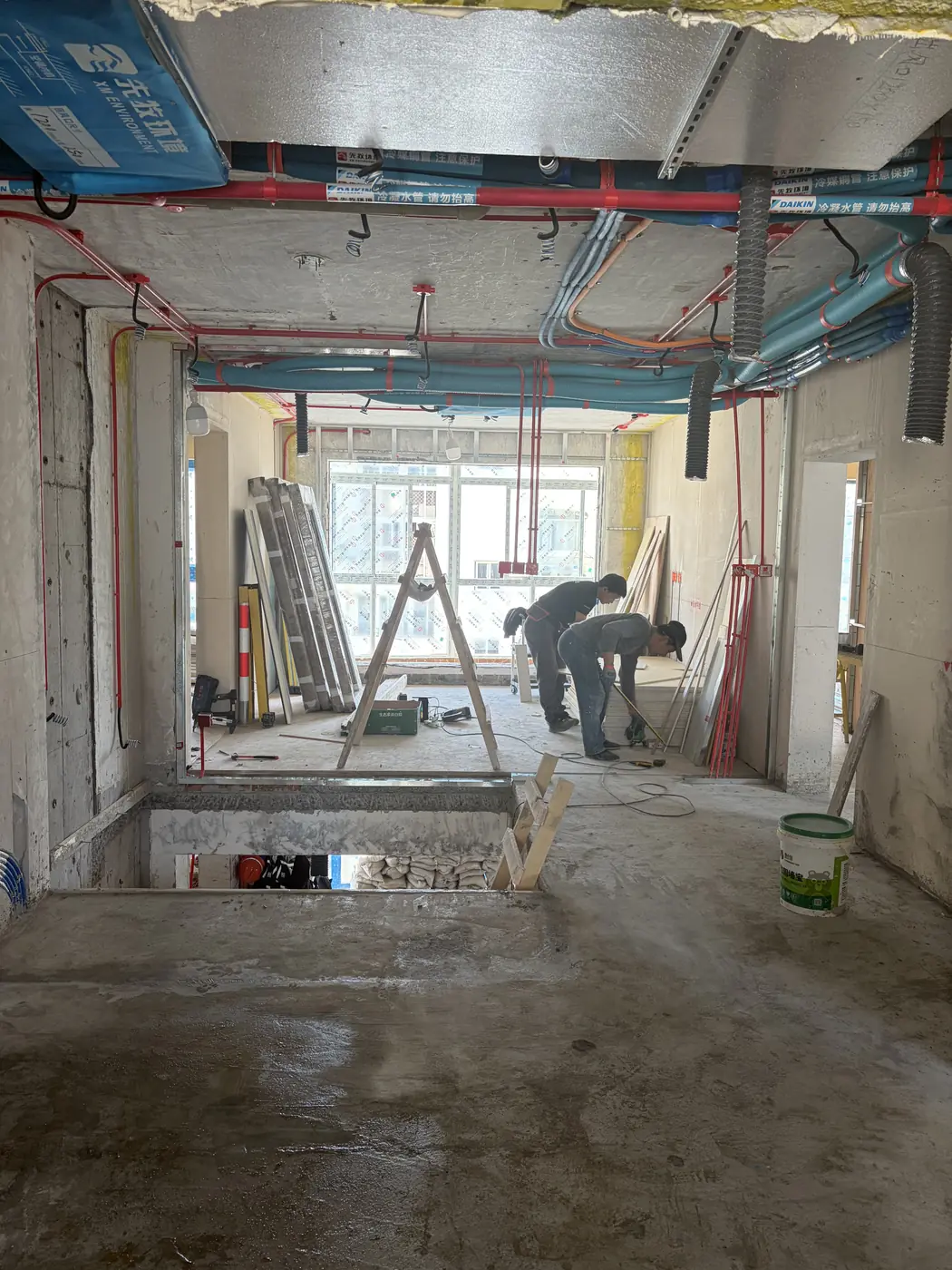

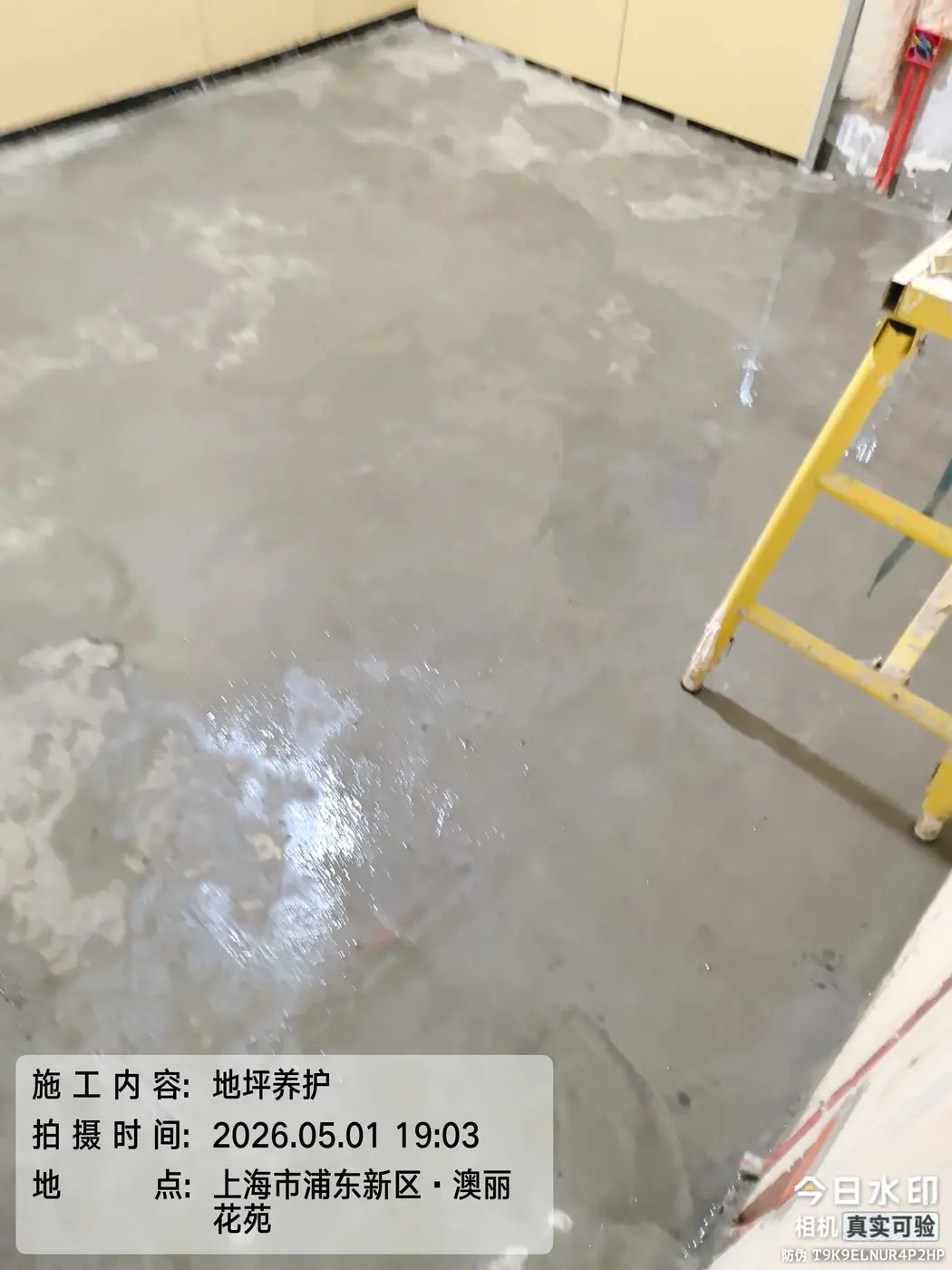

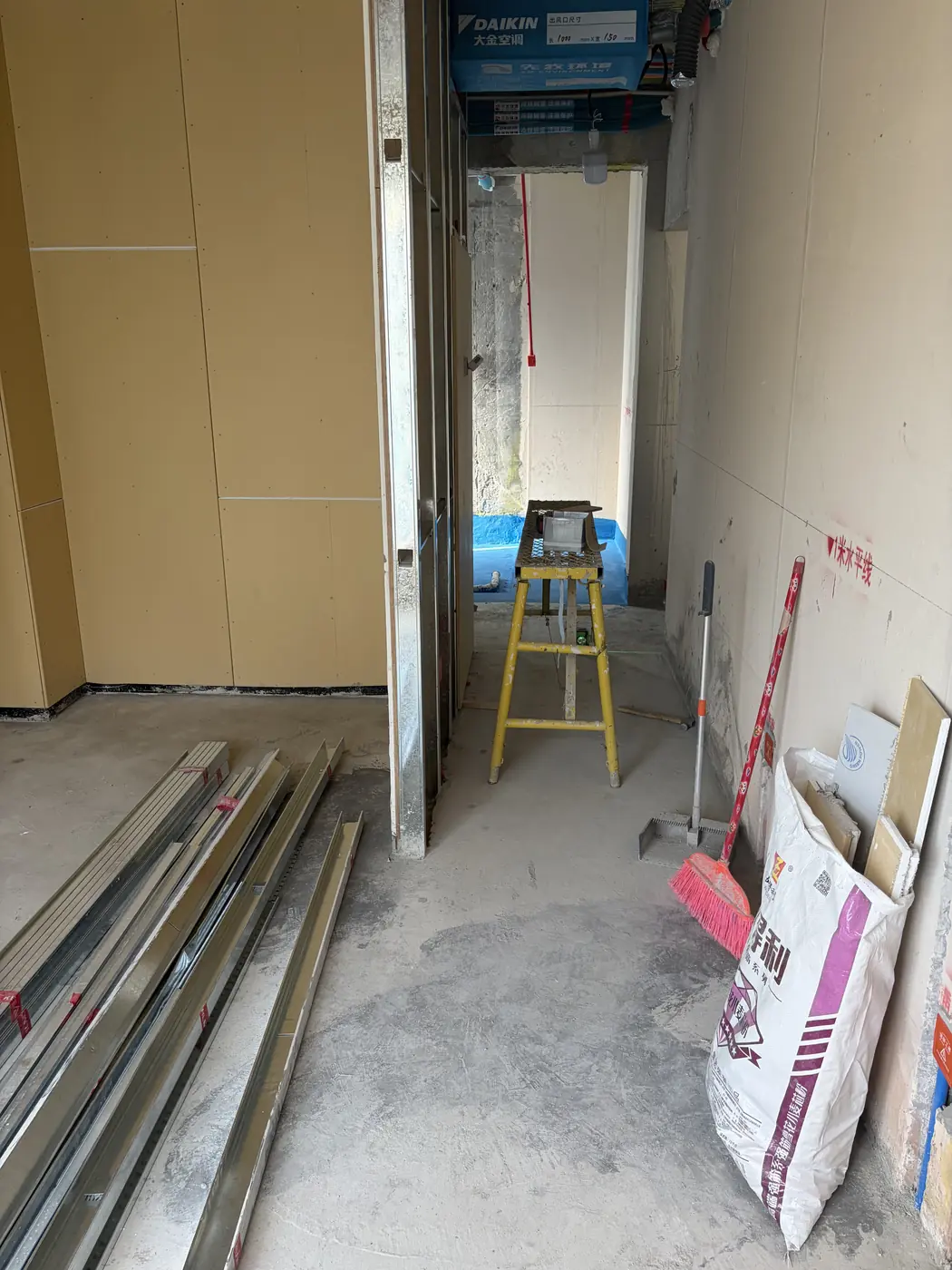

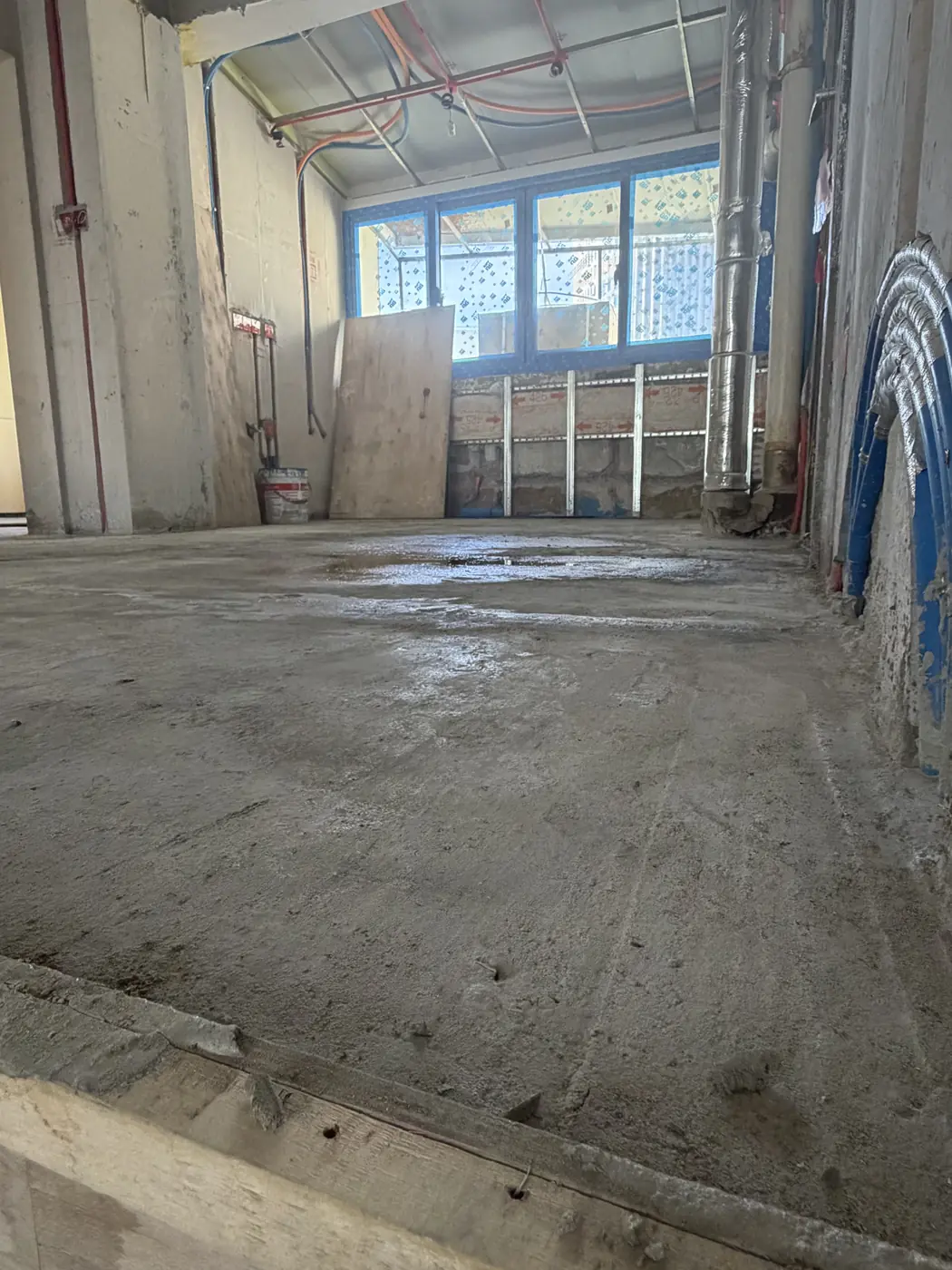

地面与墙面瓦工

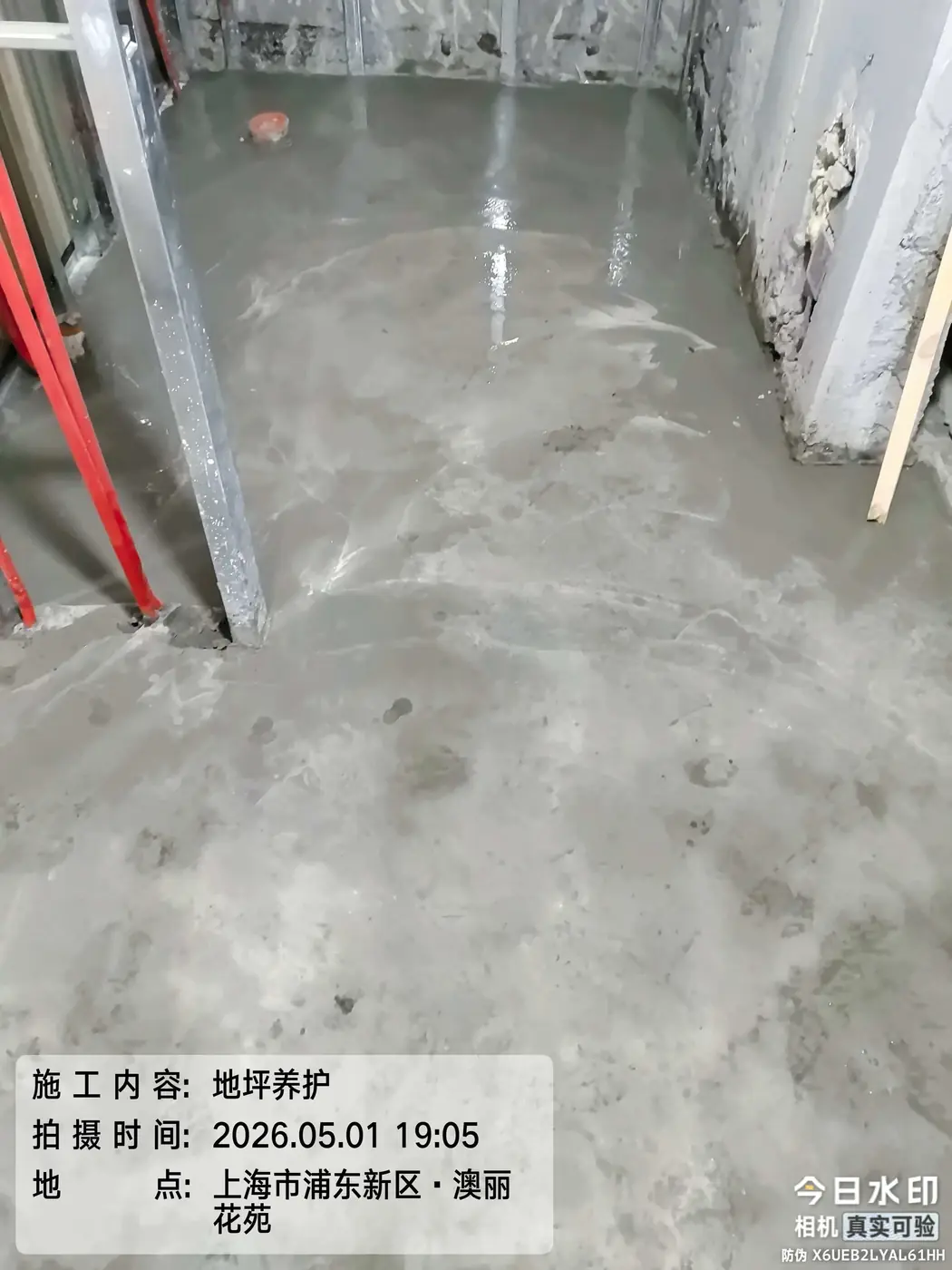

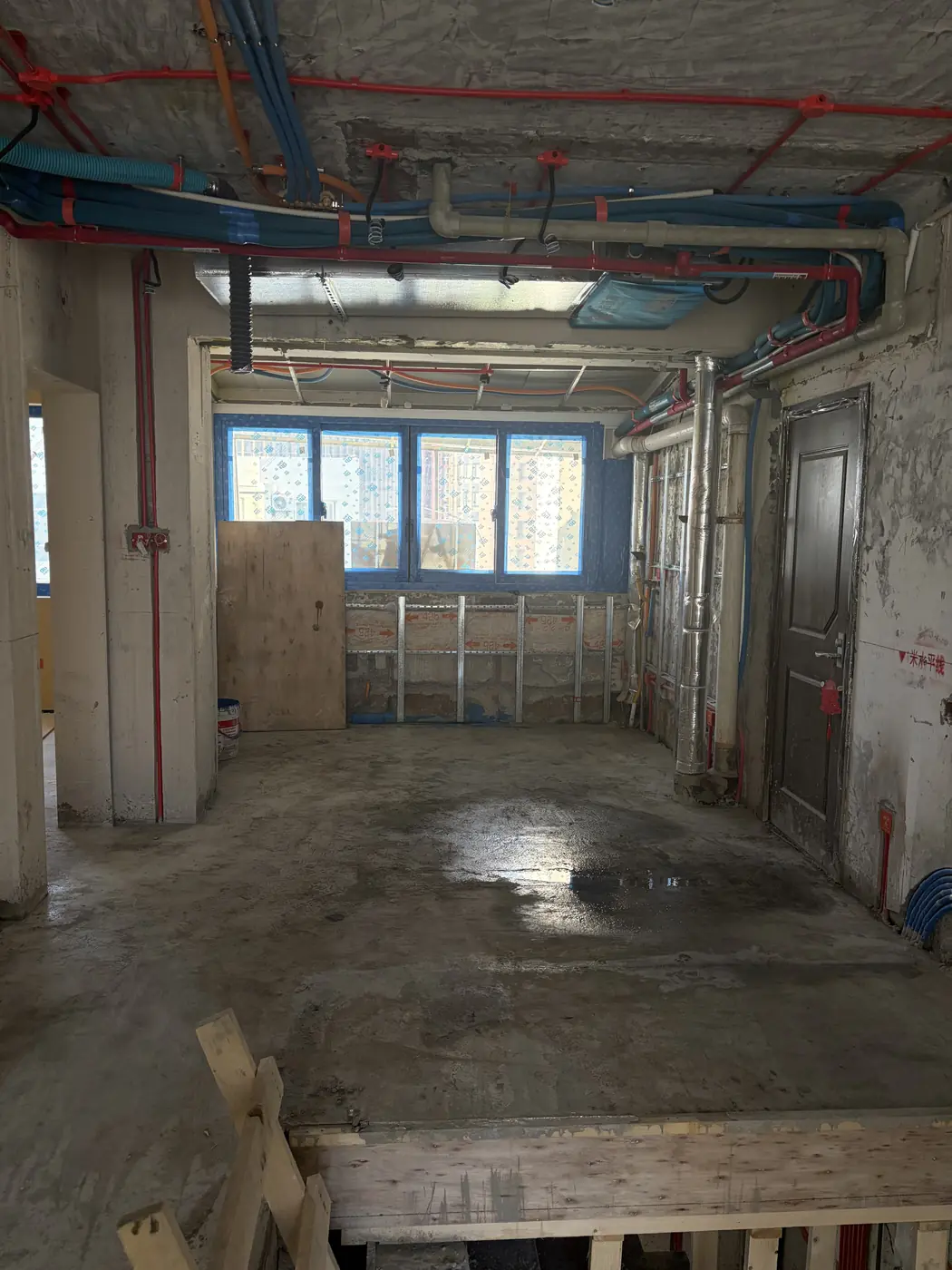

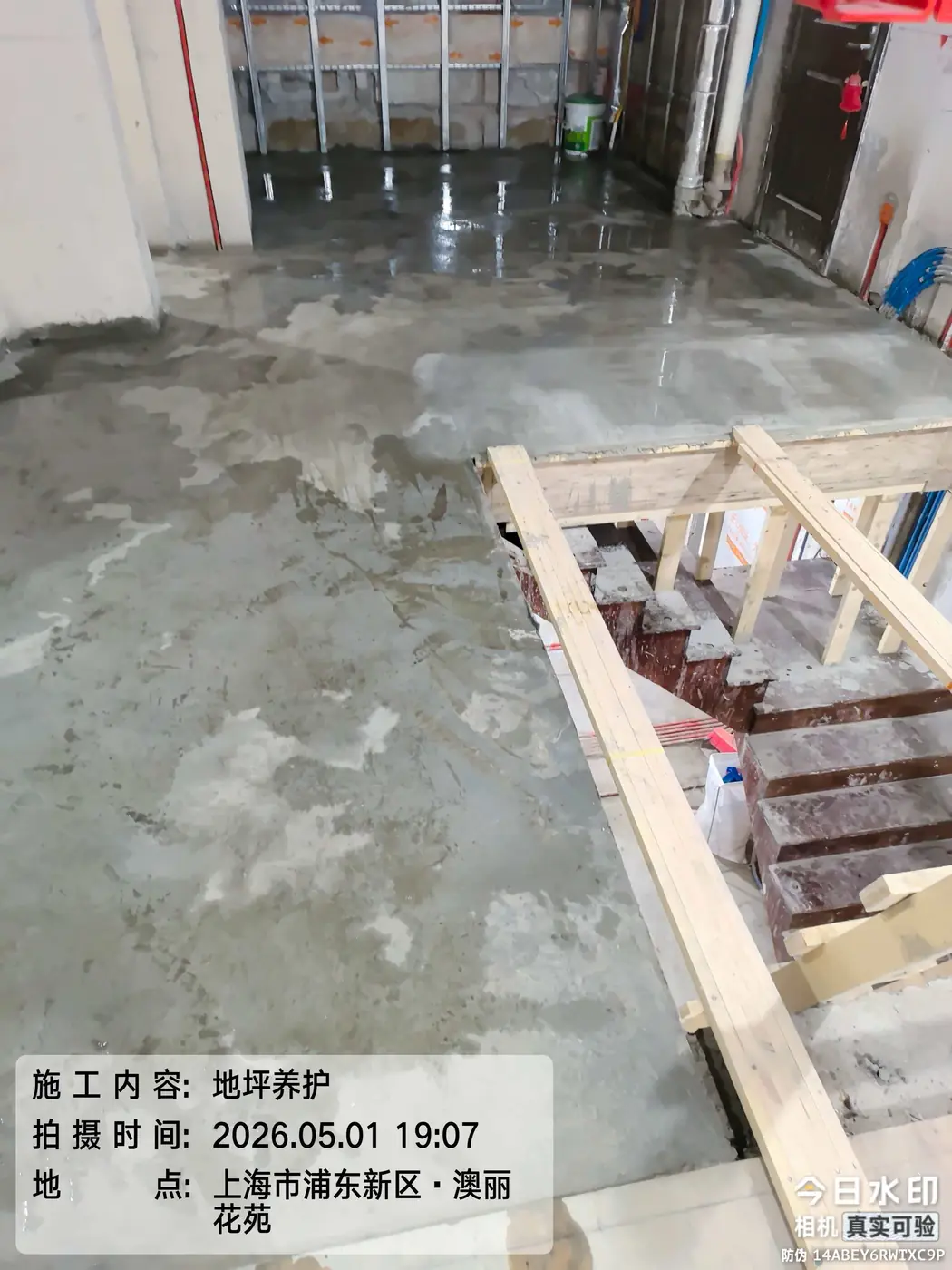

4月第1周—5月第3周

计划表分列找平、防水和贴砖,安排在4月至5月。

已显示 10 / 10

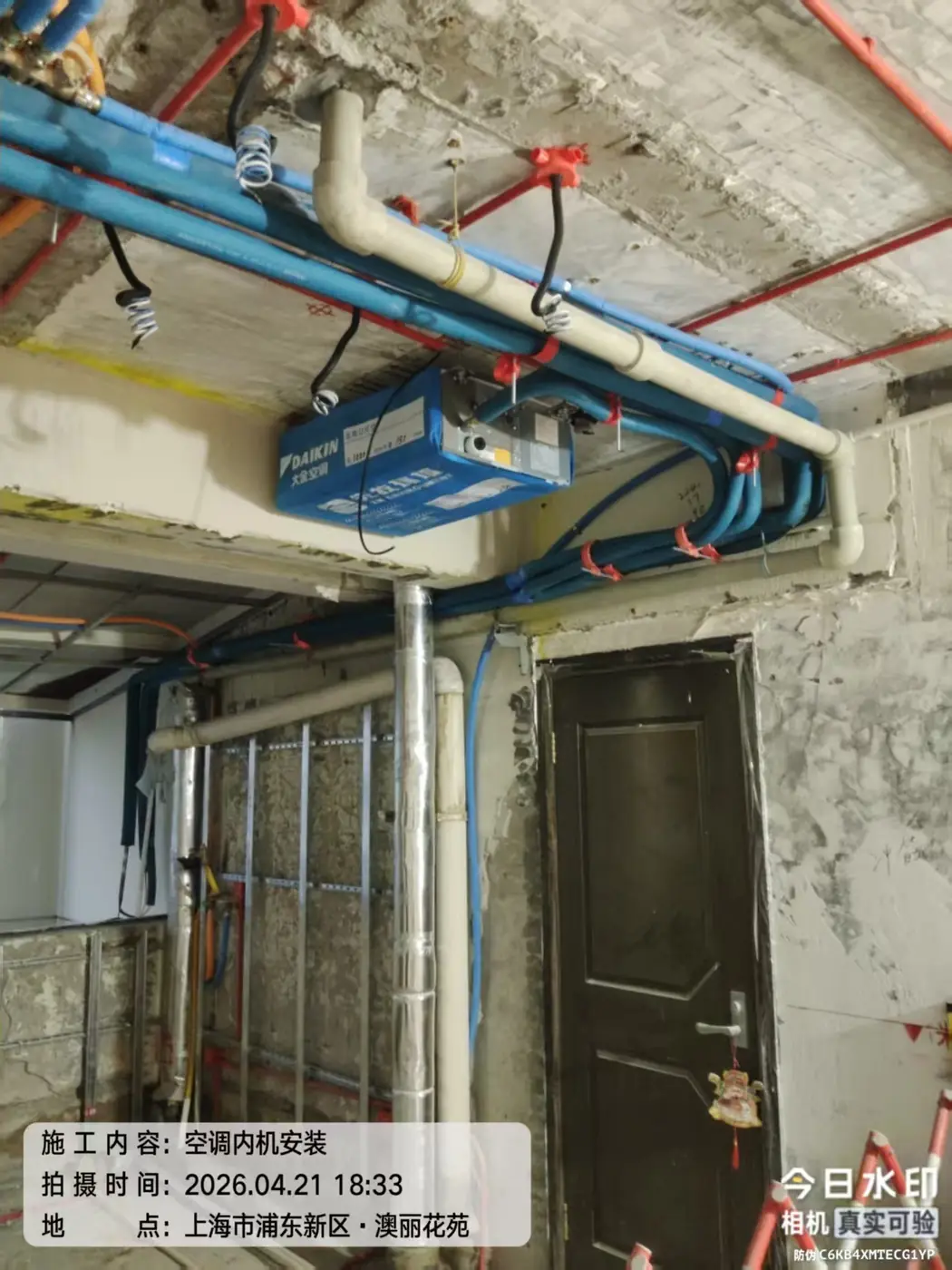

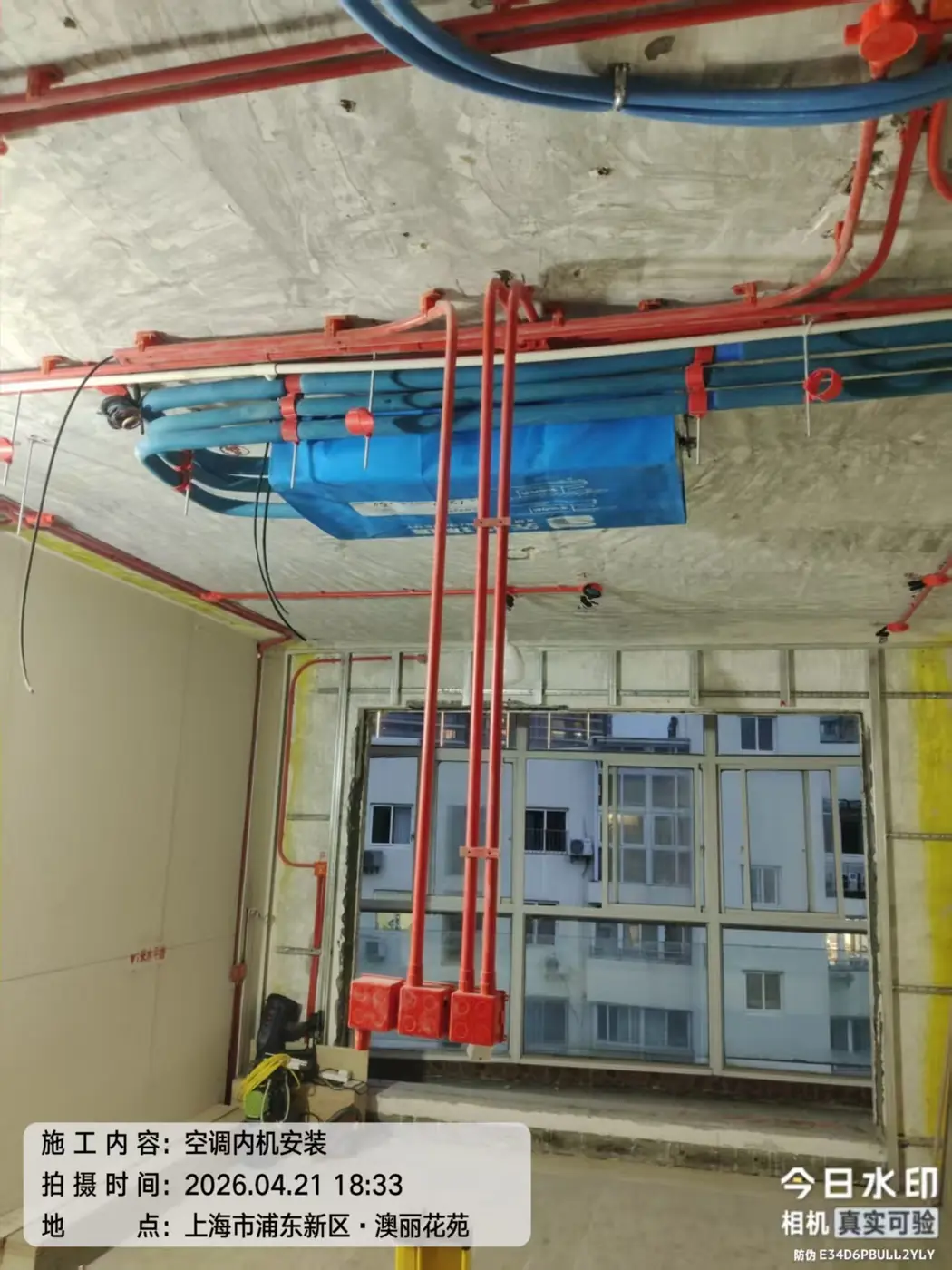

空调与新风

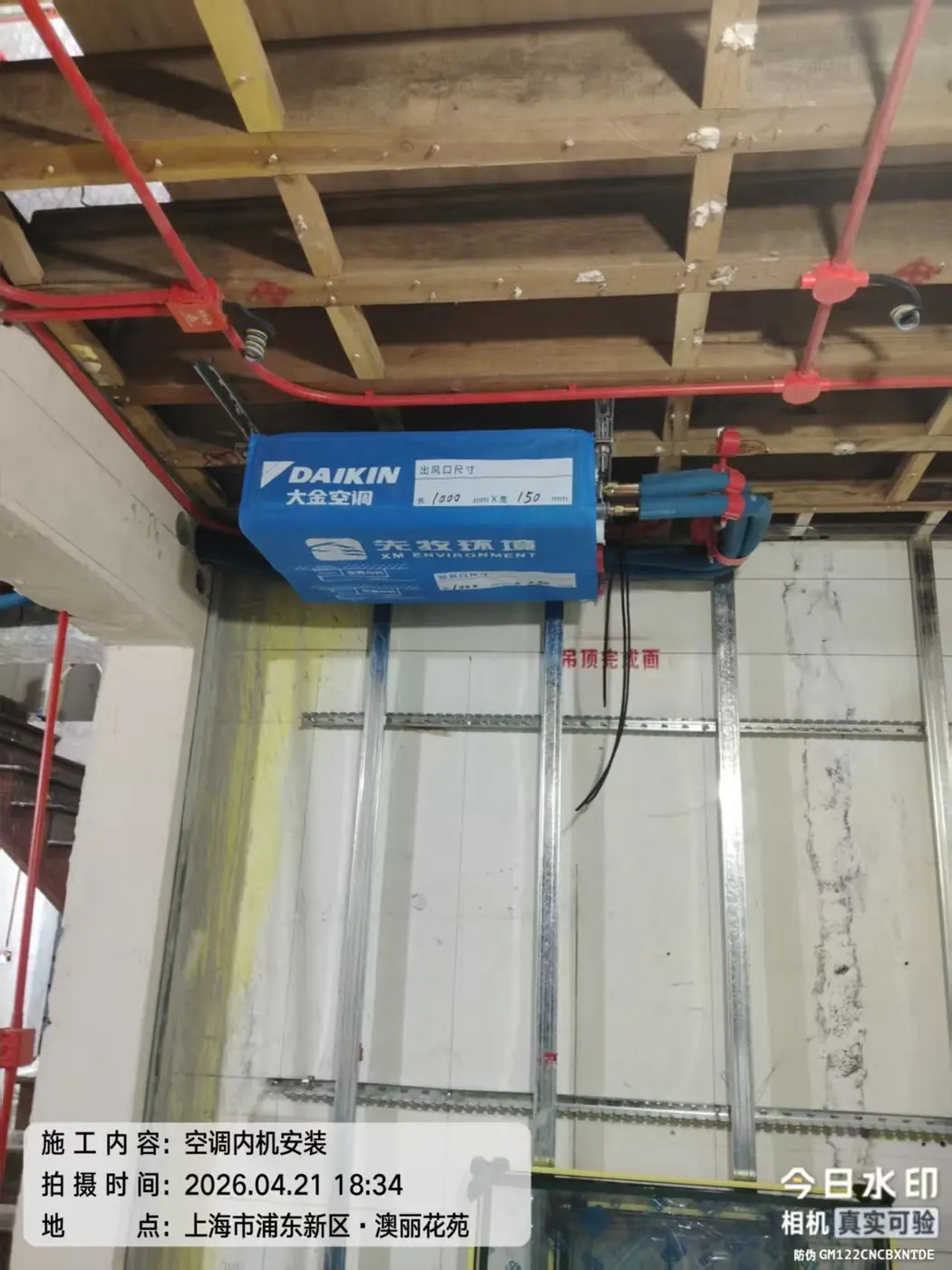

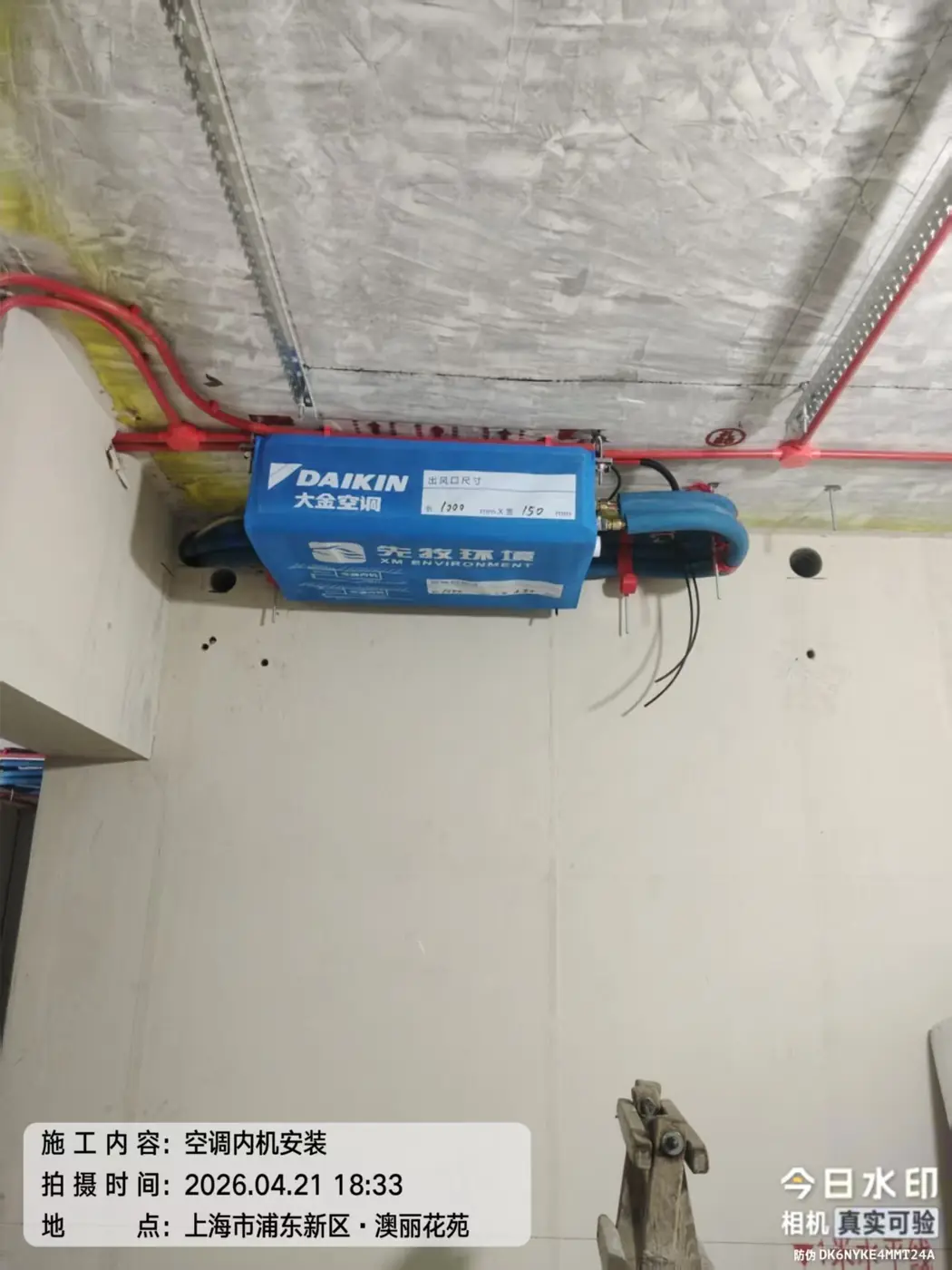

4月第2—4周

空调与新风布管排在4月,后续隐蔽、木工和竣工验收另列节点。

已显示 5 / 5

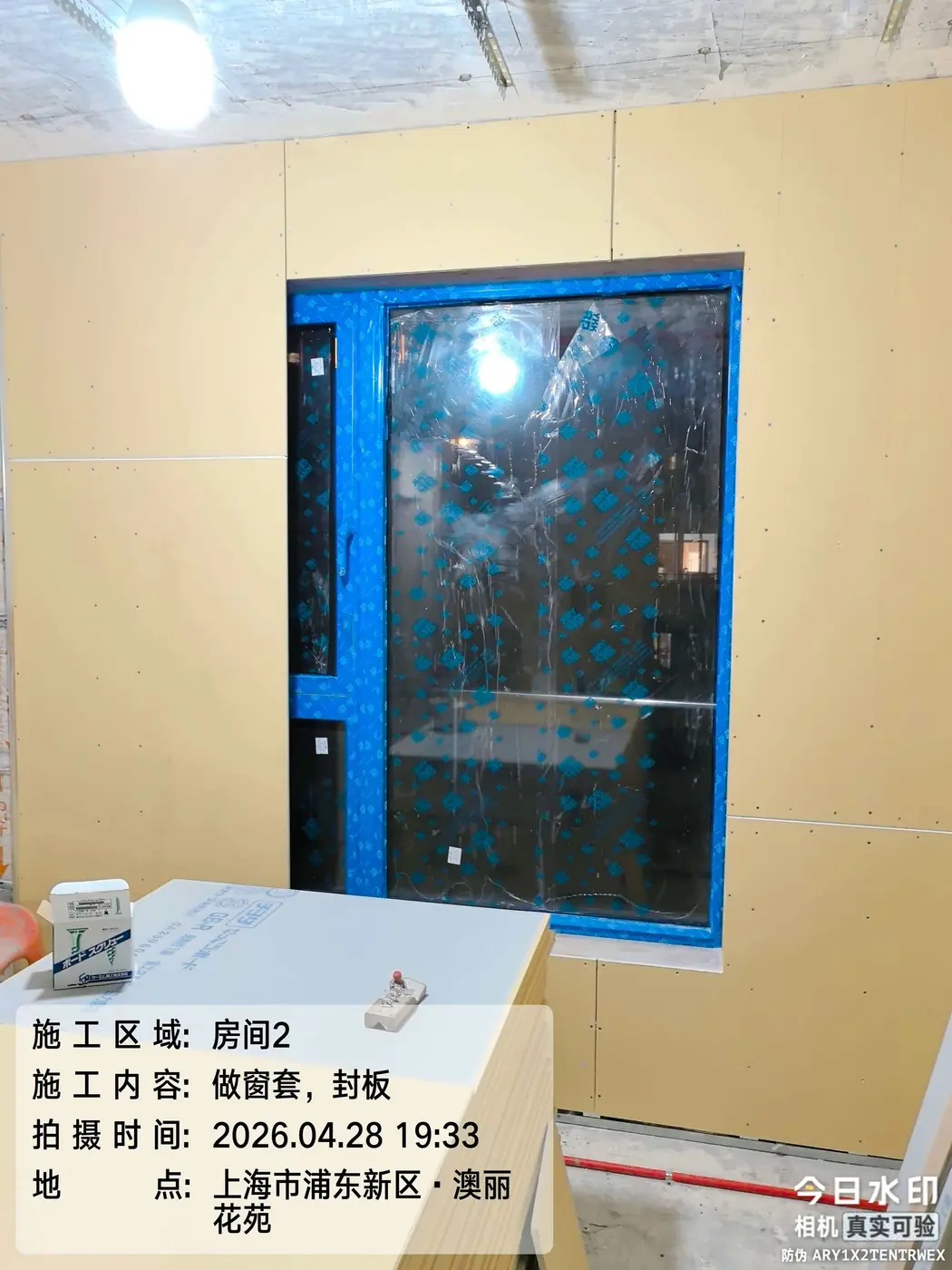

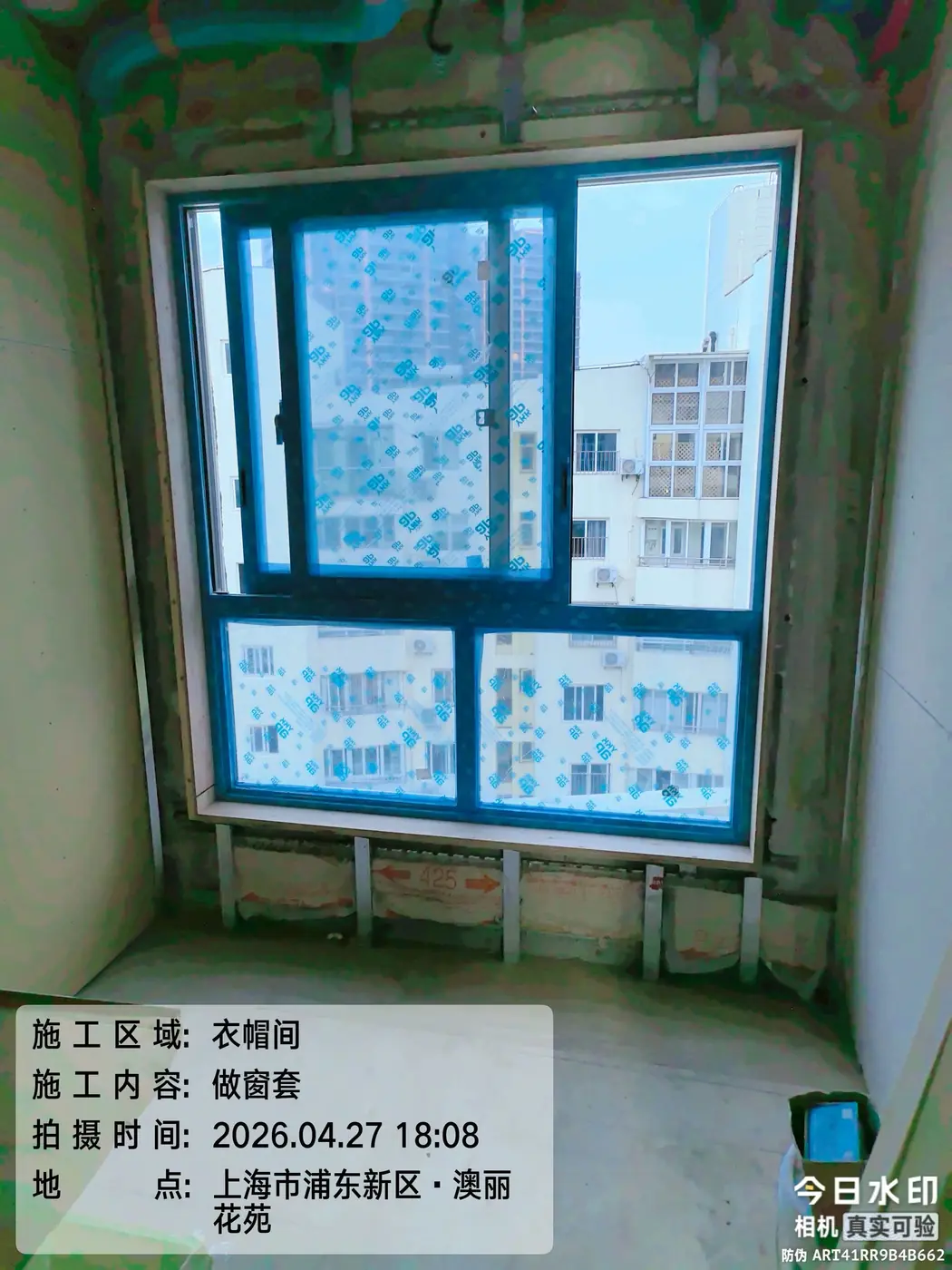

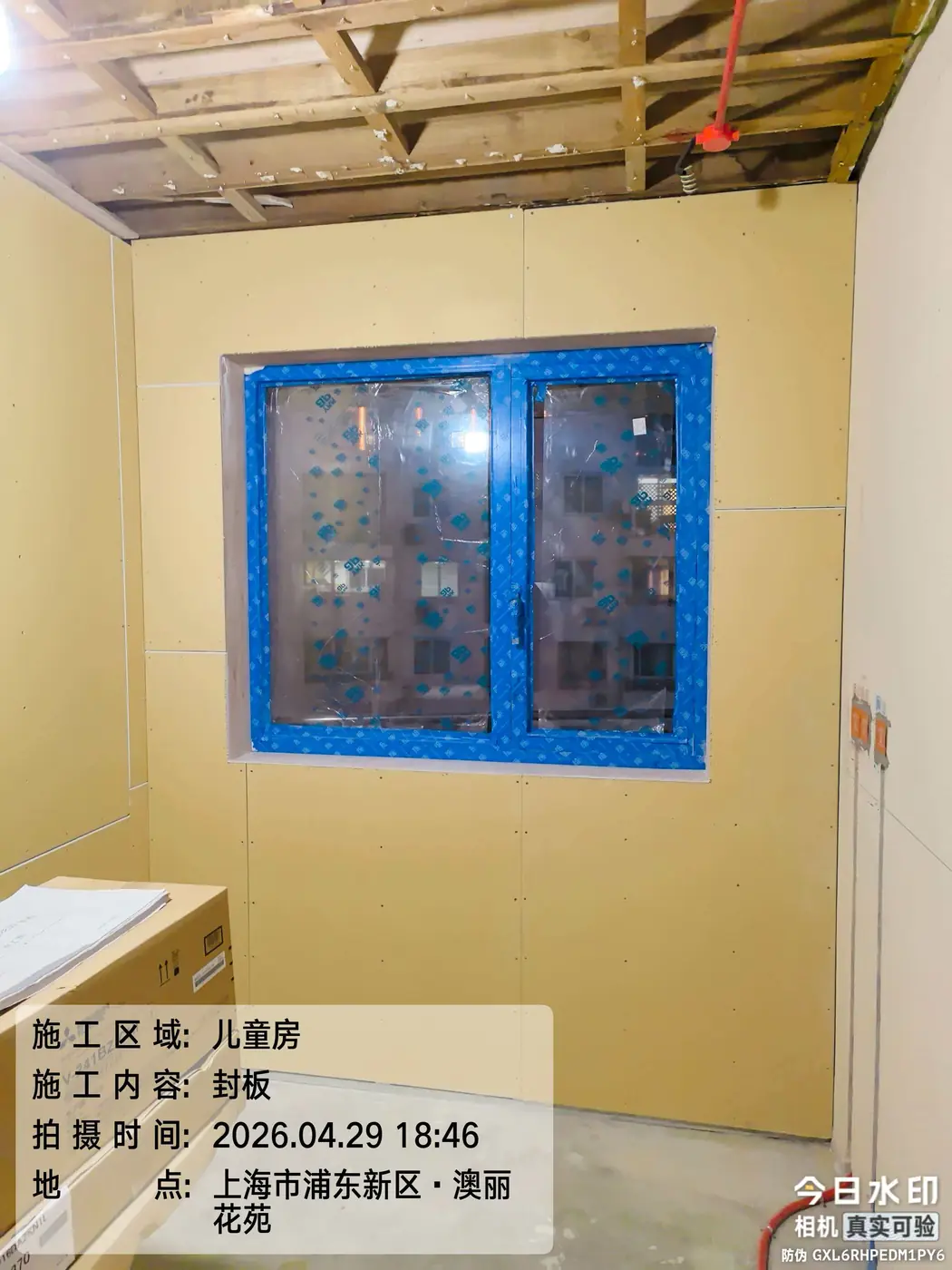

铝合金窗

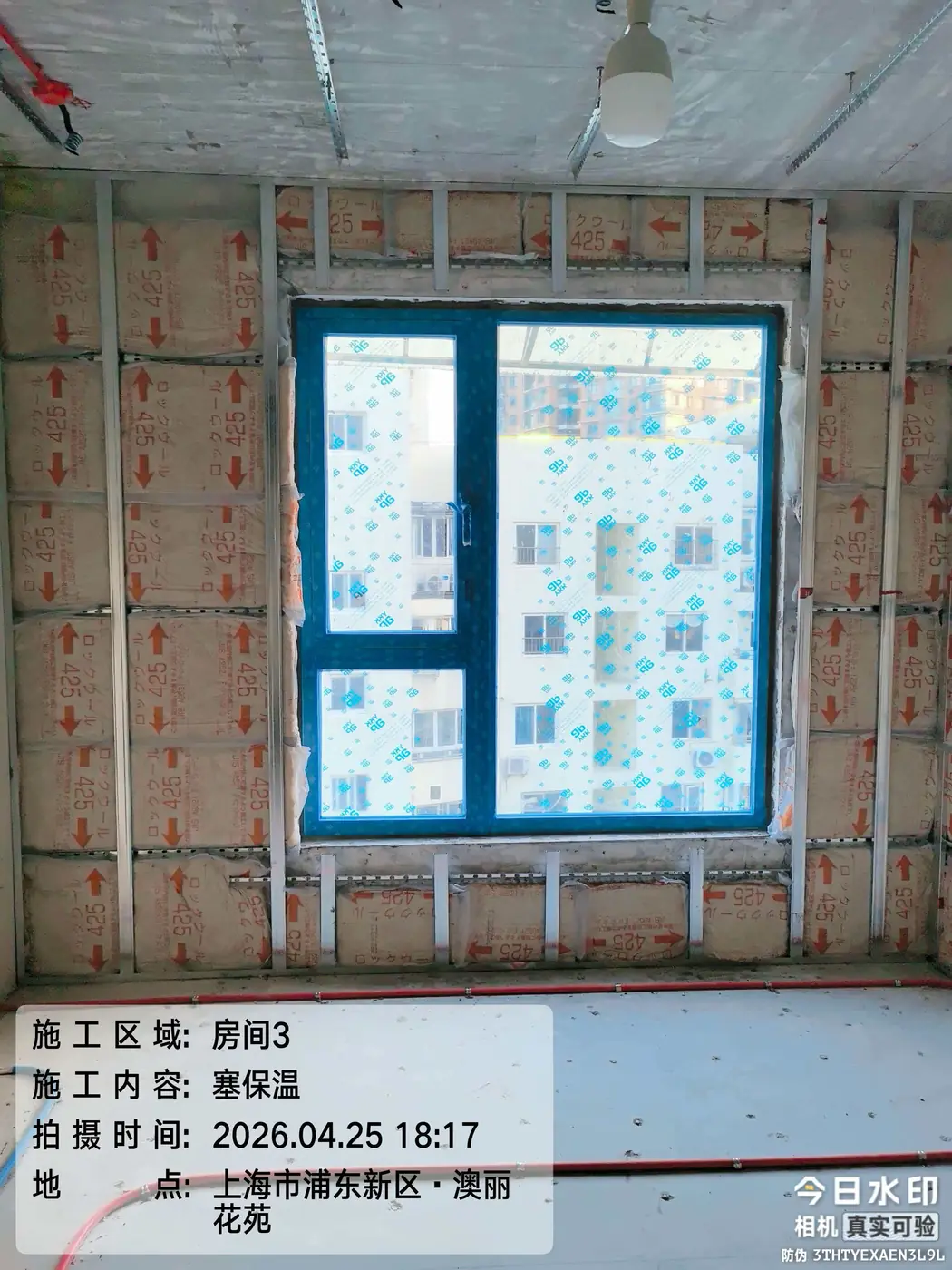

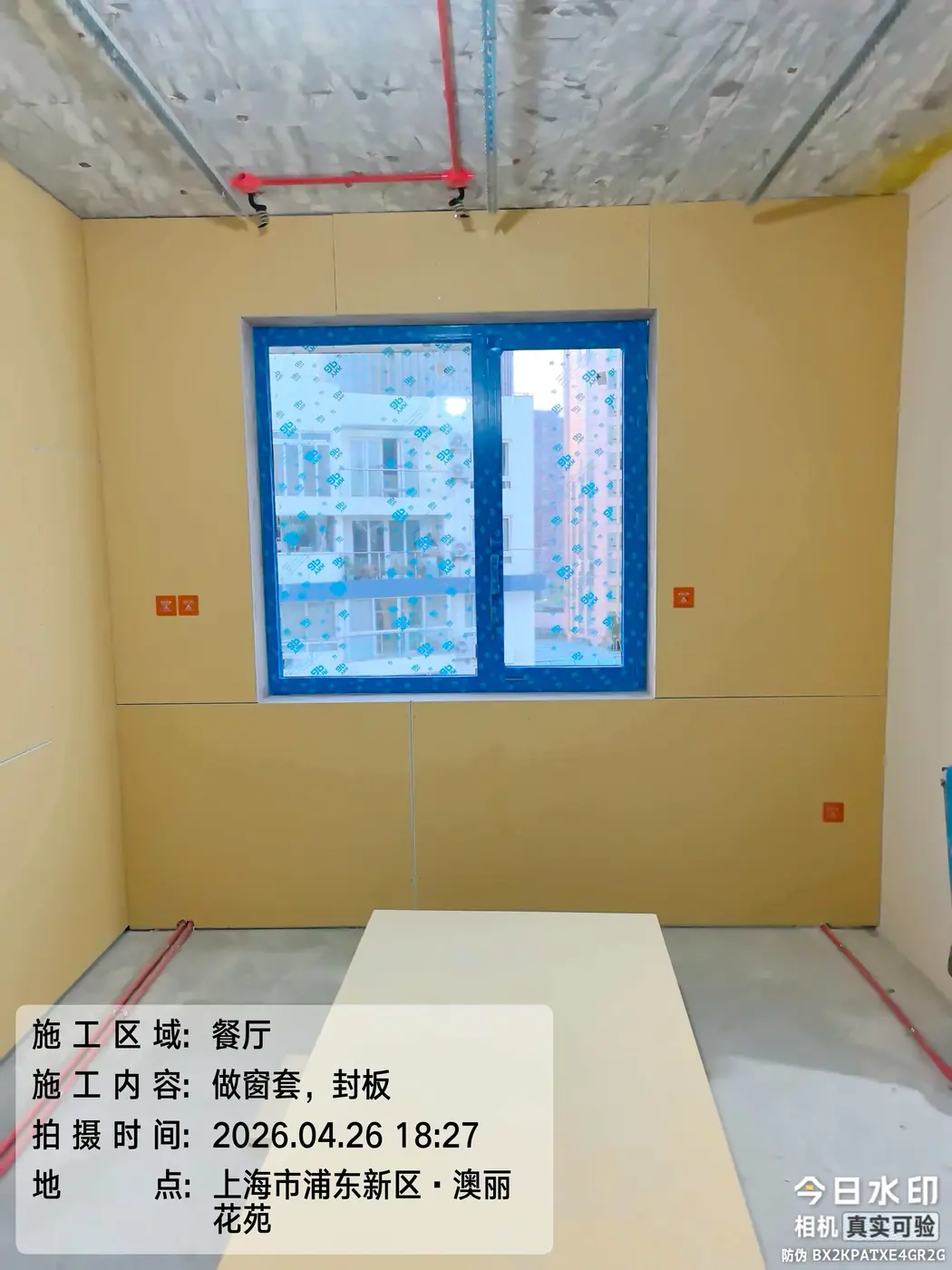

4月第4周—5月第1周

计划表显示3月已安排下单,安装排在4月底至5月初。

已显示 8 / 8

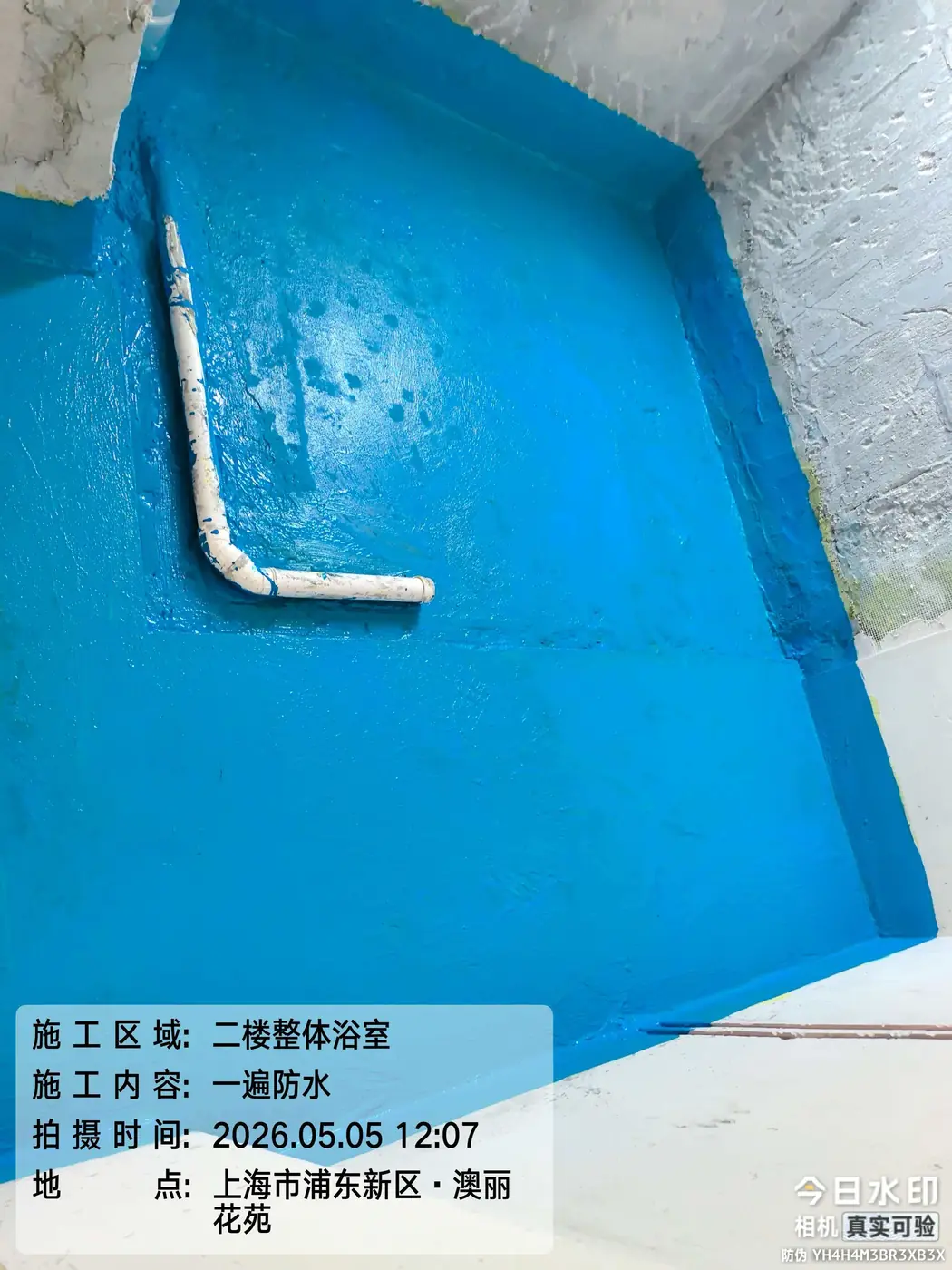

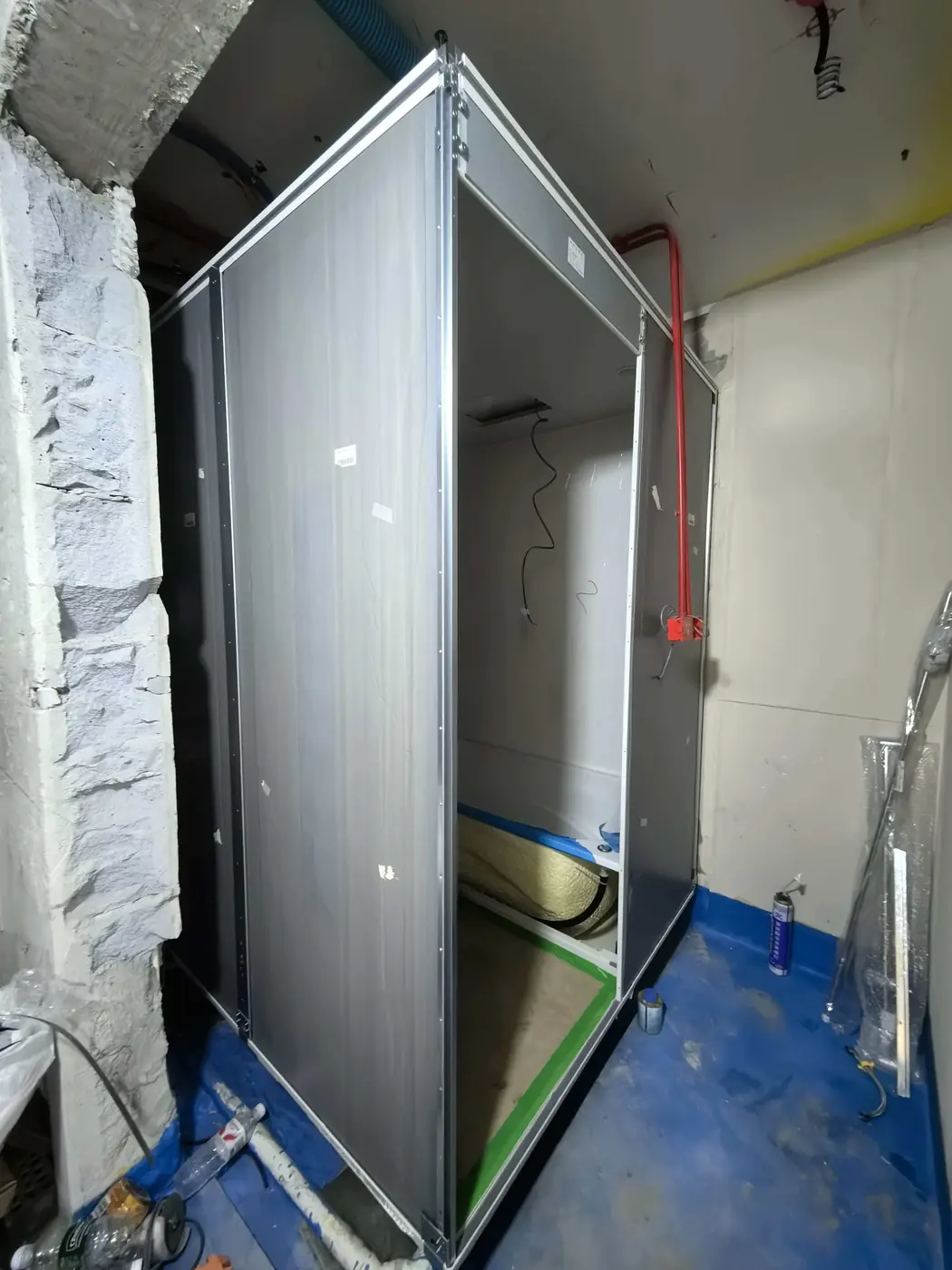

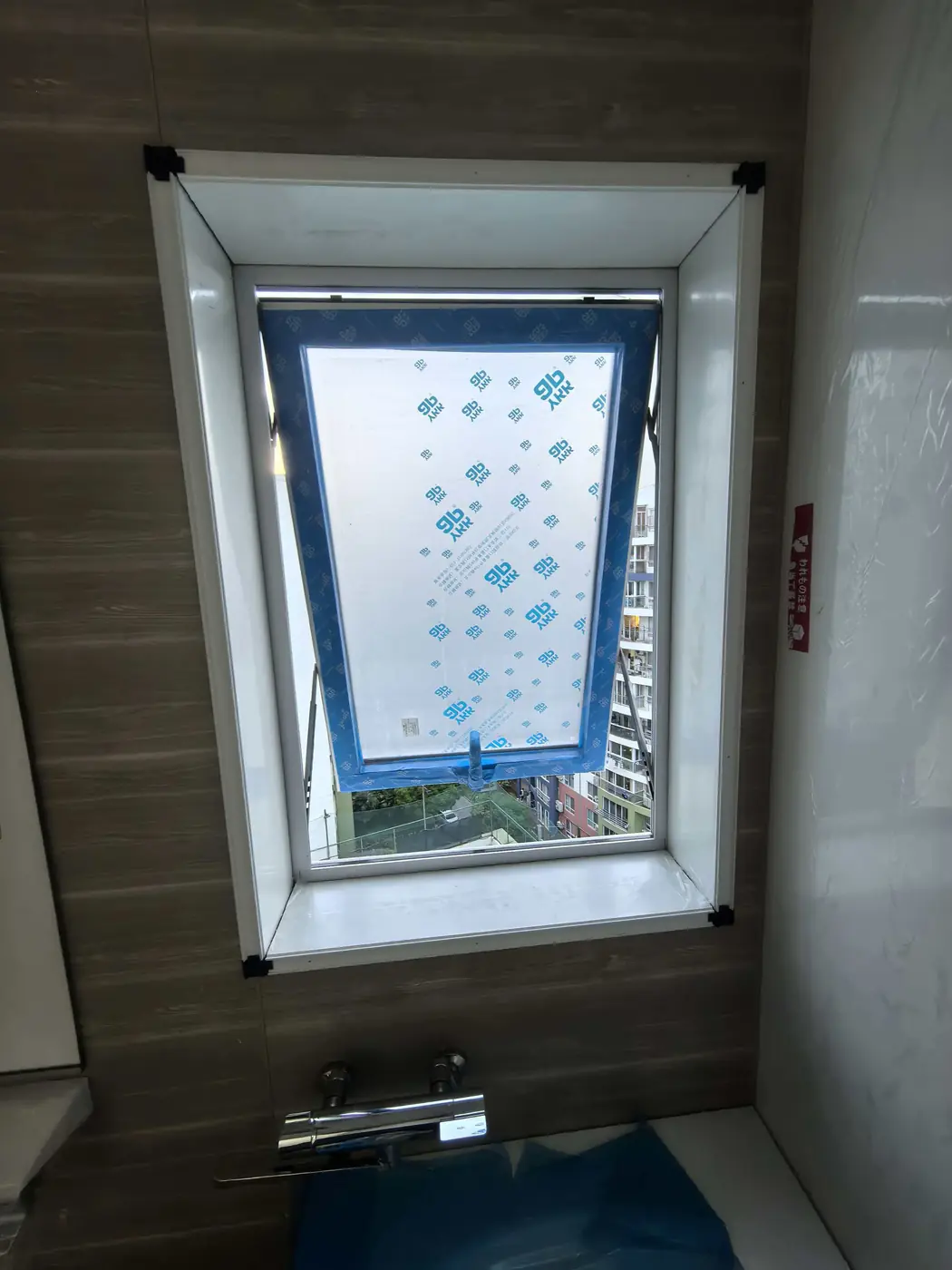

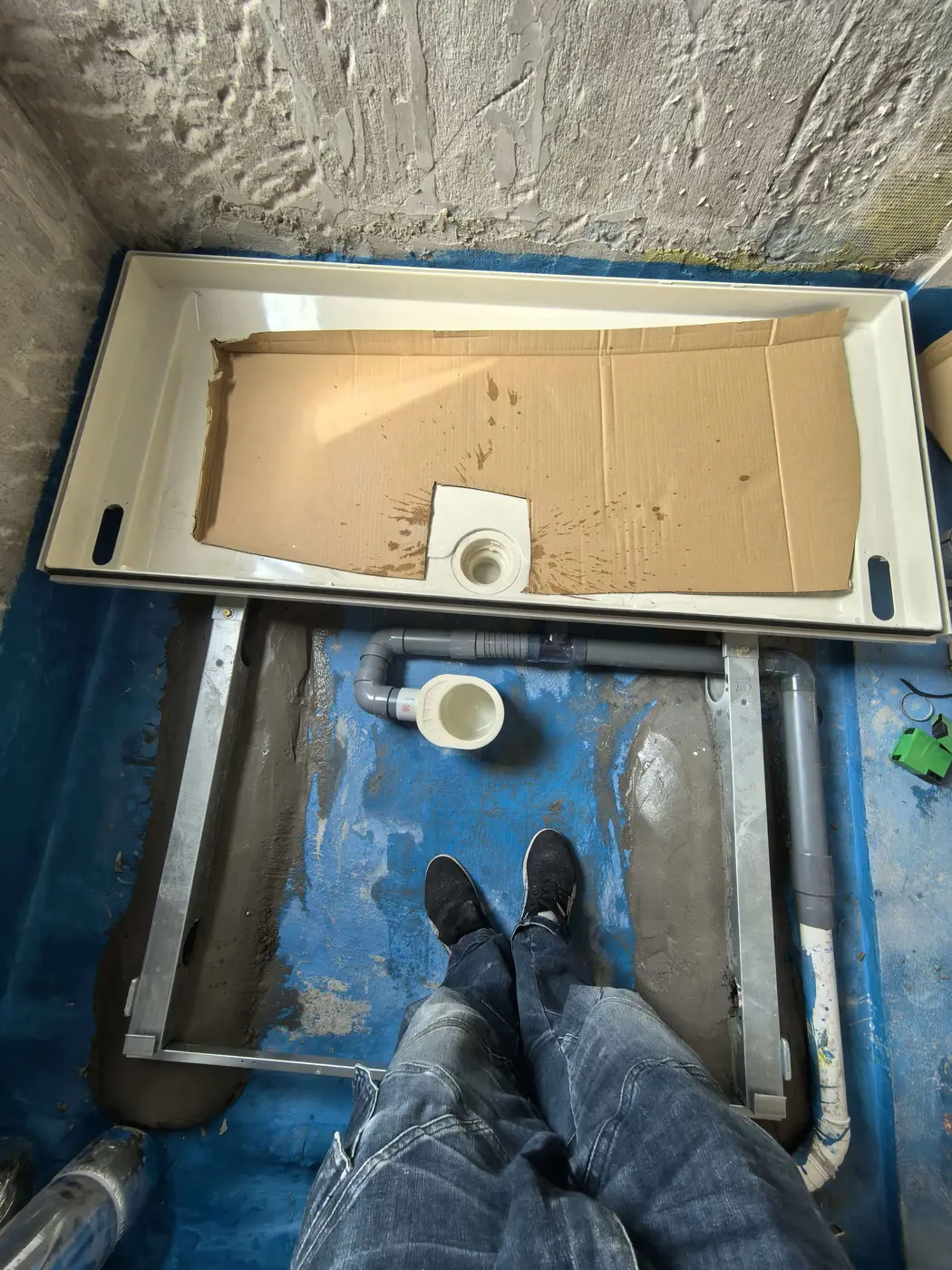

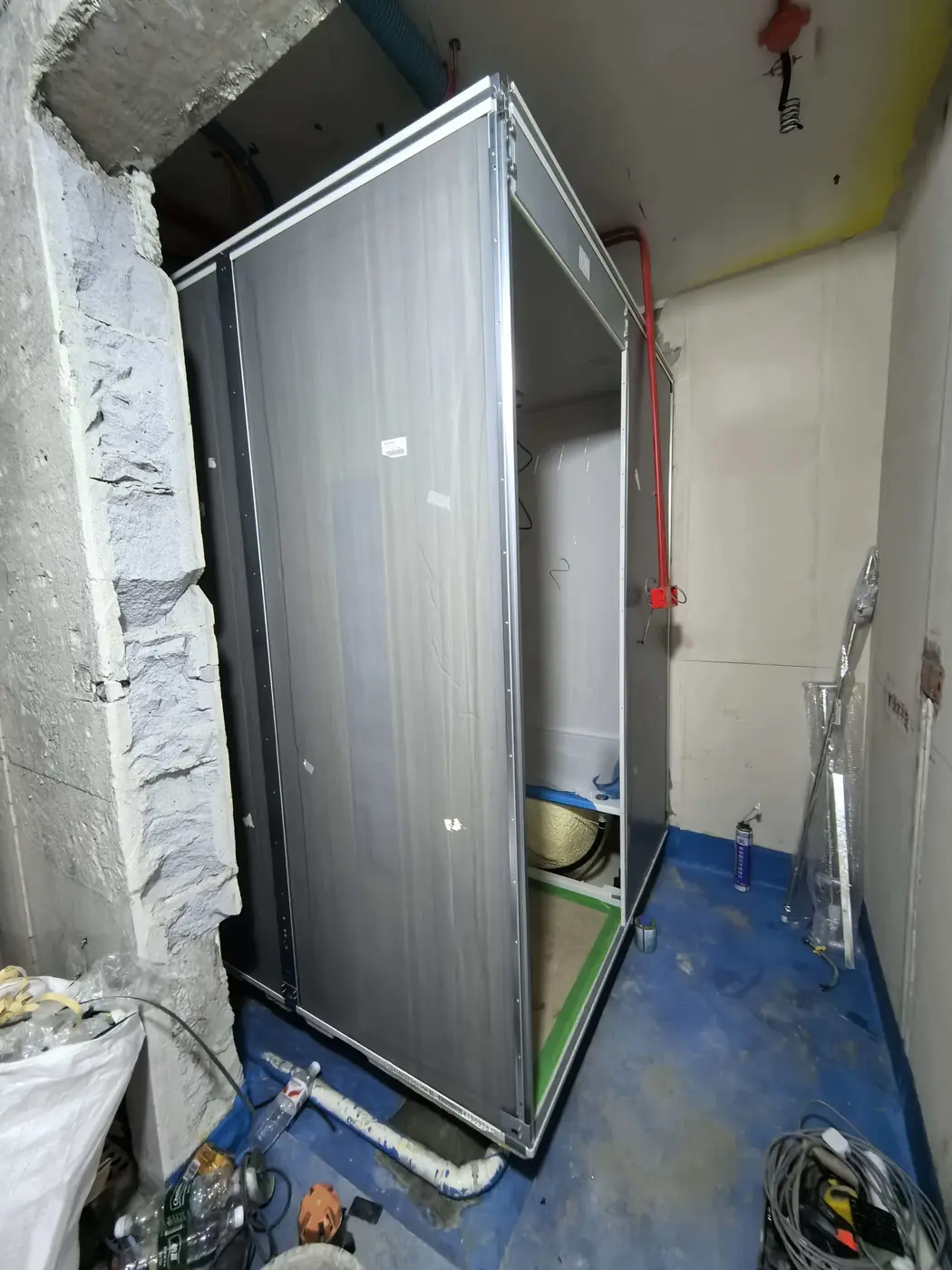

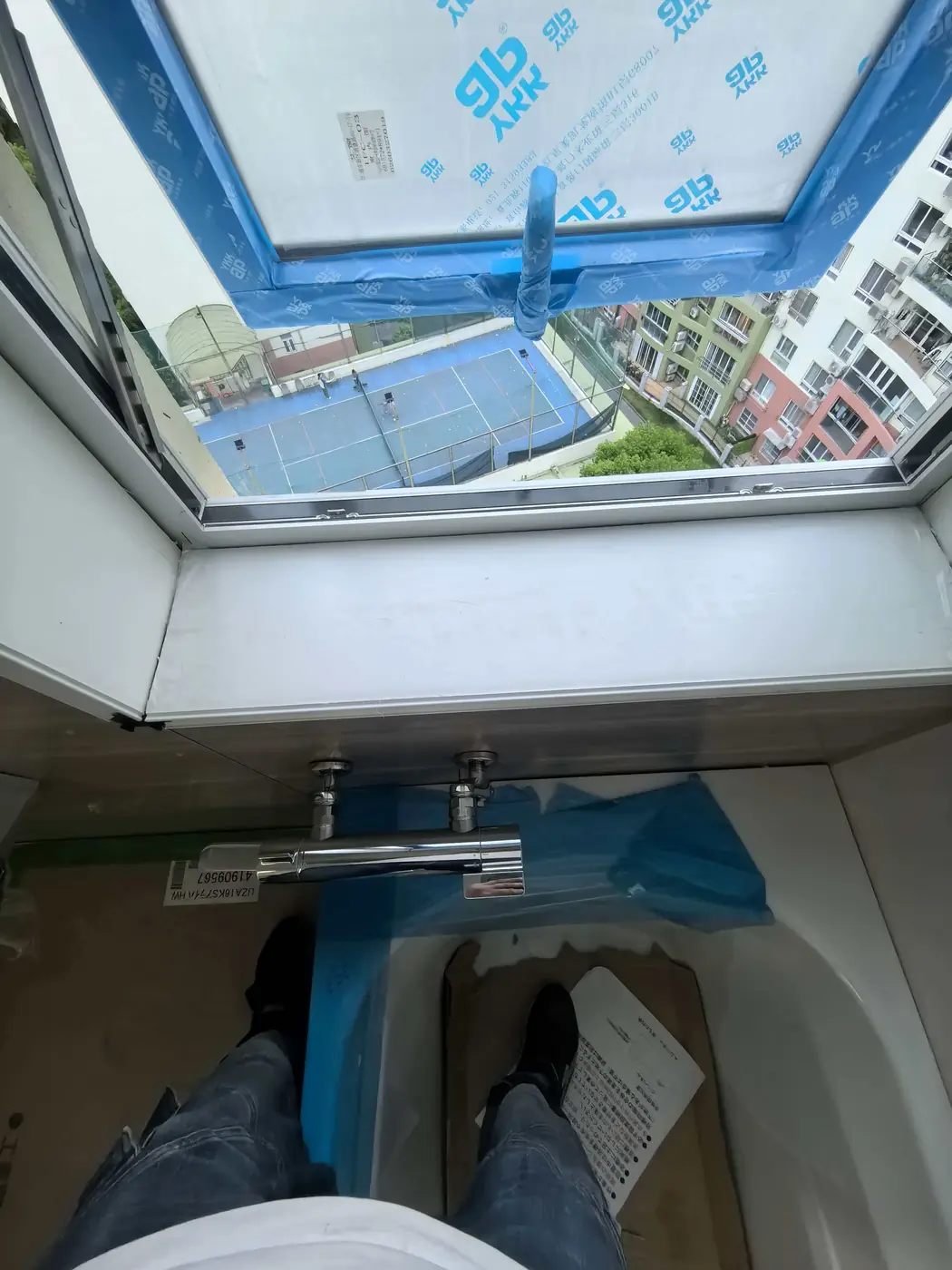

整体浴室

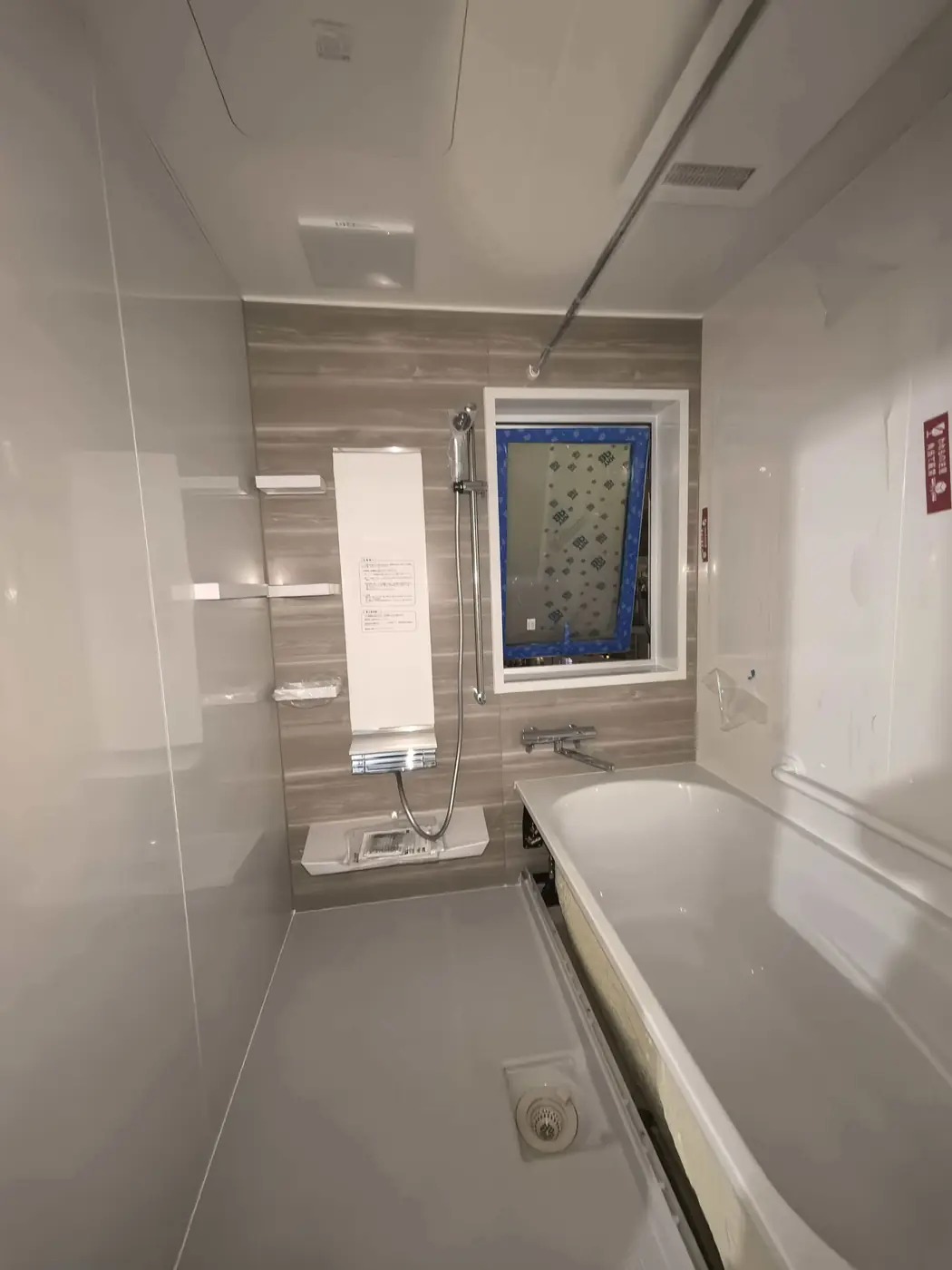

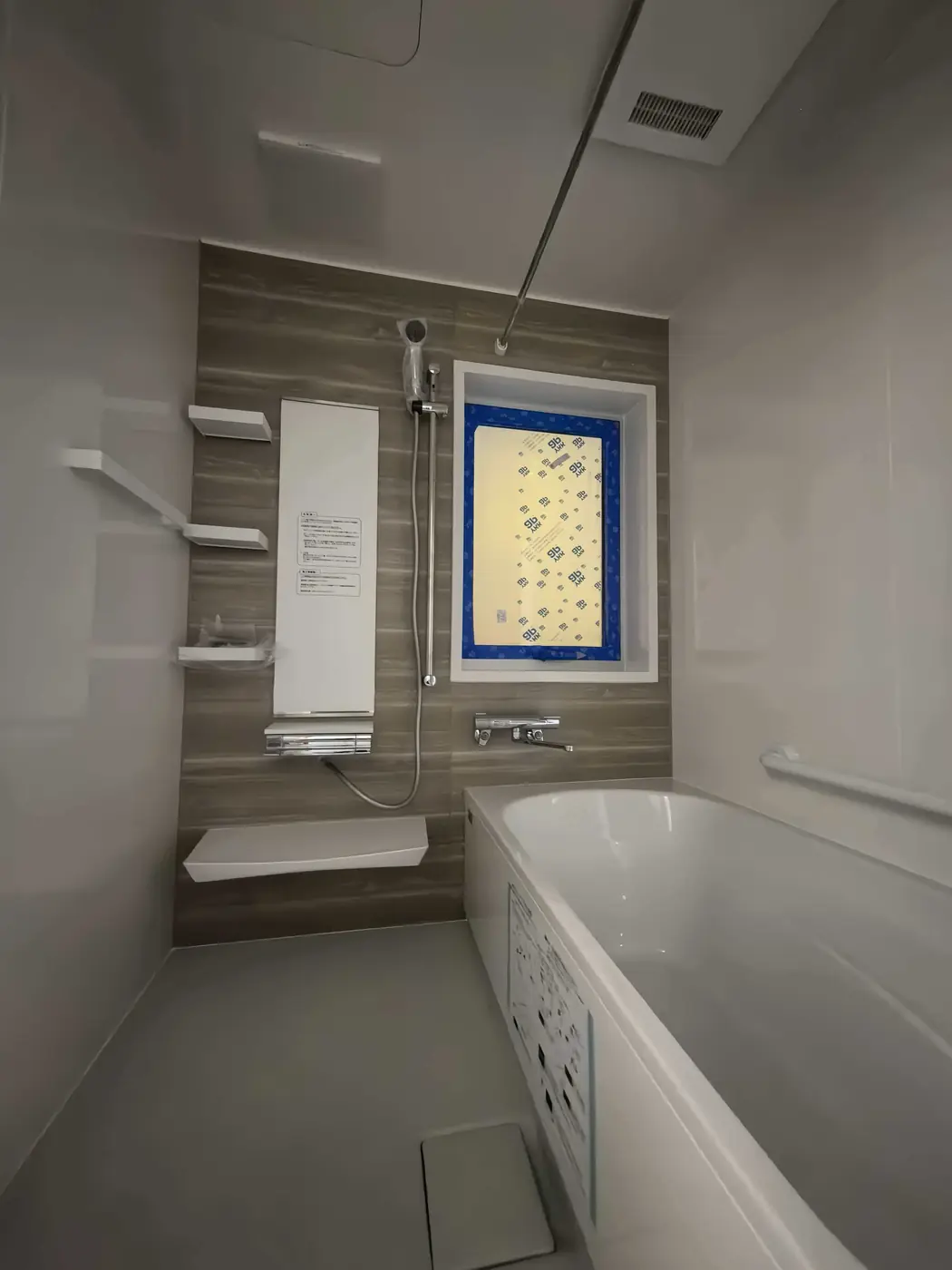

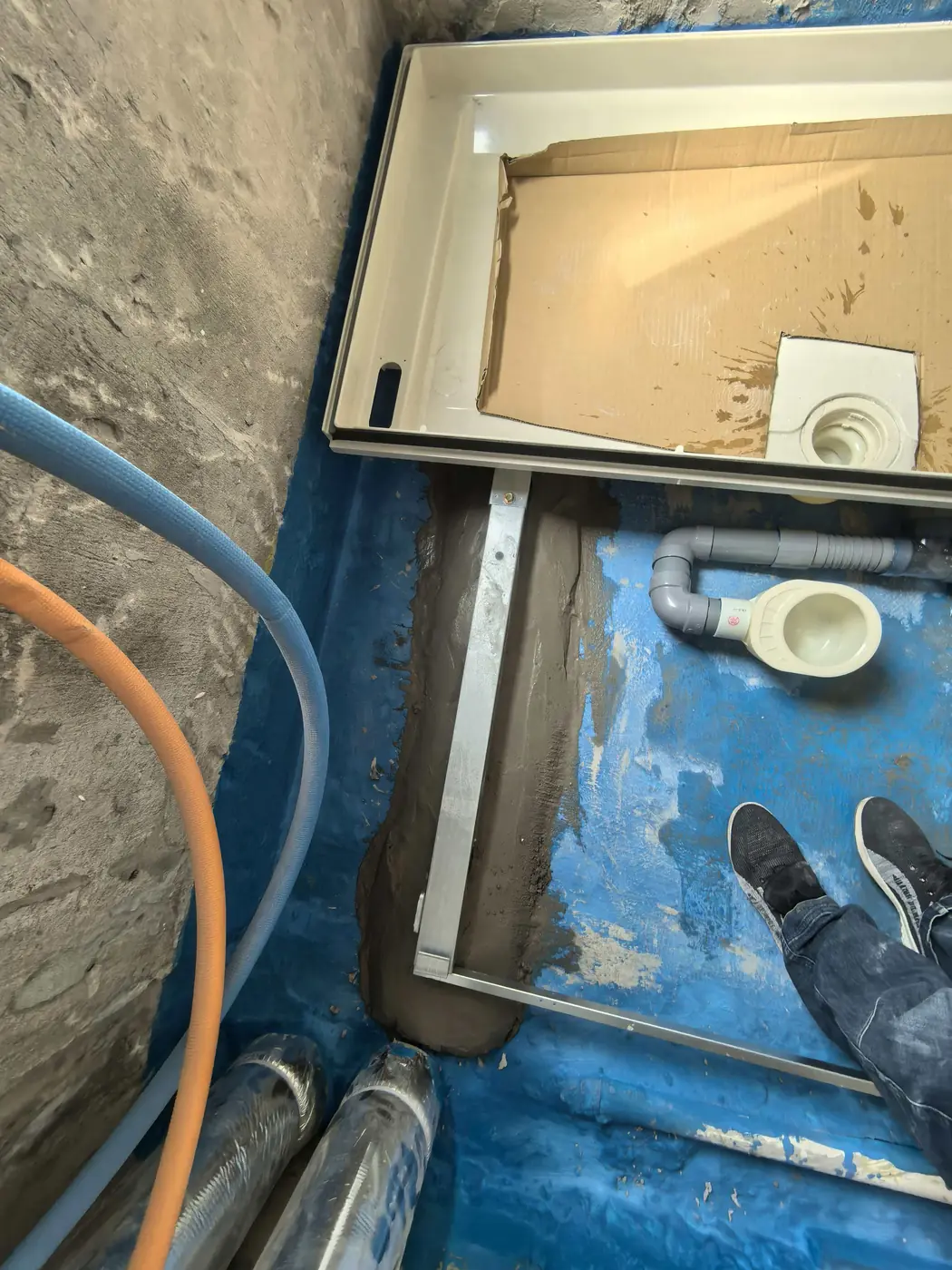

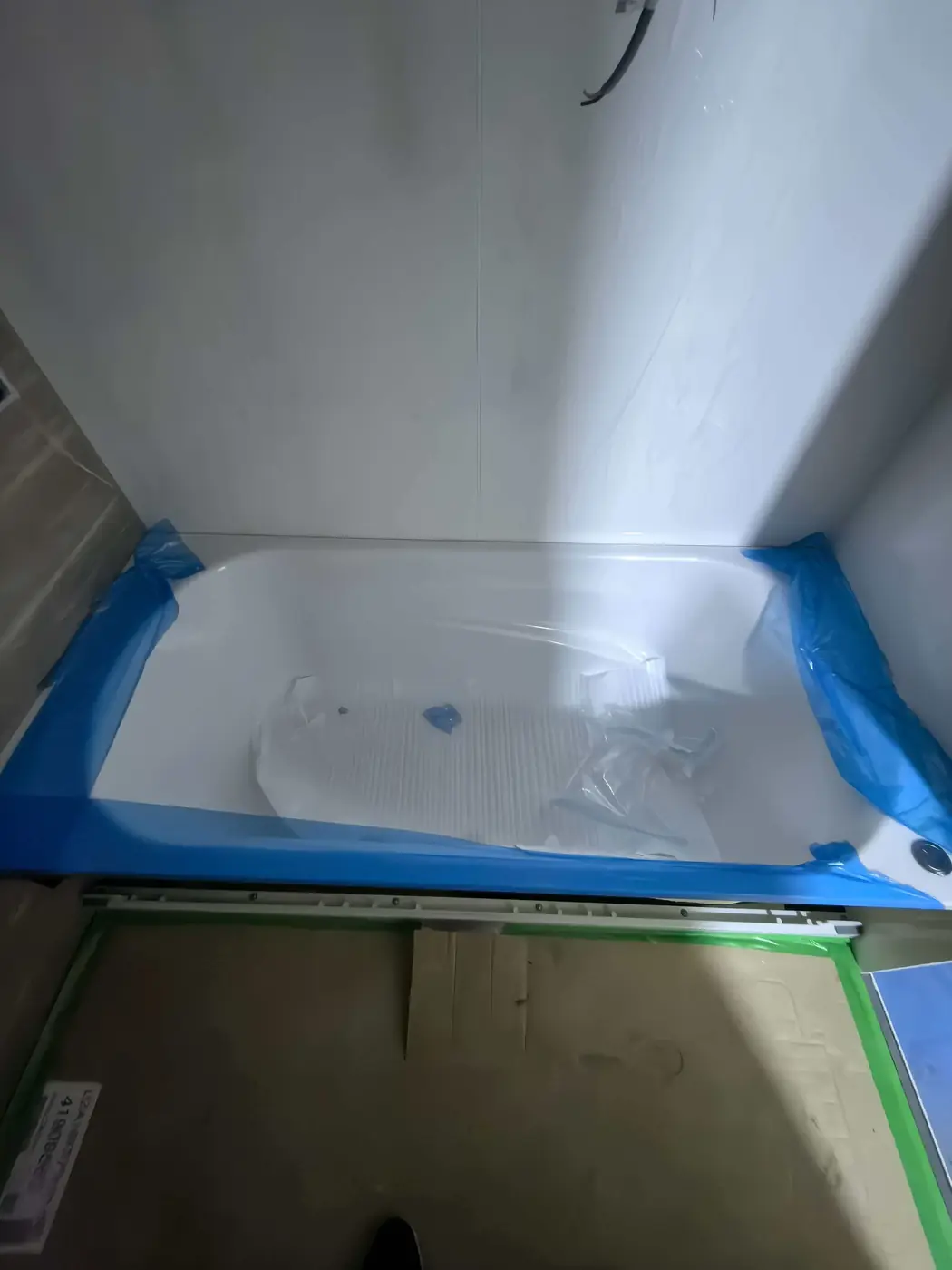

5月第1—2周

整体浴室安装排在5月上旬;下单准备在施工前期。

已显示 10 / 10

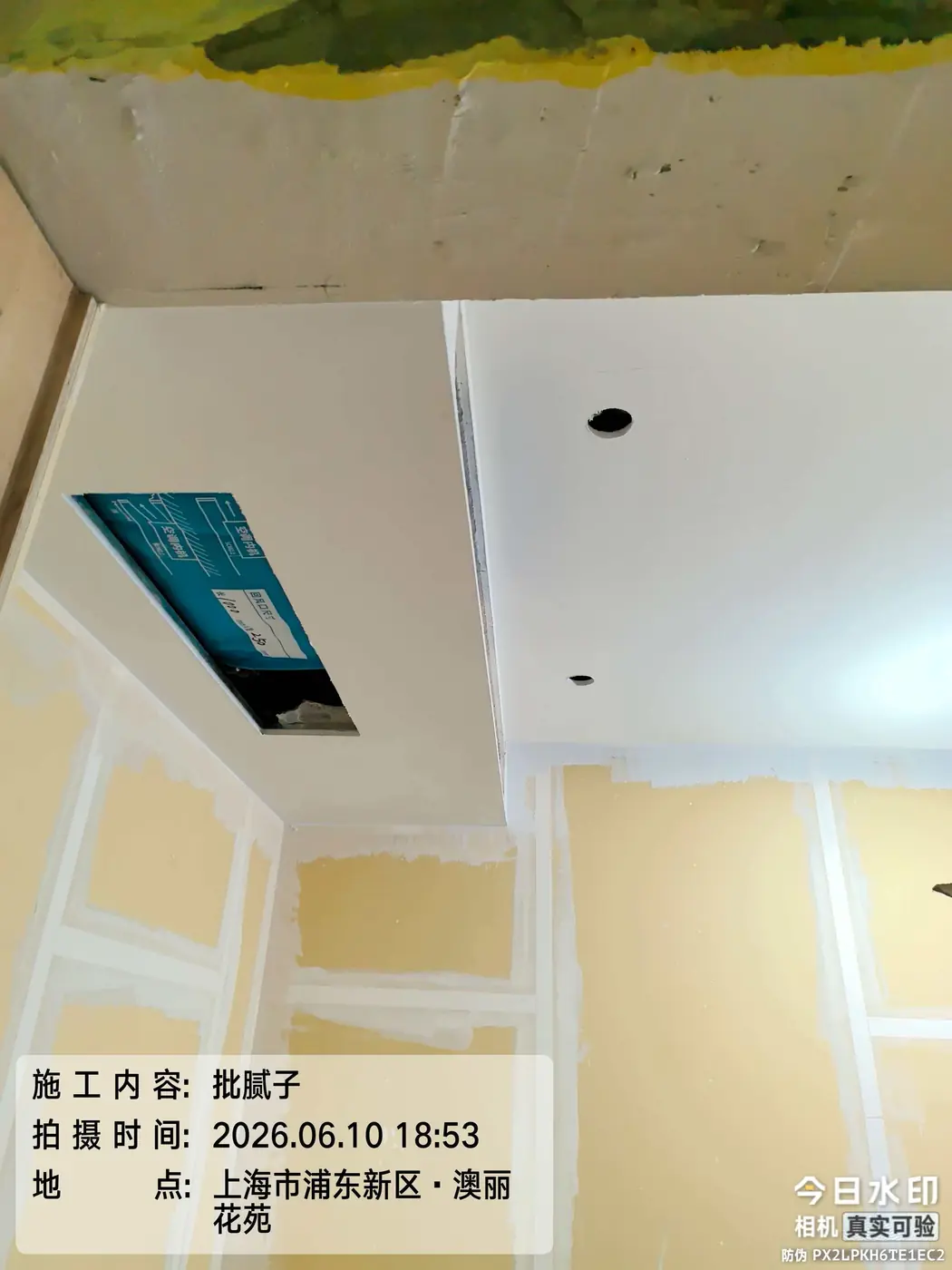

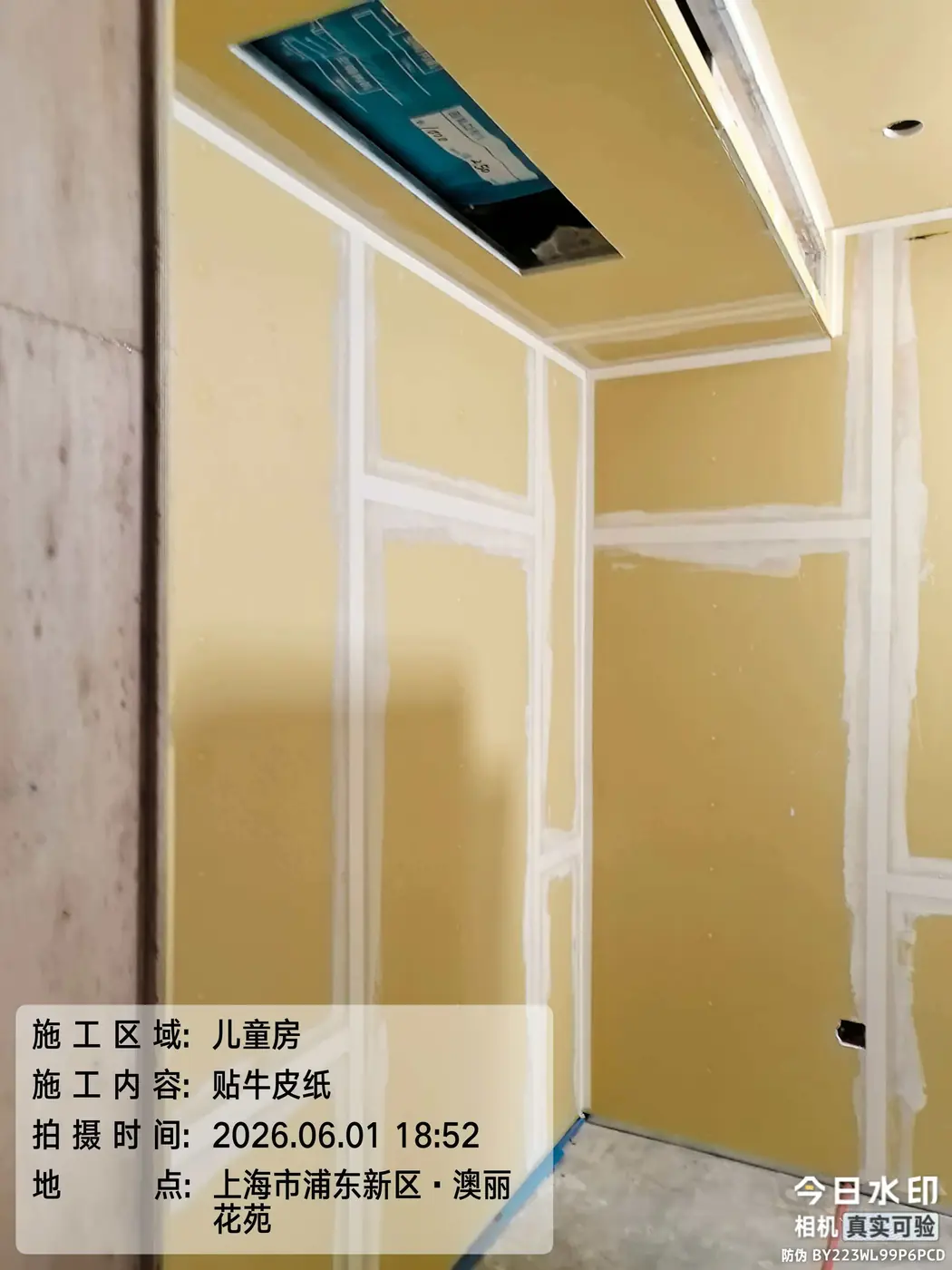

墙顶面腻子

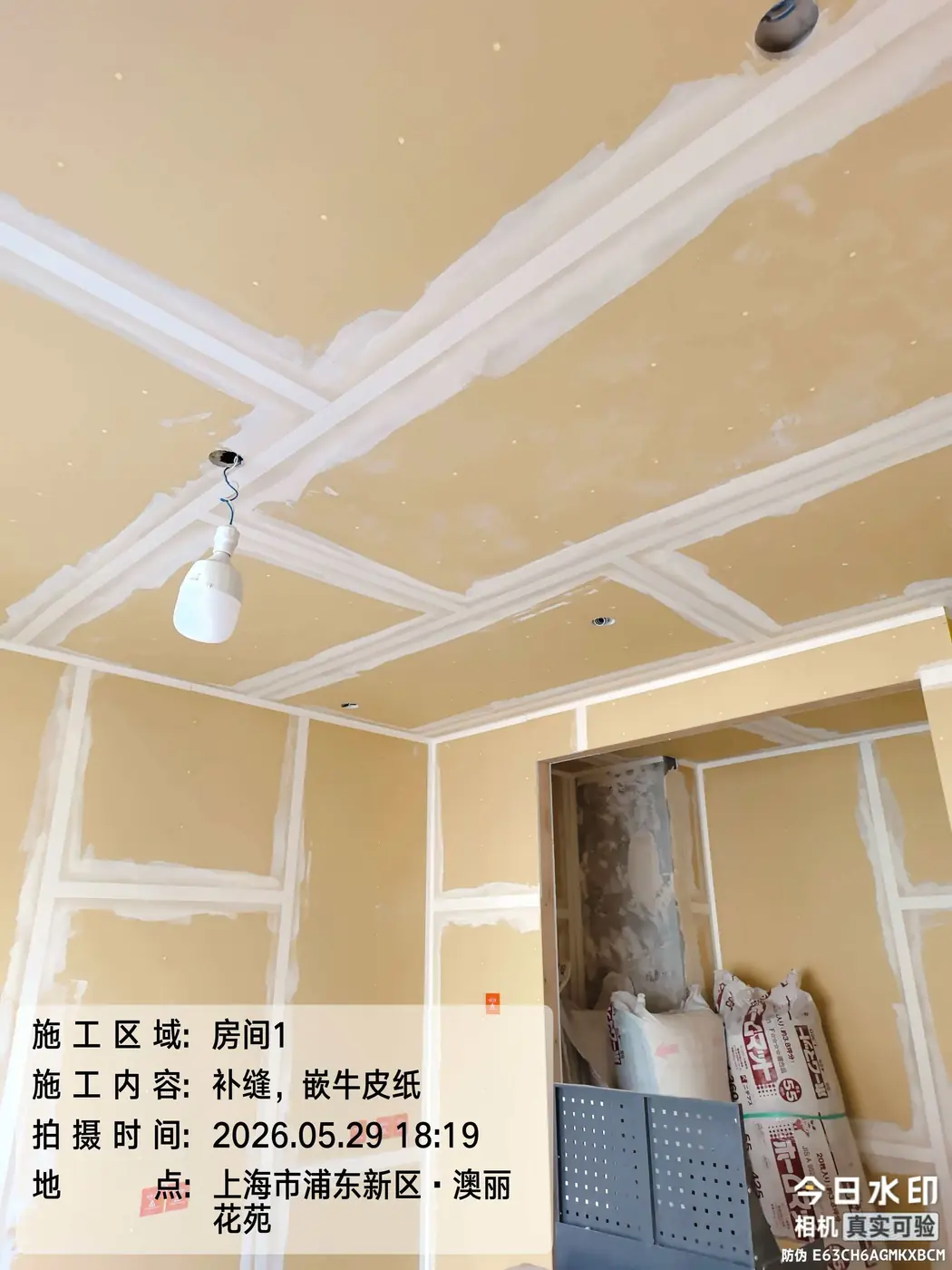

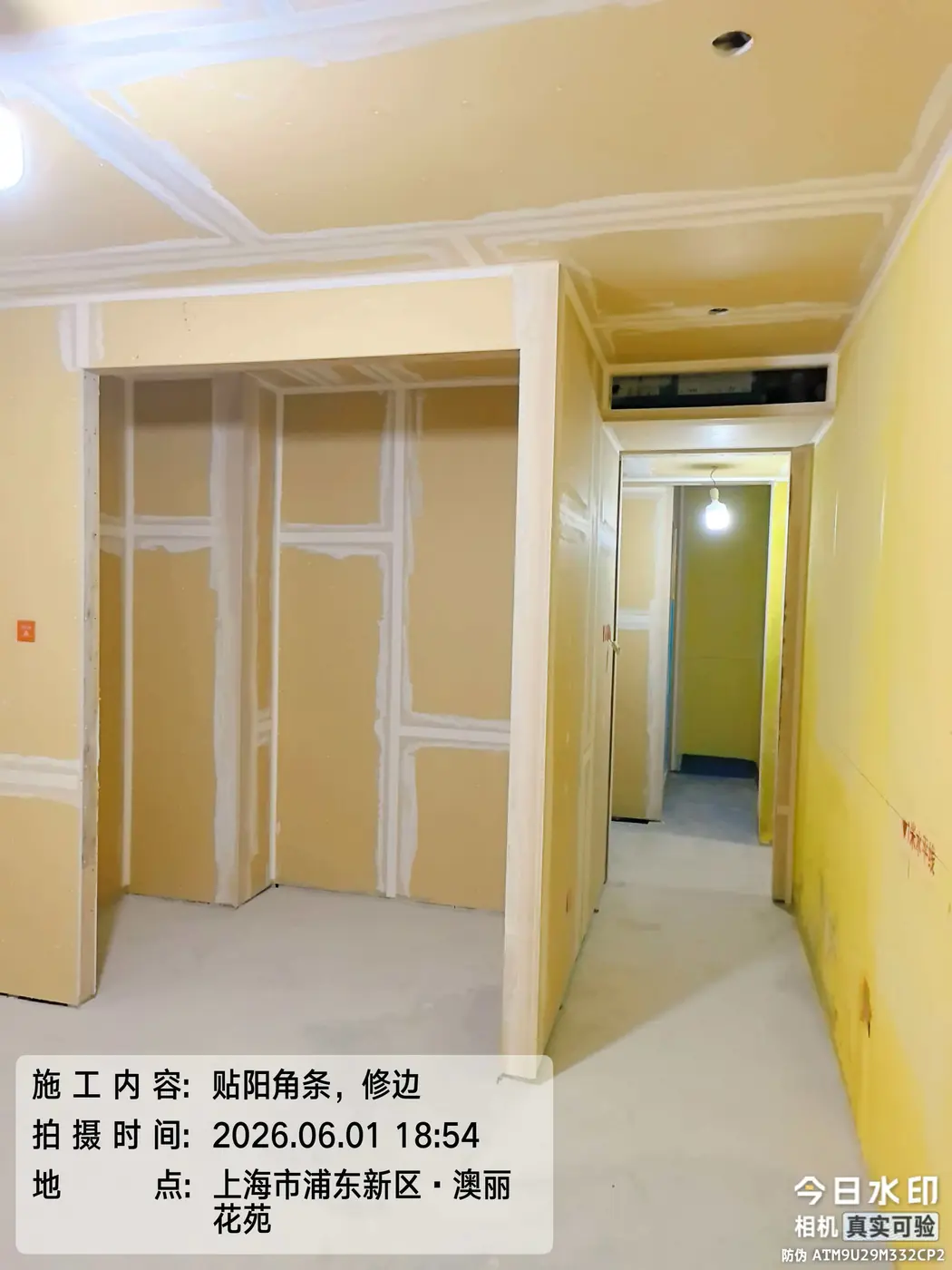

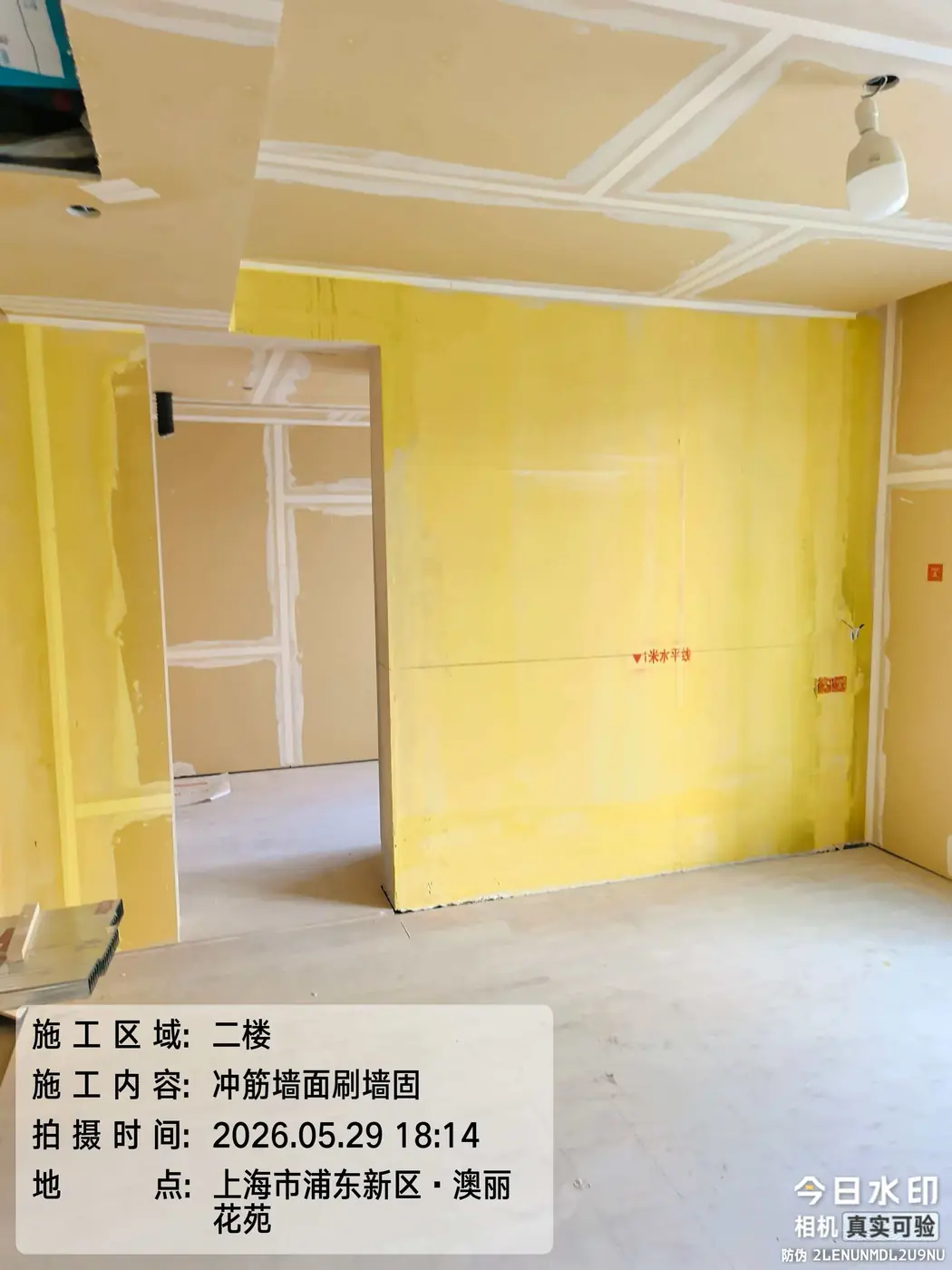

5月第4周—6月第3周

墙面与顶面腻子、打磨排在5月底至6月;顶面涂料另排在8月。

已显示 10 / 30

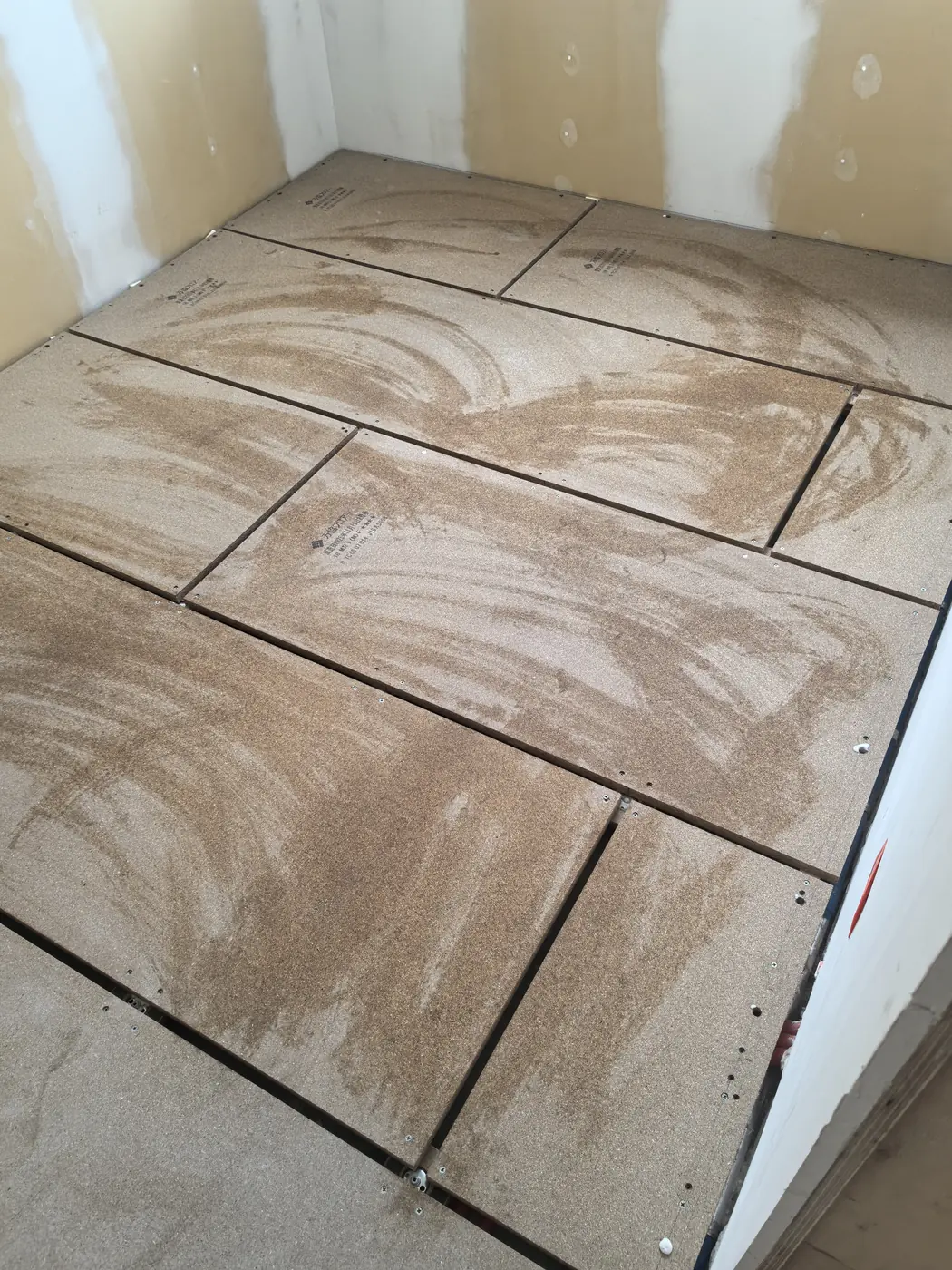

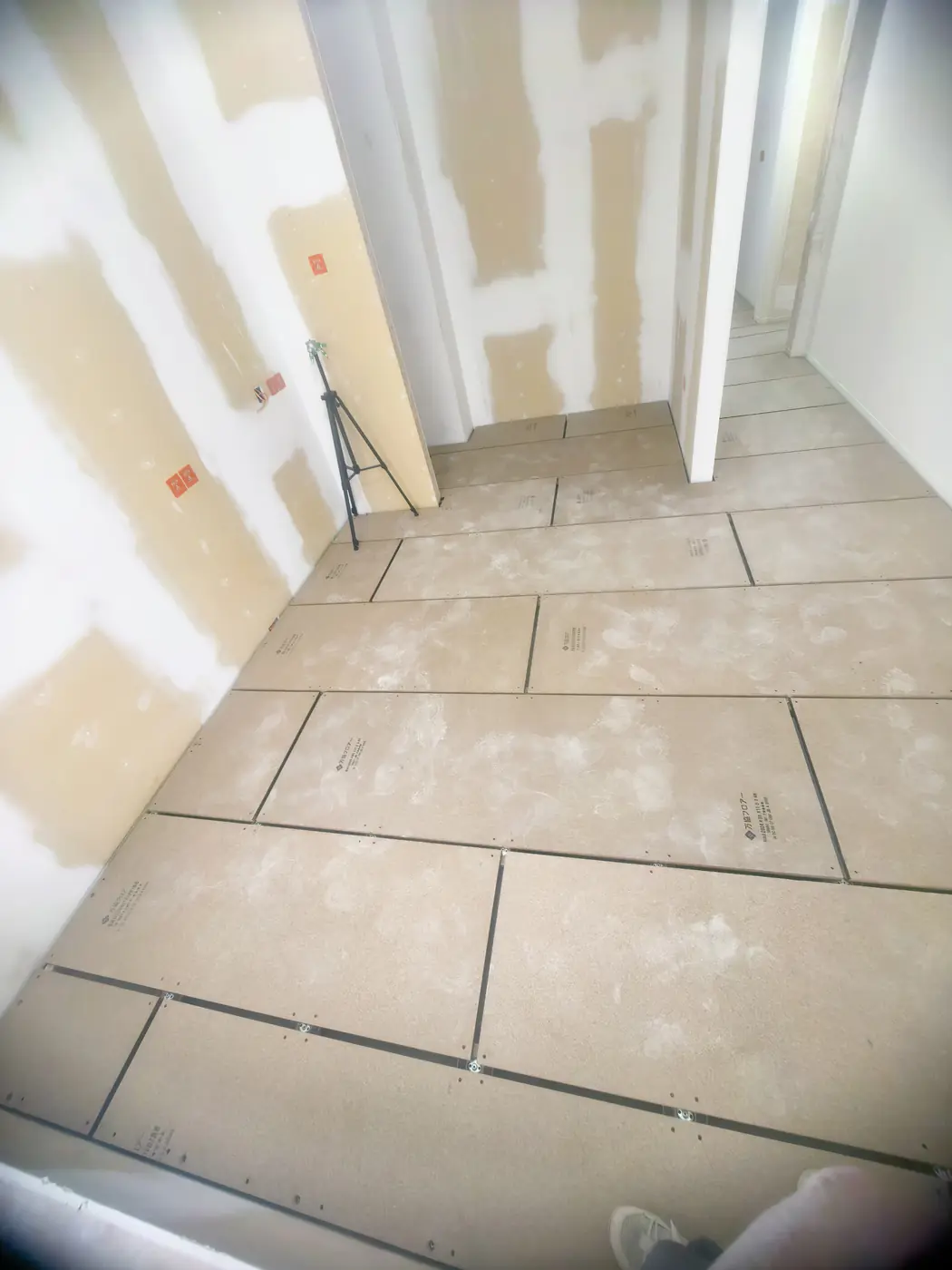

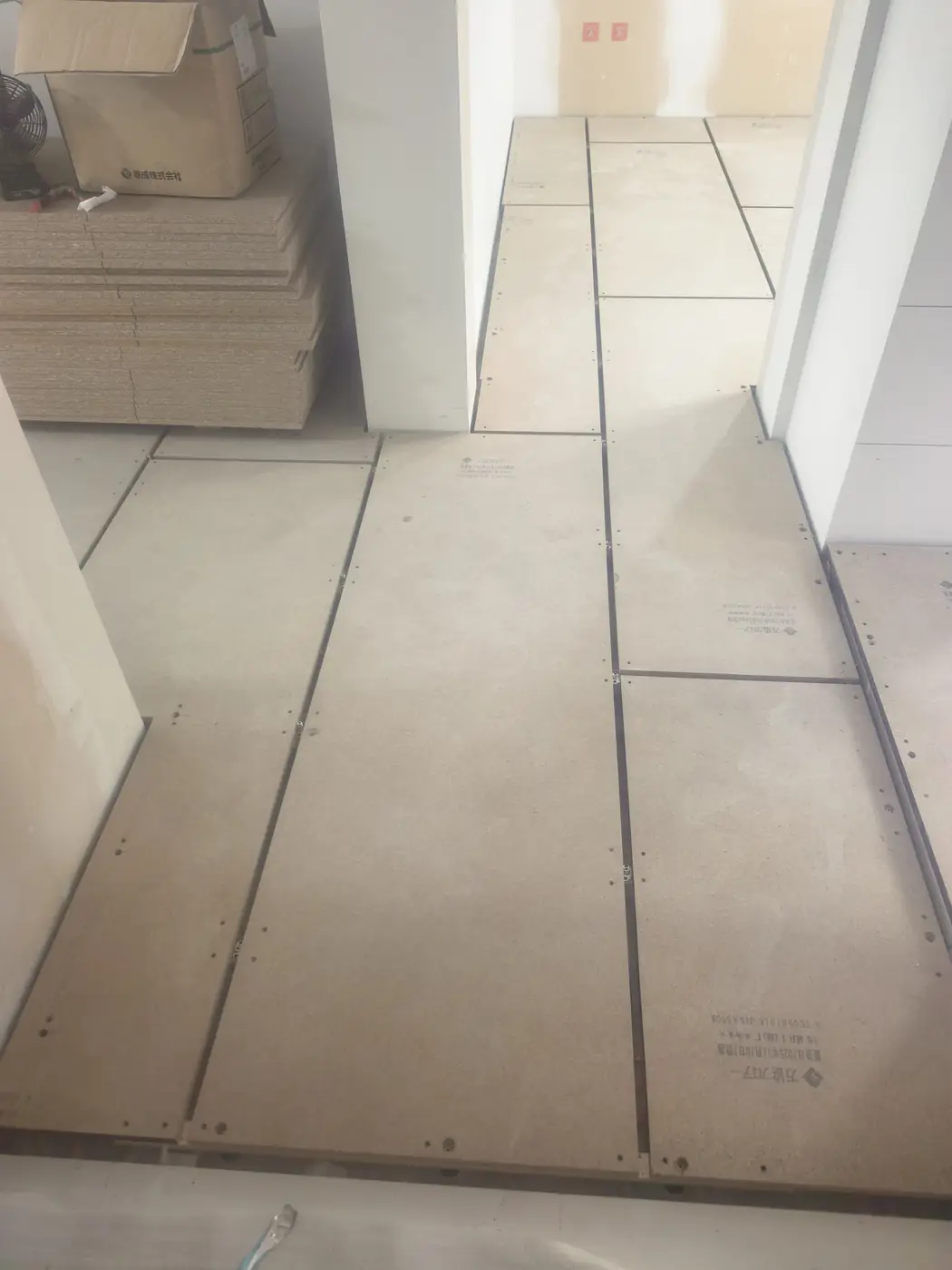

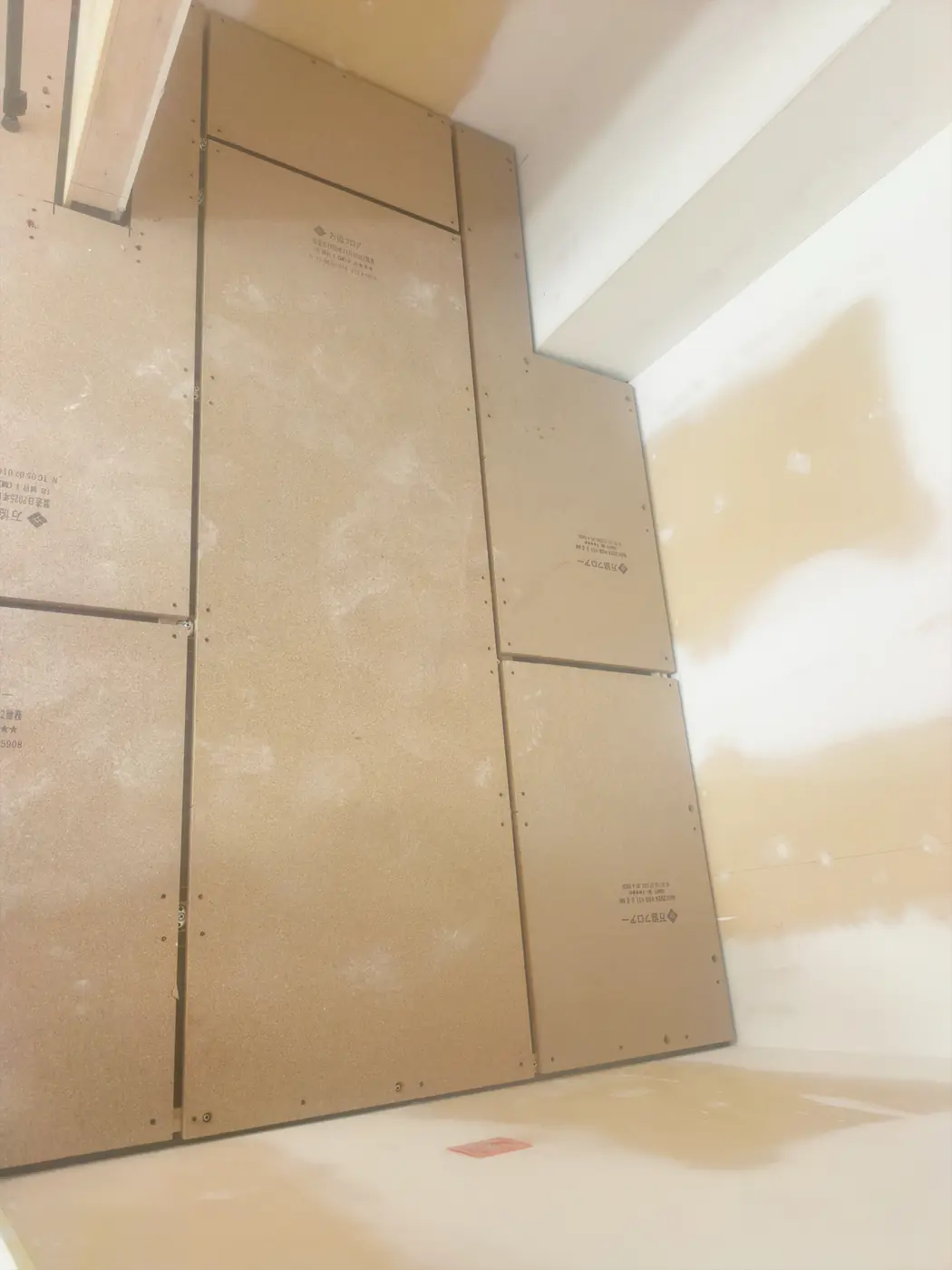

地面系统

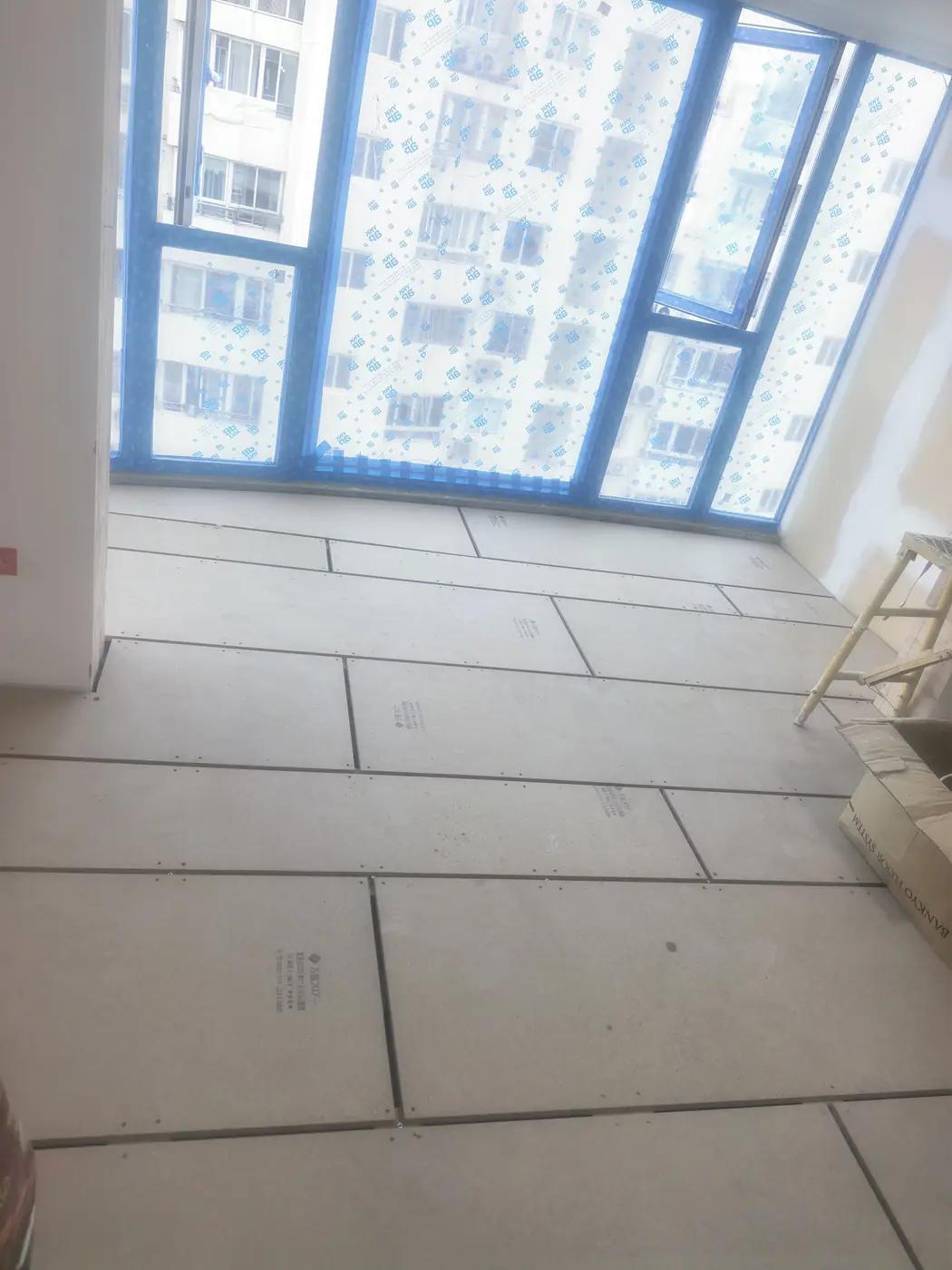

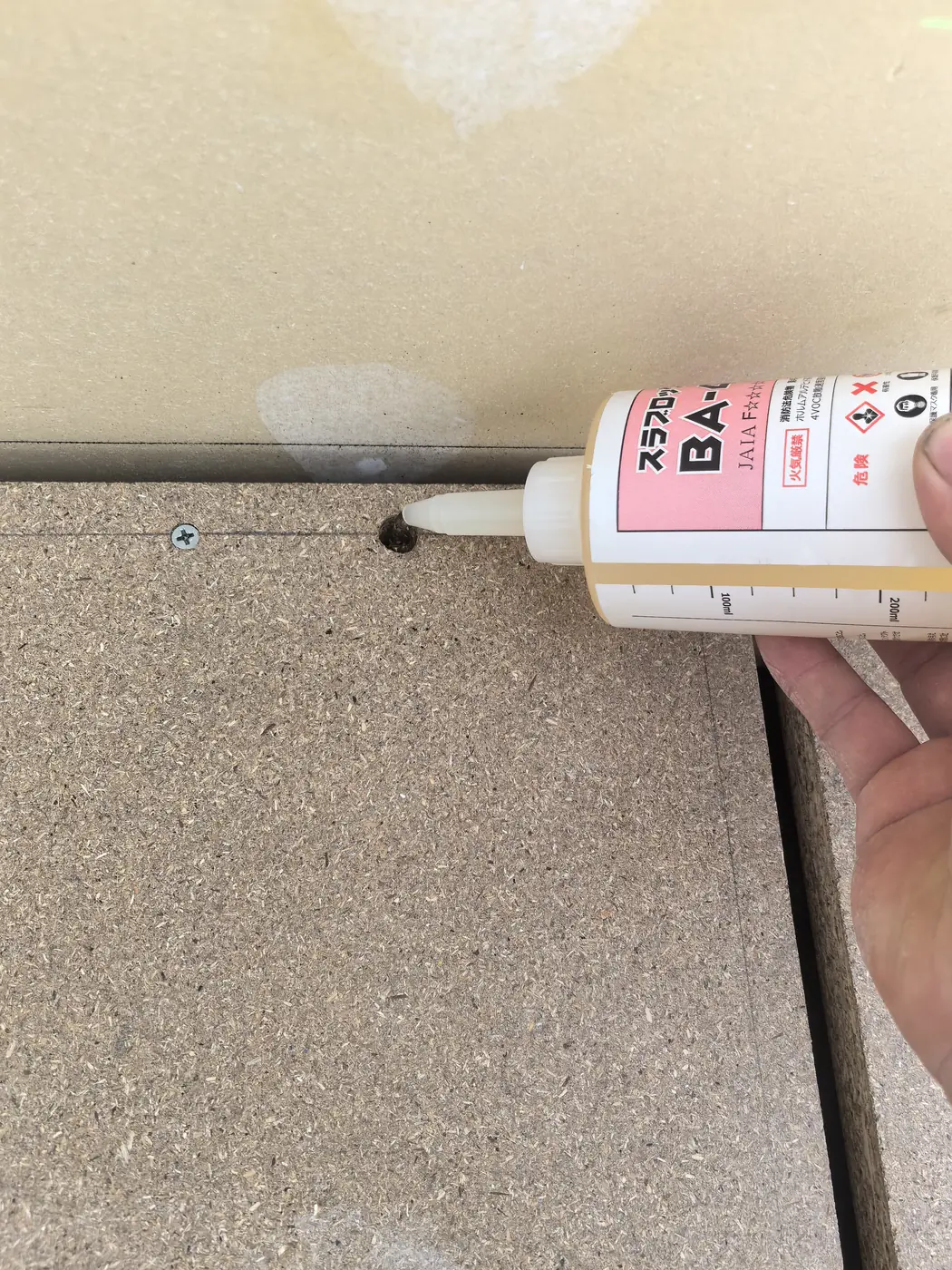

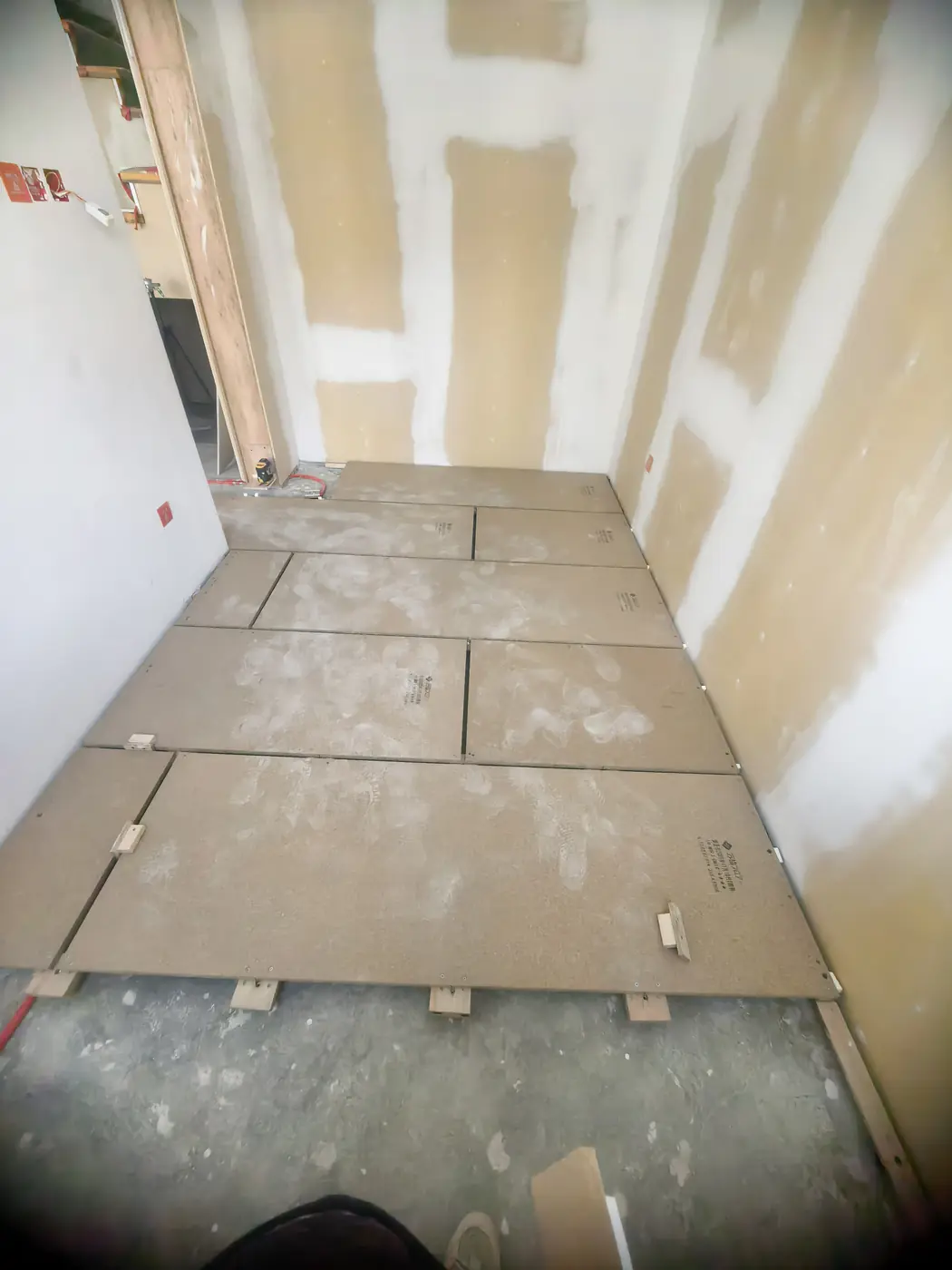

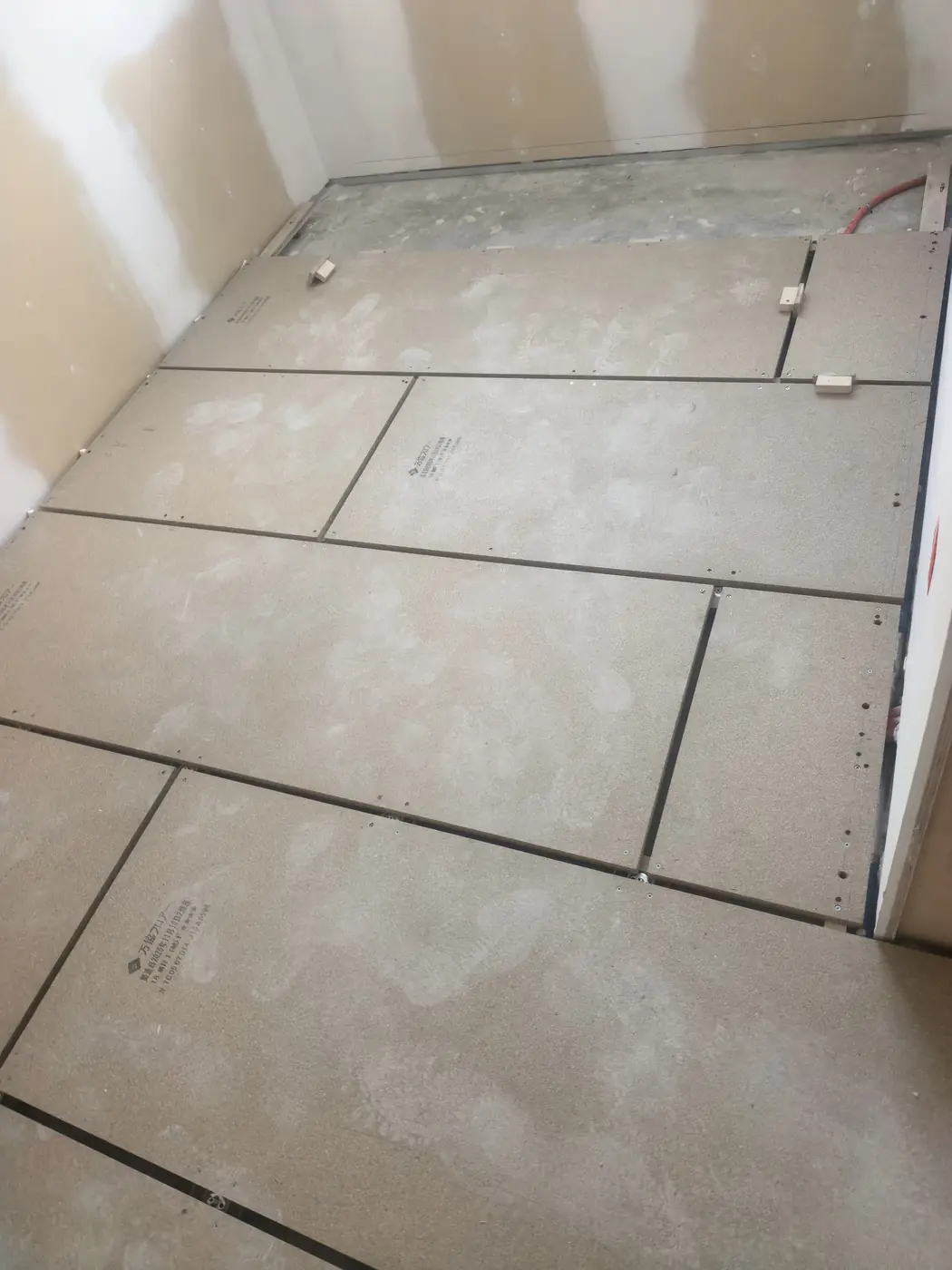

6月第3周—7月第1周

二重床与木地板排在6月下旬至7月初。

已显示 10 / 30

墙纸

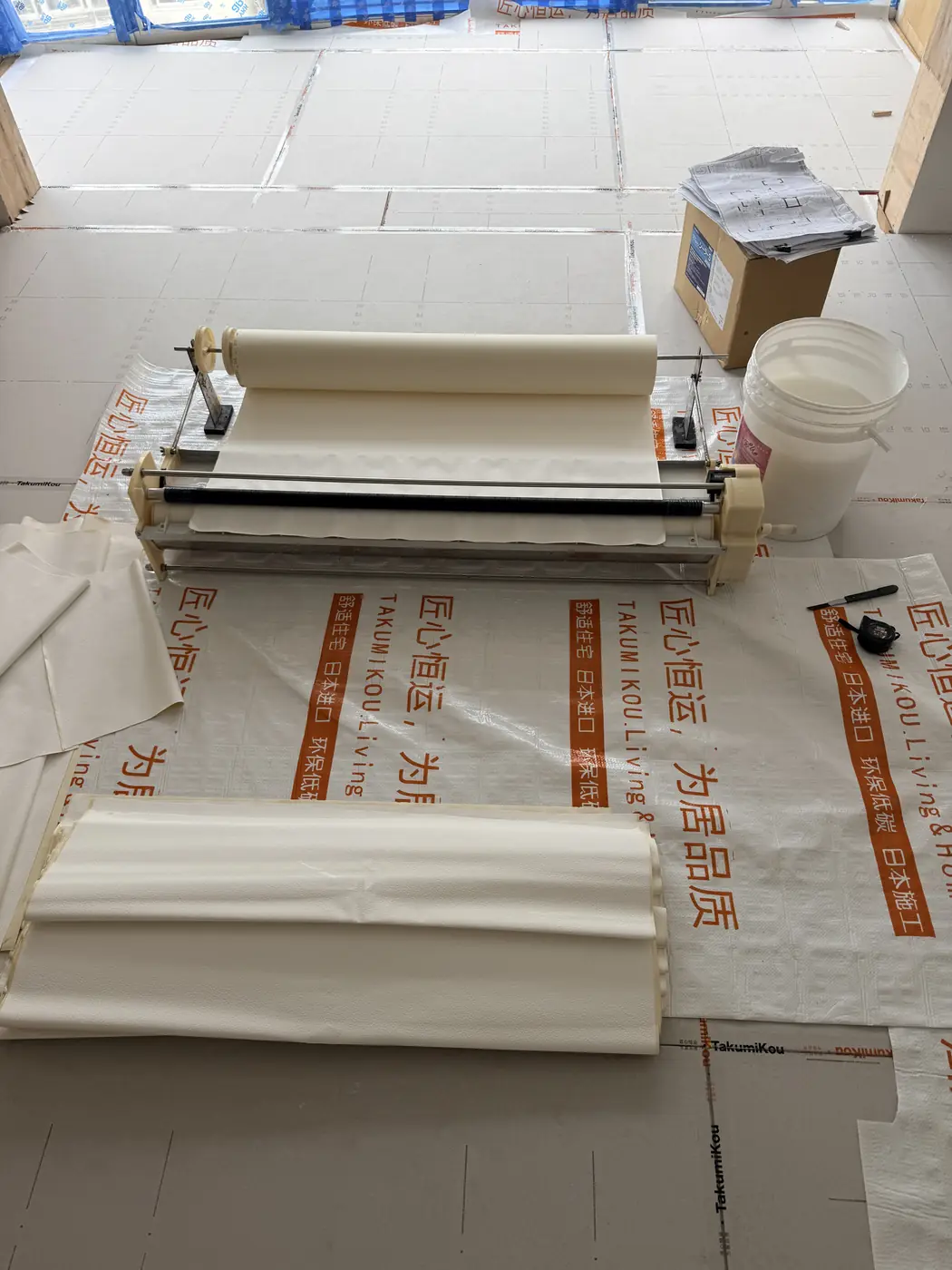

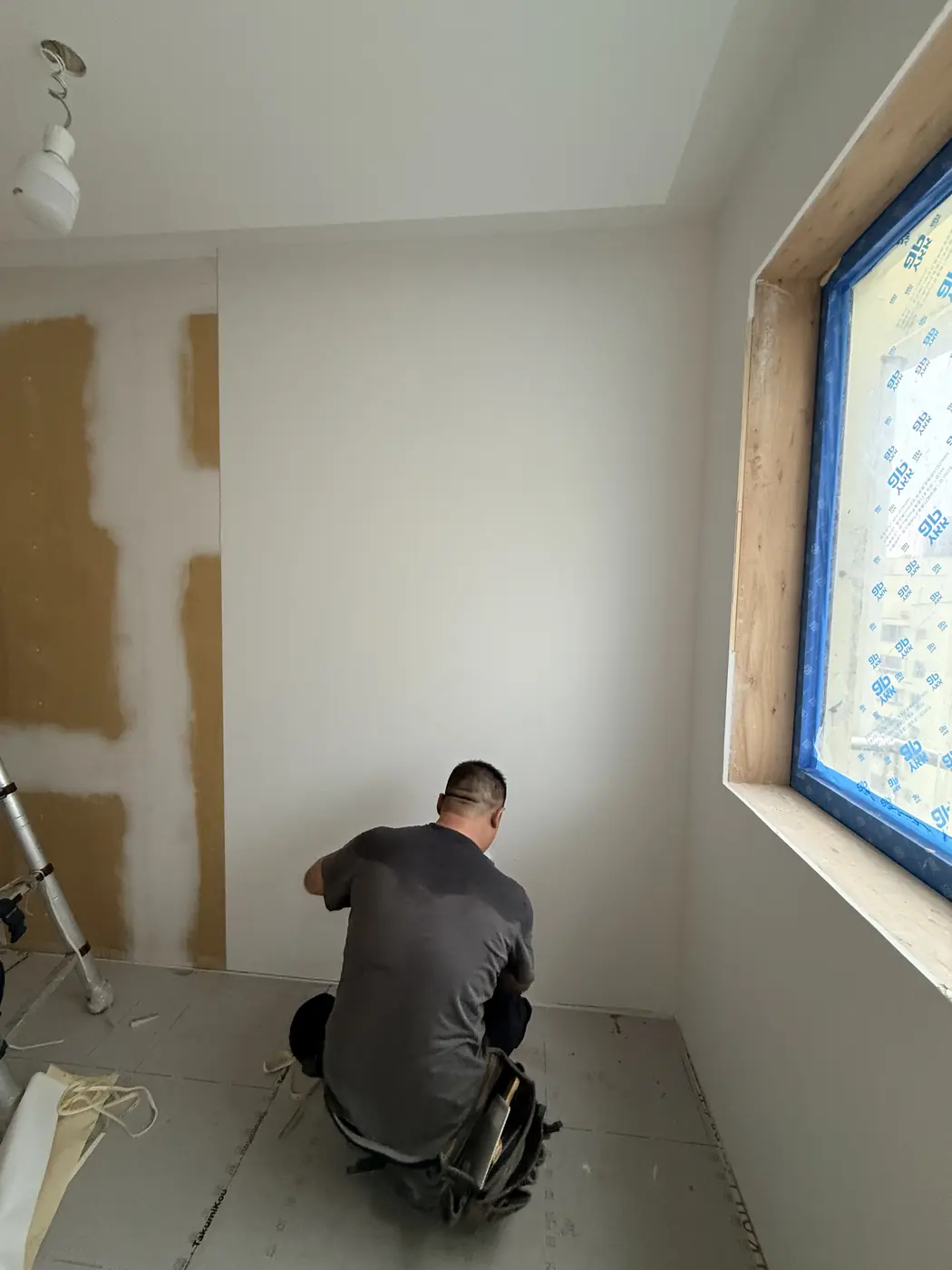

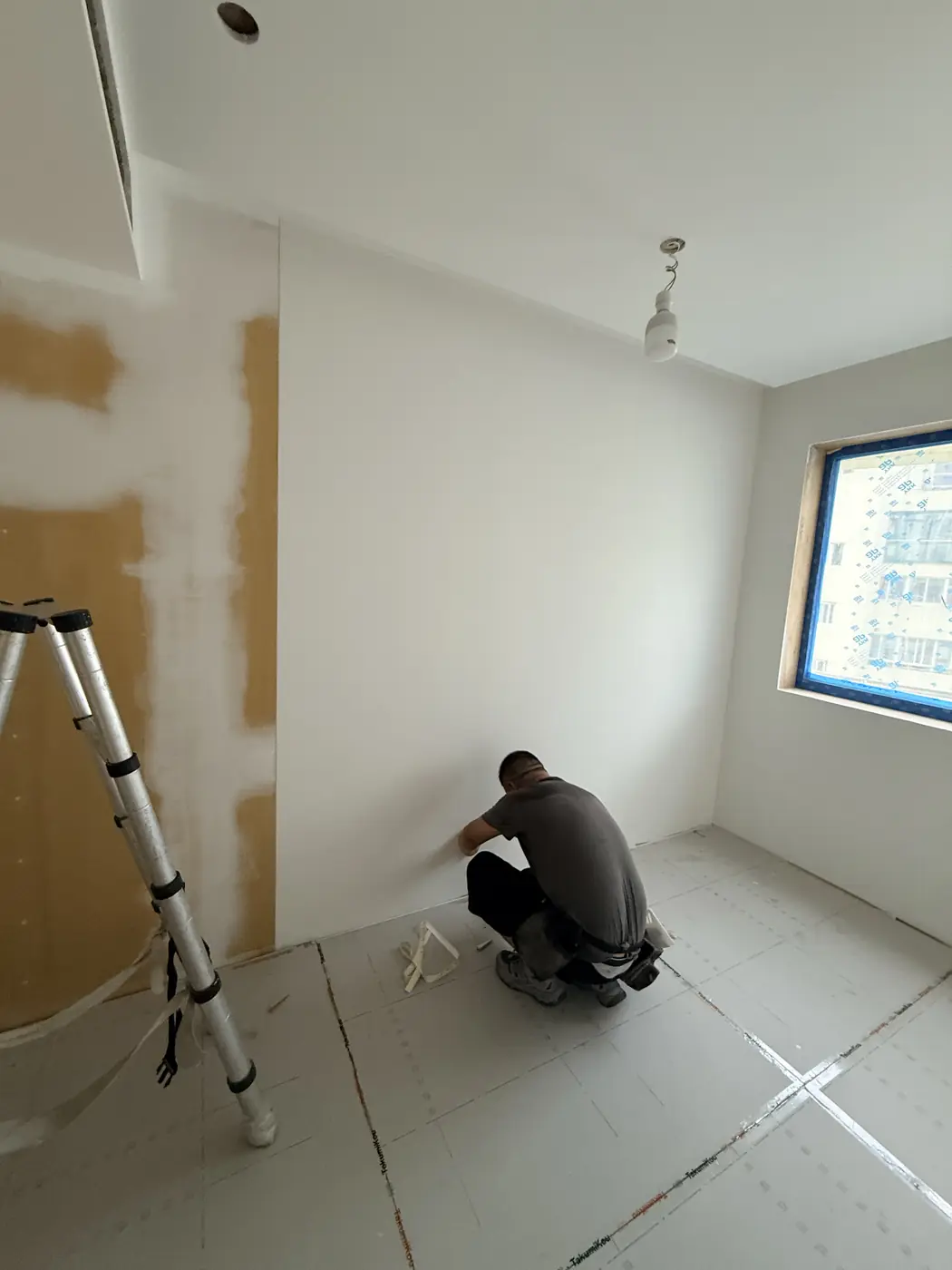

7月第2—3周

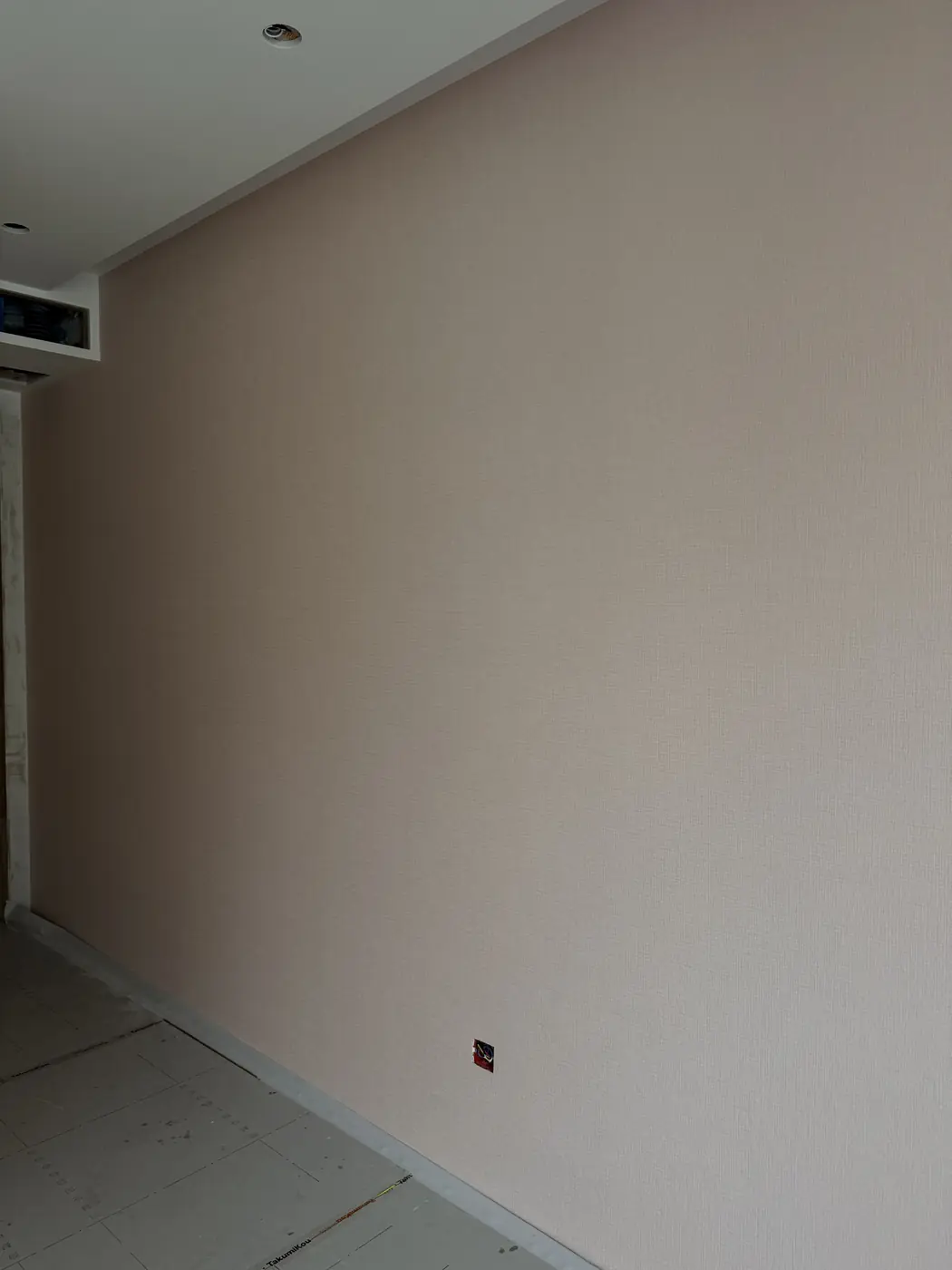

墙纸施工排在7月中旬。

已显示 10 / 10

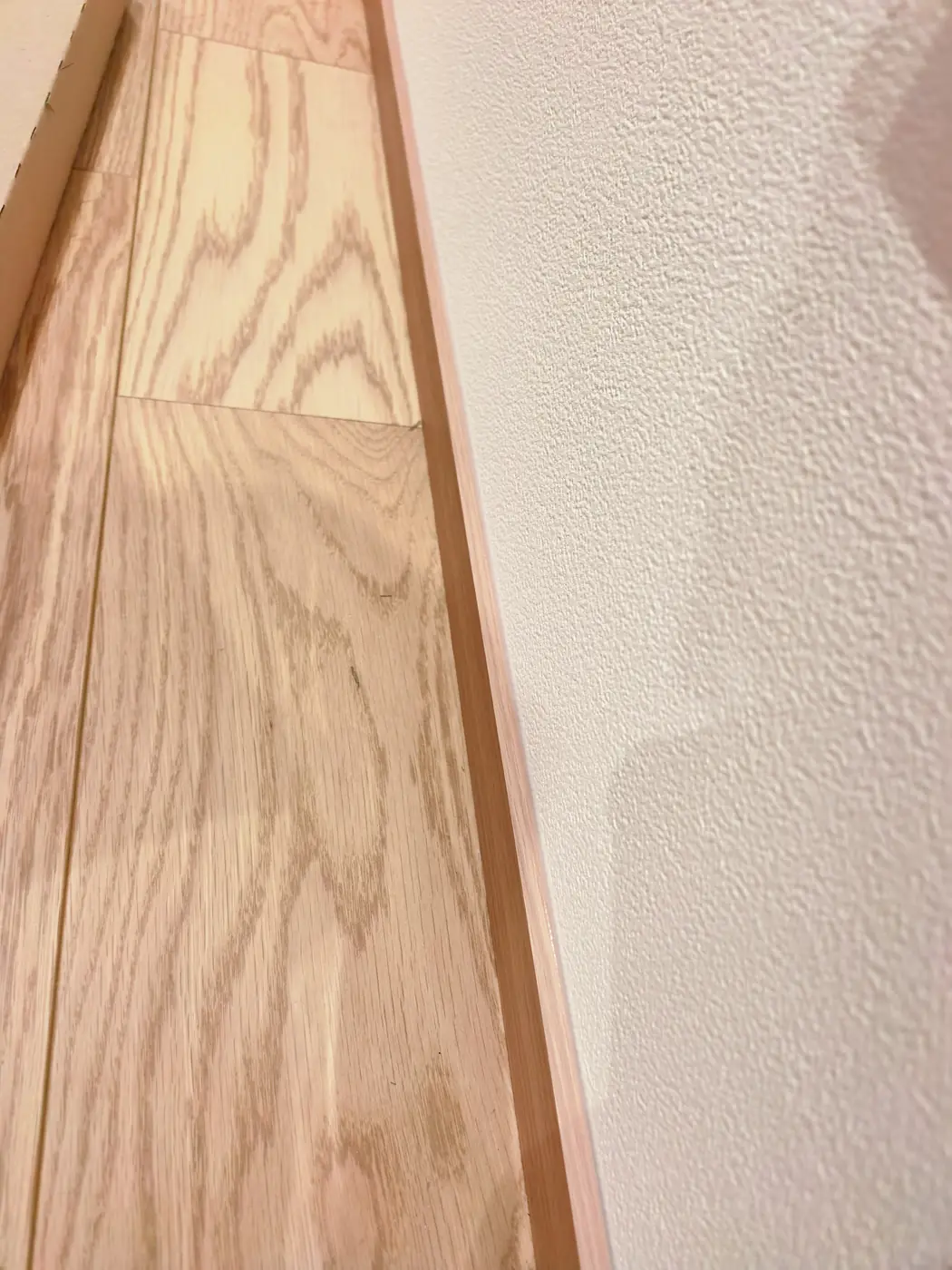

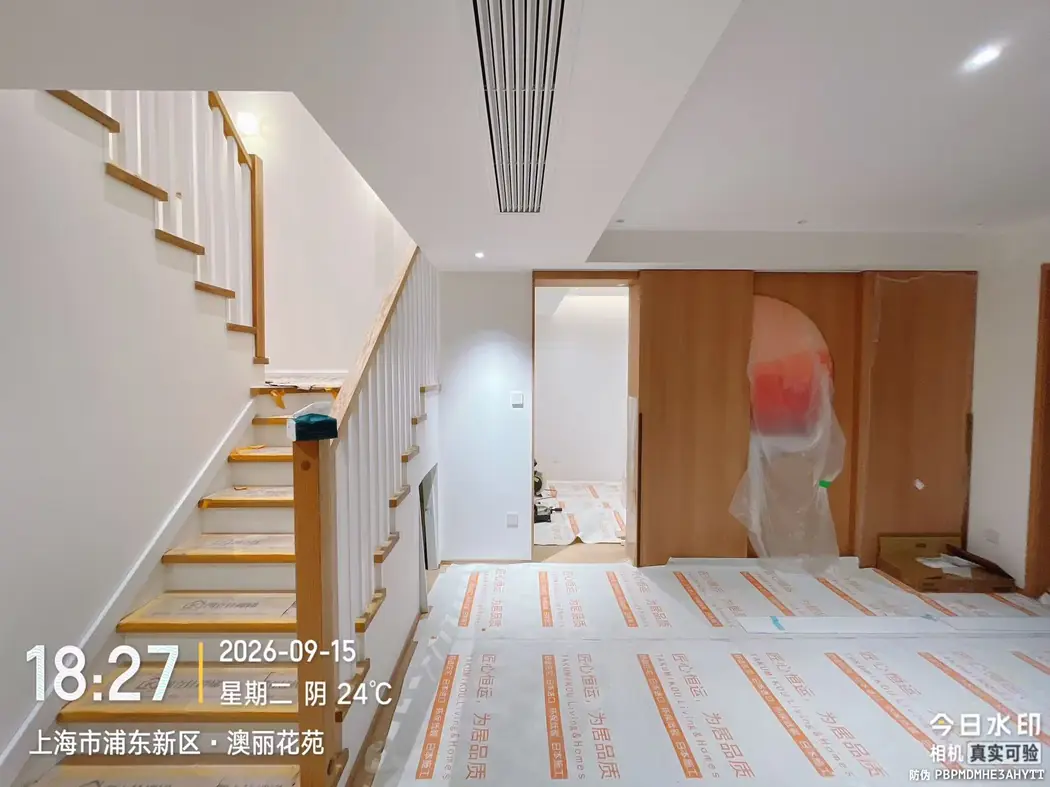

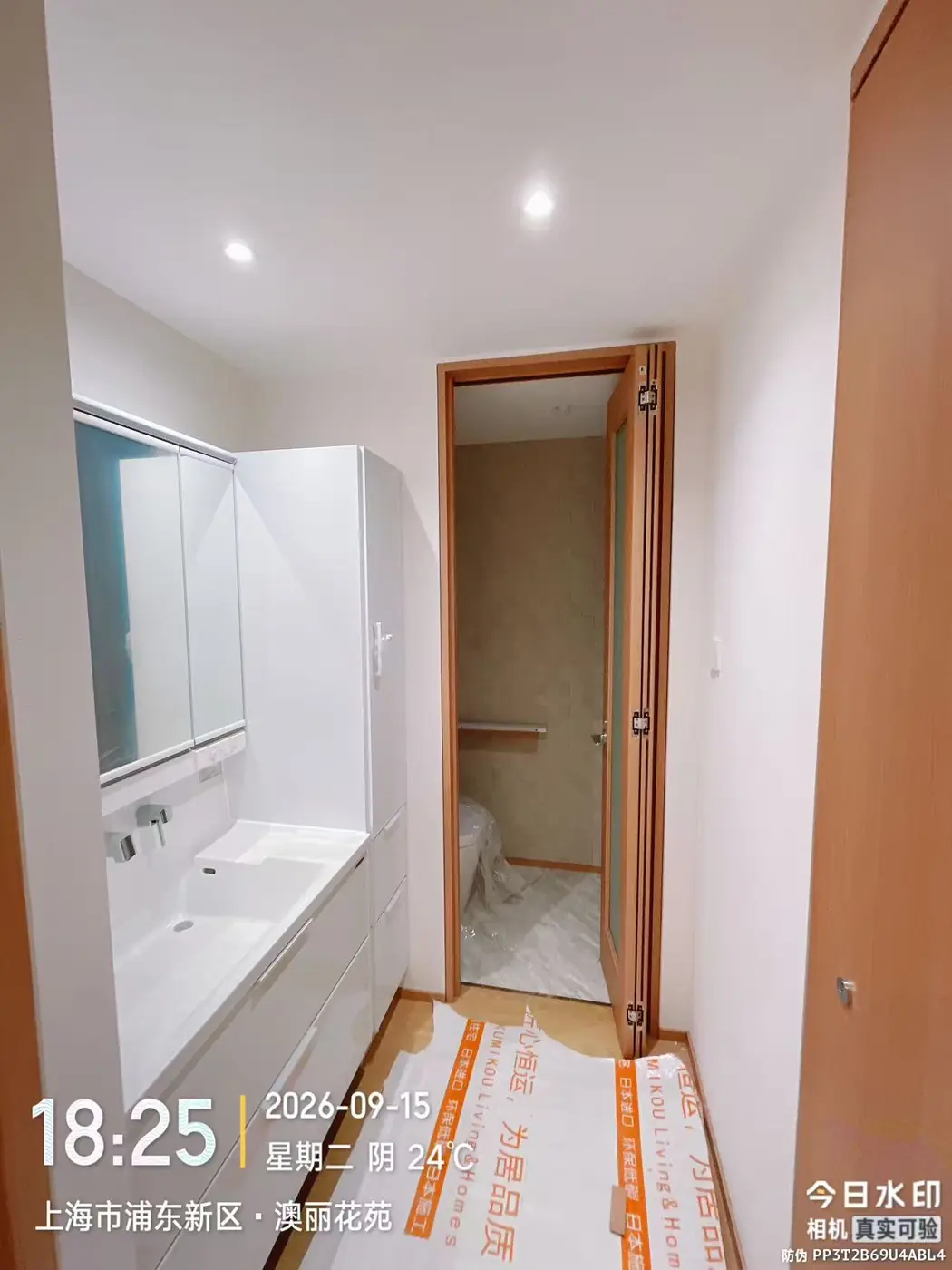

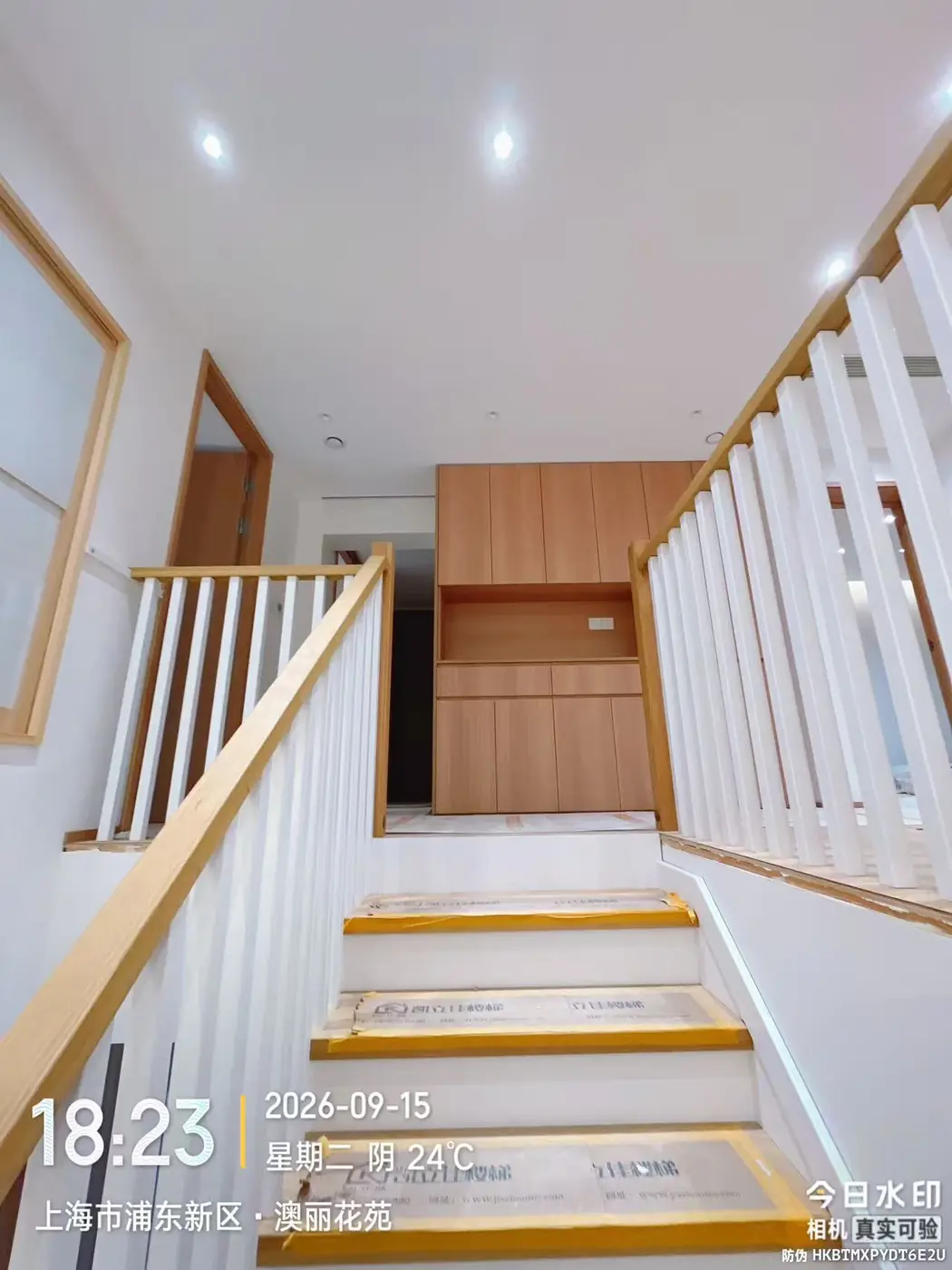

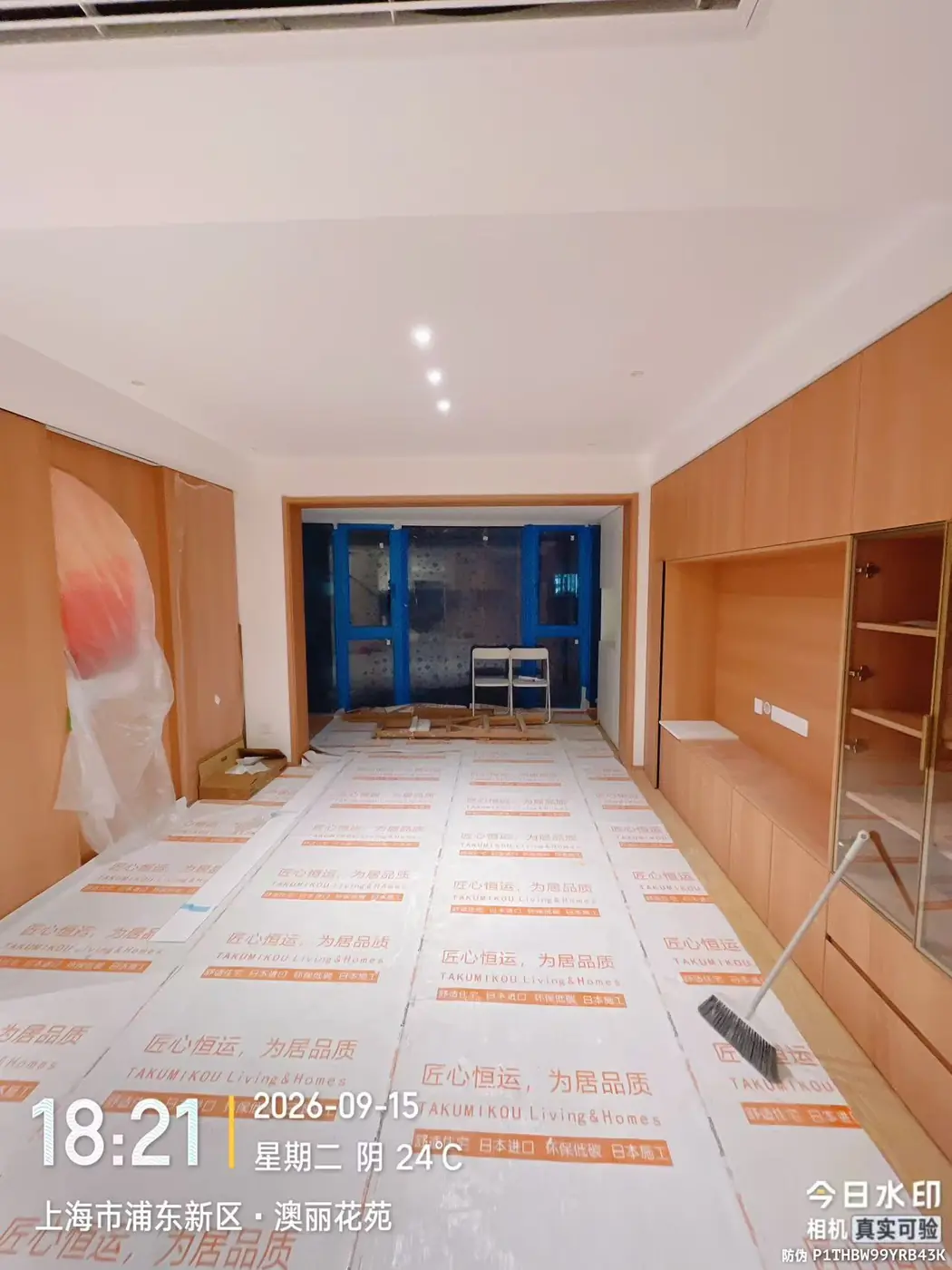

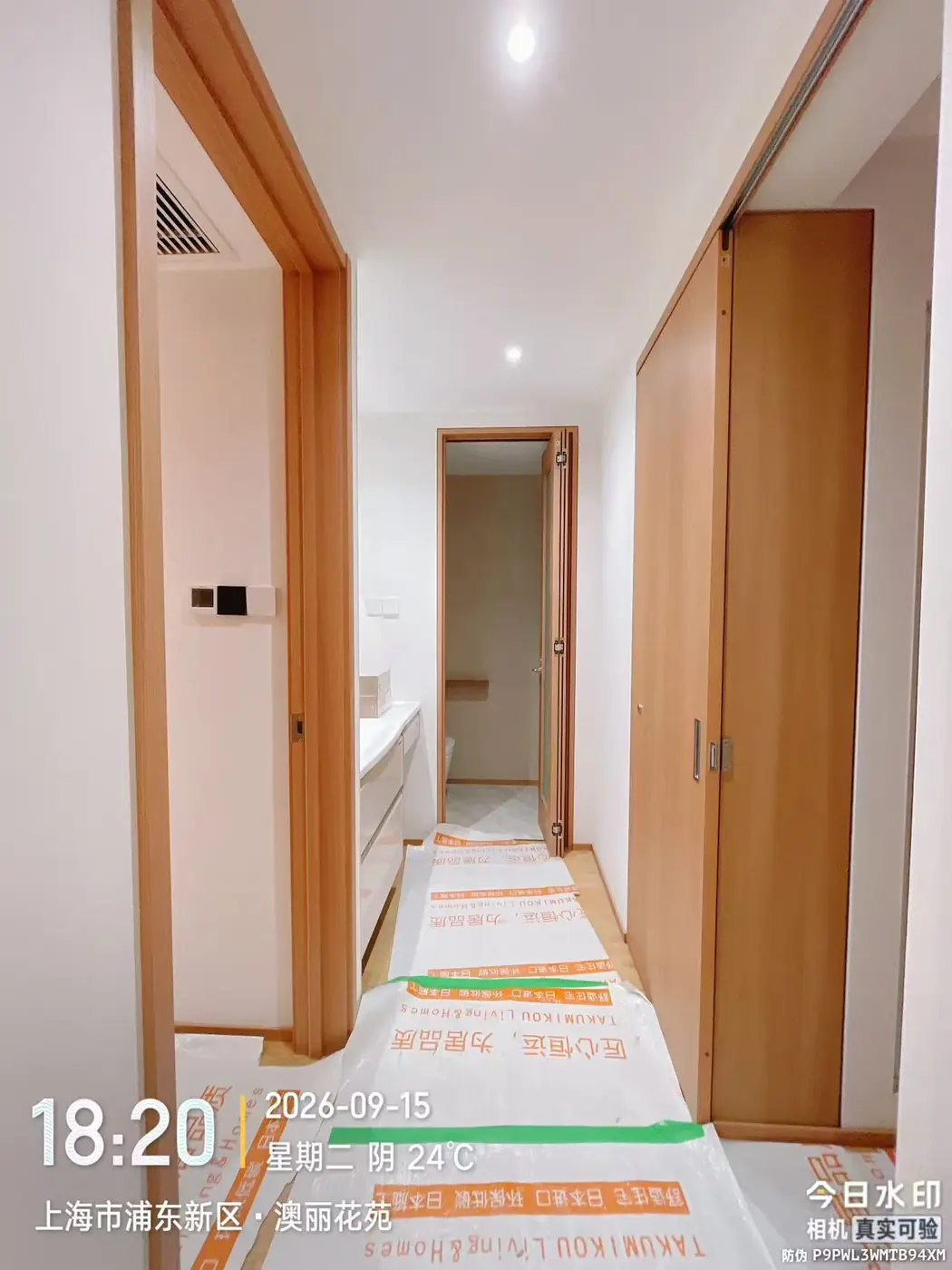

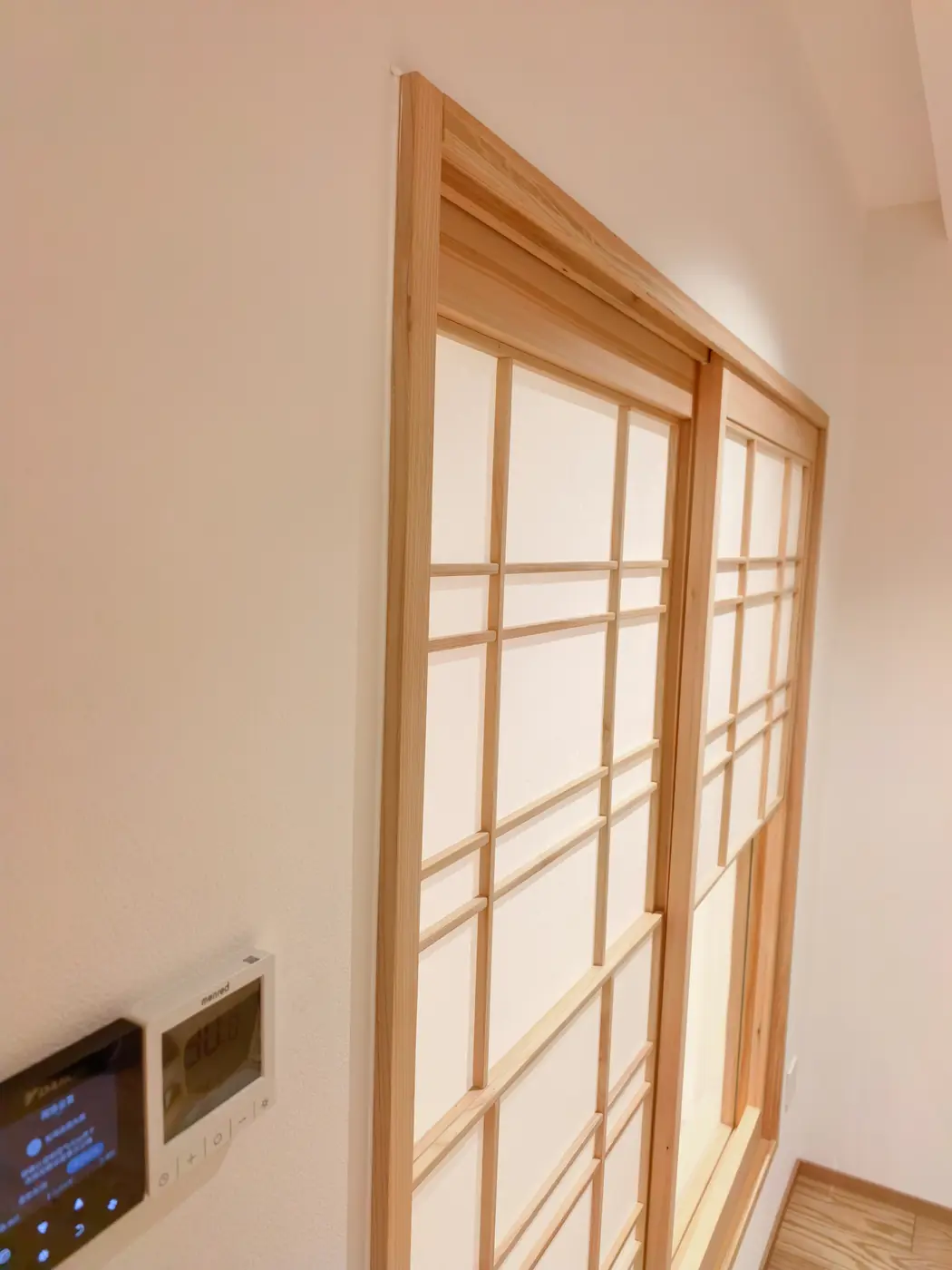

木作与全屋定制

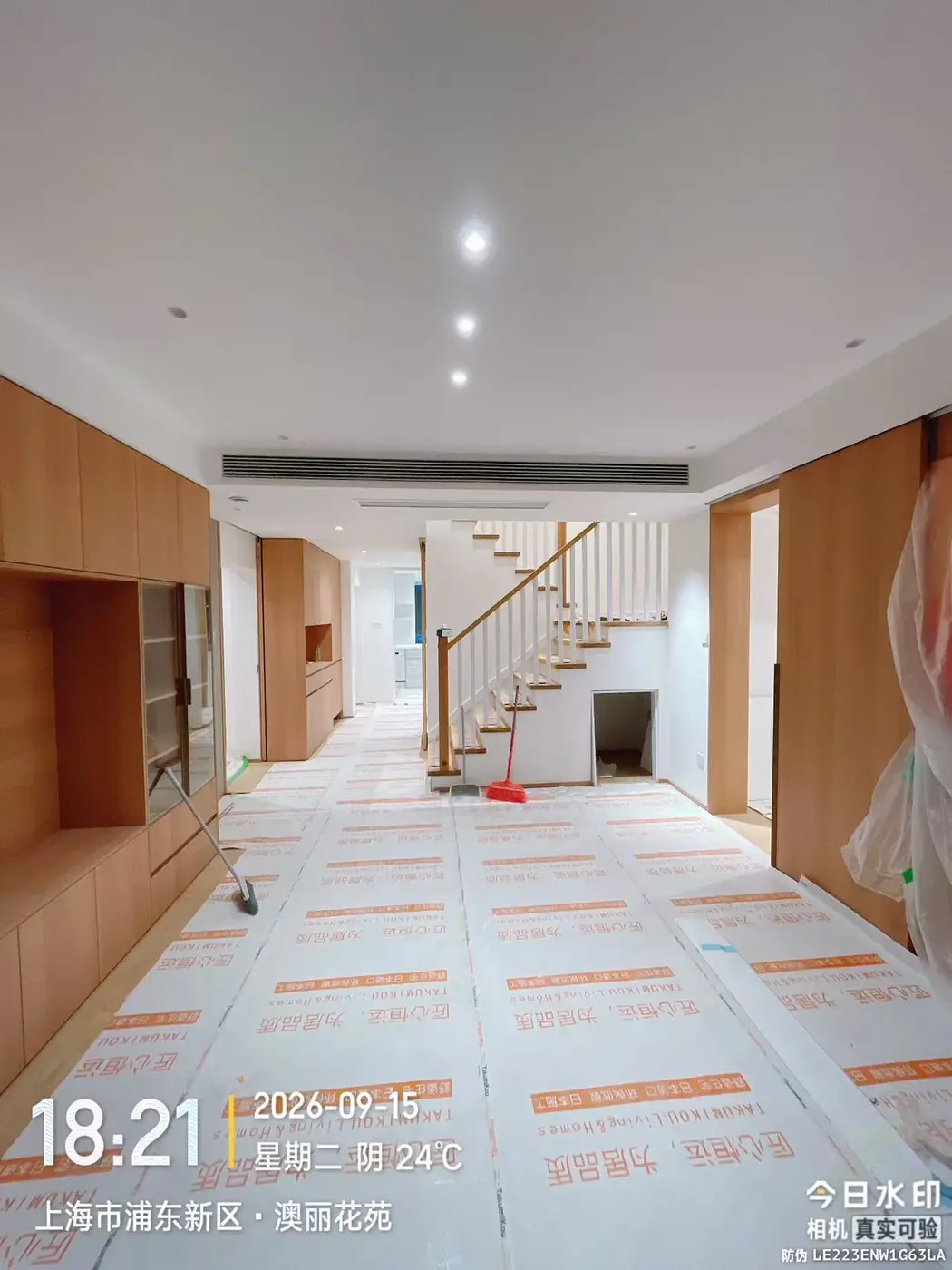

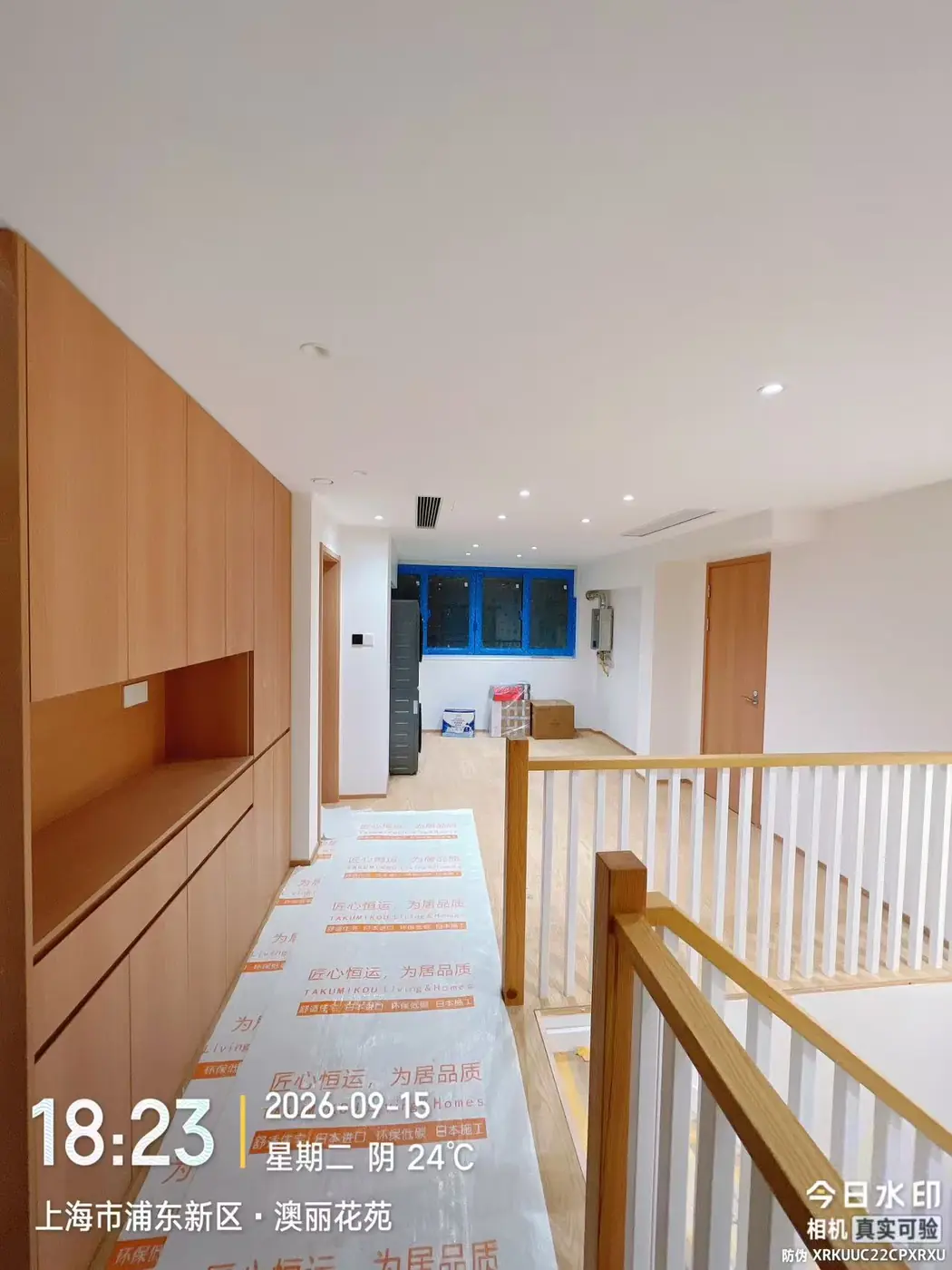

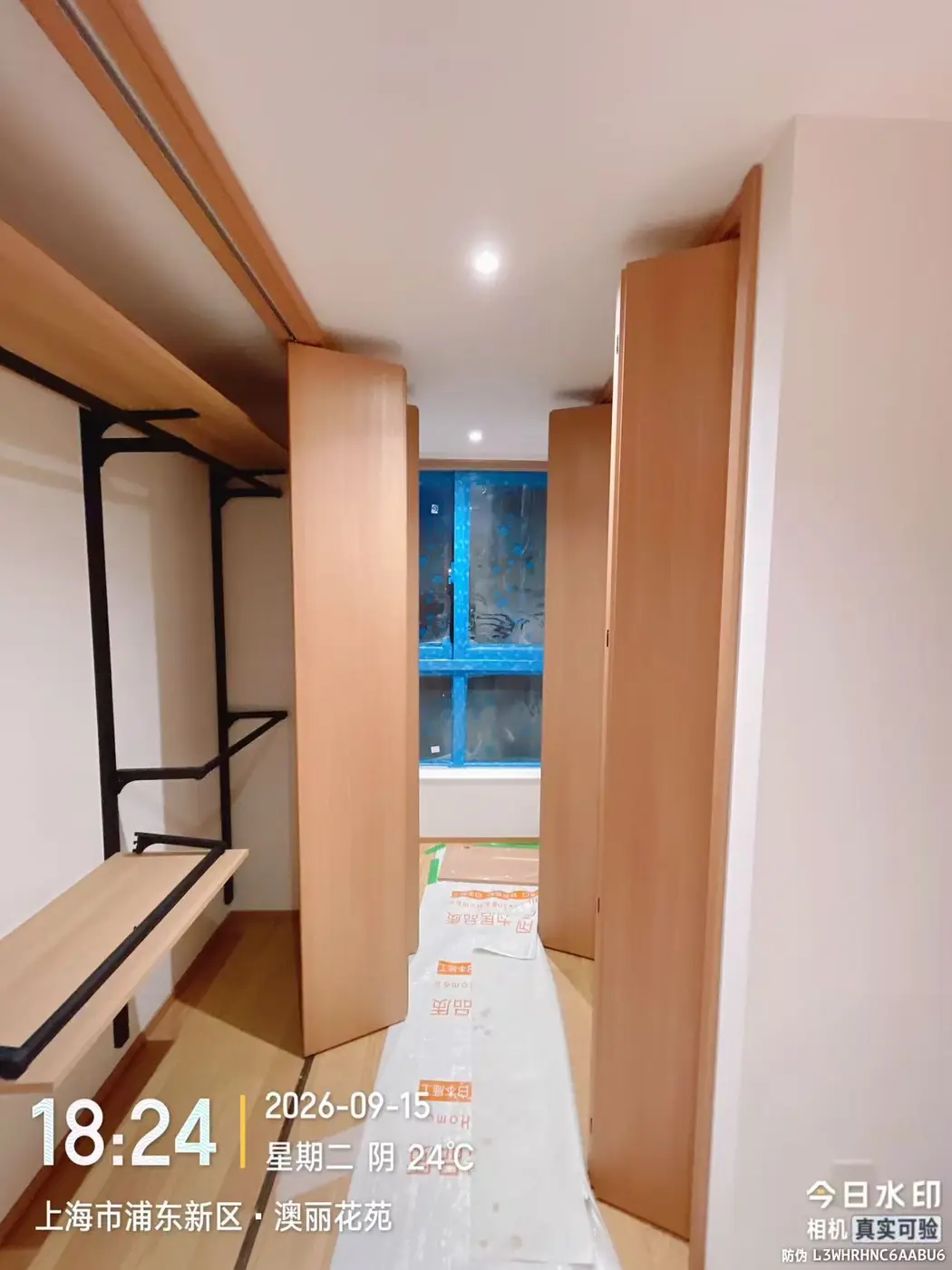

7月第3—4周

门与全屋定制安装排在7月后半段;此前另有下单和复测节点。

已显示 10 / 10

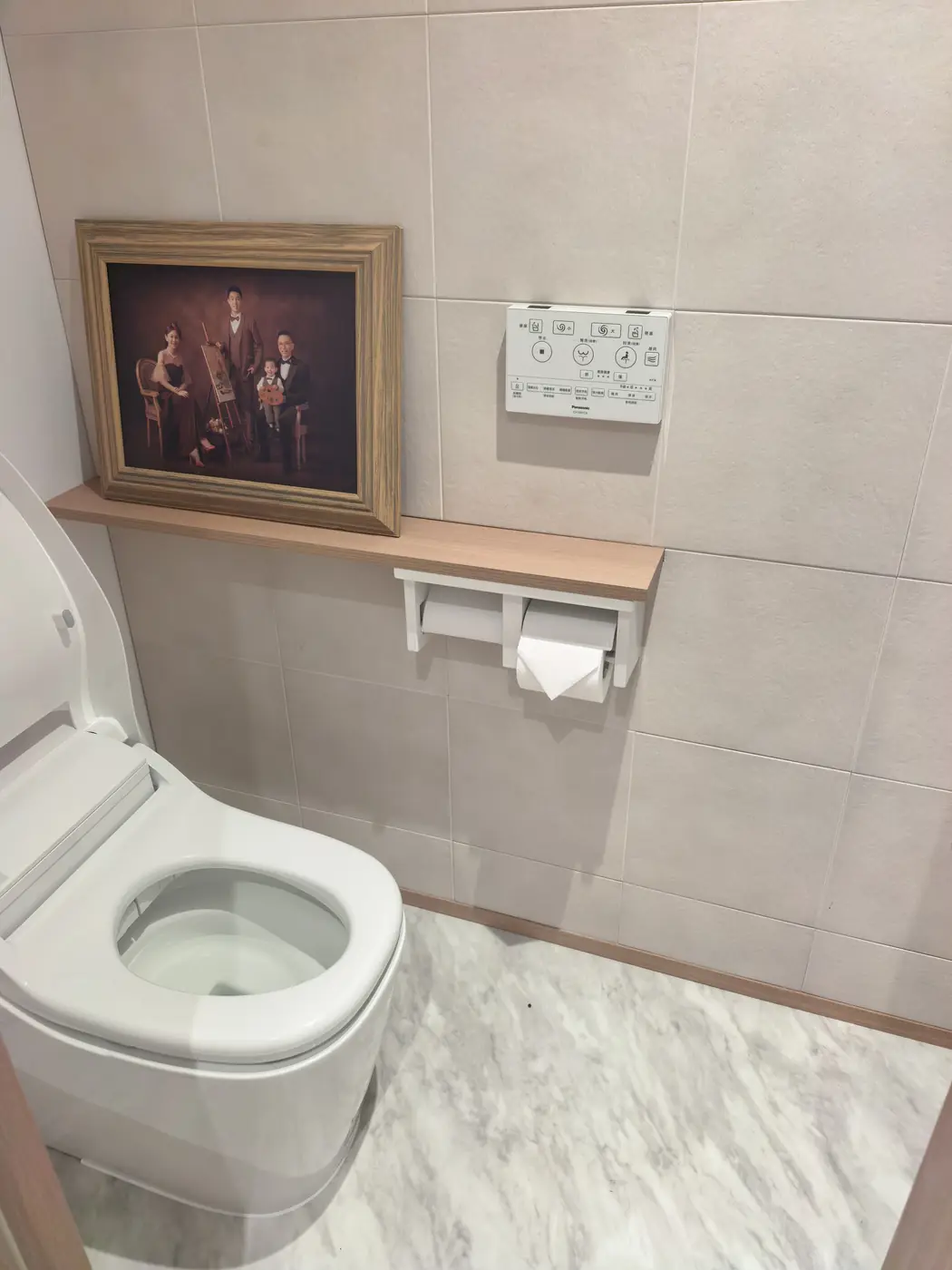

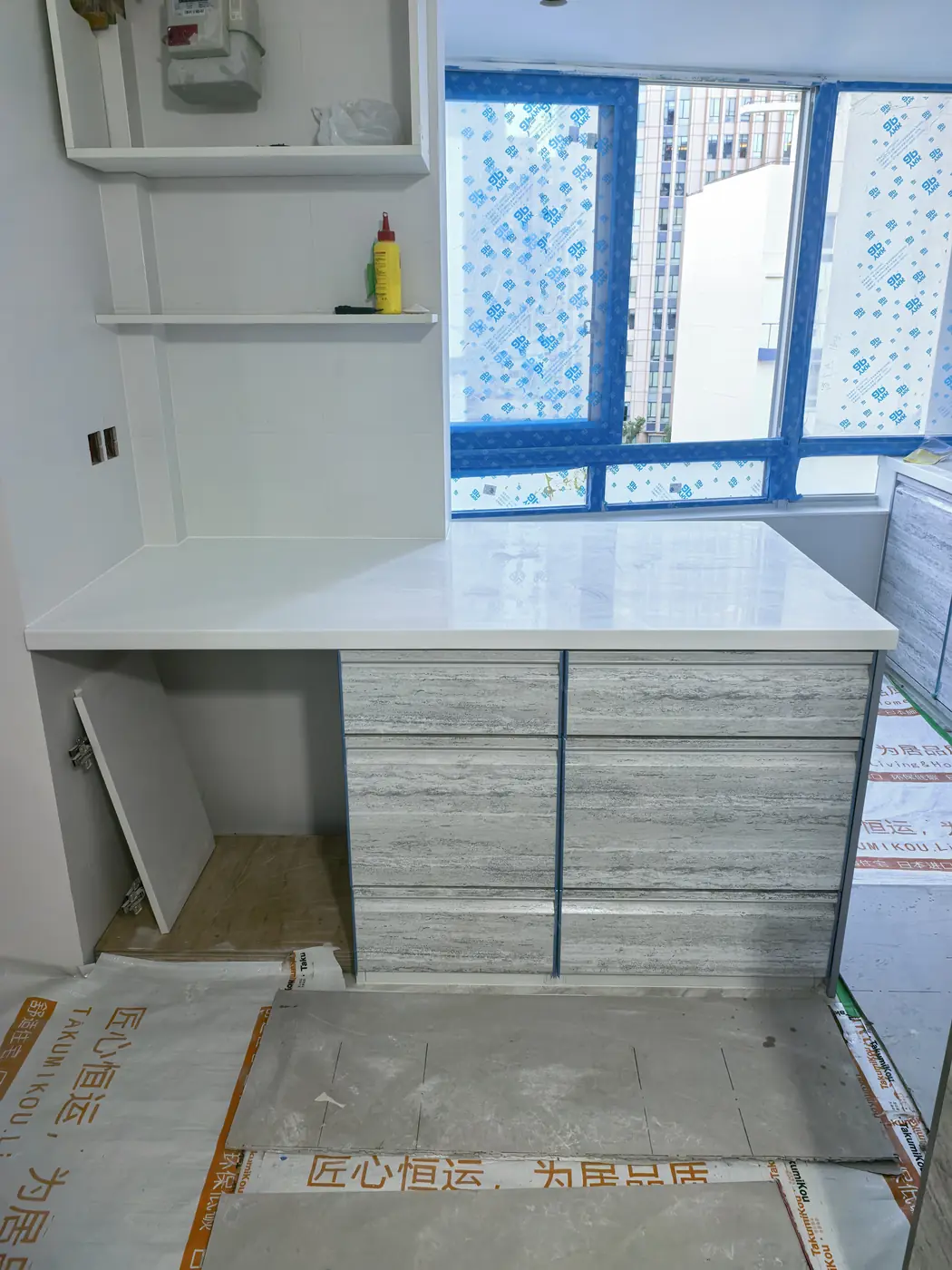

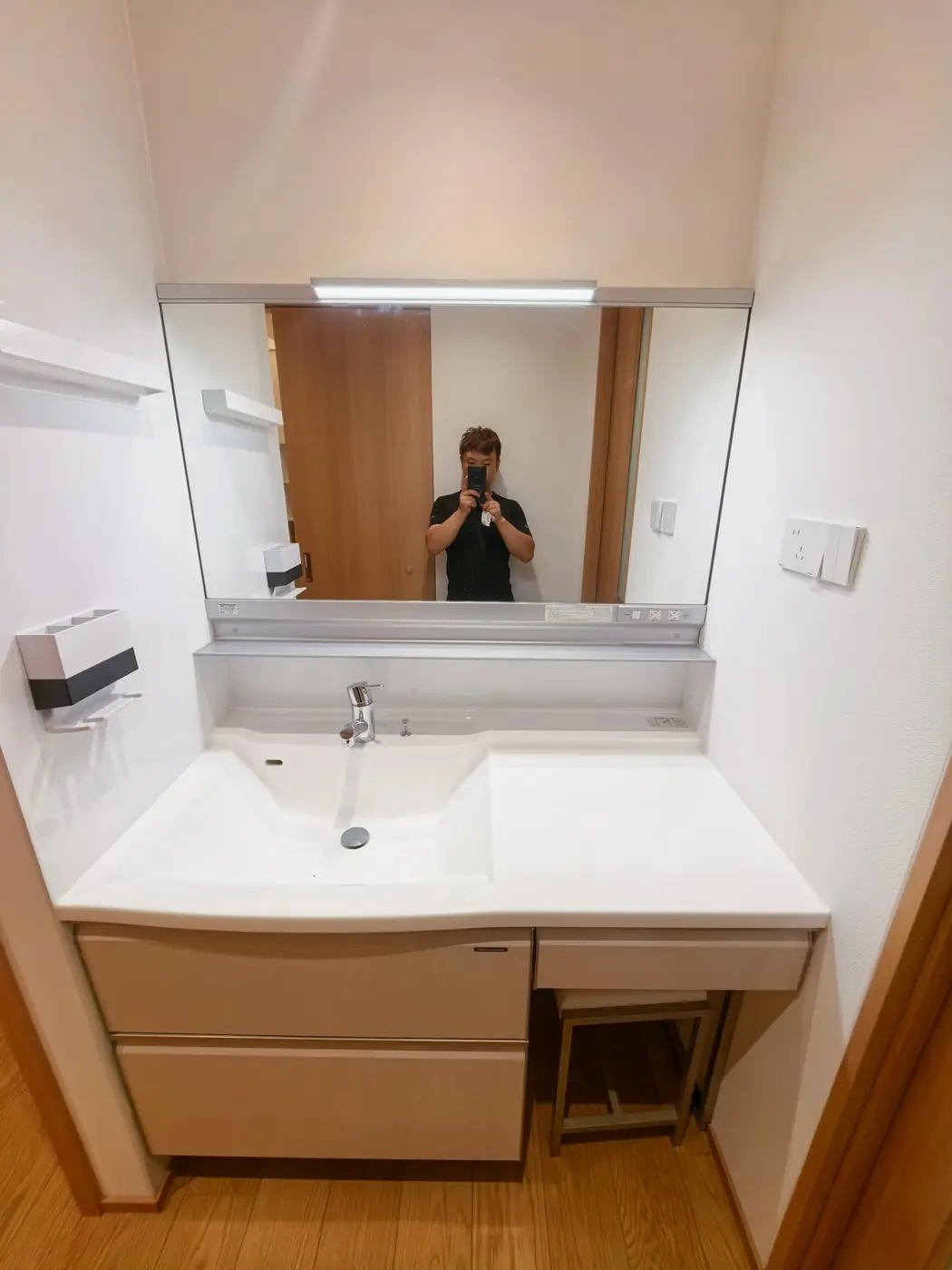

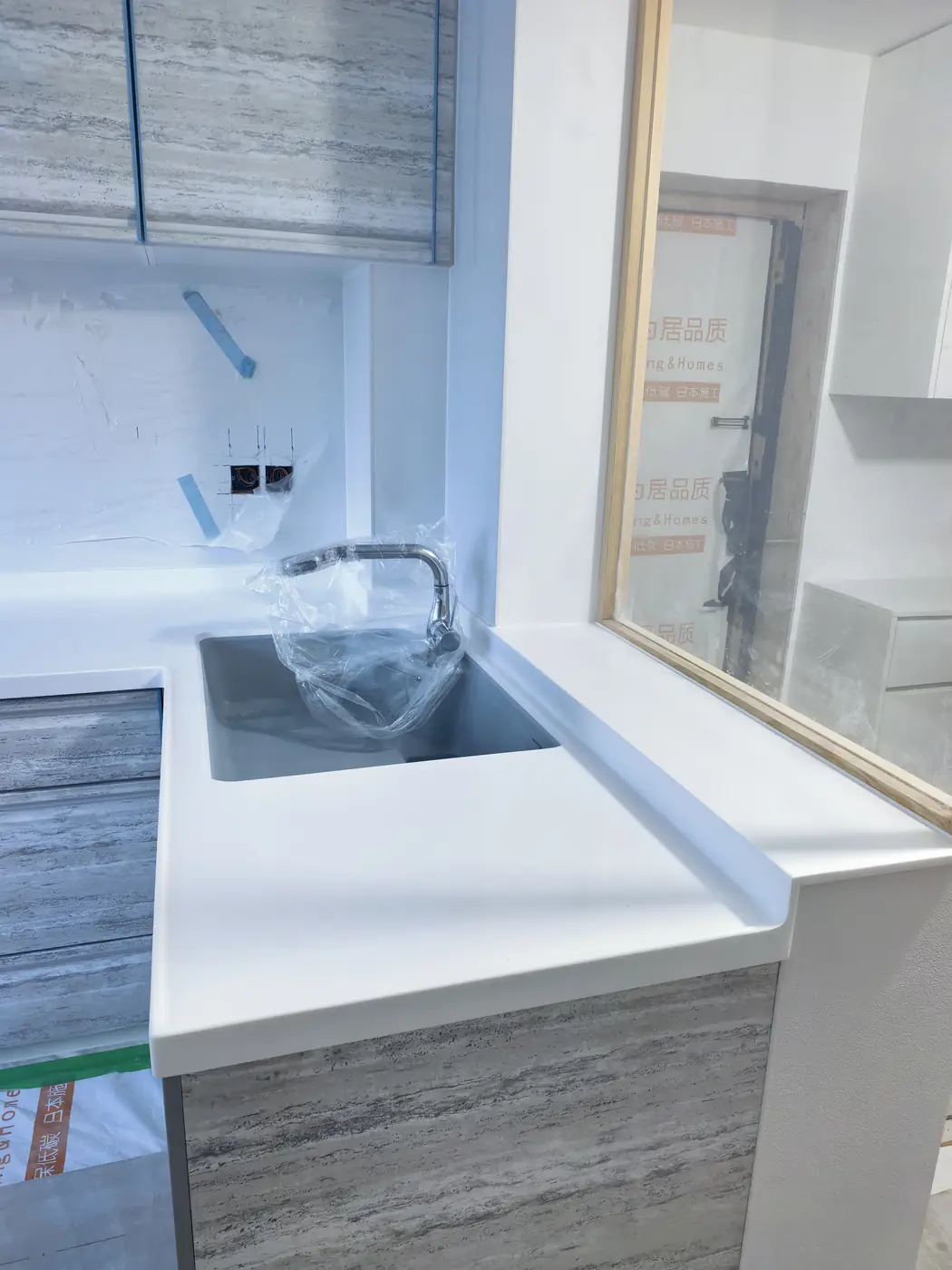

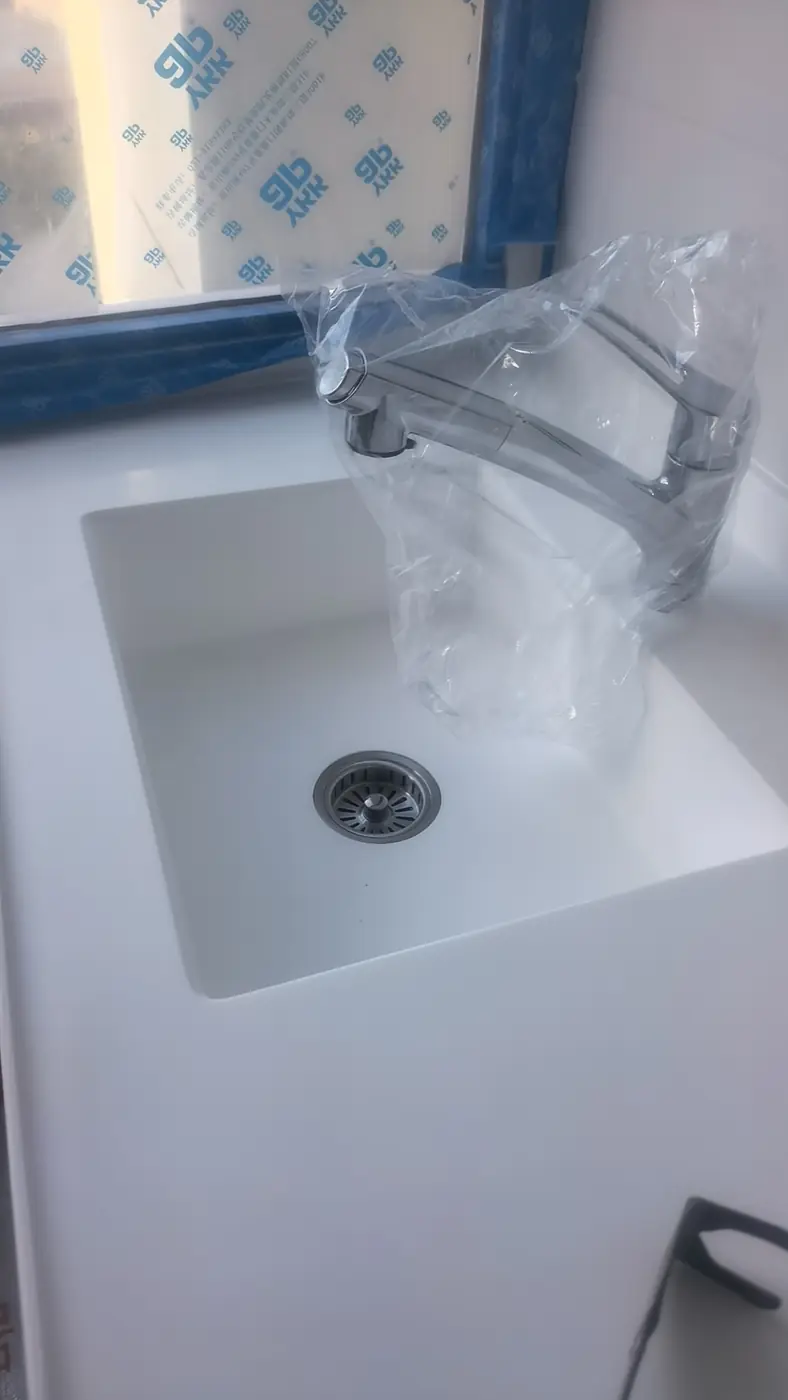

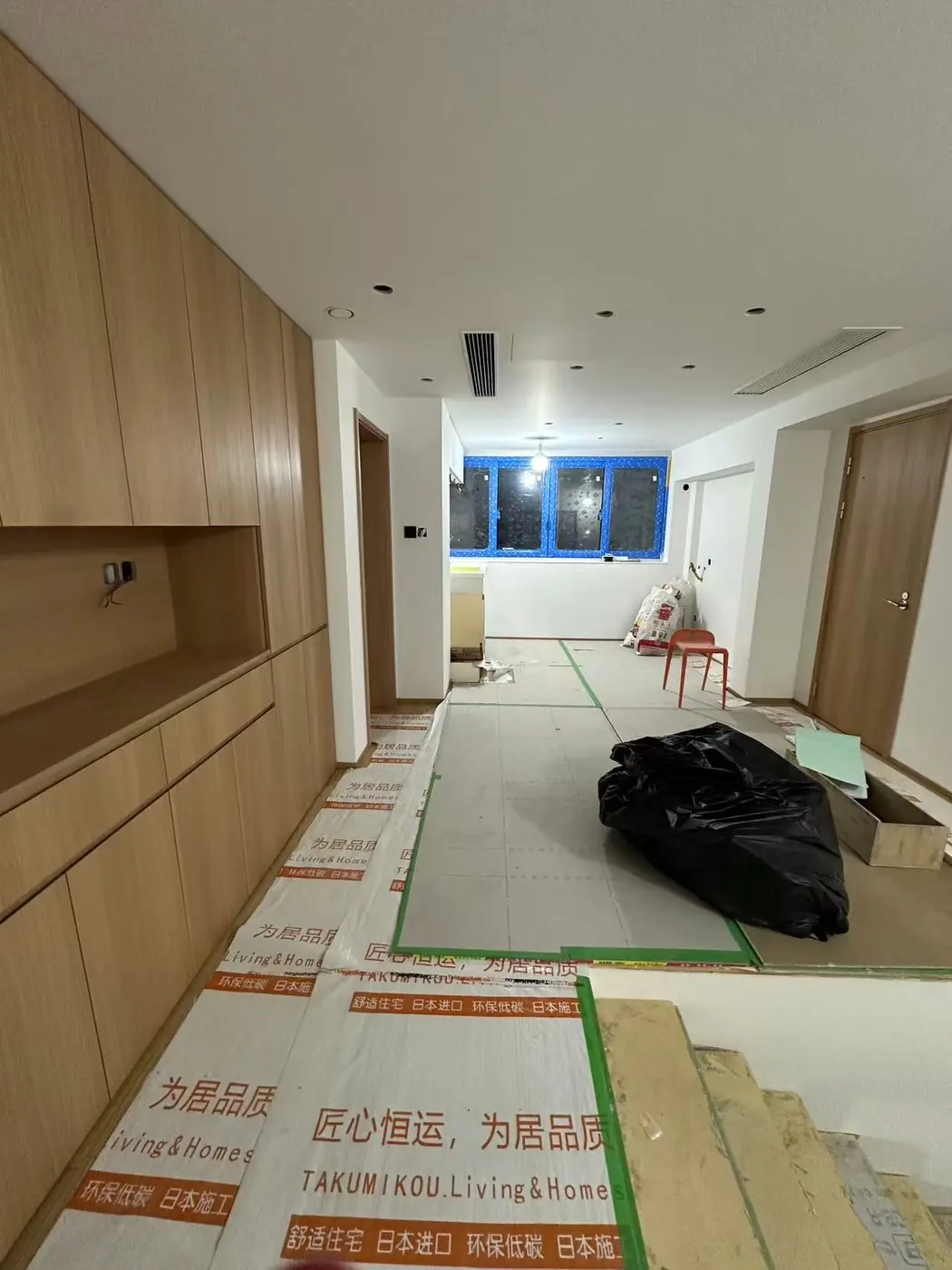

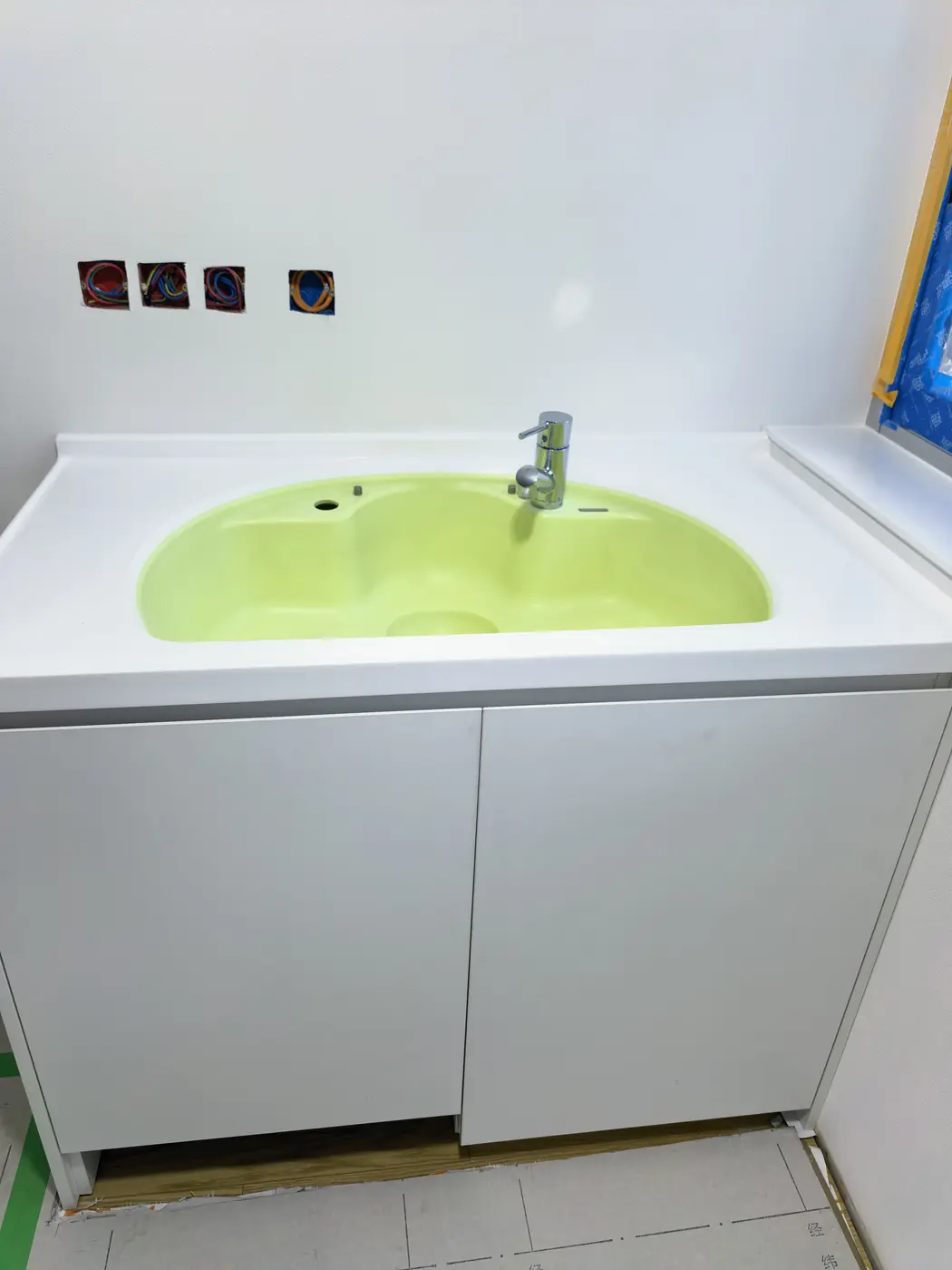

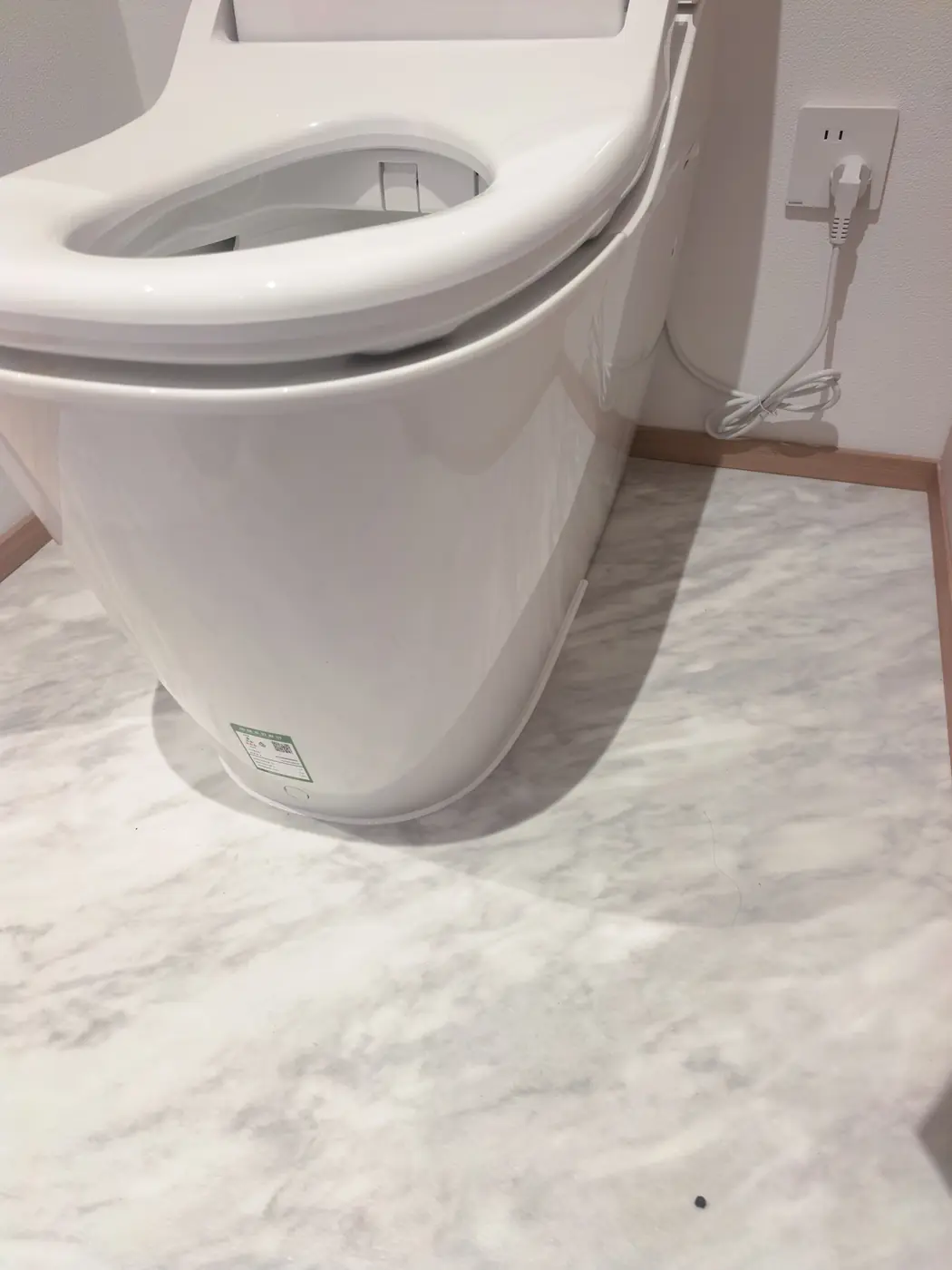

橱柜与浴室柜

8月第1—2周

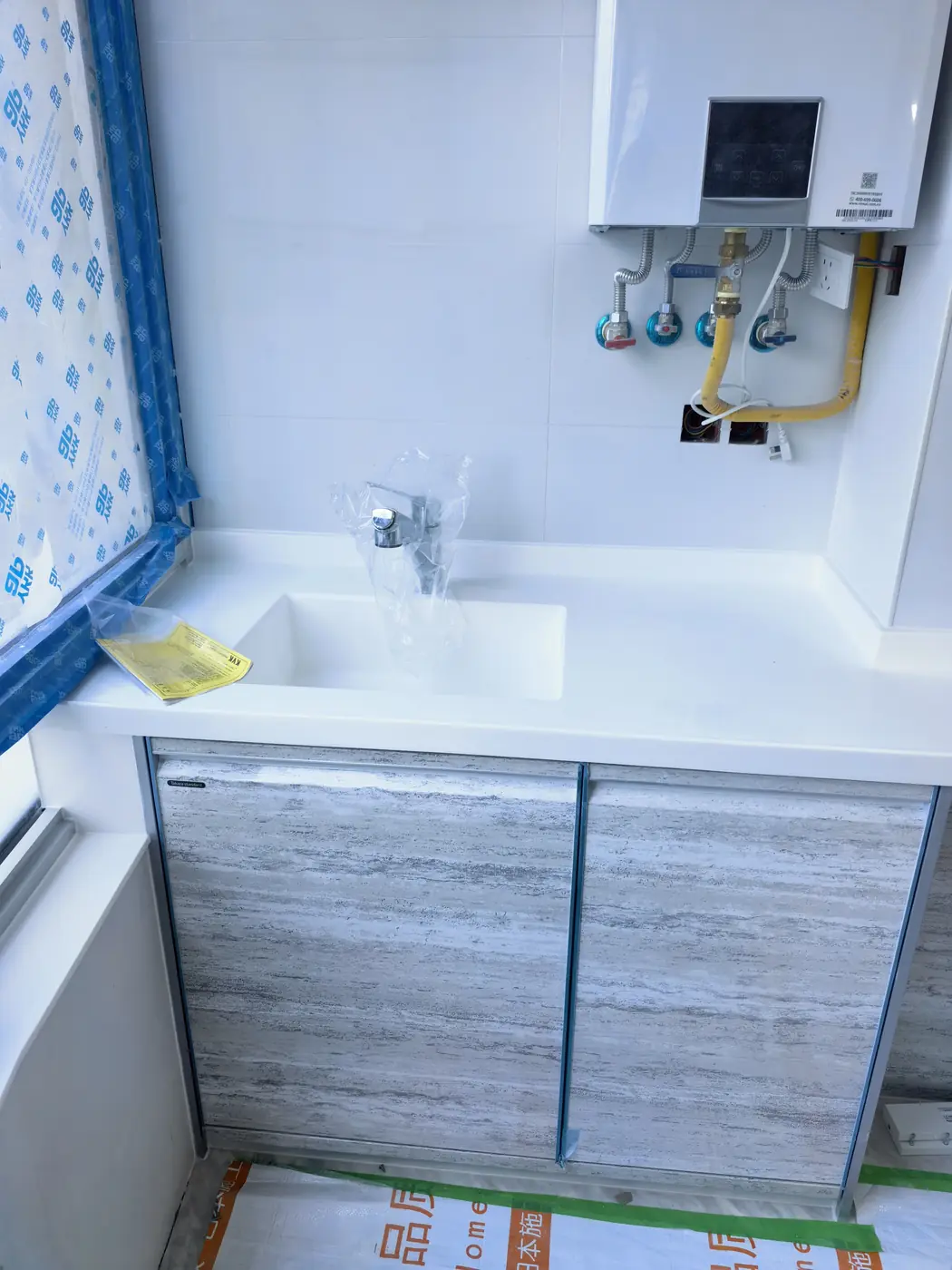

橱柜系统与浴室柜安装排在8月上旬。

已显示 10 / 10

安装与收尾

截至2026.09.17

进度计划将楼梯踏步、扶手、其它安装调试以及软装与家具安排在7月至8月。全屋定制、房门、厨房台面及部分设备标记为完成;灯具、局部收口、楼梯细部和追加事项仍列在收尾清单中。

完工实景

室内空间

已显示 10 / 15

主要材料与品牌

sangetsu 山月

RE55021、RE55083、RE55593 墙纸;PM-24341、PM-22139 地胶

LIXIL

ECP-303/NN1、ECP-615/SMW1、ECP-60NET/PTS1N 呼吸砖

Takara Standard

SW 珐琅板,用于厨房墙面与浴室柜边侧

真树

PT-02 木地板及玄关实木收口条

万协

干式二重床地面系统

MINAMI

全屋地暖系统

FUKUVI

整体浴室树脂开口框

KOIZUMI

全屋灯光系统

Panasonic

CH-1602 马桶

住宅整装

咨询类似项目

住宅空间规划、材料配置与施工服务

咨询类似项目

其他整装案例

全部案例
