上海浦东 / 2025 / 全屋整装

上海浦东 · 王府申城佳苑74㎡全屋整装

查看施工现场
施工面积
74㎡
项目地点
上海浦东
施工工期
2025.10–2026.04 · 已完工

空间与项目要求

74㎡两房需要同时组织入户落尘与储物、连续客餐厨、两间卧室、衣帽间、卫生间和阳台,并在有限尺度内协调橱柜、整体卫浴、门窗、全屋定制和机电点位。

设计与施工处理

35页施工图覆盖原始结构、拆除与新建墙体、平面、地坪、天花、灯具、开关插座、水路、空调、立面、节点、电气和给排水;定制深化进一步核对玄关、餐边、洗衣、电视、阳台、卫生间和衣帽间收纳。

当前进度

项目已于2026年4月完工交付。施工记录覆盖拆除与开工、水电交底及隐蔽验收、木工验收、淋浴房、二重床、瓷砖、木地板、墙纸、珐琅板到设备与定制安装收尾的完整节点,并另有交付后回访记录。

空间方案

设计效果与空间

玄关 / 入户储物间 / 客餐厨 / 卧室一 / 卧室二 / 衣帽间 / 卫生间 / 阳台
入户 · 设计效果图
已显示 1 / 3
01

公共空间组织

让客厅、餐厅与厨房形成连续的公共空间,并用中岛和餐边收纳组织日常动线。

减少74㎡住宅中公共区域的割裂,同时让备餐、用餐、会客与收纳保持紧密联系。

02

入户与收纳

在玄关设置独立的入户储物间,并将鞋柜、扫地机柜和设备吊柜纳入定制深化。

把日常鞋履、清洁设备和入户杂物集中在进门一侧,减少其对室内公共空间的占用。

03

材料与接口

用施工图材料表统一木地板、墙纸、呼吸砖、珐琅板、石英石、人造石、木门和涂料的型号与使用部位。

多种材料在厨房、卫生间、背景墙和地面交接,先明确型号与部位便于现场复核和收口。

房屋条件与施工要求+
  • 施工面积为74㎡,玄关储物、客餐厨、两间卧室、衣帽间和卫生间需要在紧凑尺度内完成尺寸协调。
  • 整体卫浴、橱柜、洗面柜和全屋定制需要按产品及深化图纸预留给排水、电气和安装条件。
  • 木地板、瓷砖、地胶、门扇与不同墙面材料之间需要统一完成面和收口关系。

施工节点记录

方案设计与施工图深化

查看设计方案
2025.09–12

完成平面方案、效果图、施工图与定制深化,核对材料、设备和机电接口。

拆除、进场与开工

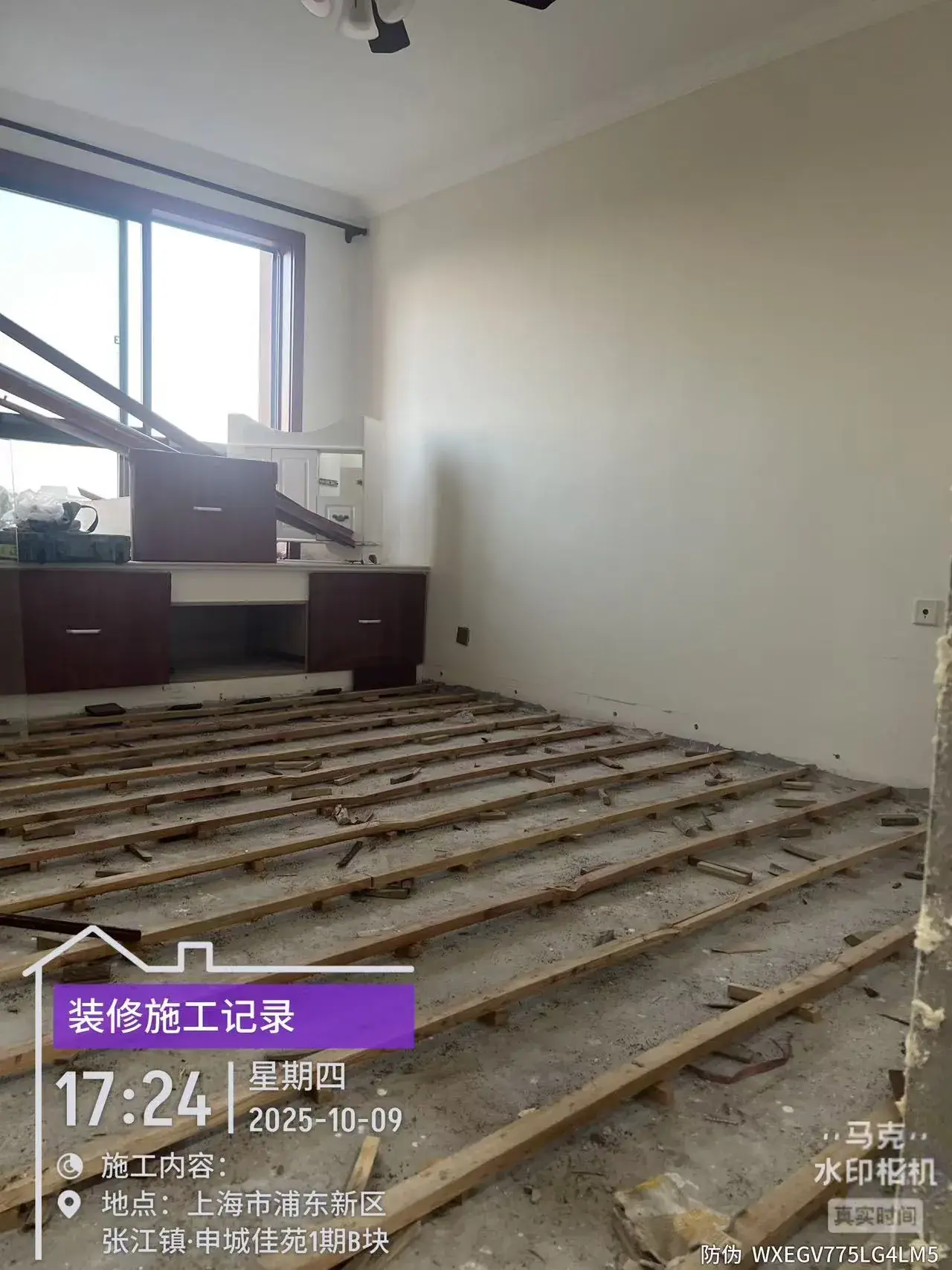

2025.10.09–11.17

按拆除图完成旧有构造拆除,复核现场条件后举行开工仪式并转入基础施工。

已显示 10 / 15

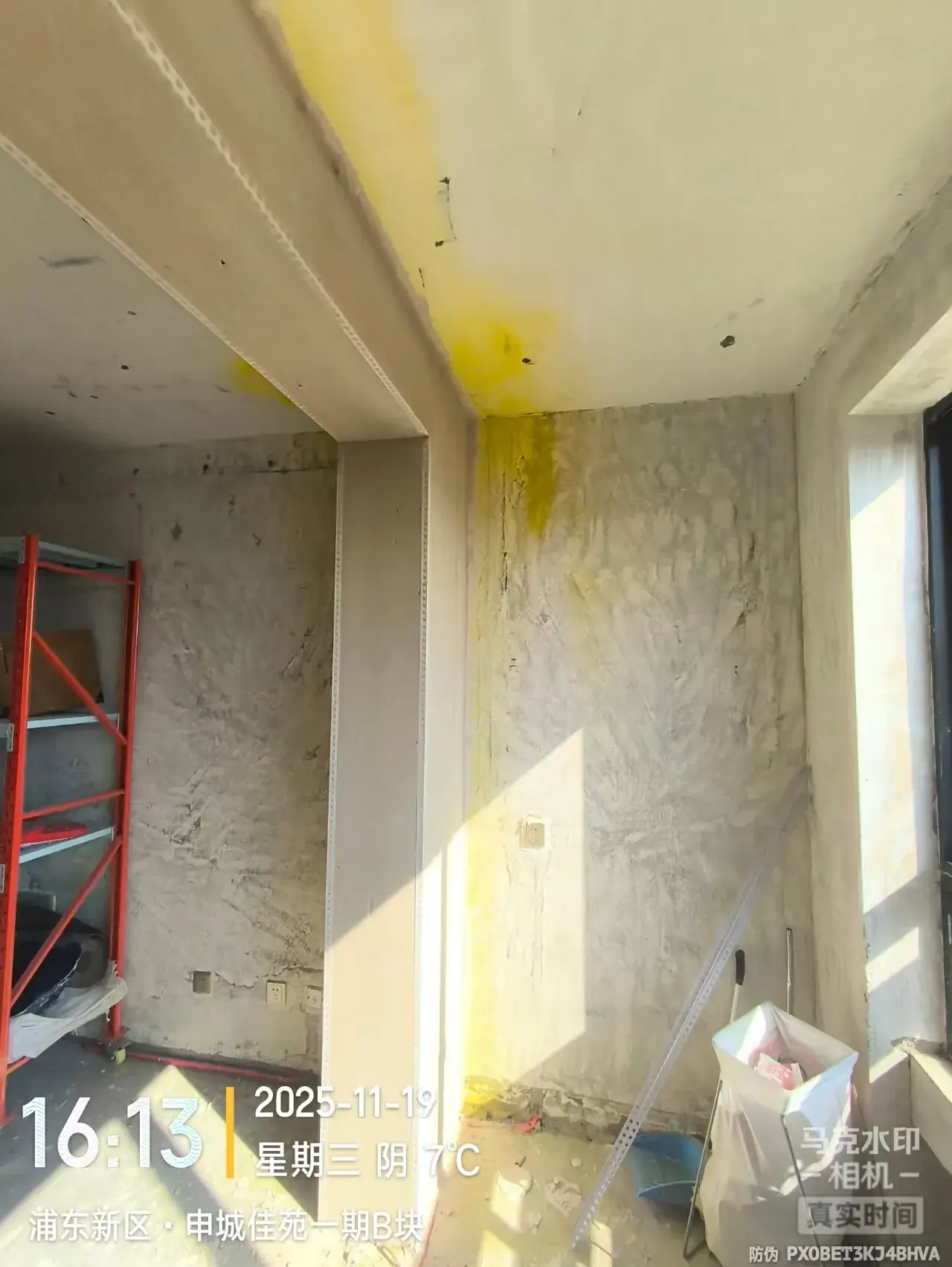

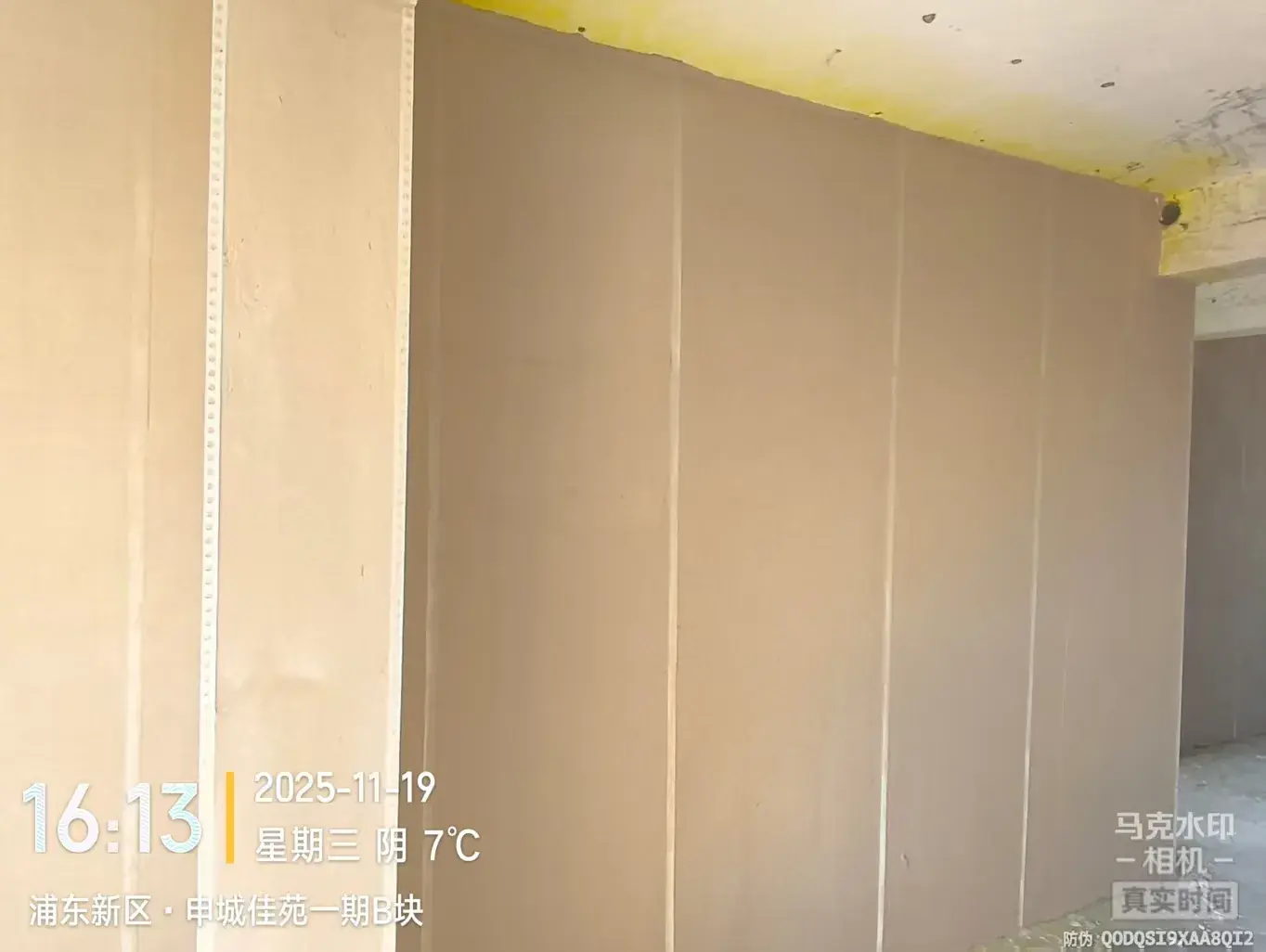

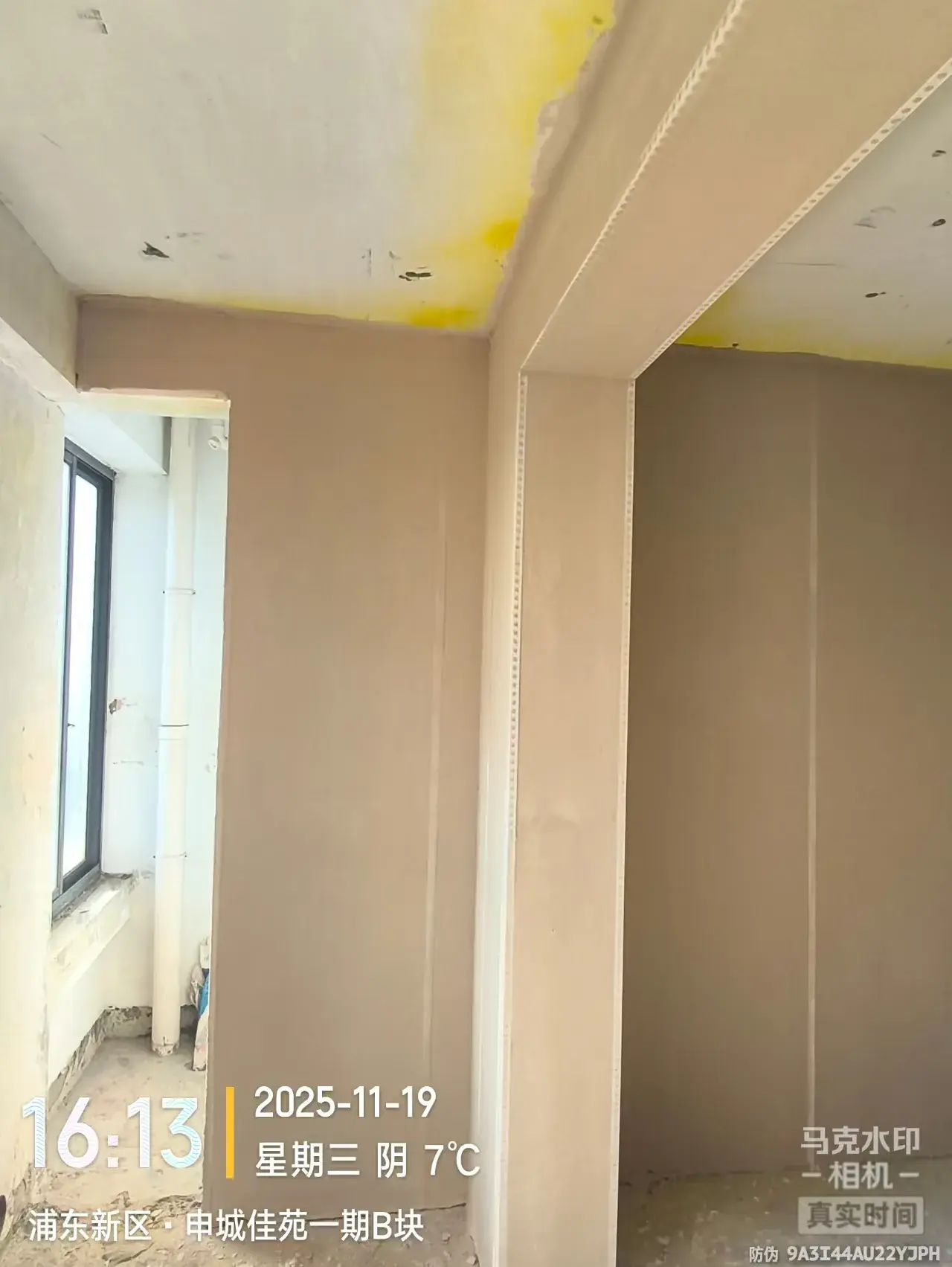

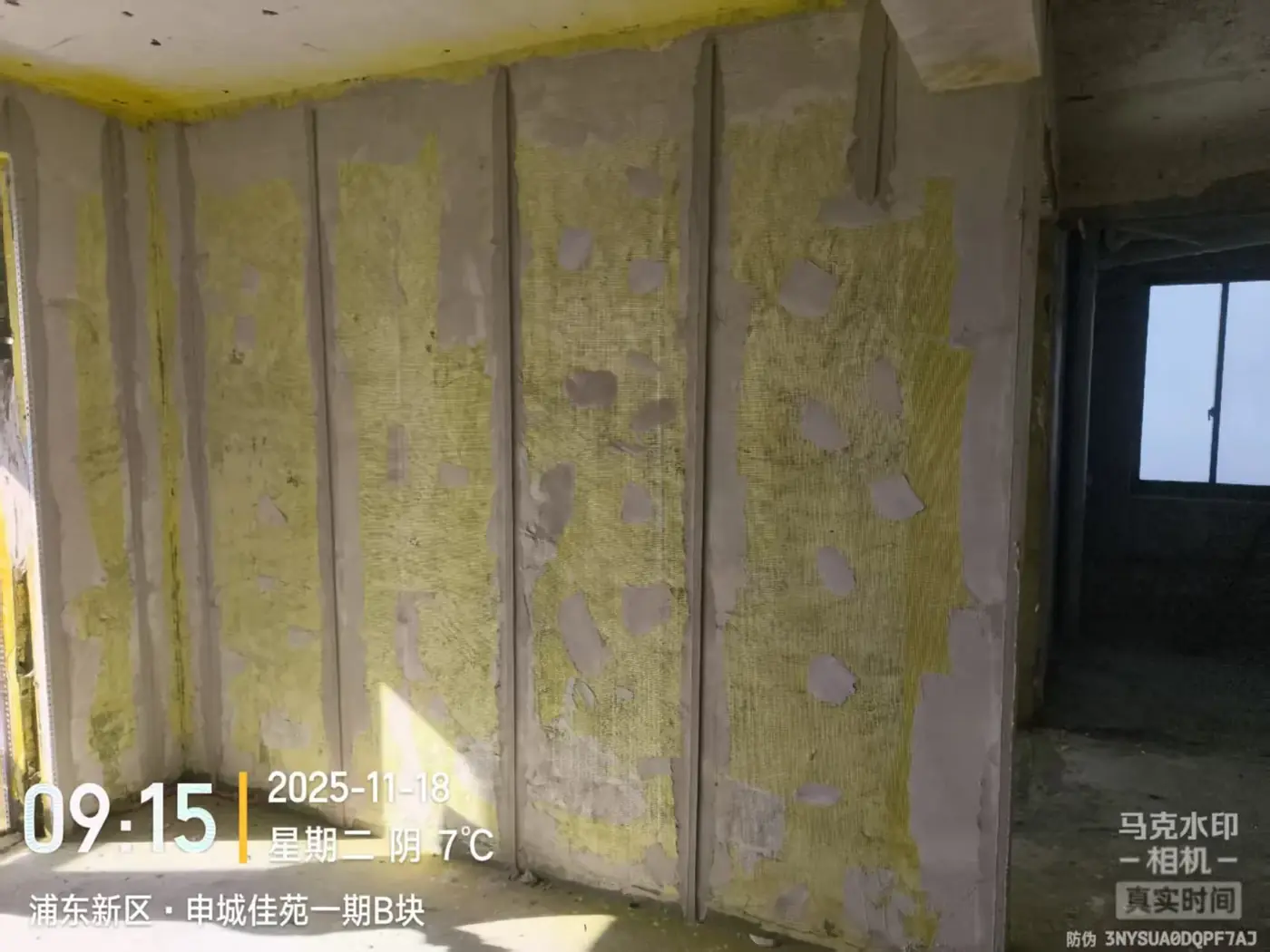

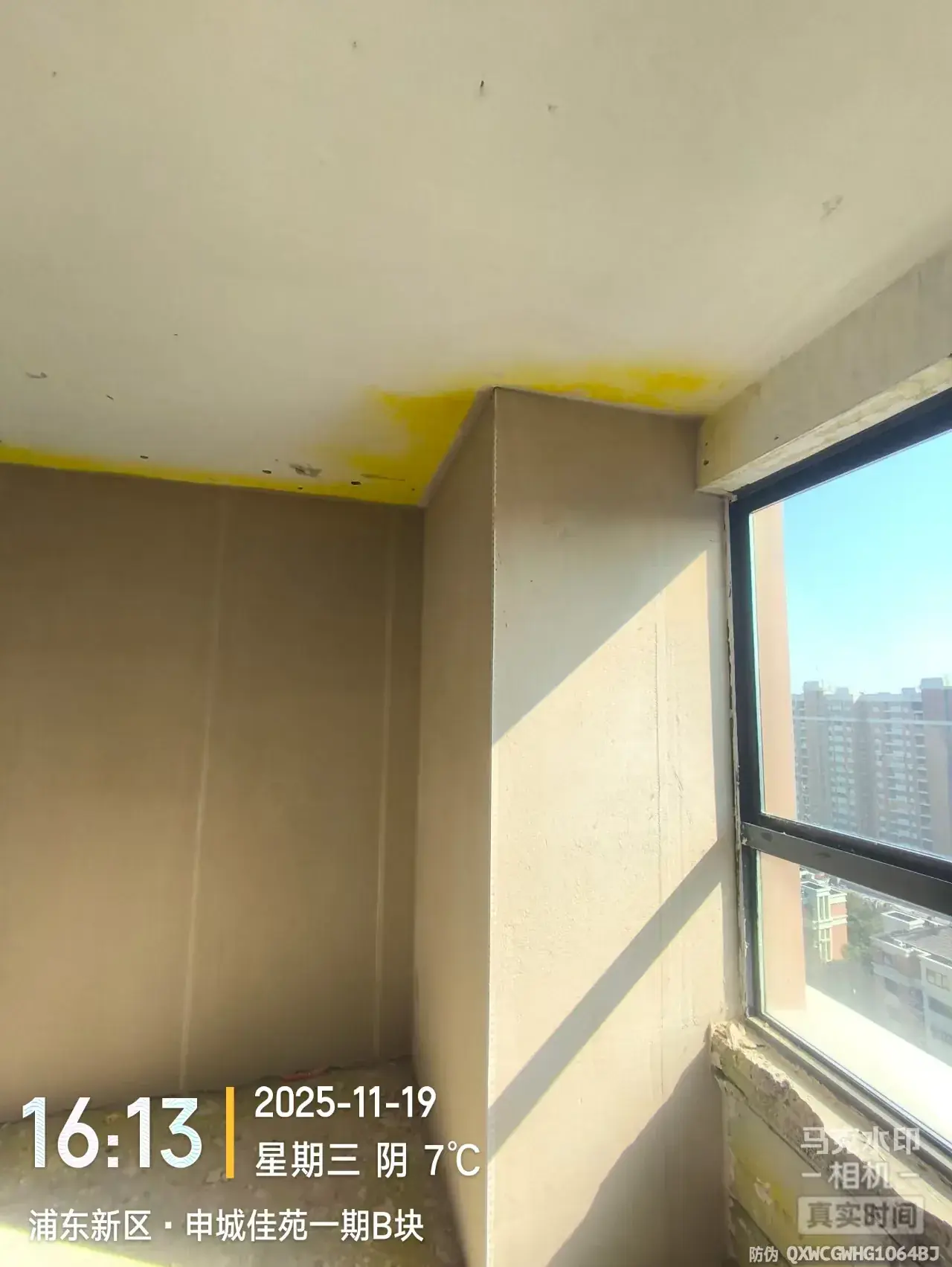

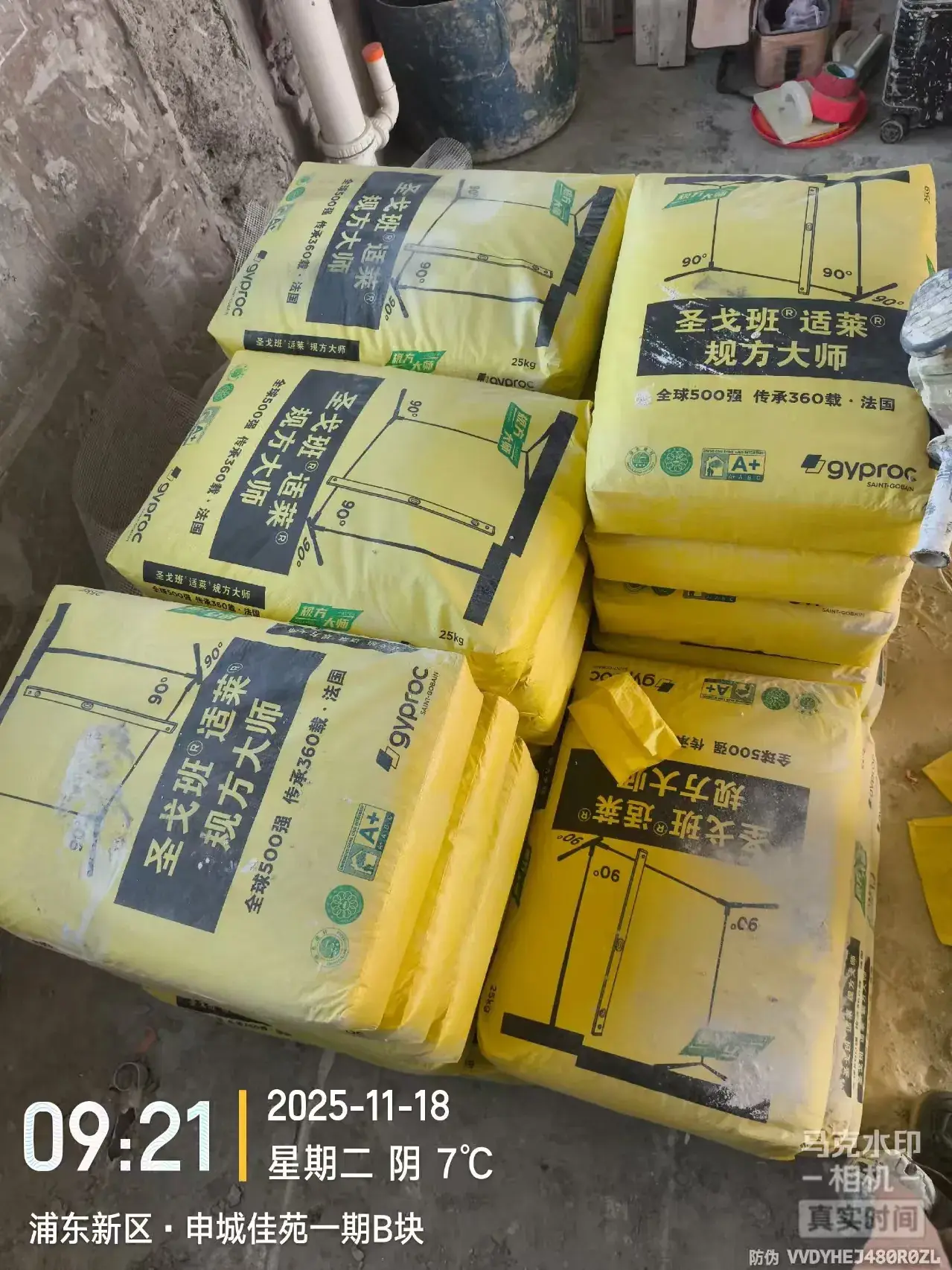

墙面基层与现场复核

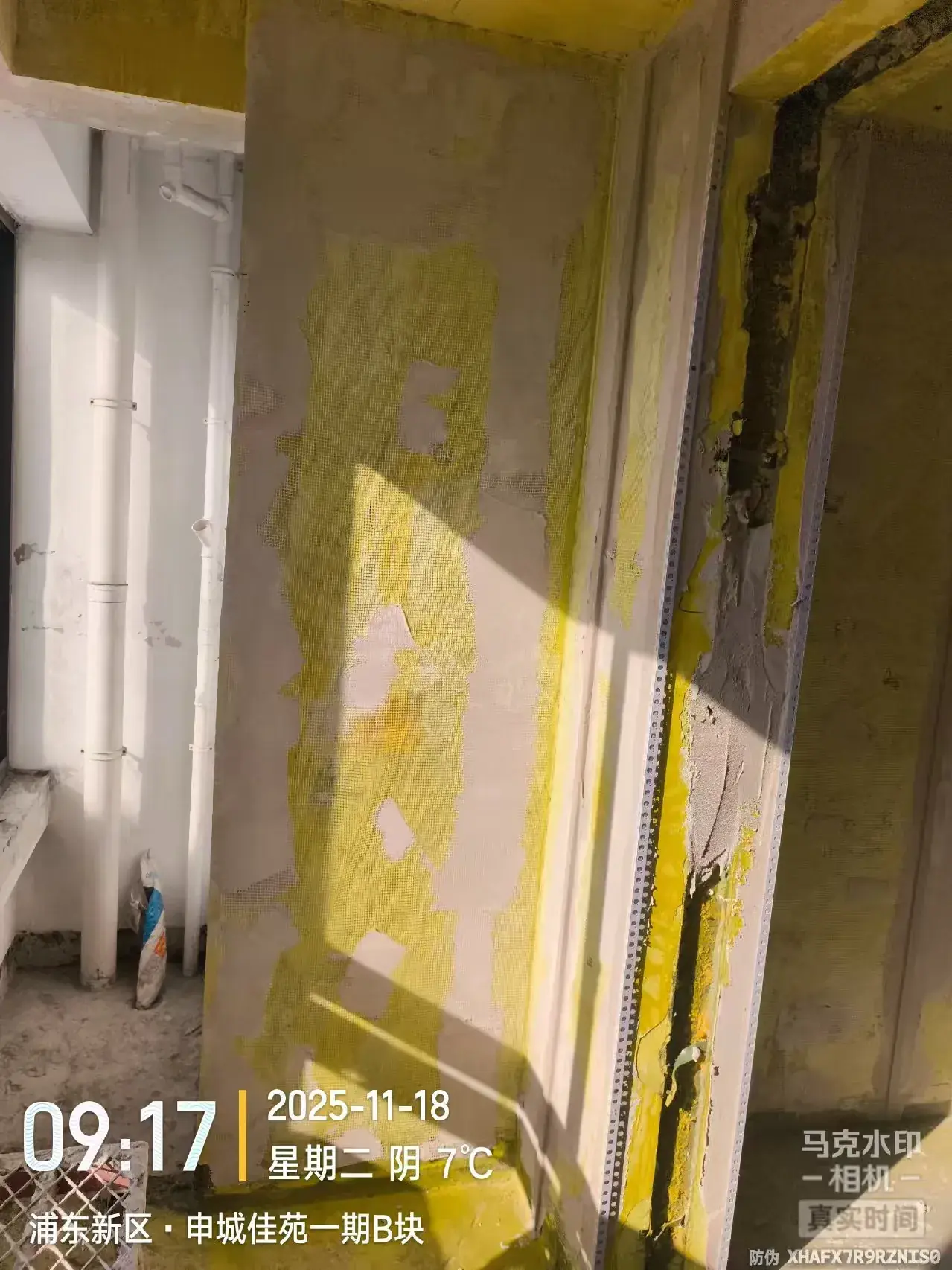

2025.11.18–11.23

进行墙面冲筋找平,并结合施工图复核墙体、设备和后续机电施工条件。

已显示 10 / 10

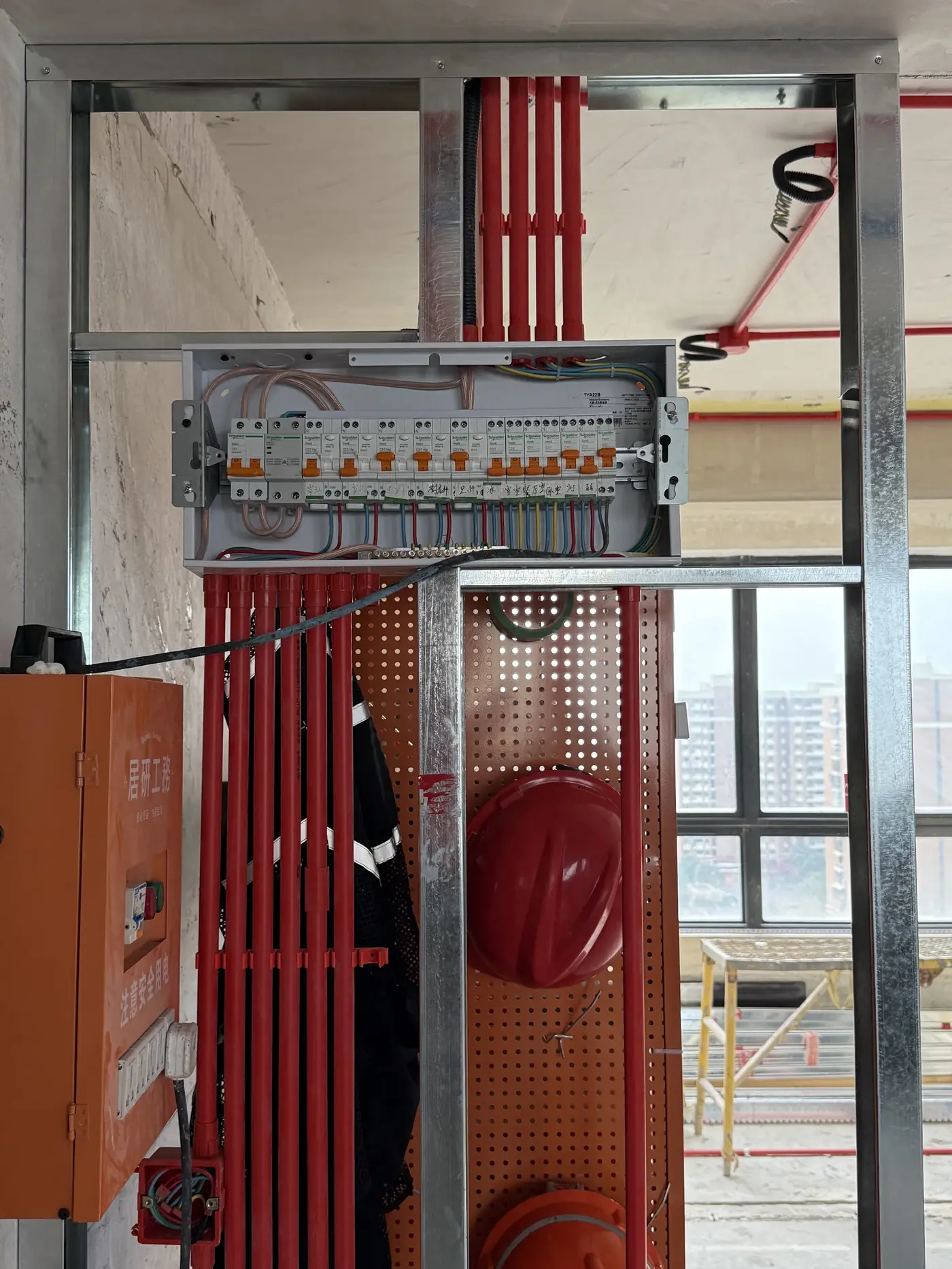

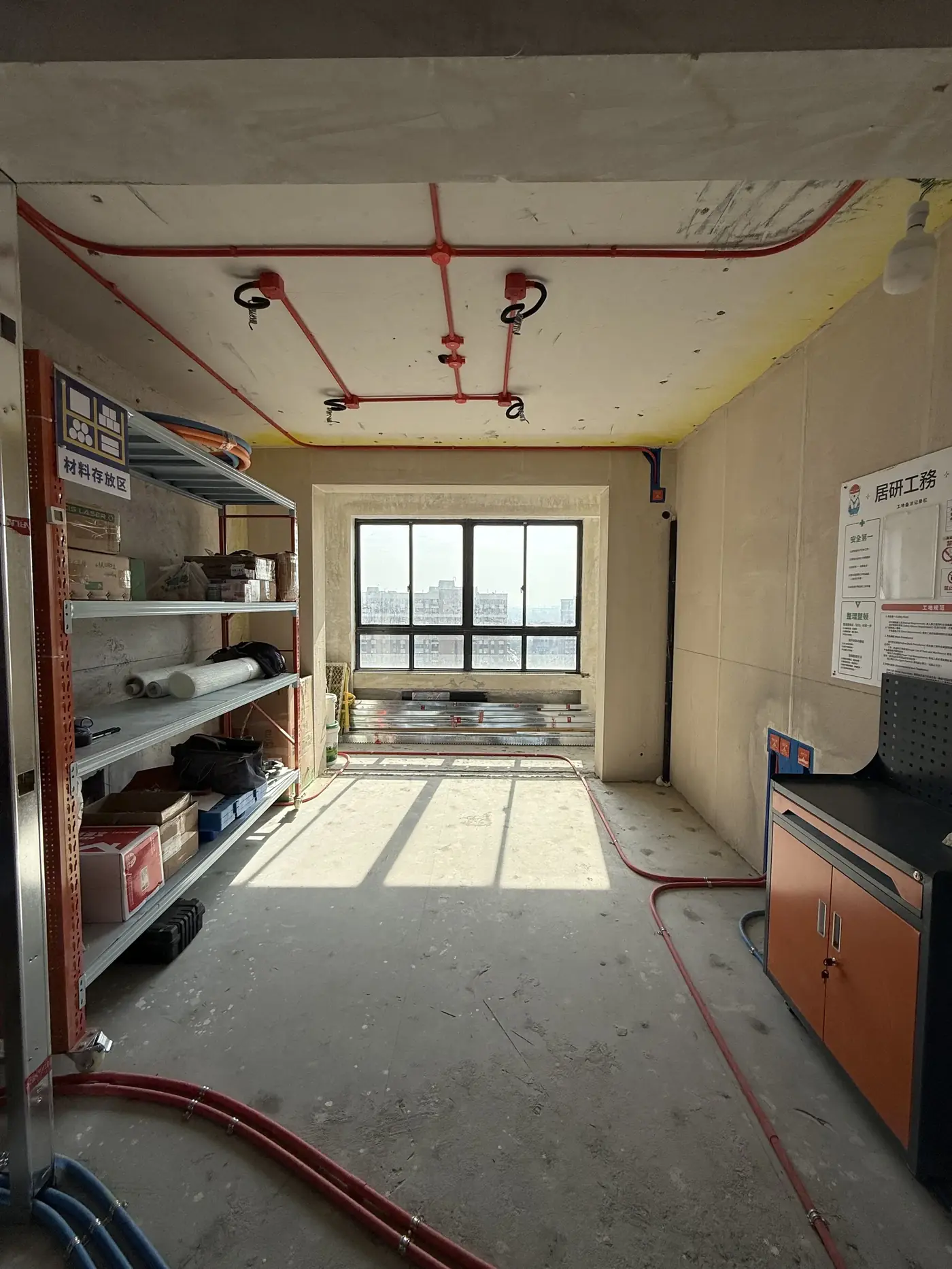

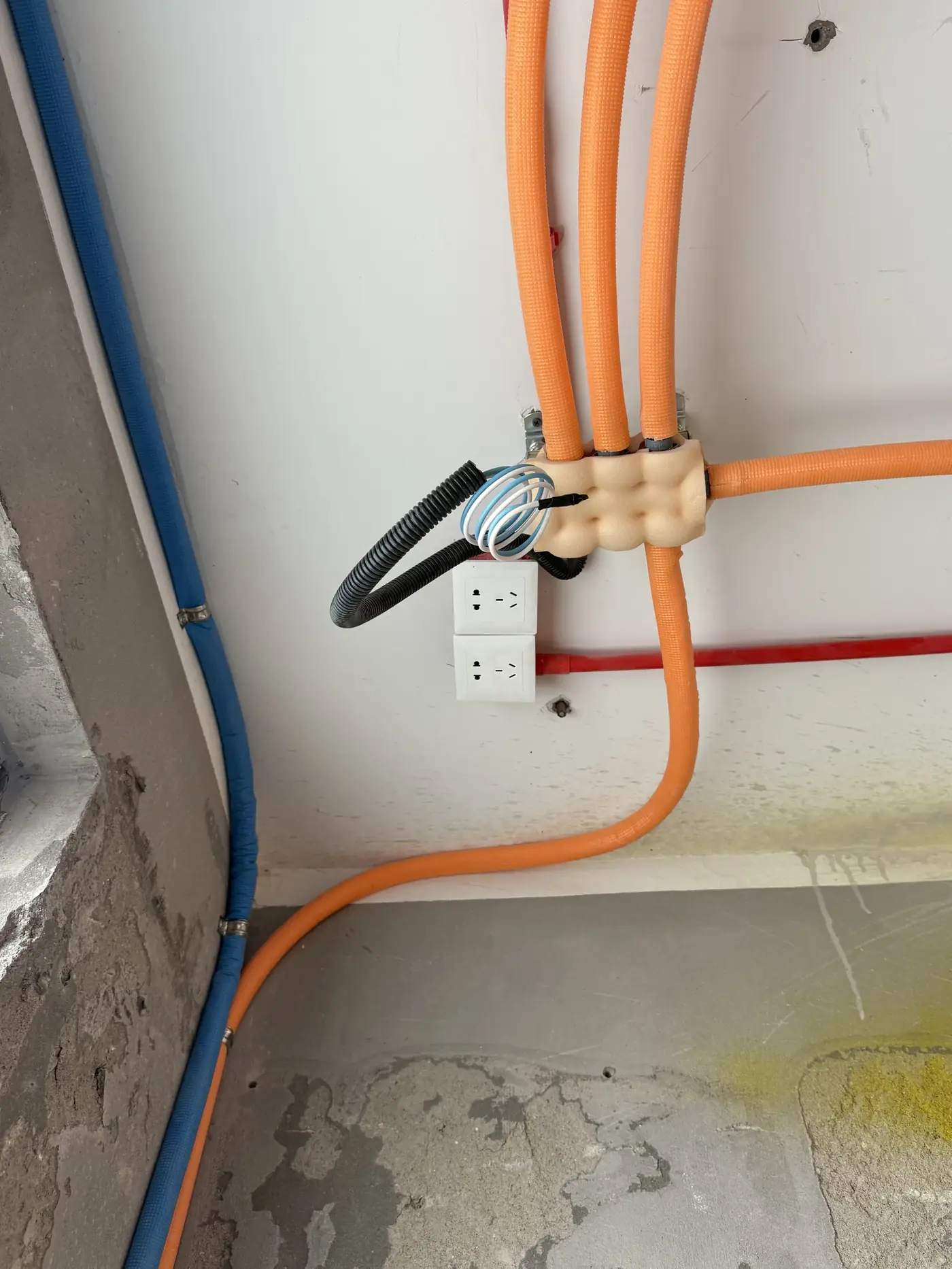

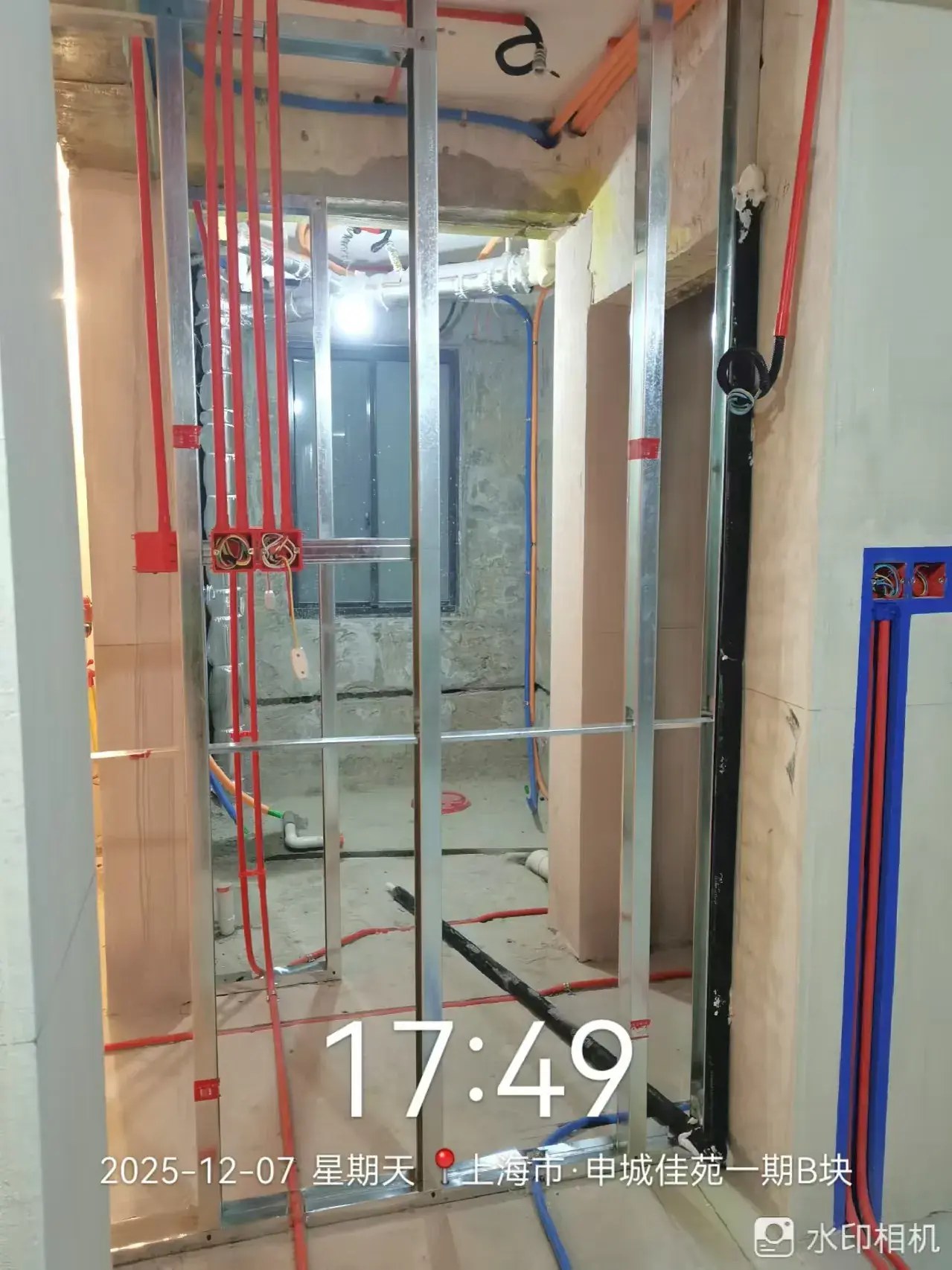

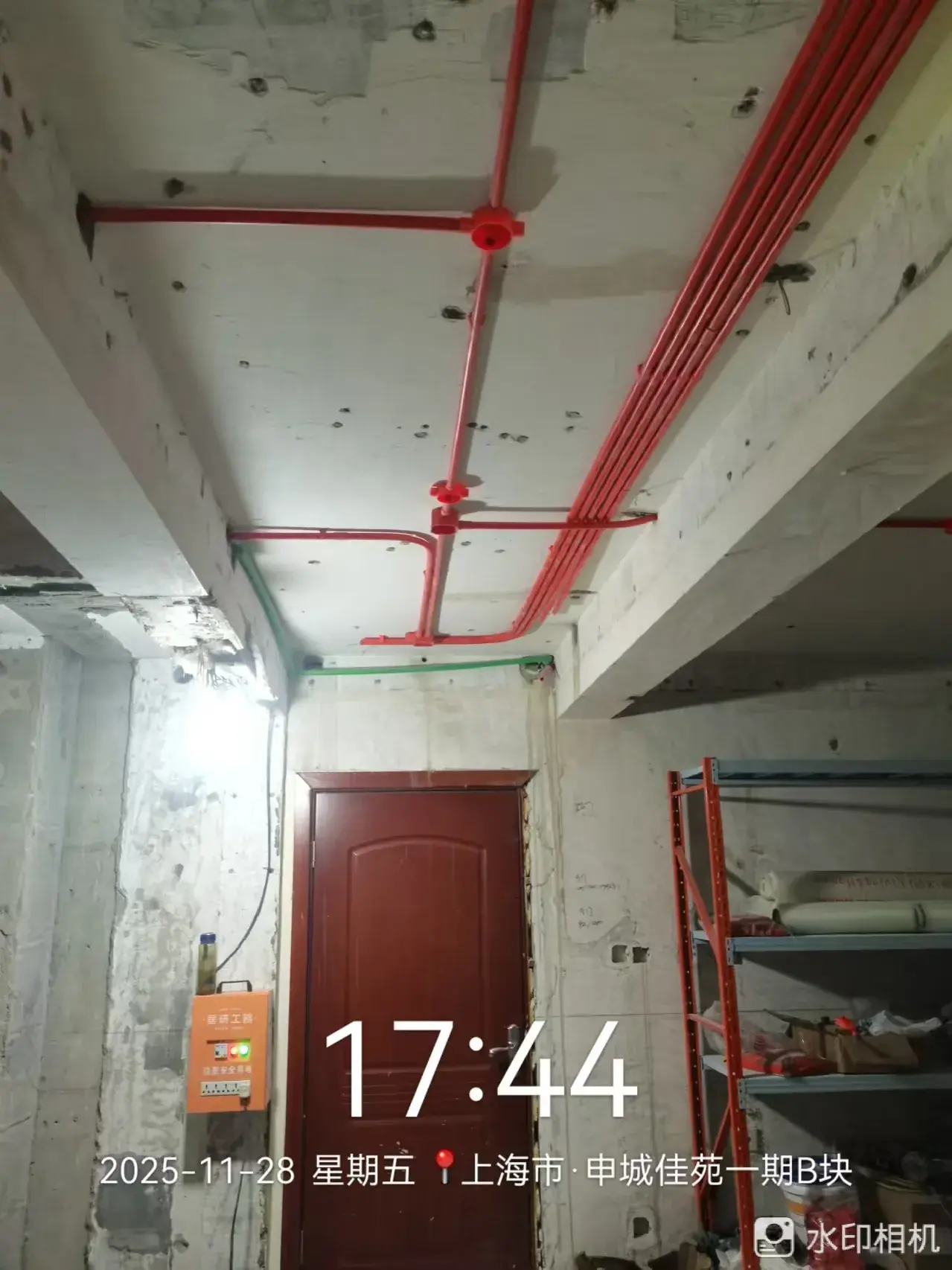

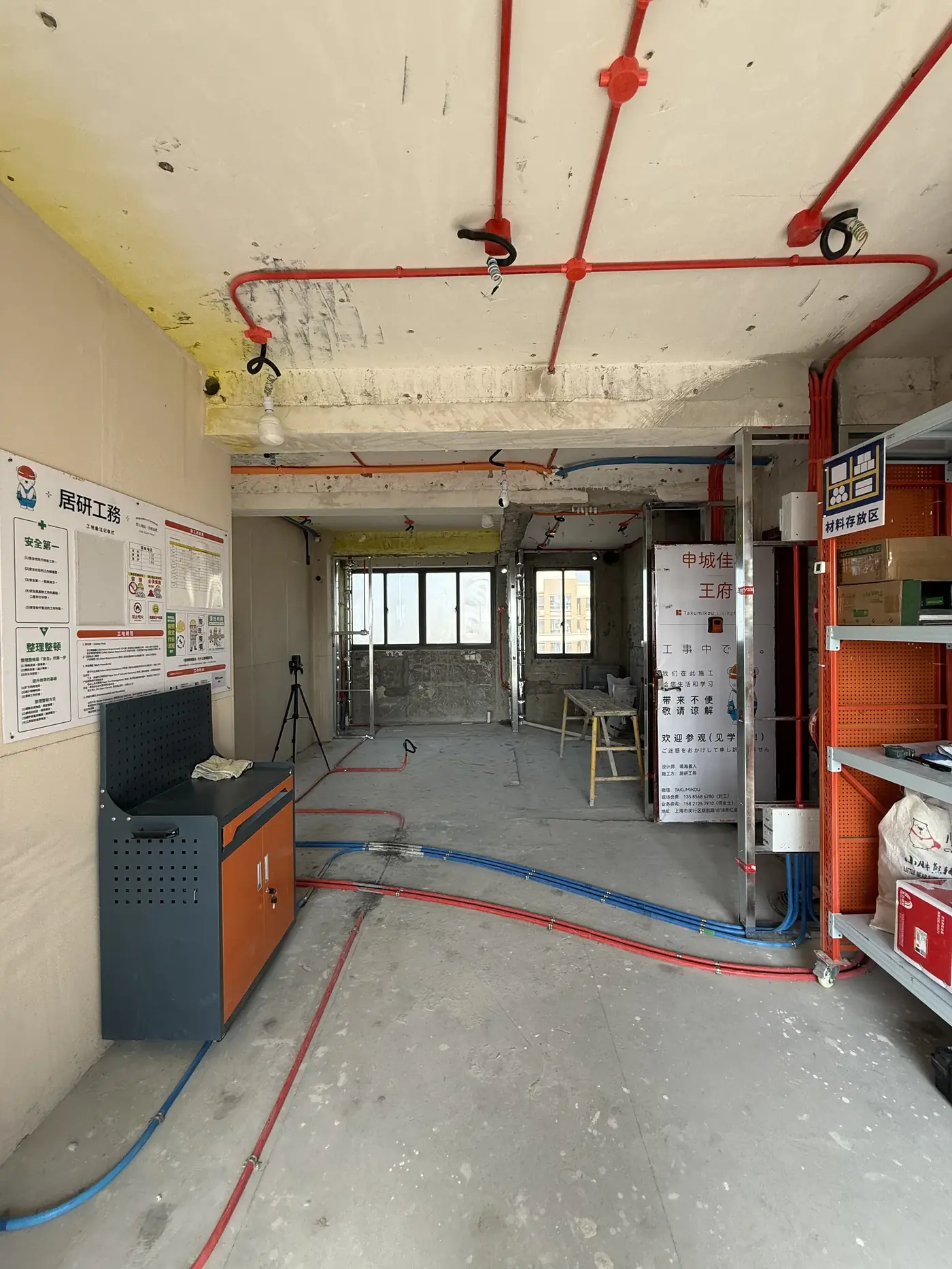

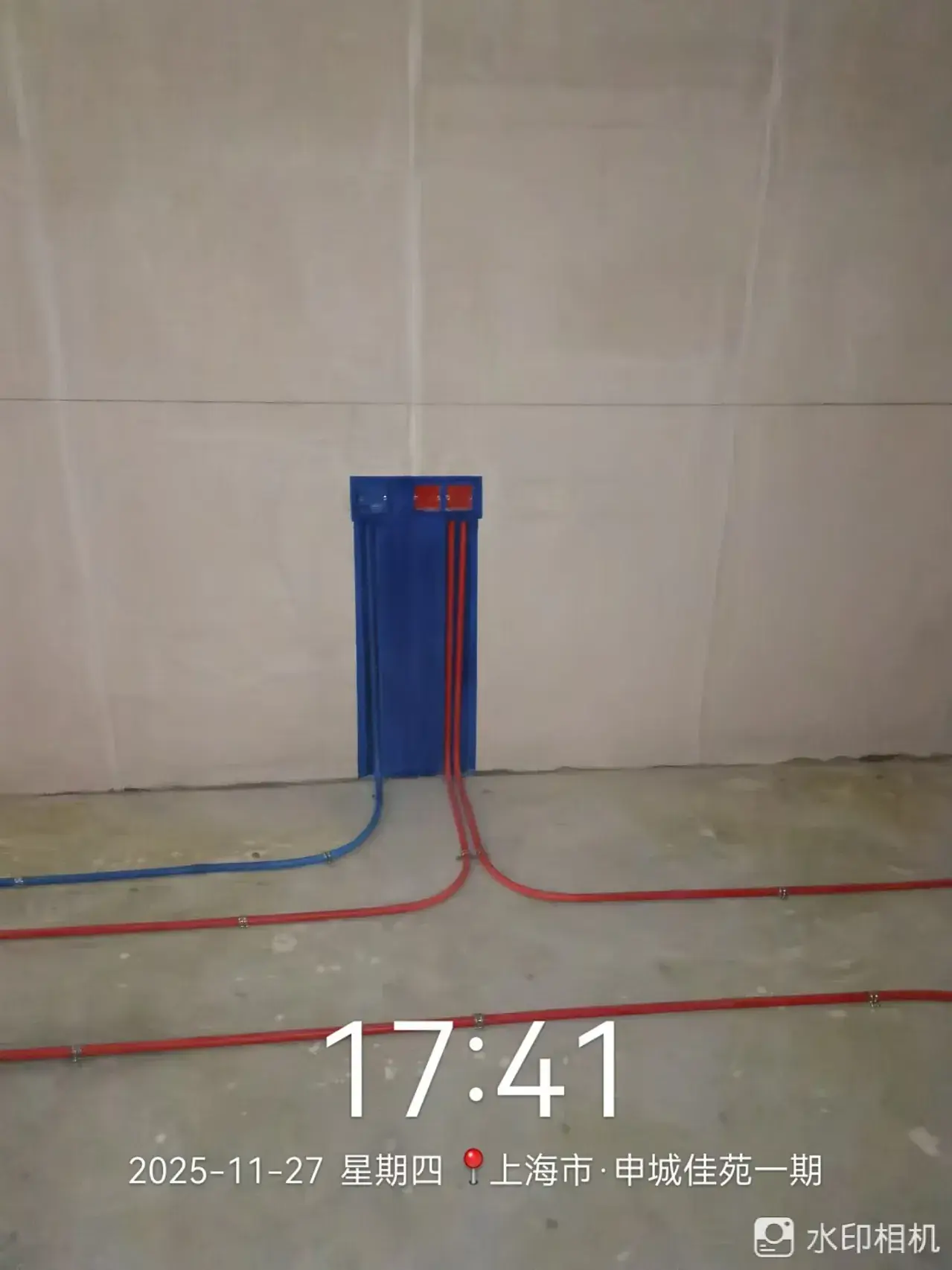

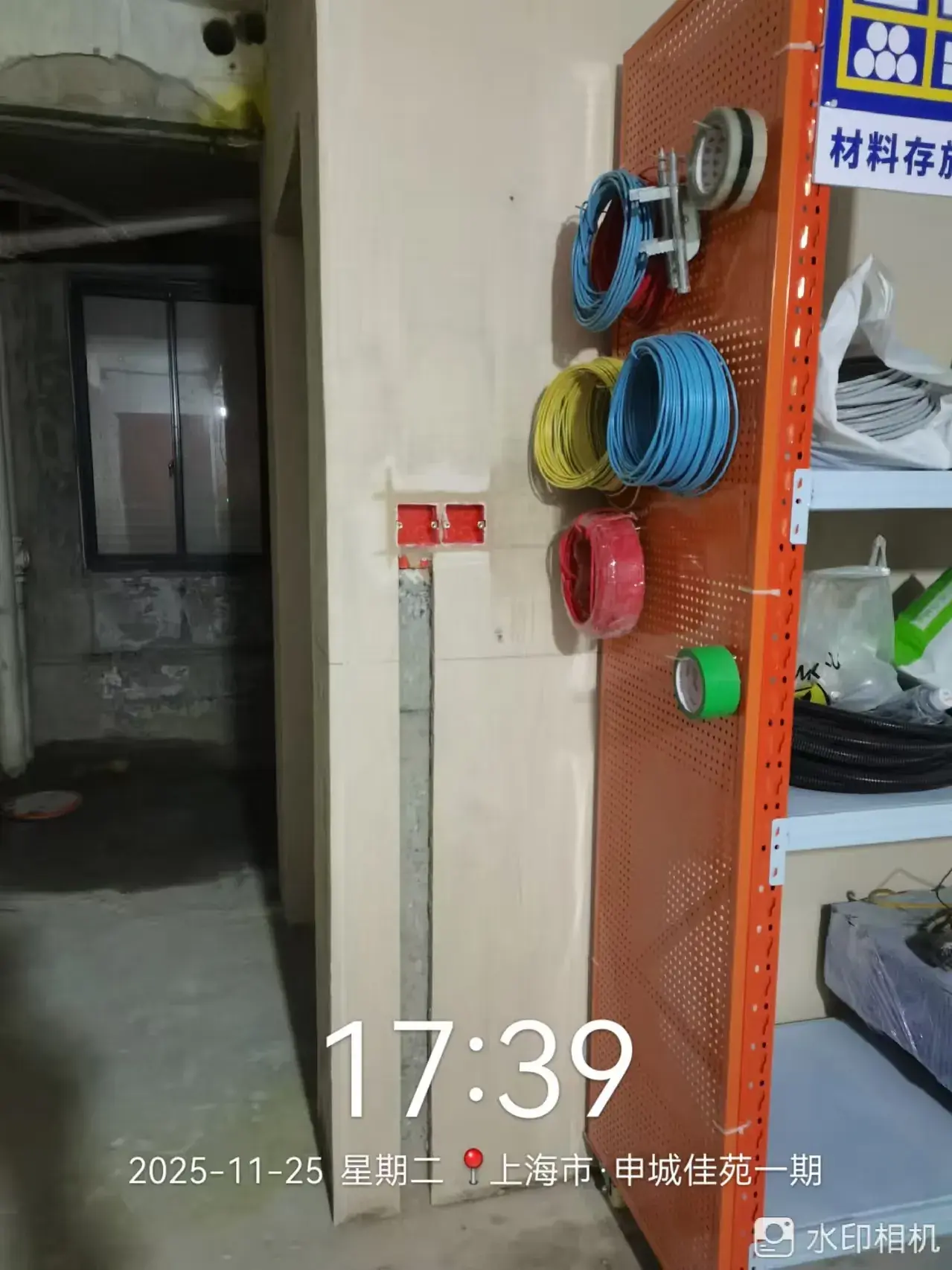

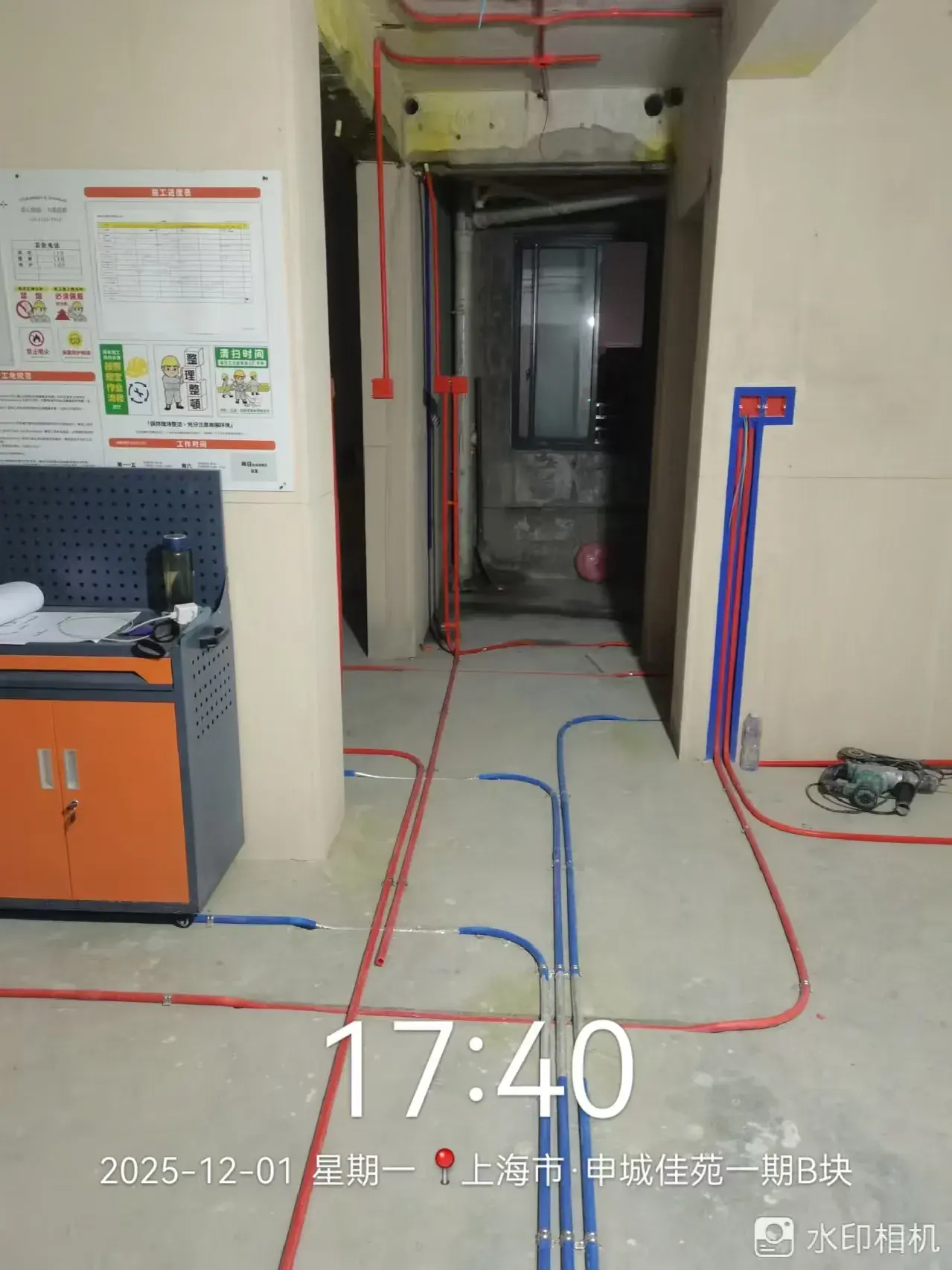

水电隐蔽工程

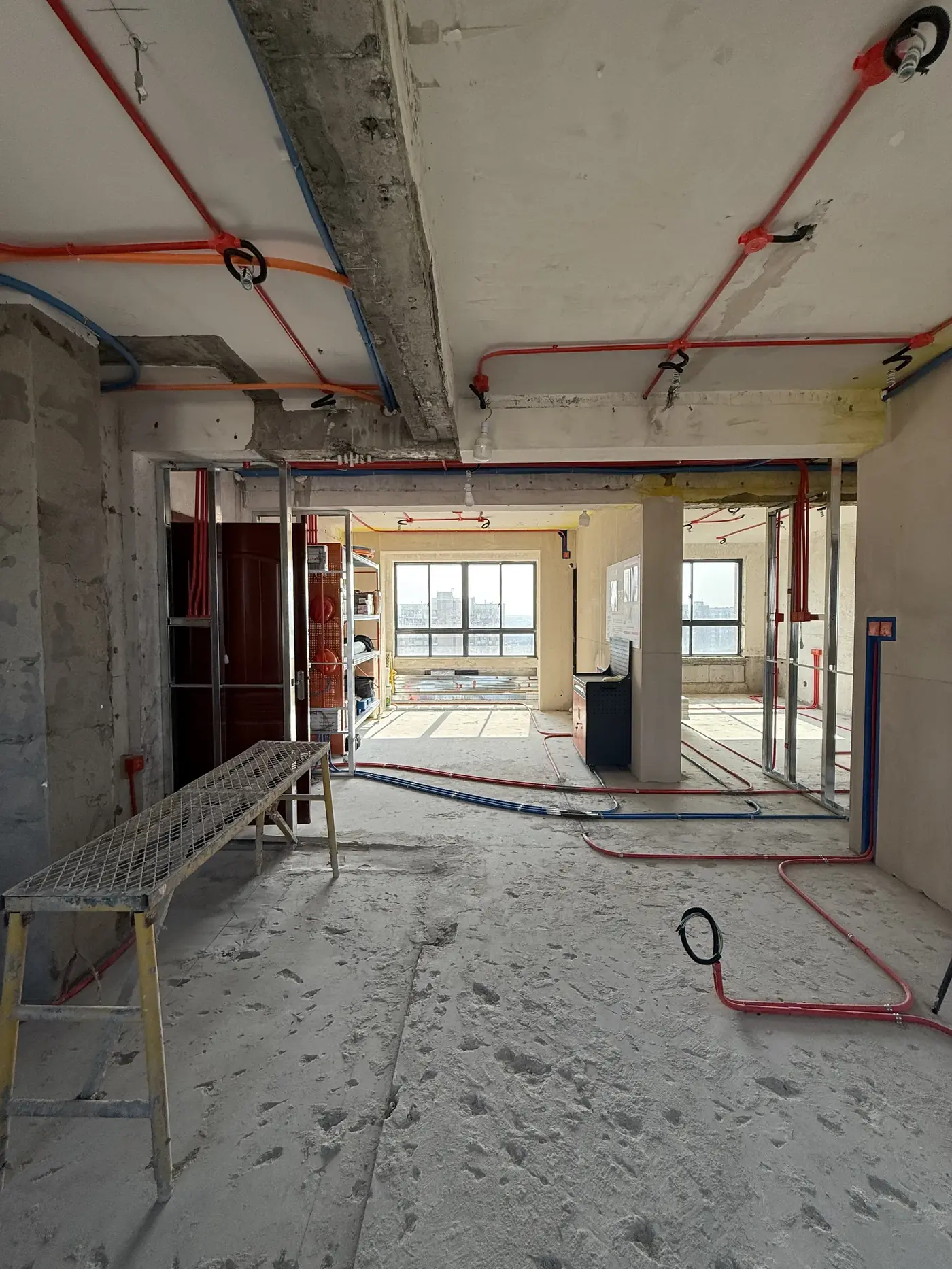

2025.11.24–12.16

完成水电交底、给排水与电气管线施工,并在封闭前进行隐蔽工程验收。

已显示 10 / 15

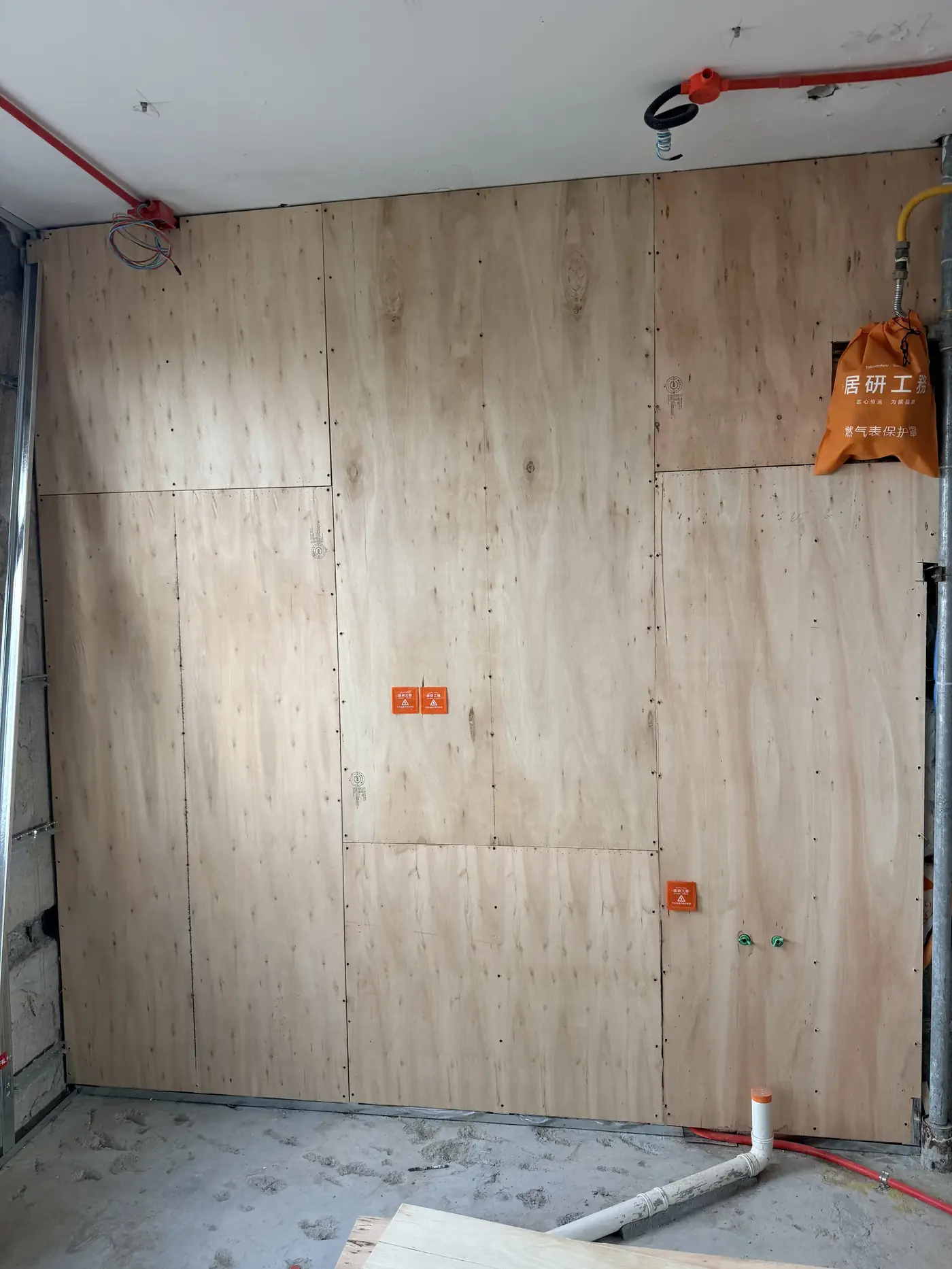

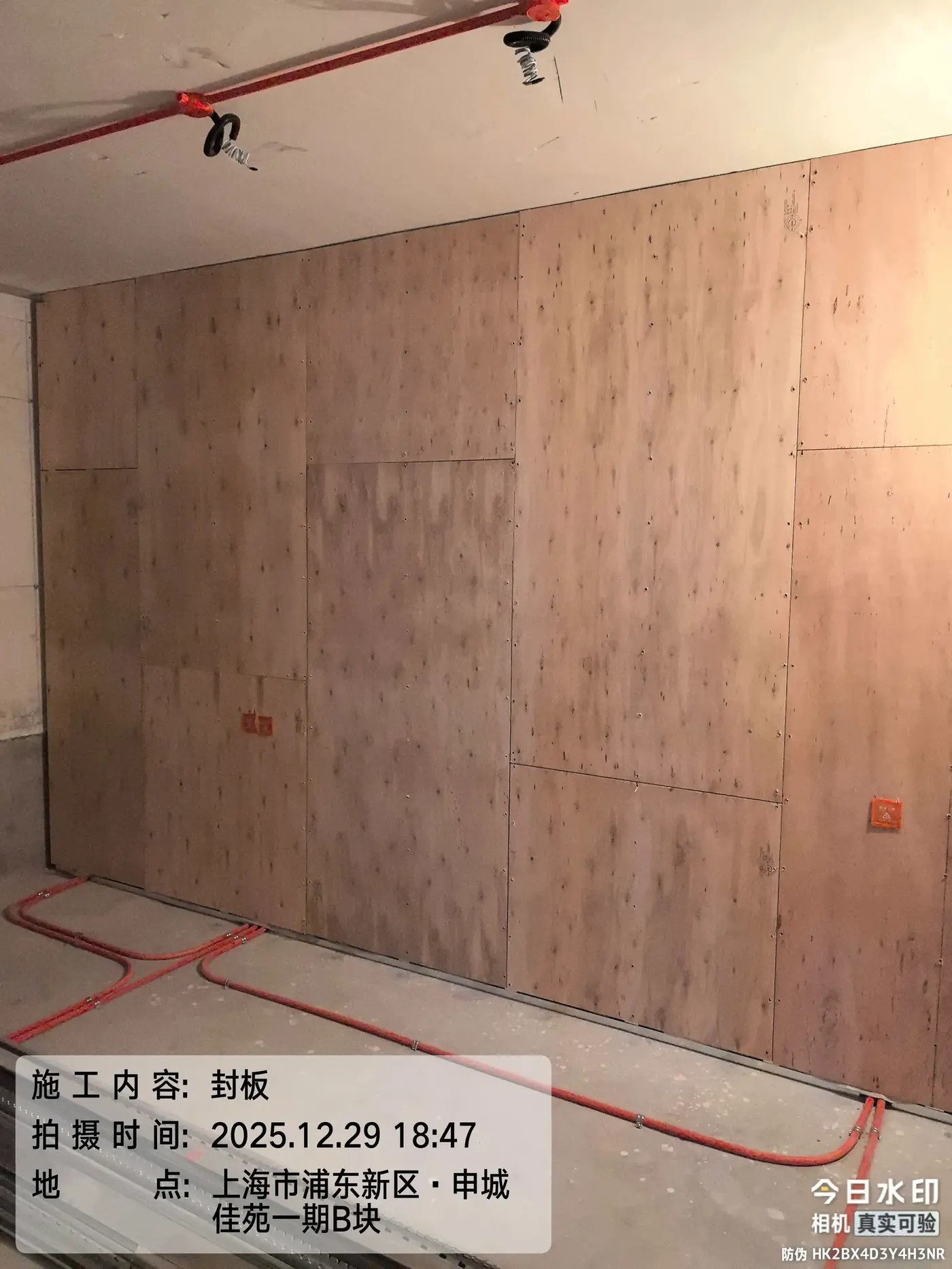

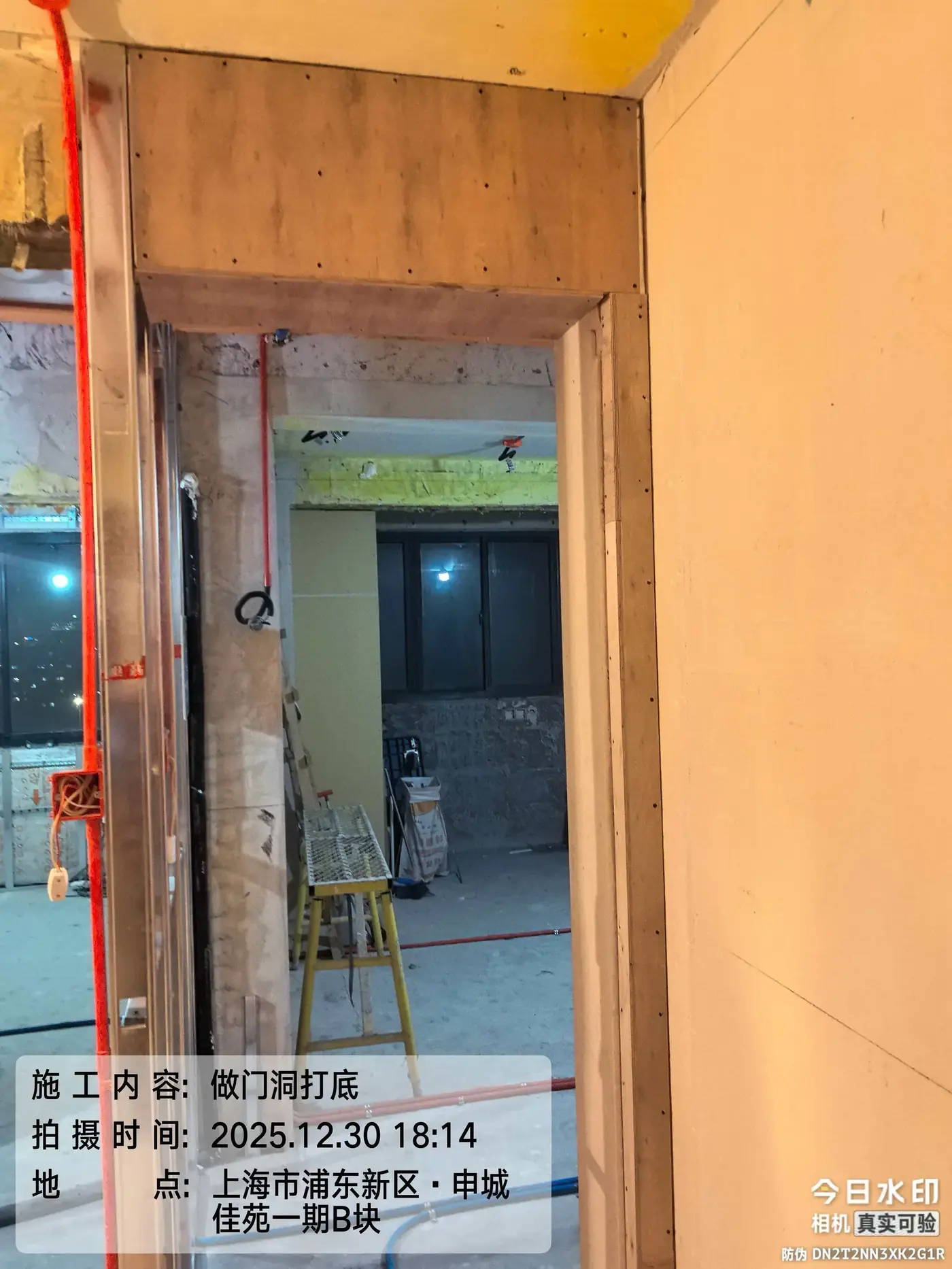

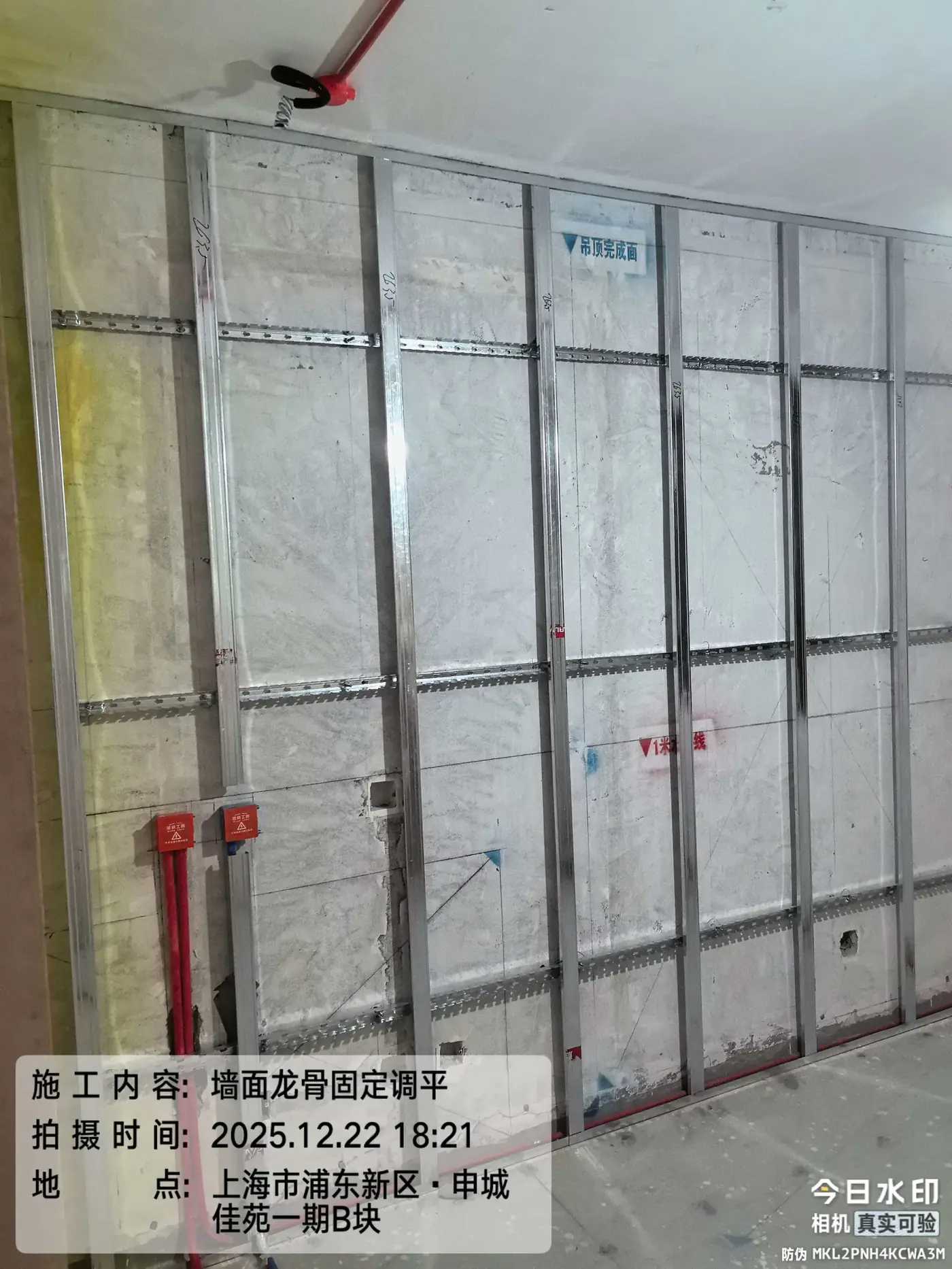

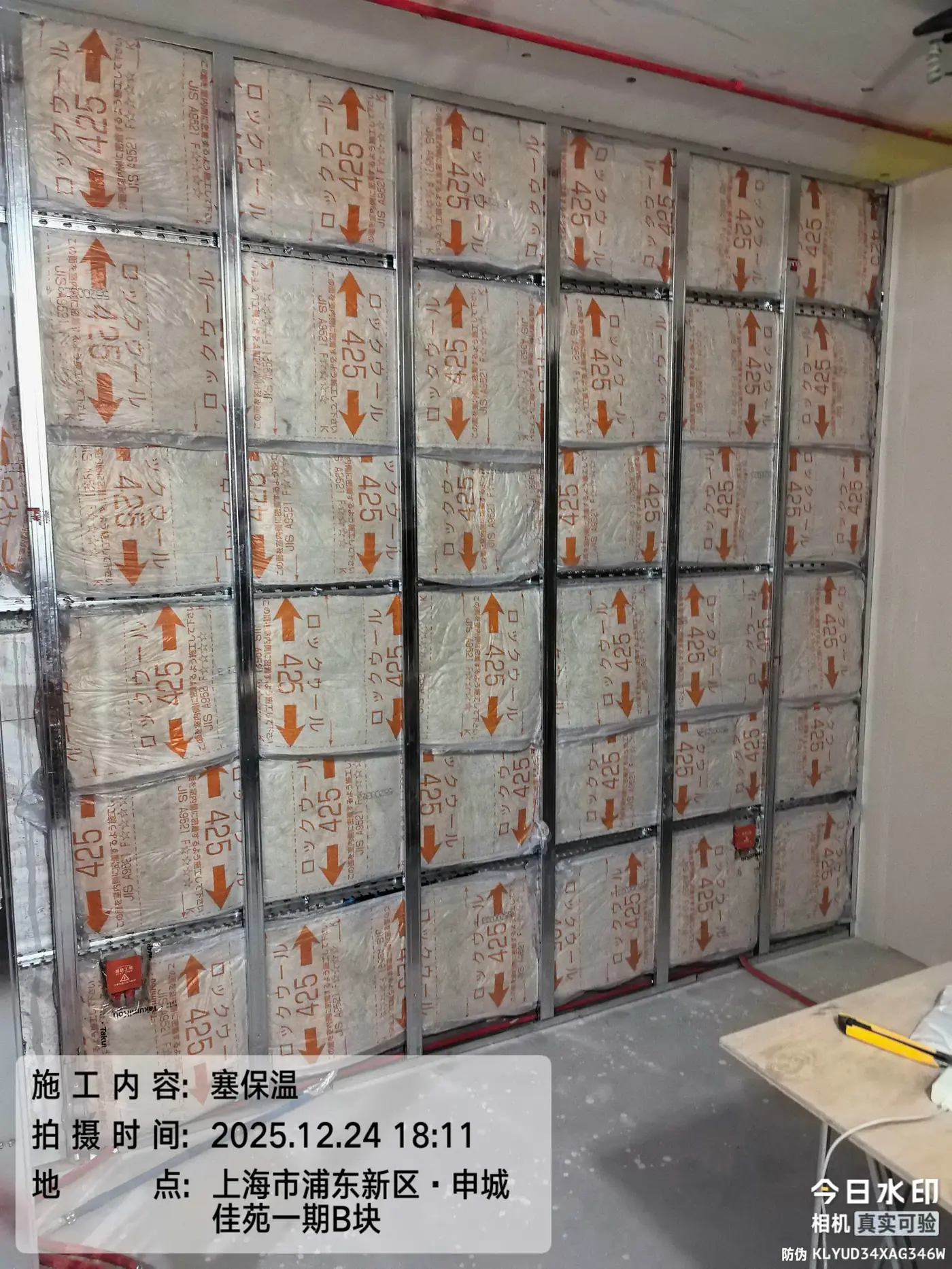

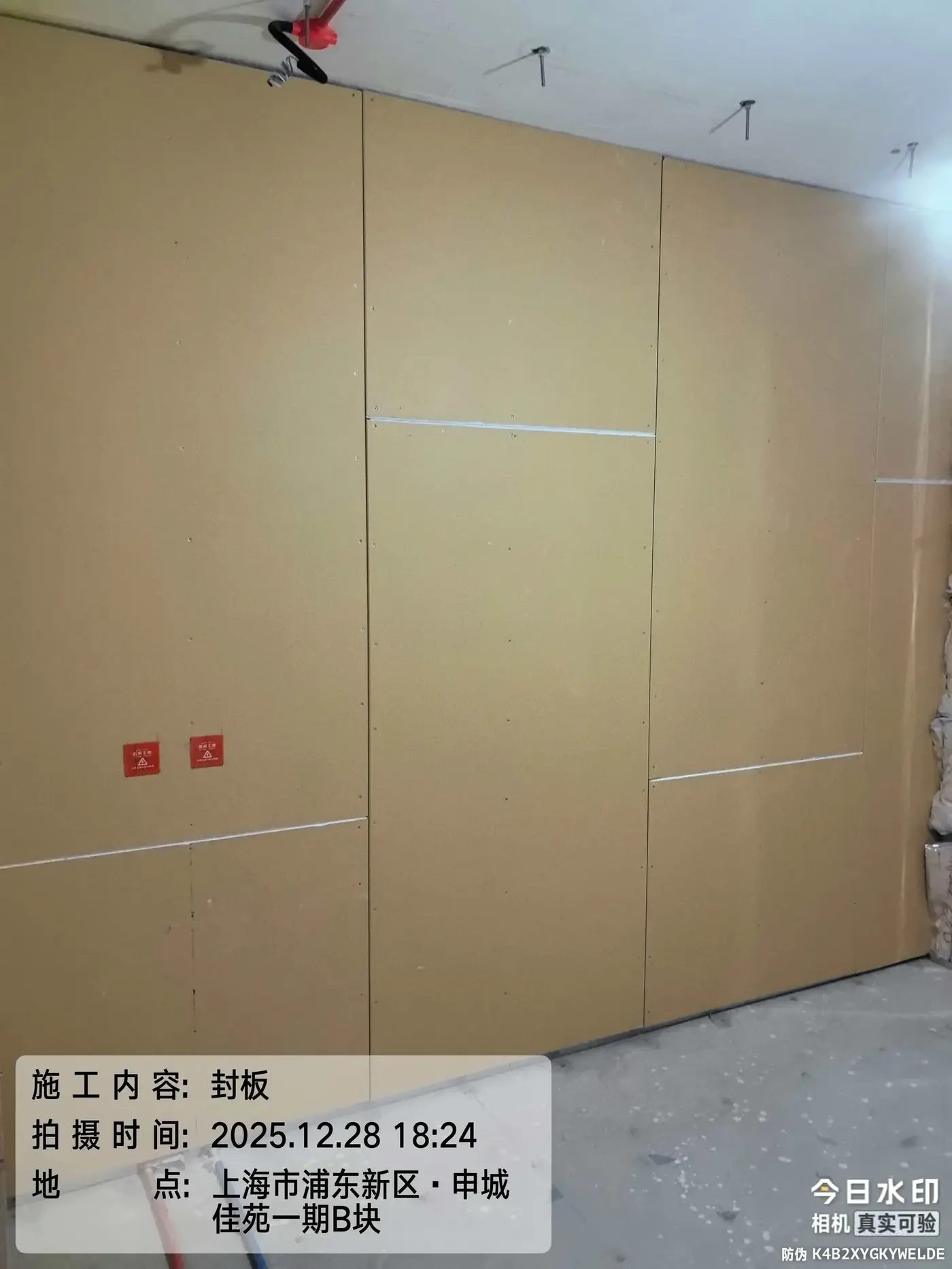

木作、墙体与吊顶基层

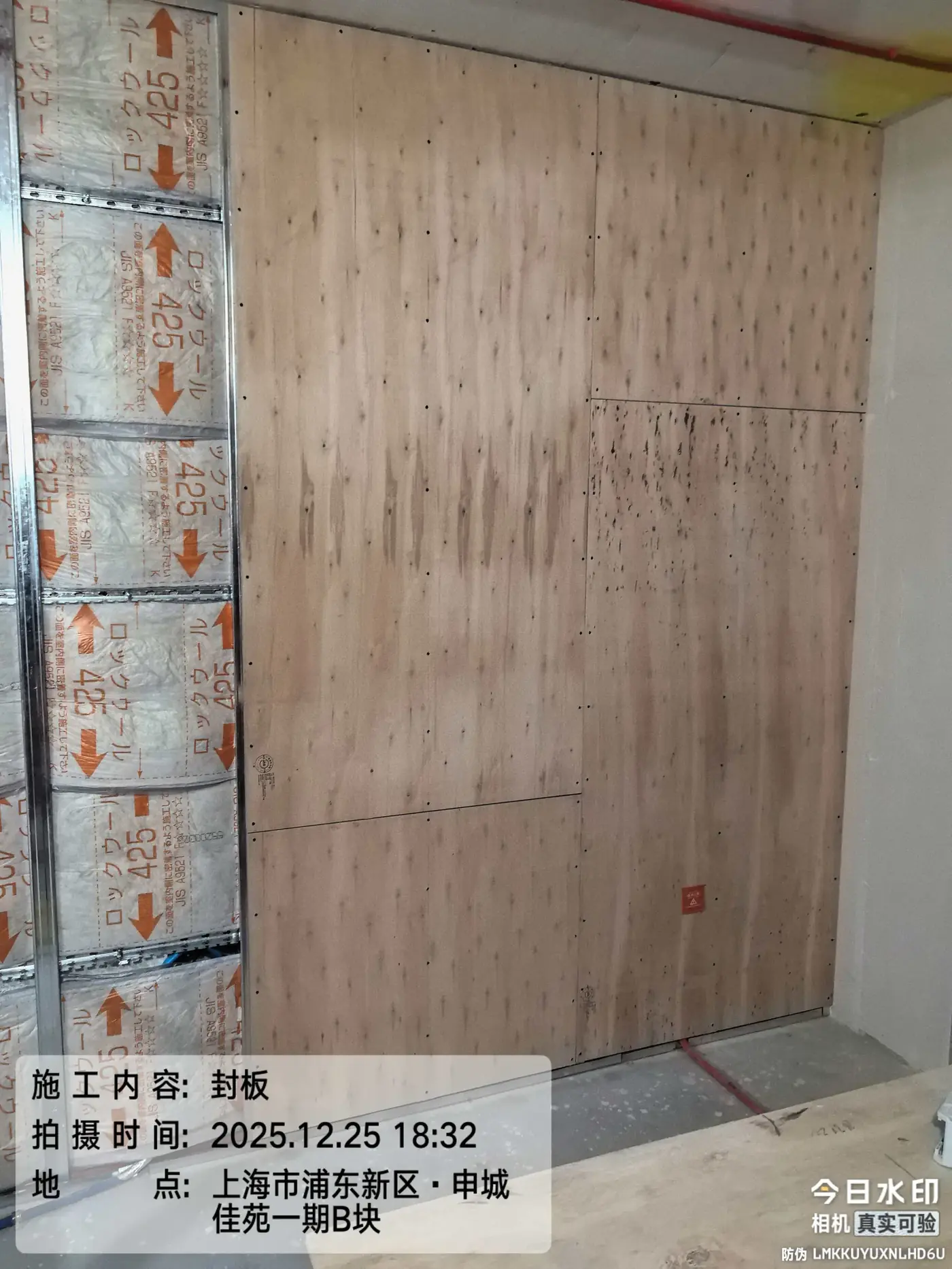

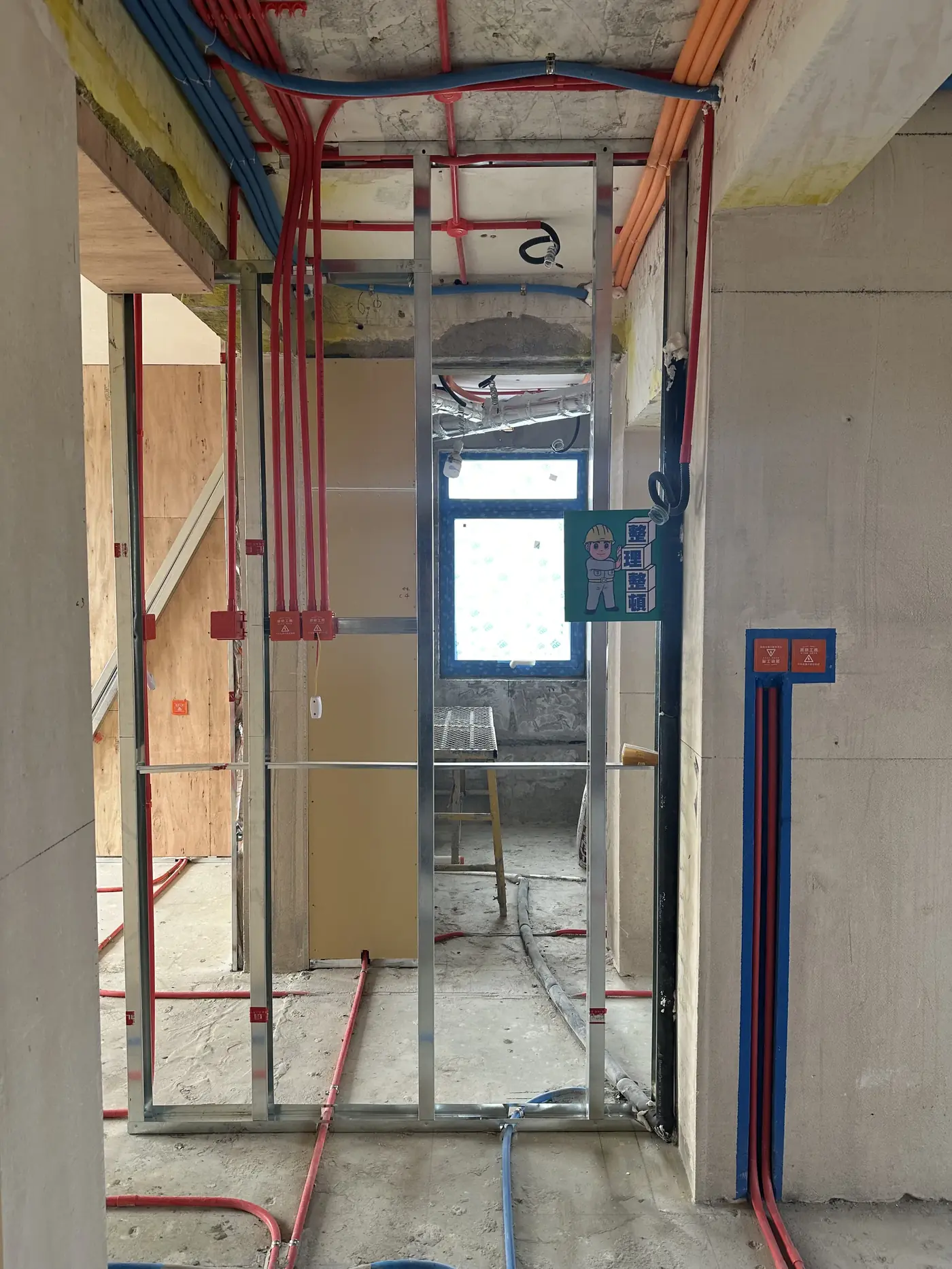

2025.12.17–2026.01.28

推进墙体、吊顶与木作基层,封板前复核灯位、风口、设备及定制接口,并完成木工验收。

已显示 10 / 35

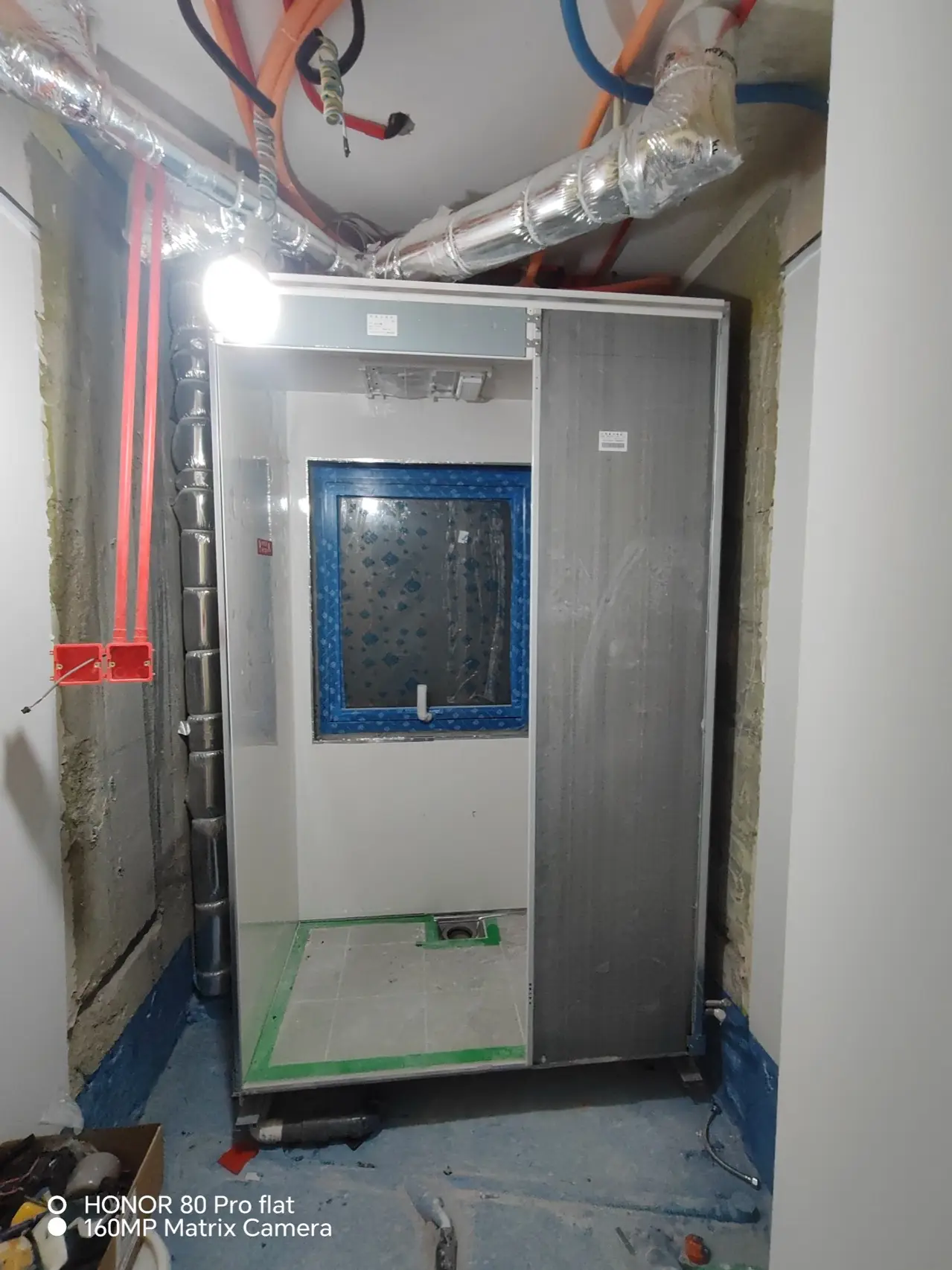

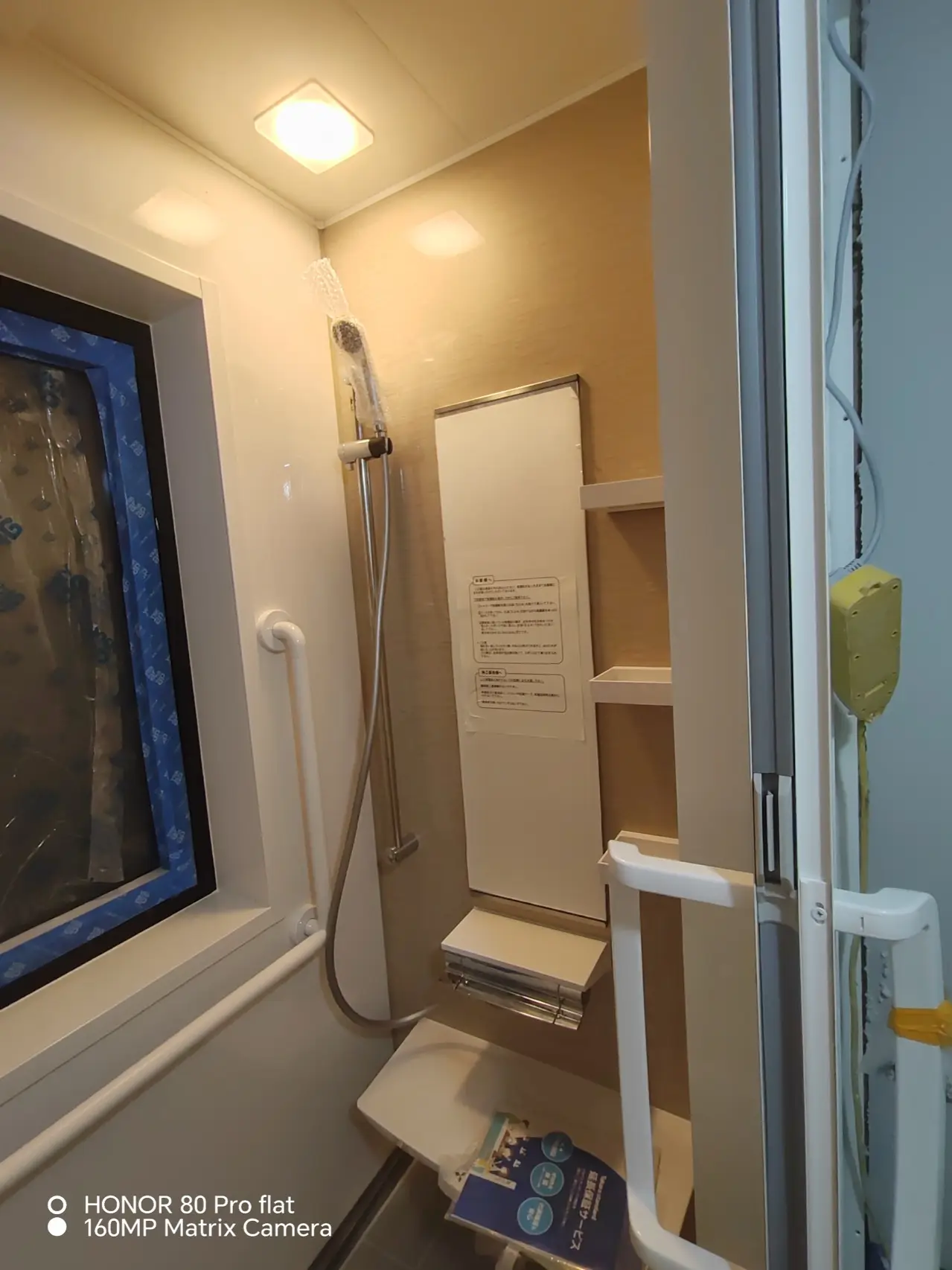

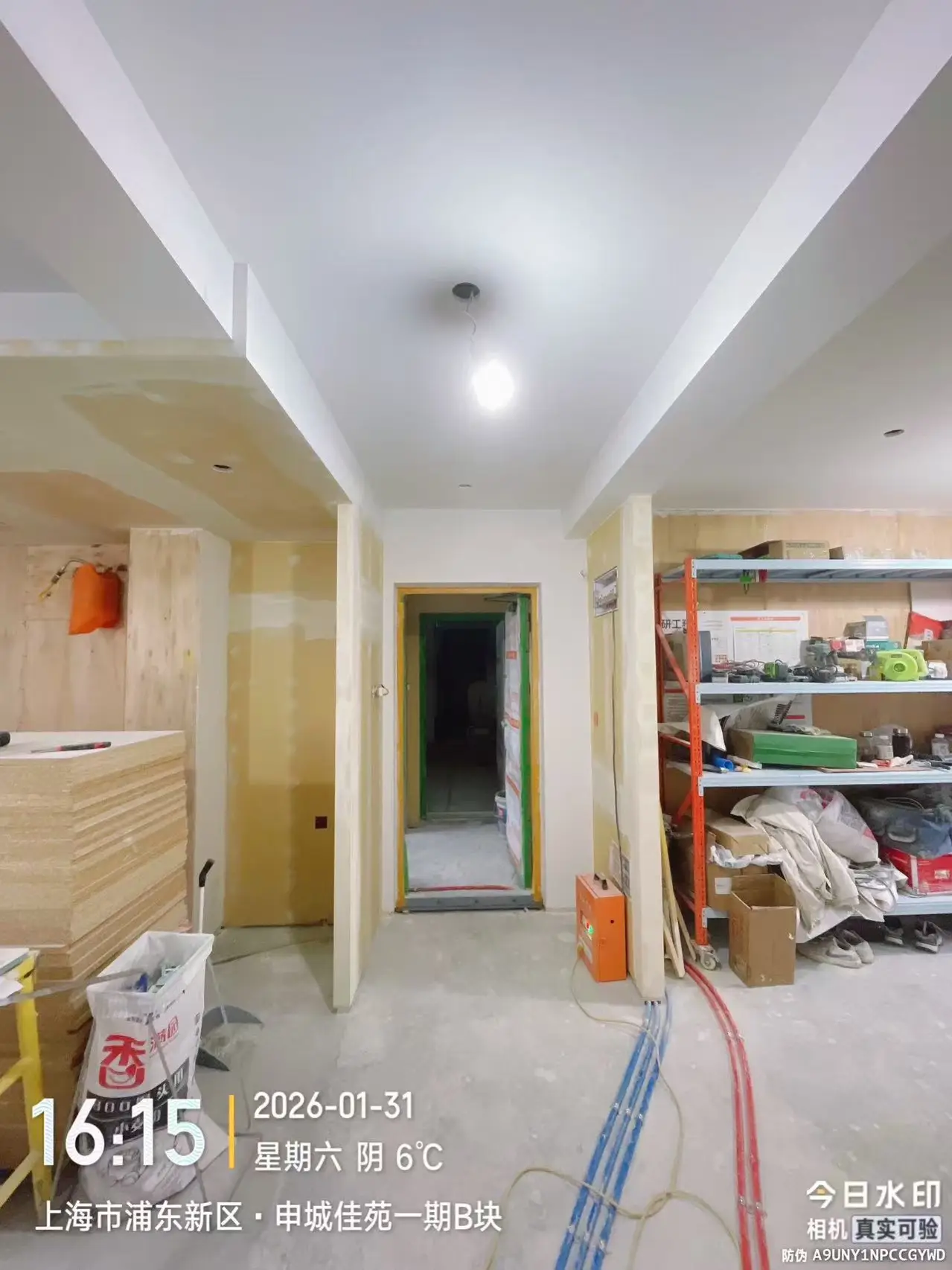

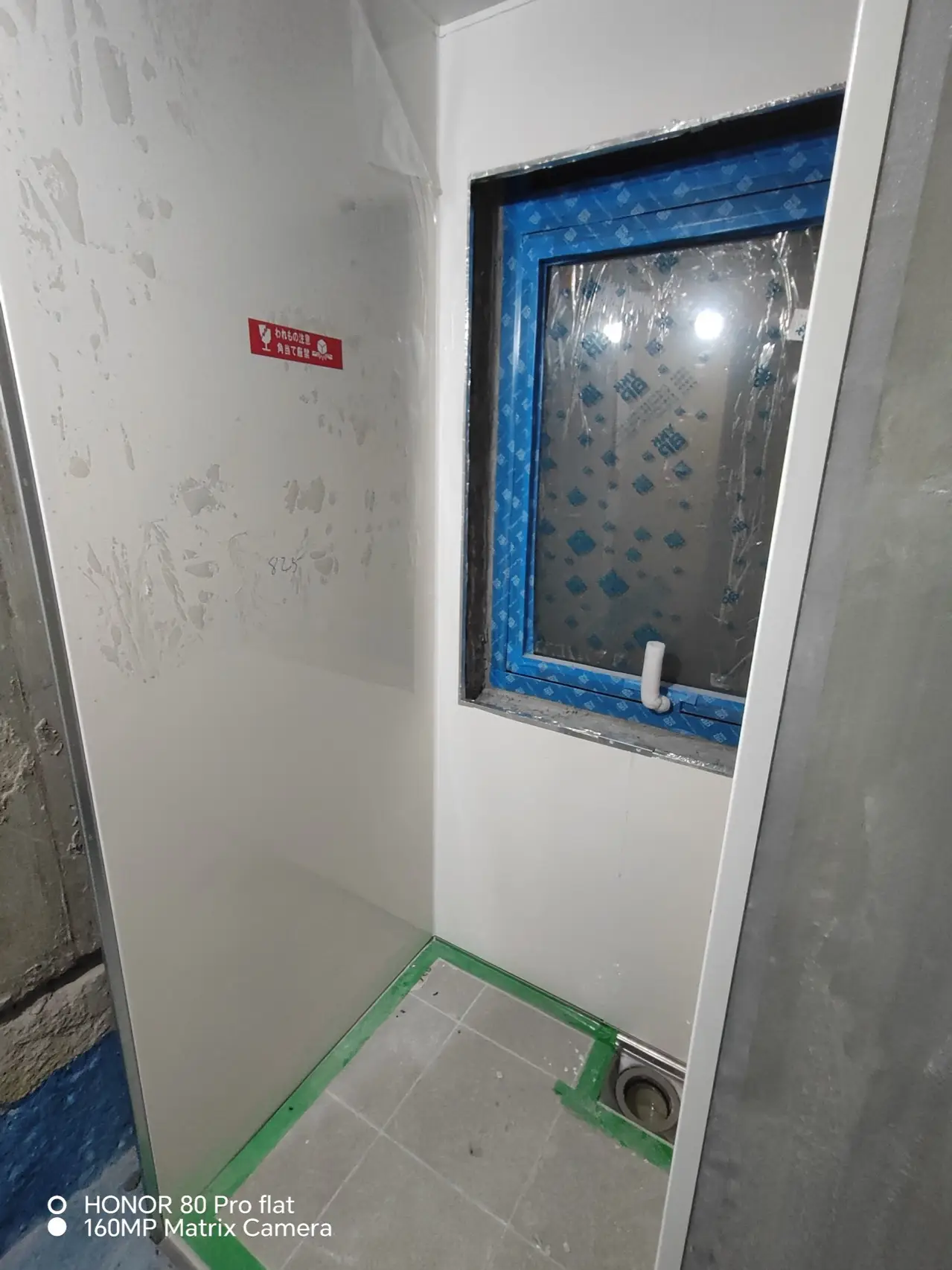

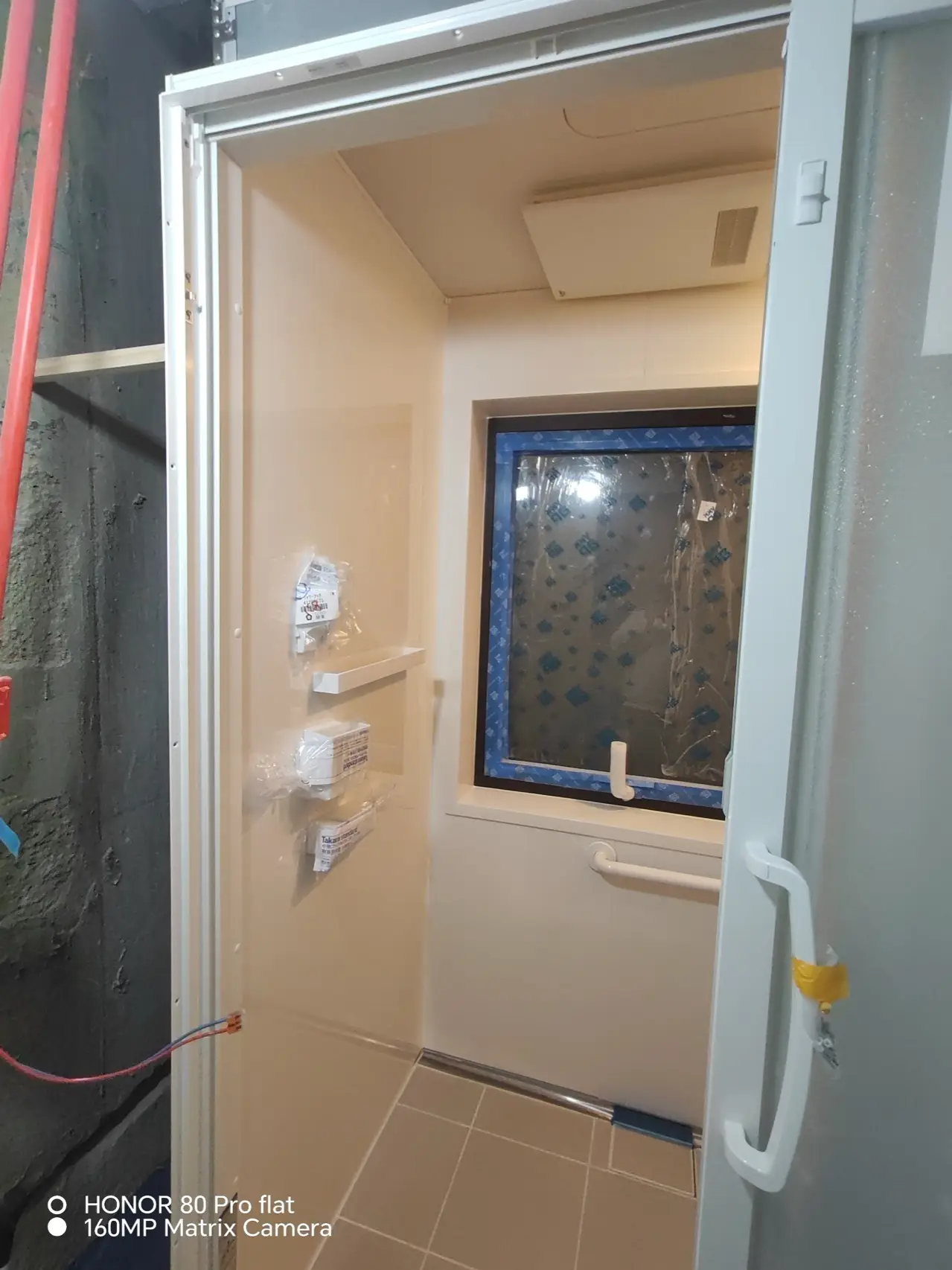

湿区与淋浴房安装

2026.01.31起

结合厨卫产品水电图复核湿区接口,推进淋浴房及相关卫生间安装。

已显示 5 / 5

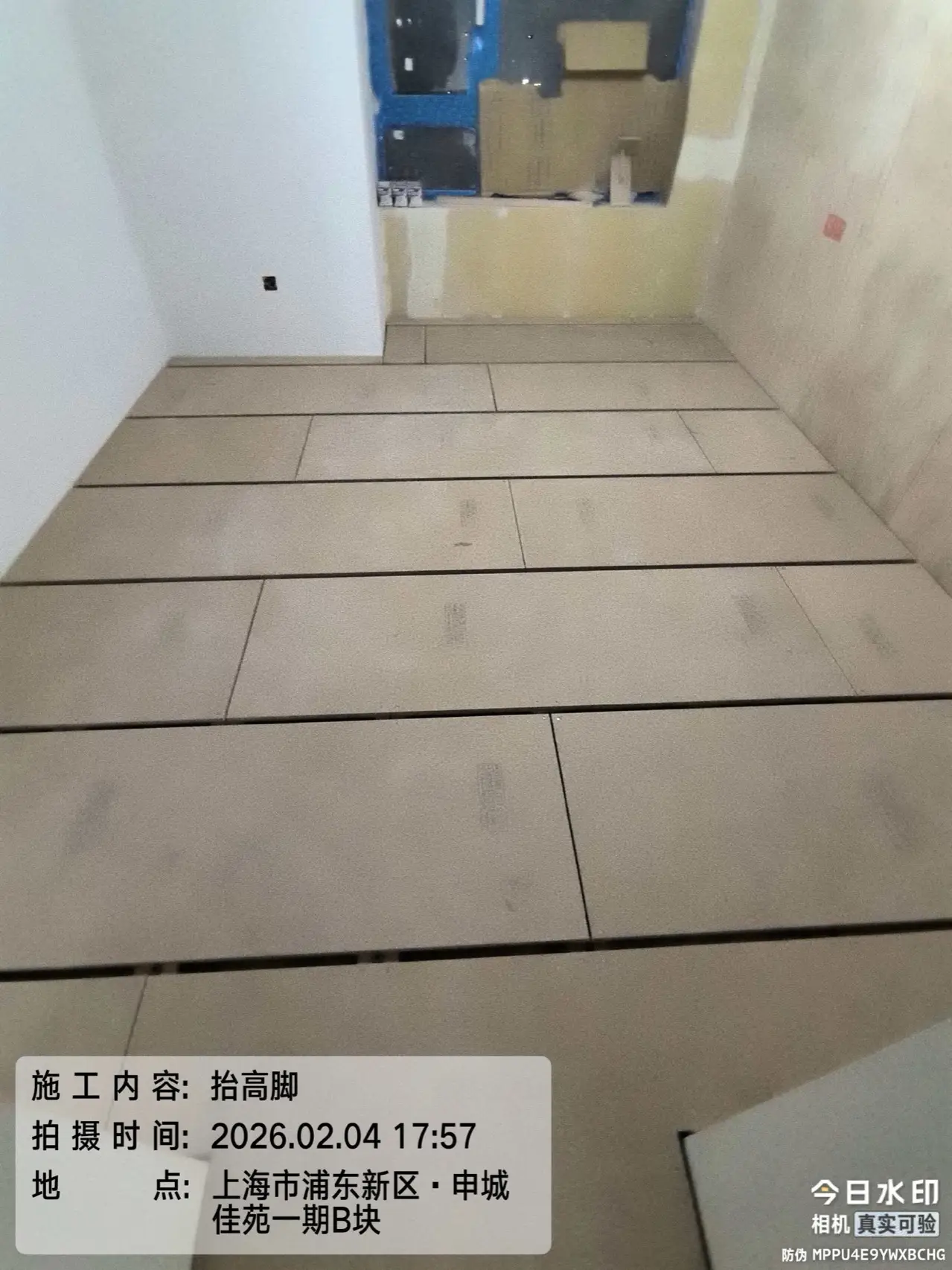

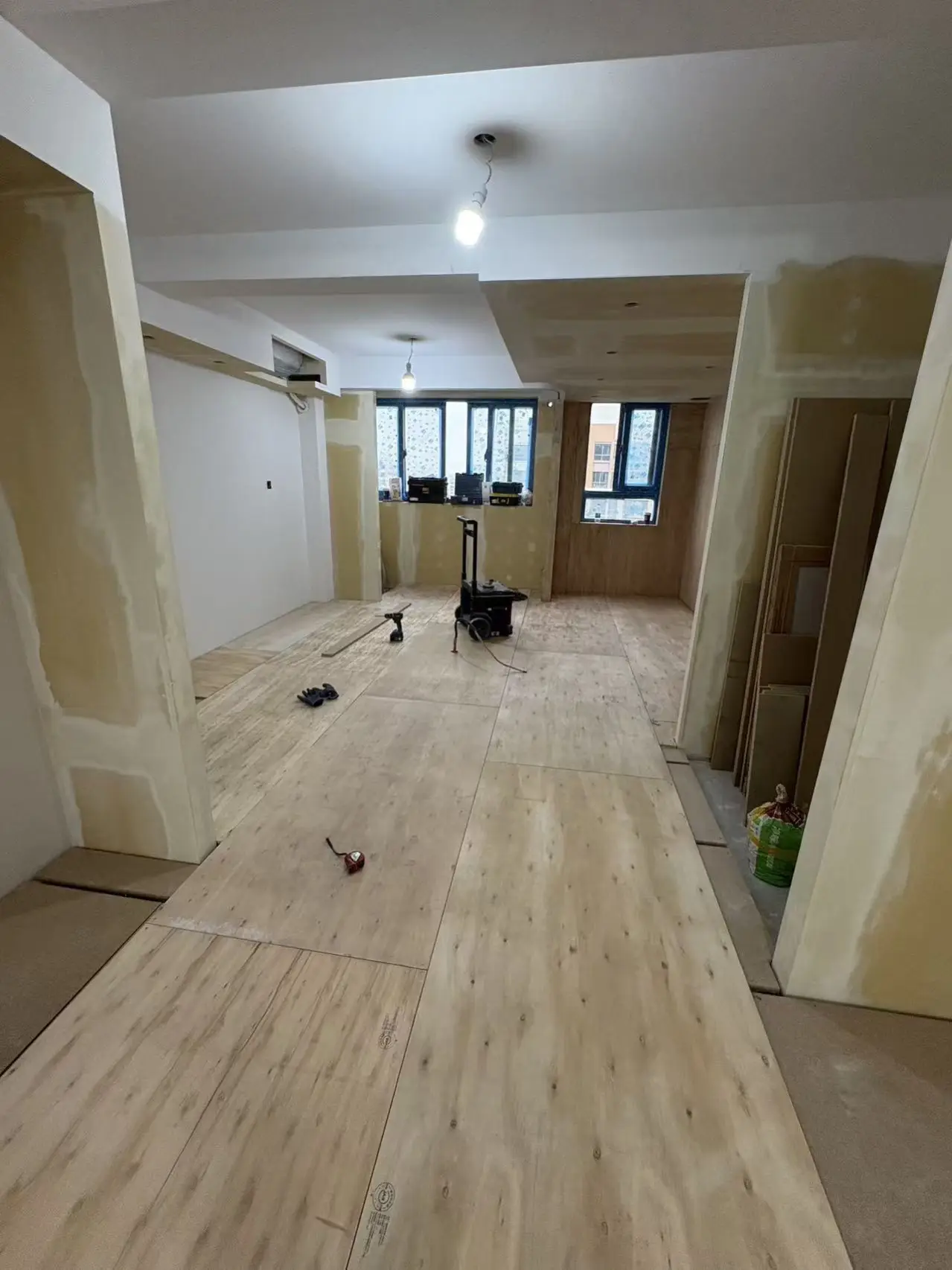

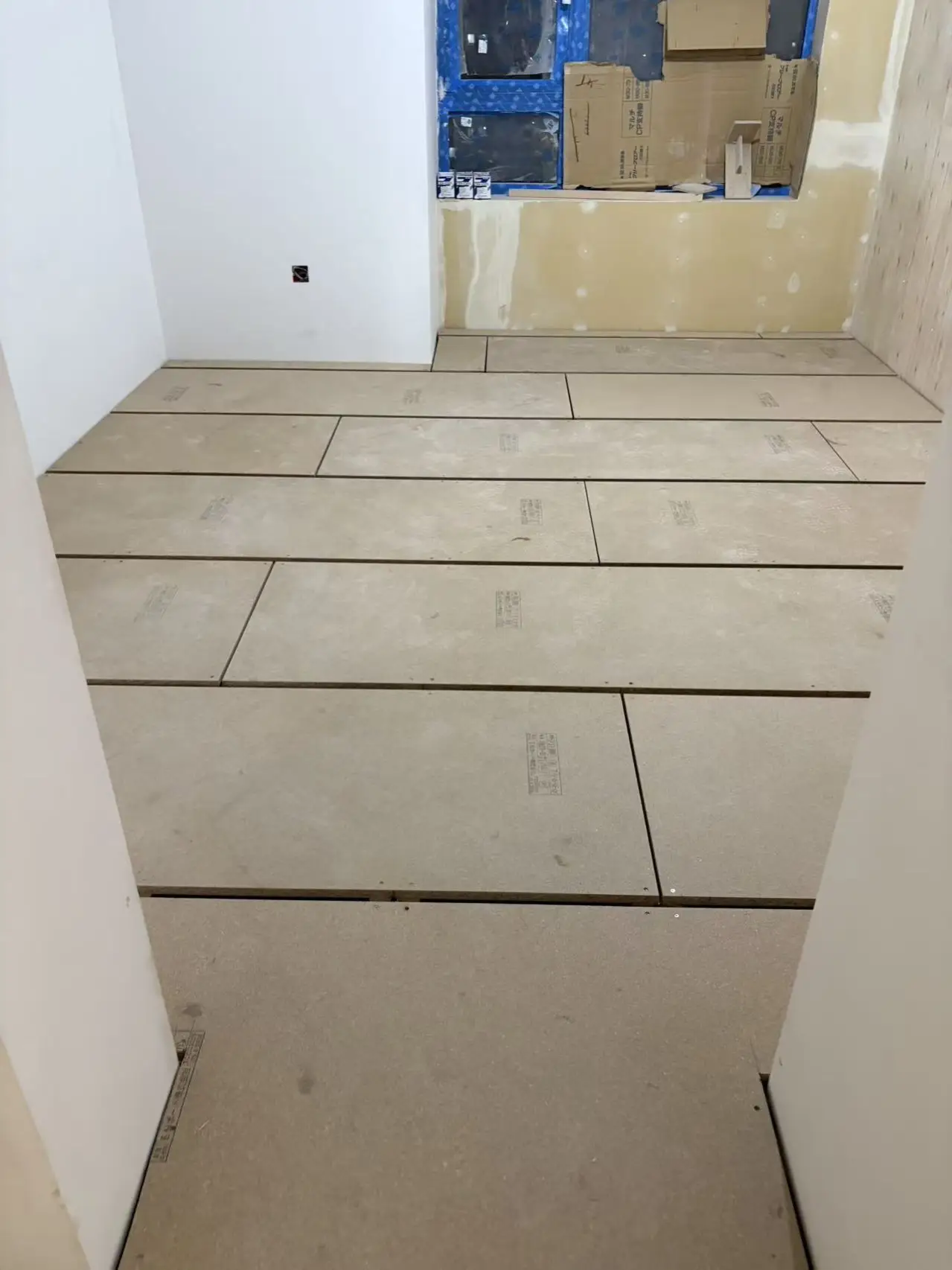

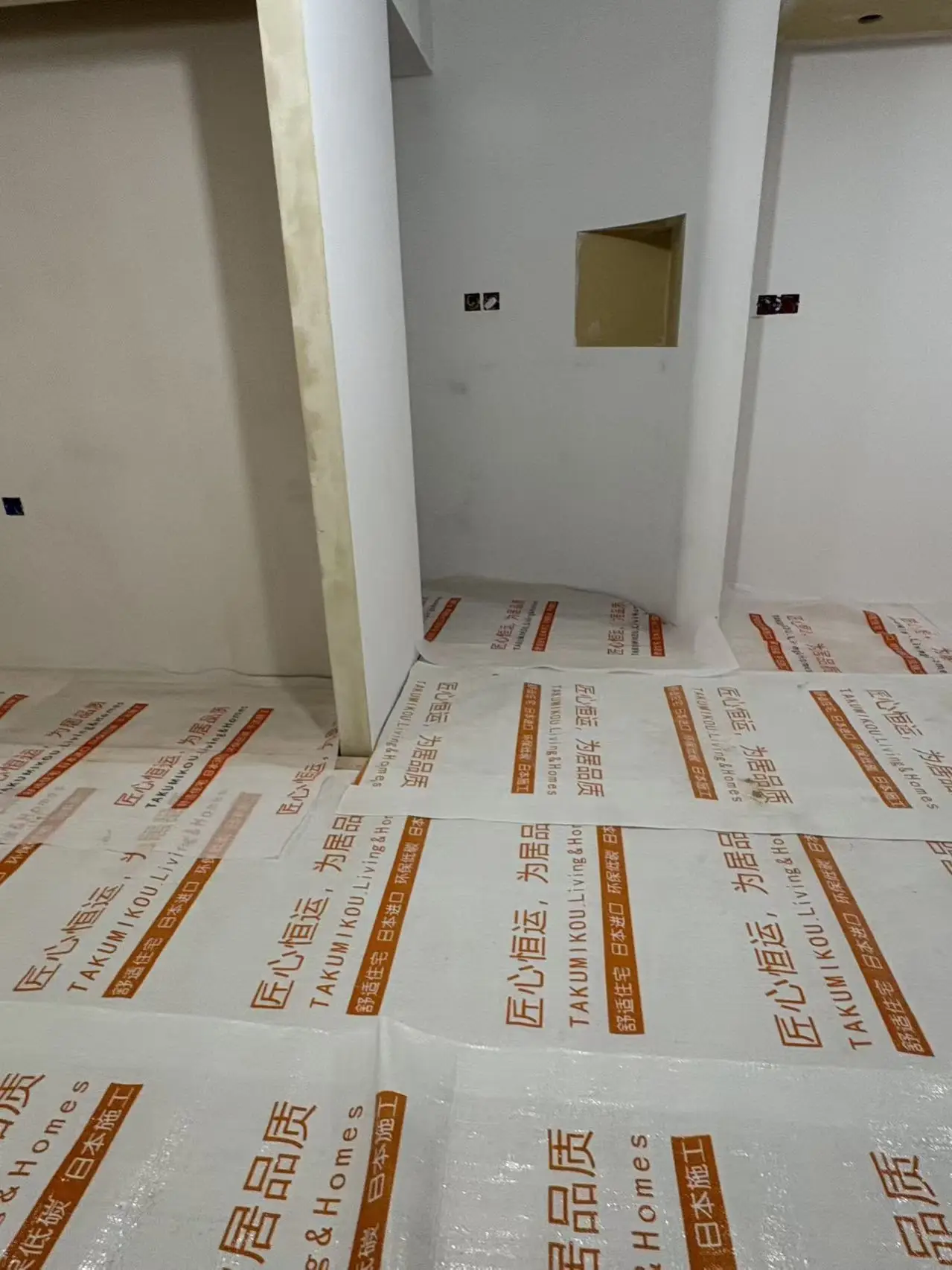

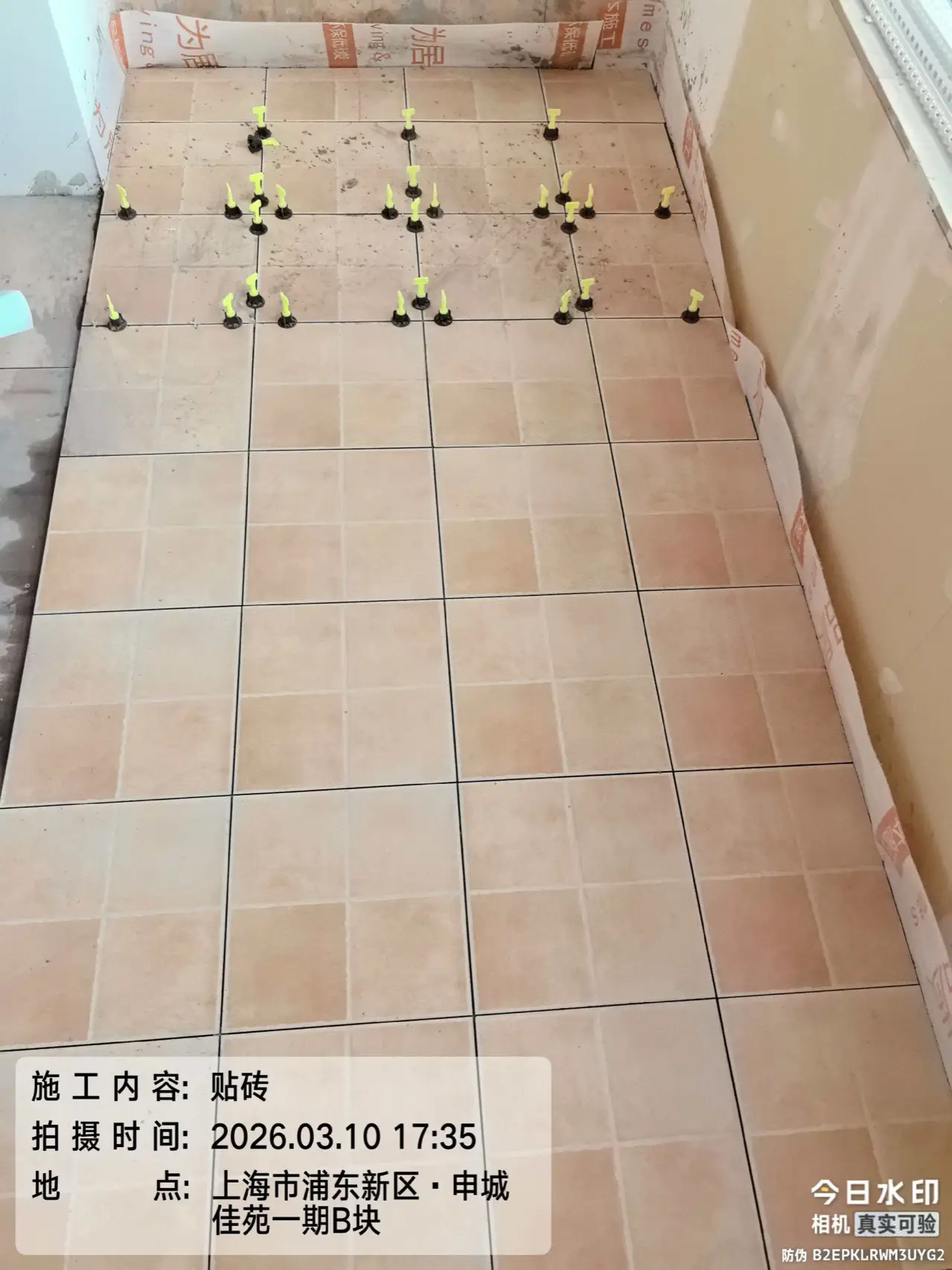

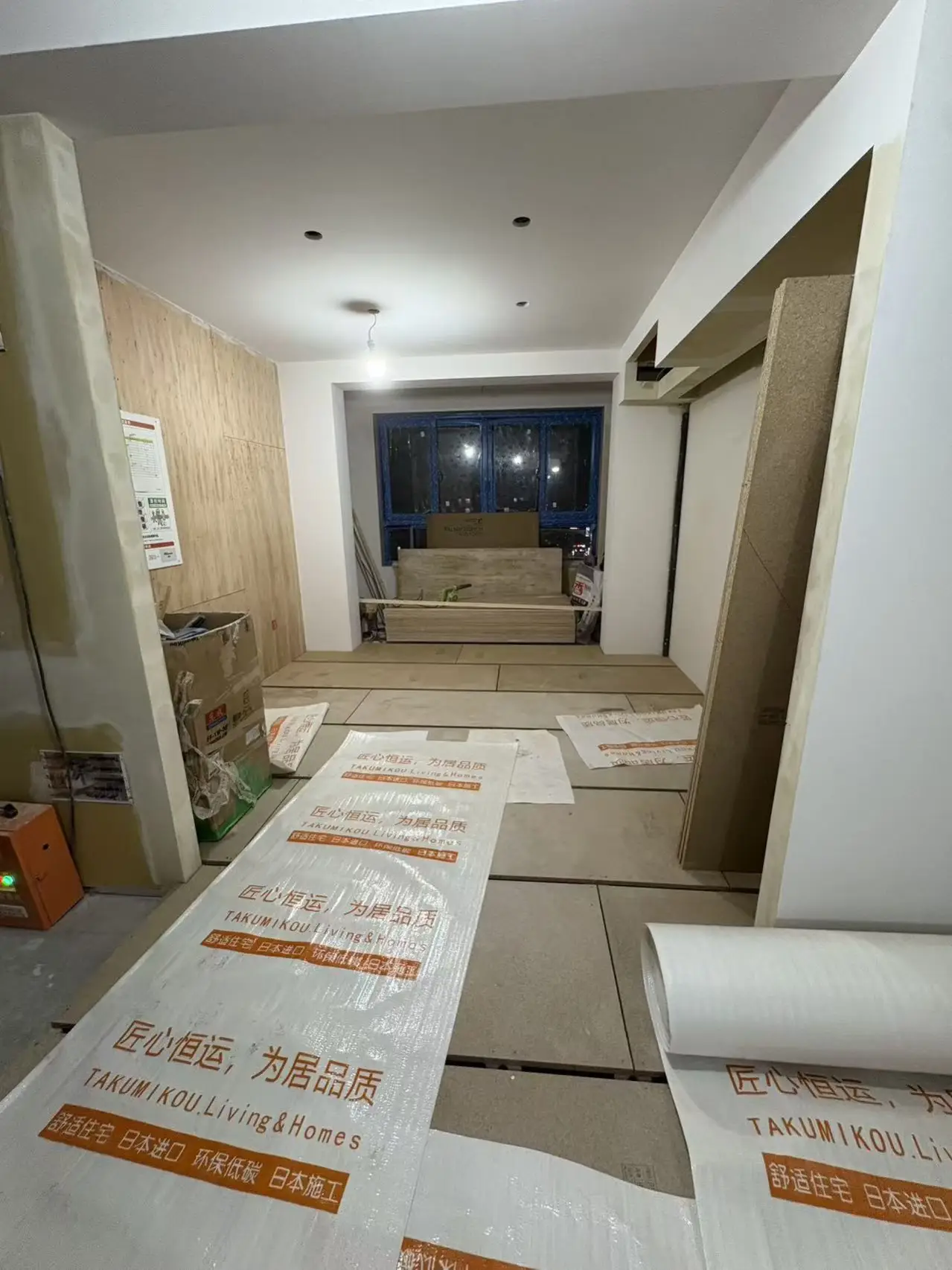

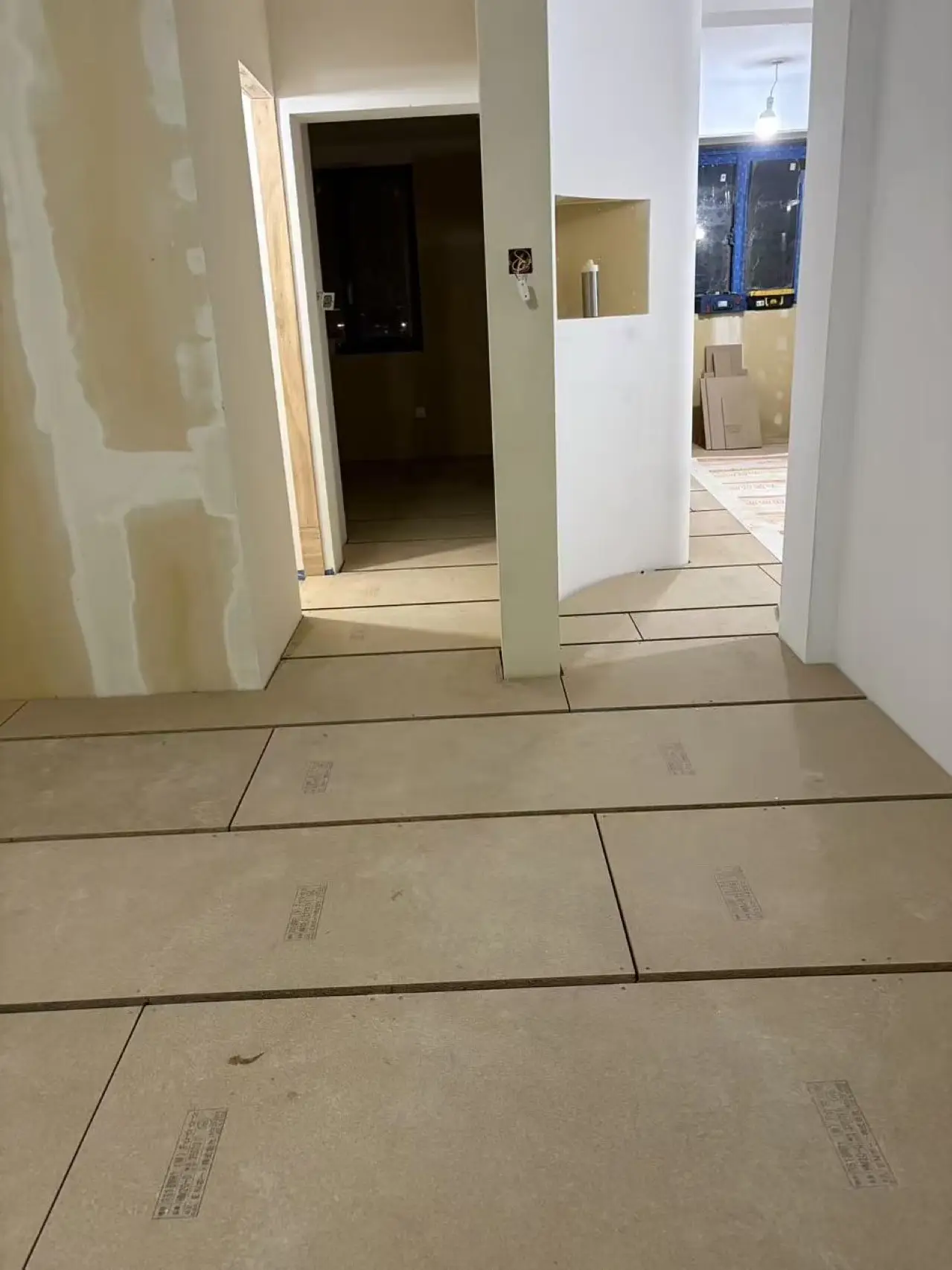

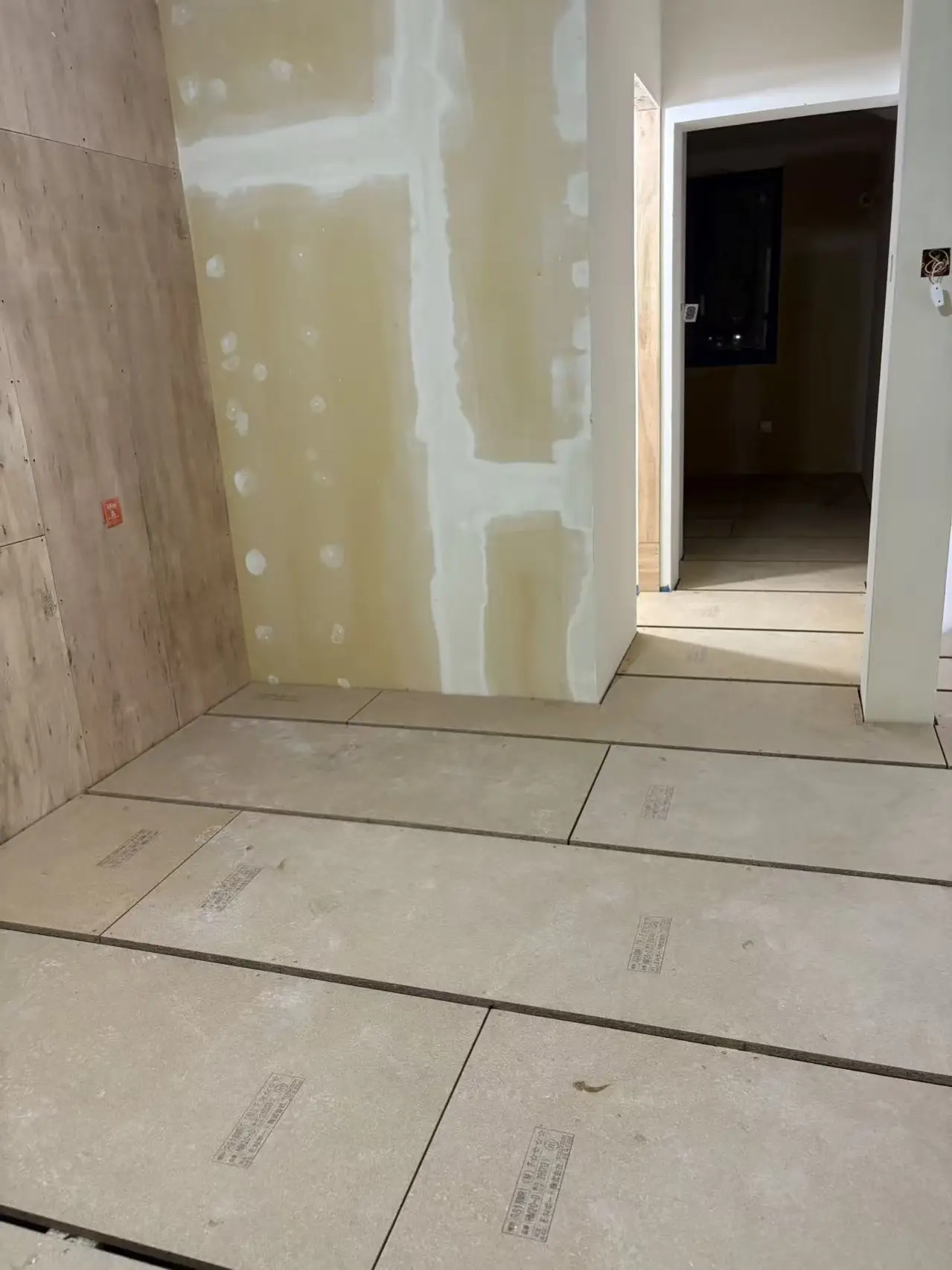

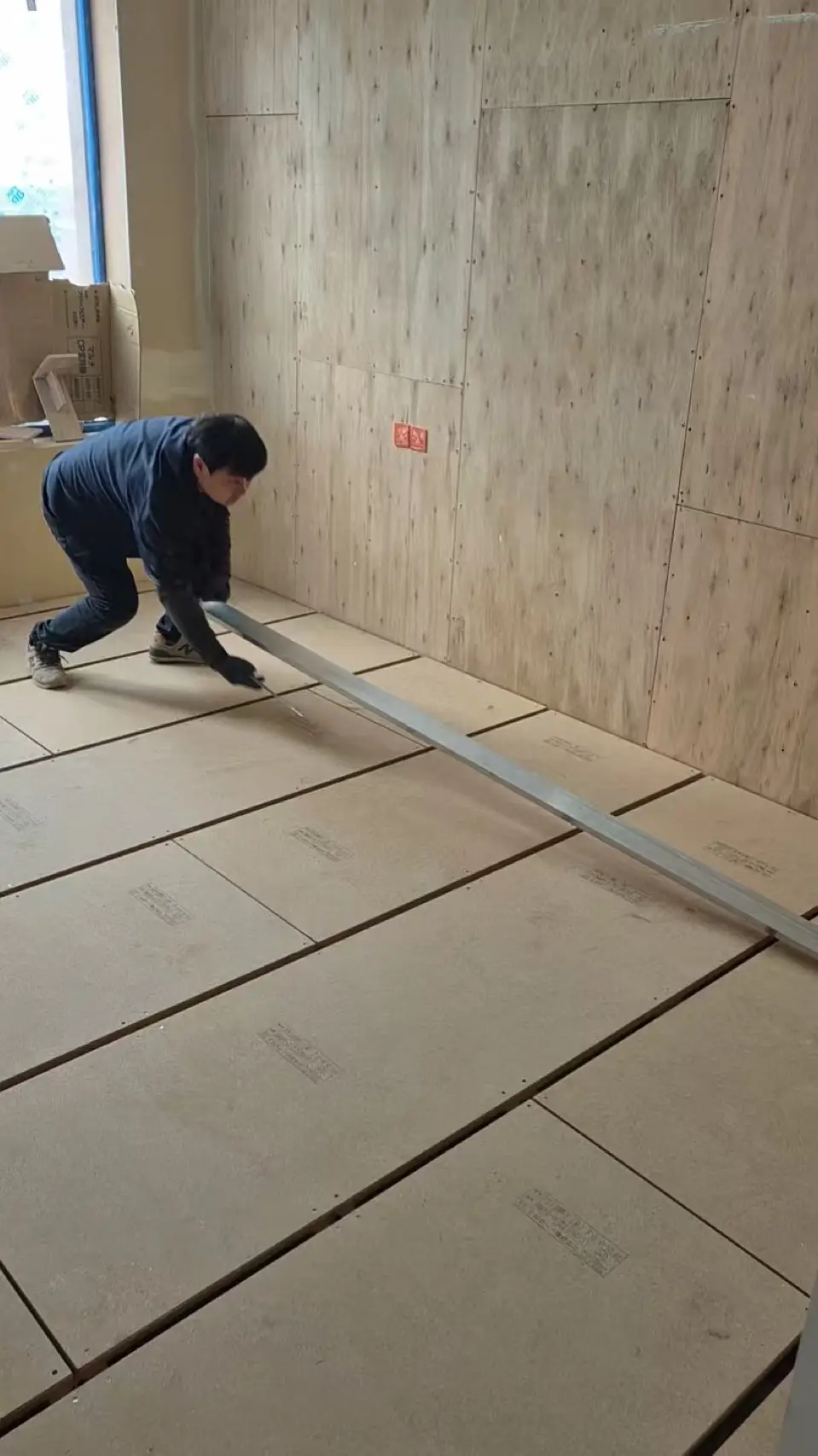

二重床、瓷砖与木地板

2026.02.03–03.19

施工二重床与地面基层,后续完成瓷砖和木地板铺装,统一不同空间的完成面高度。

已显示 10 / 15

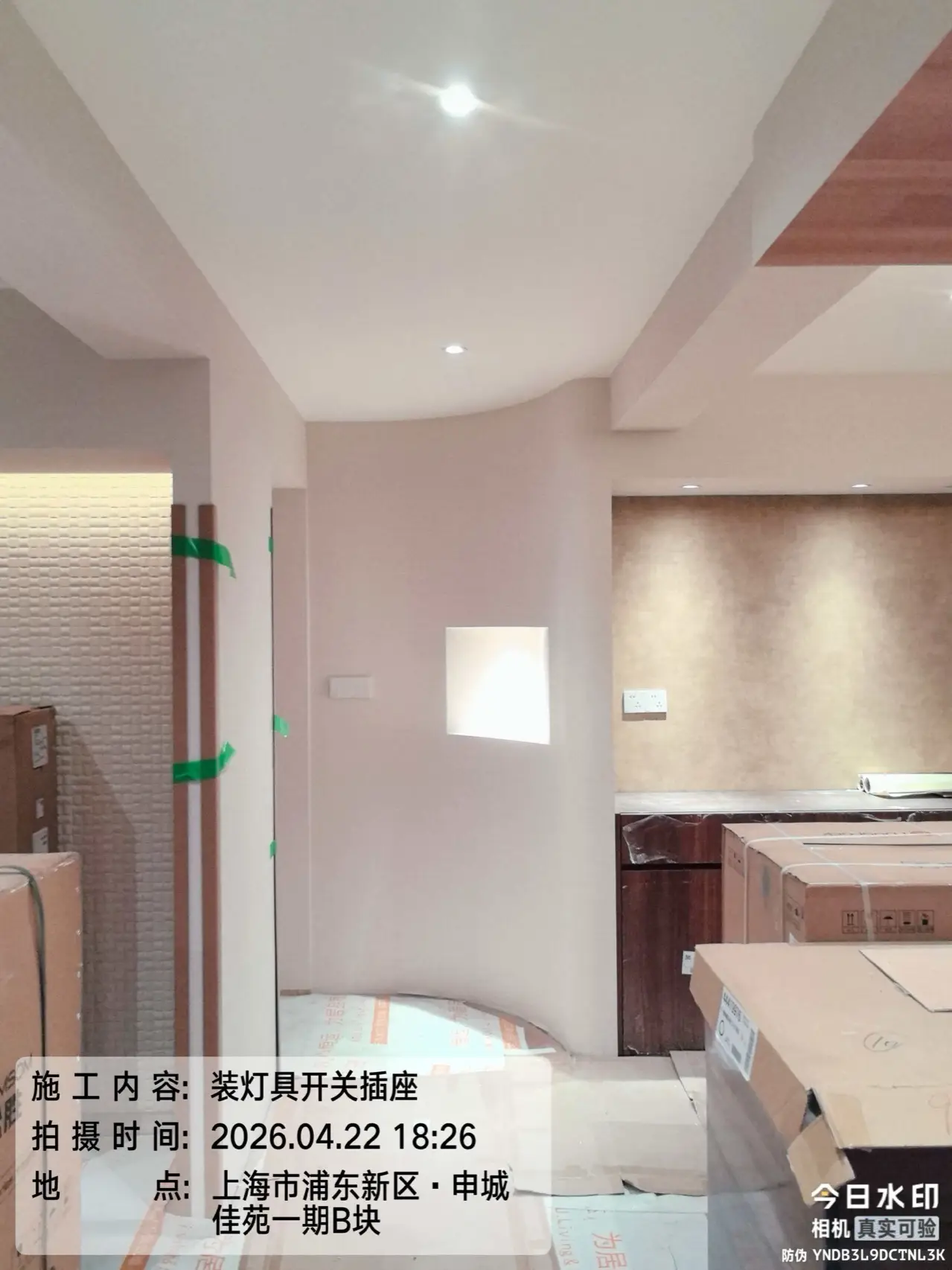

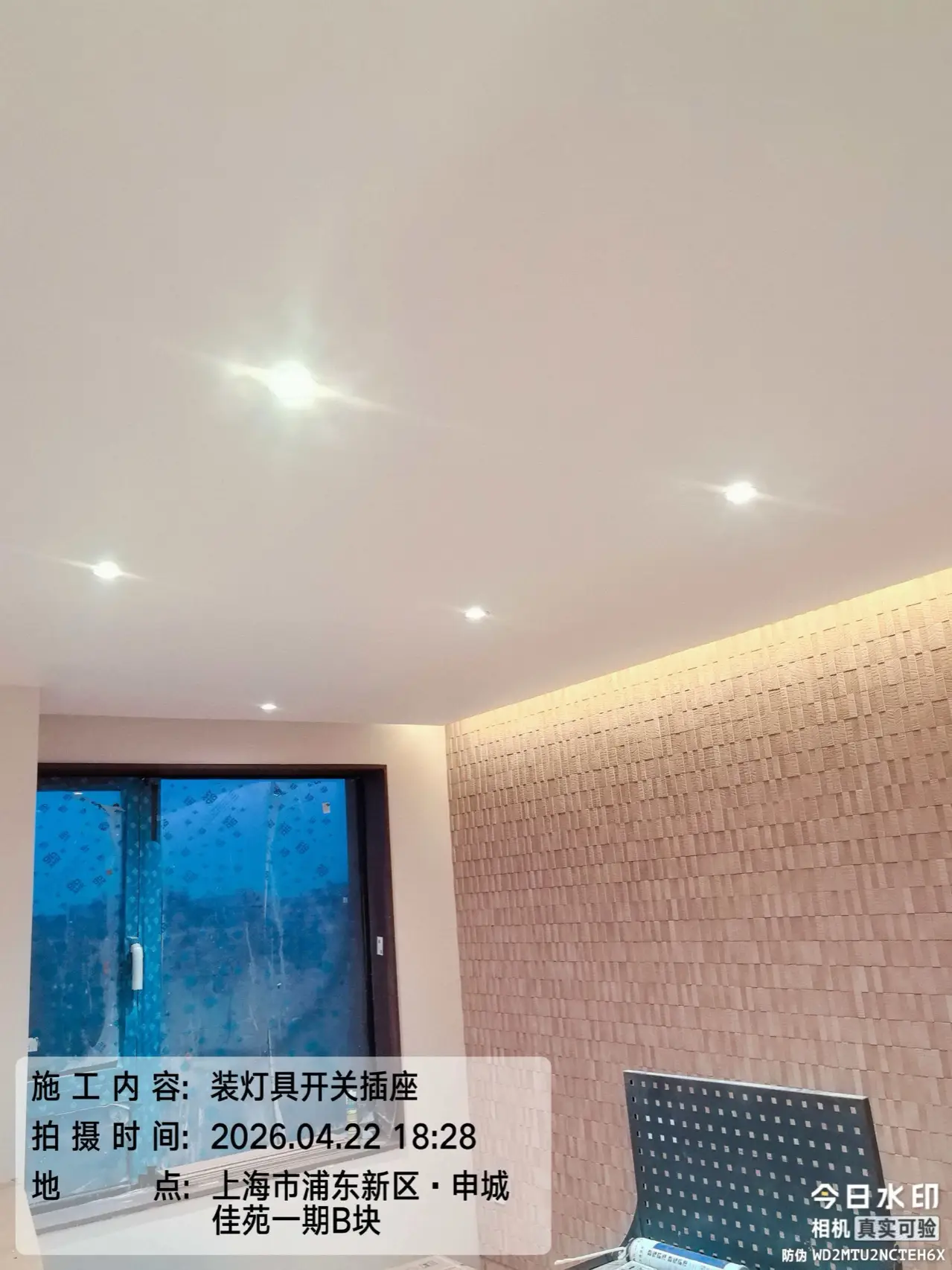

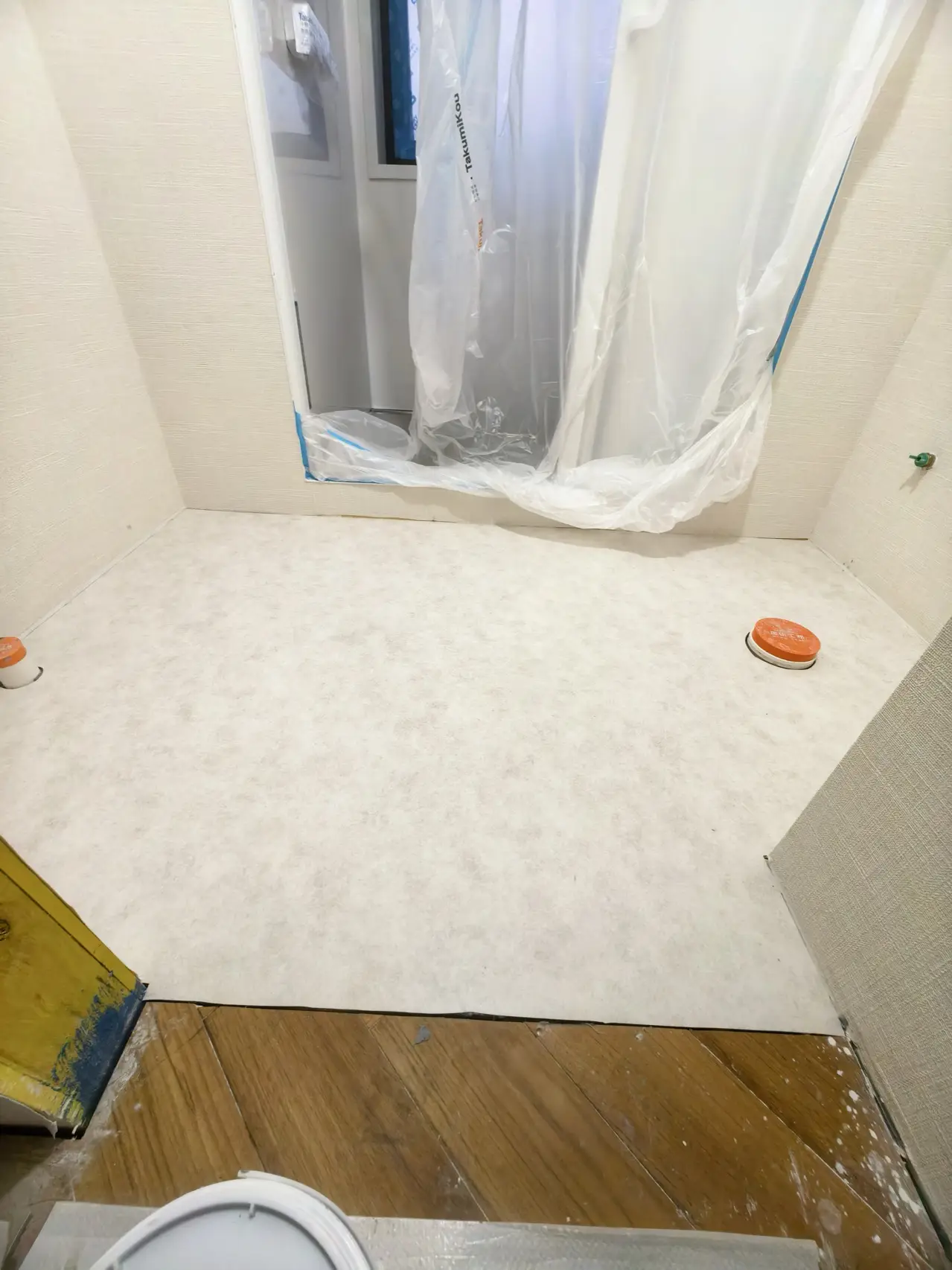

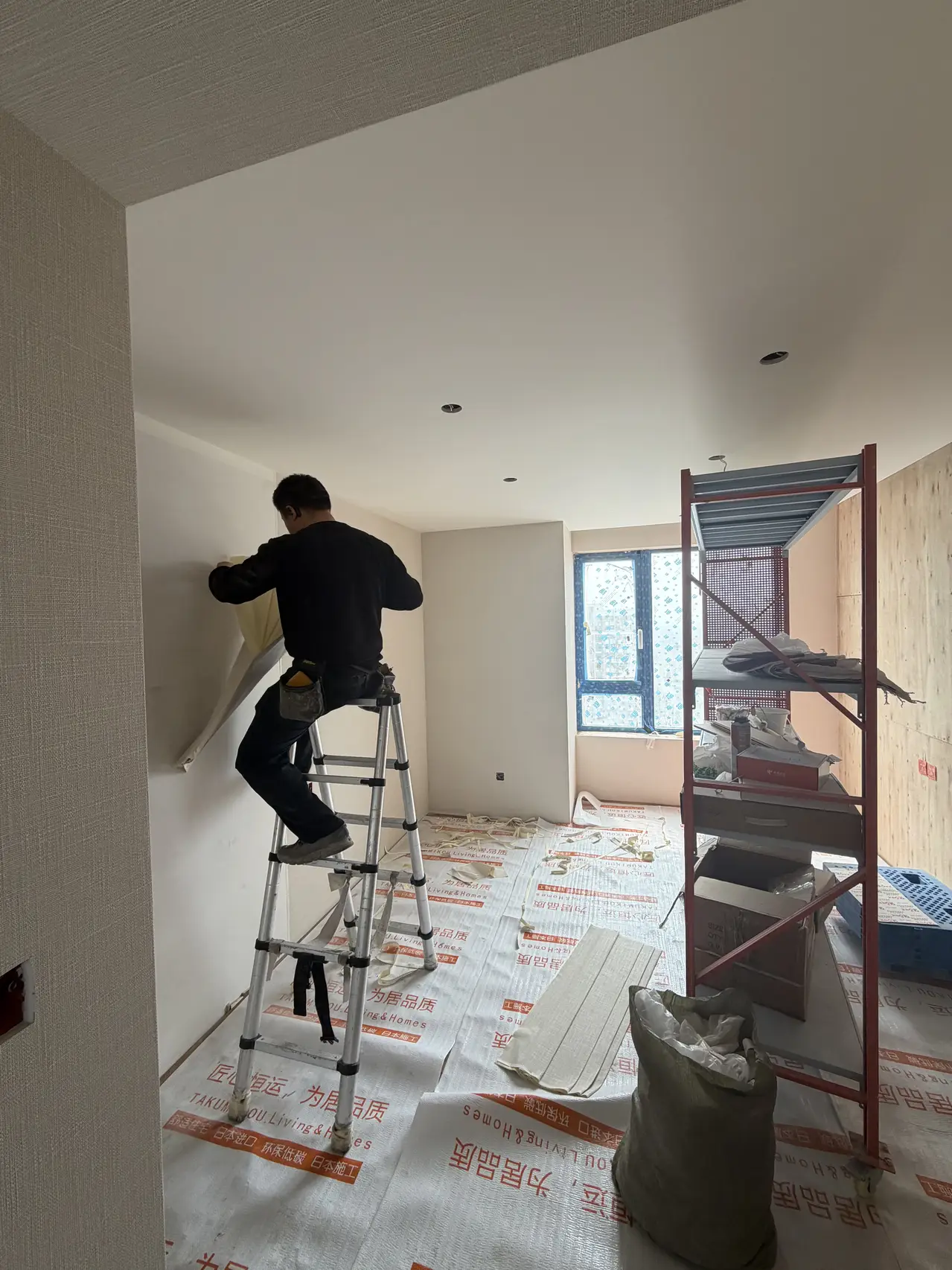

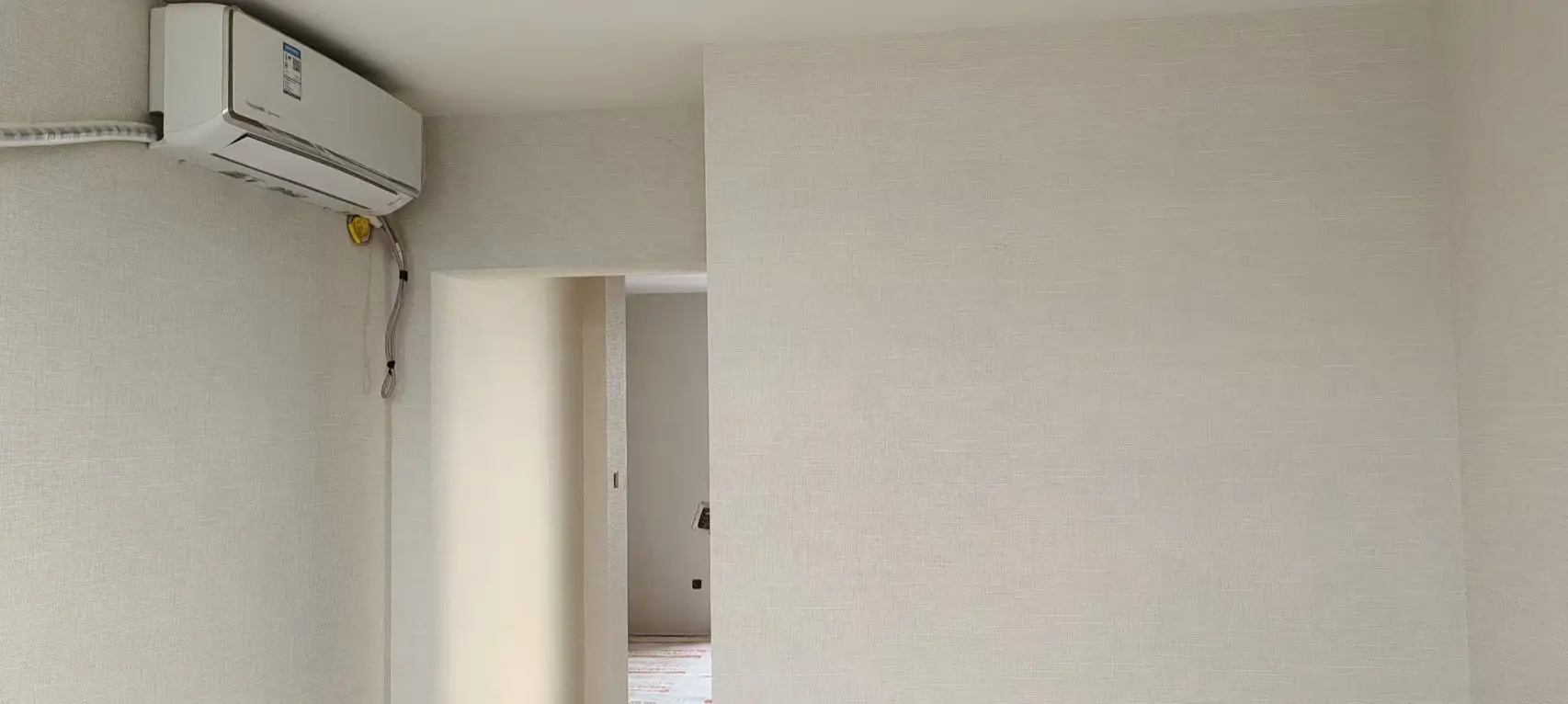

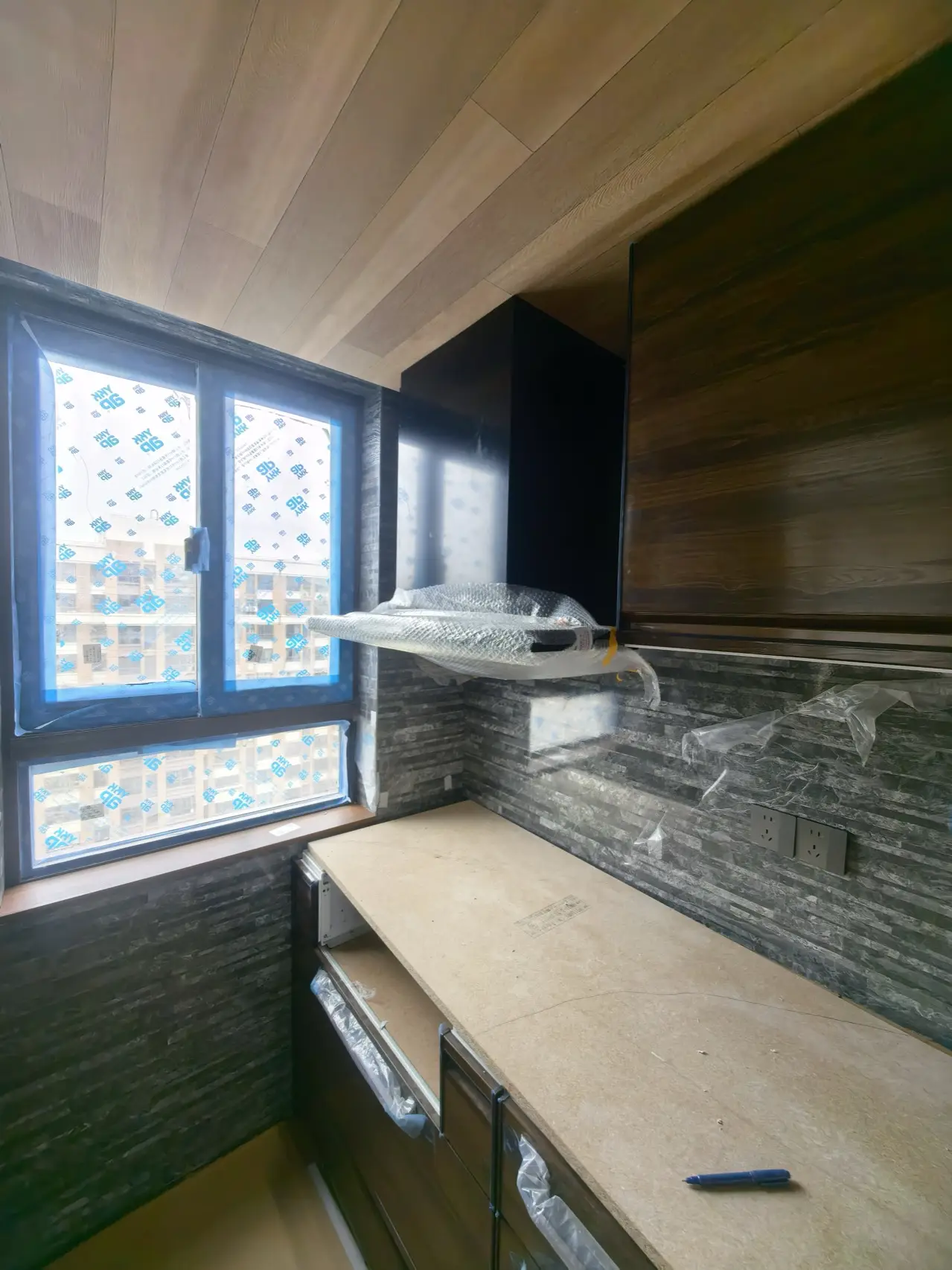

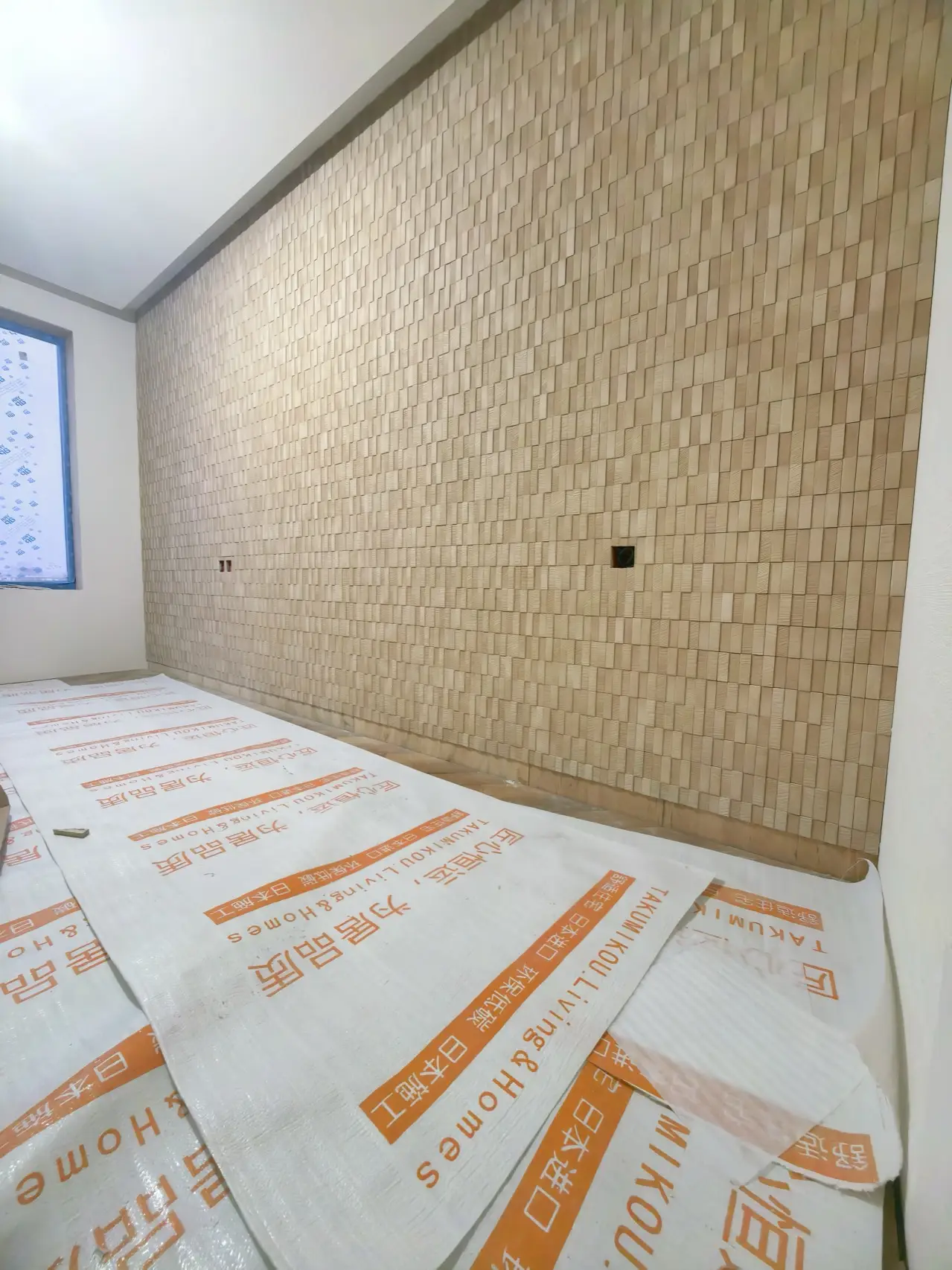

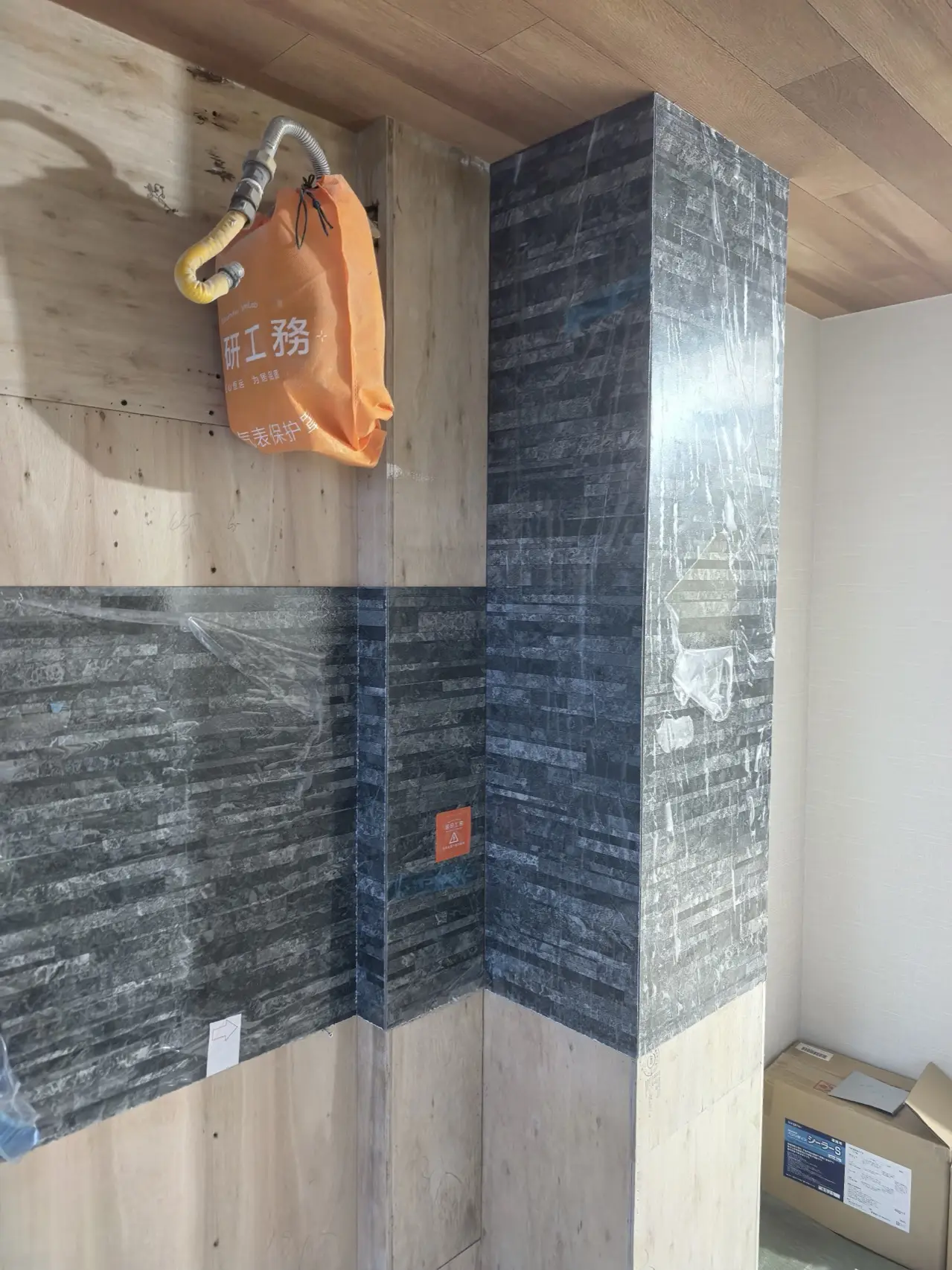

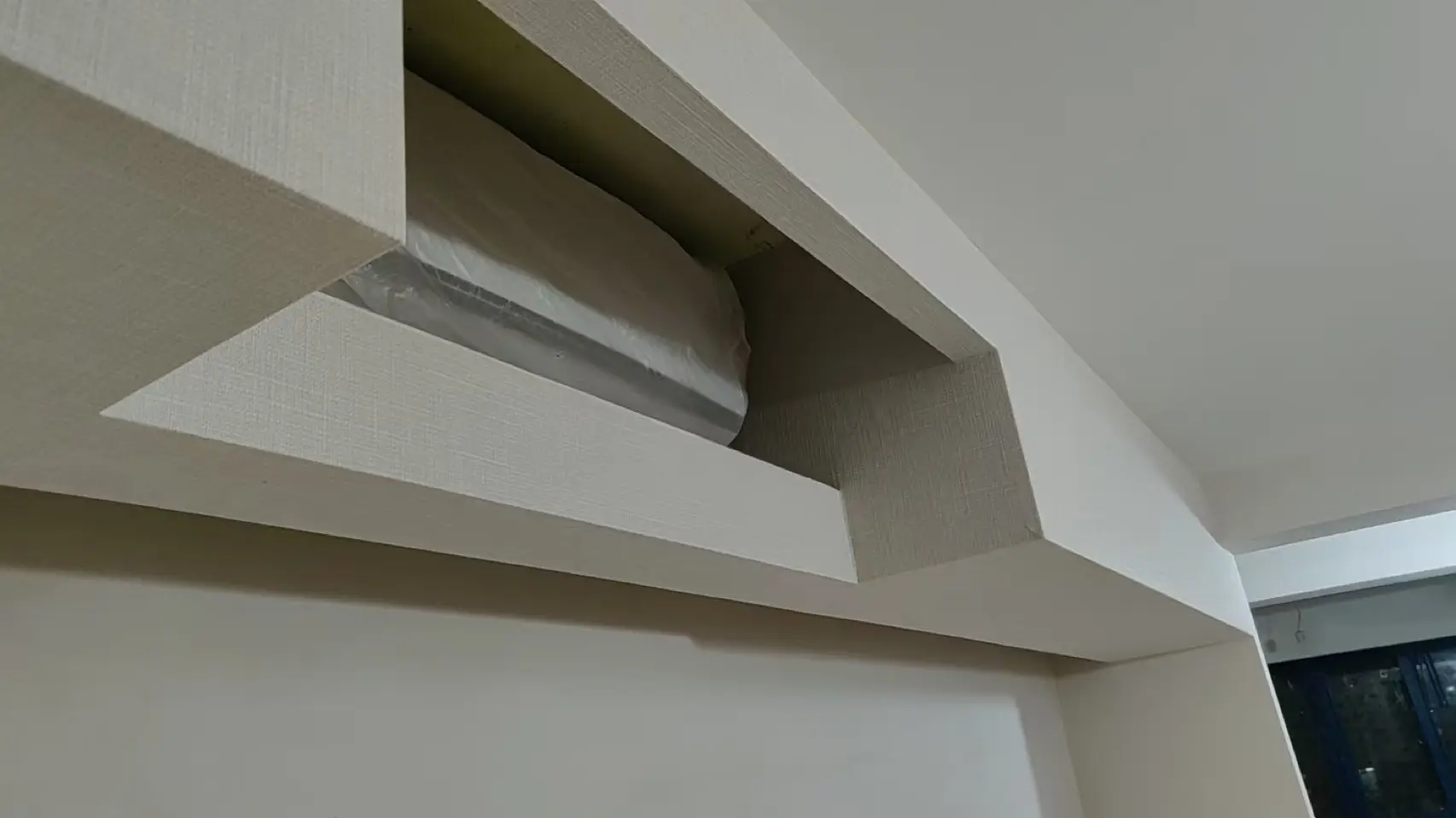

墙纸与珐琅板安装

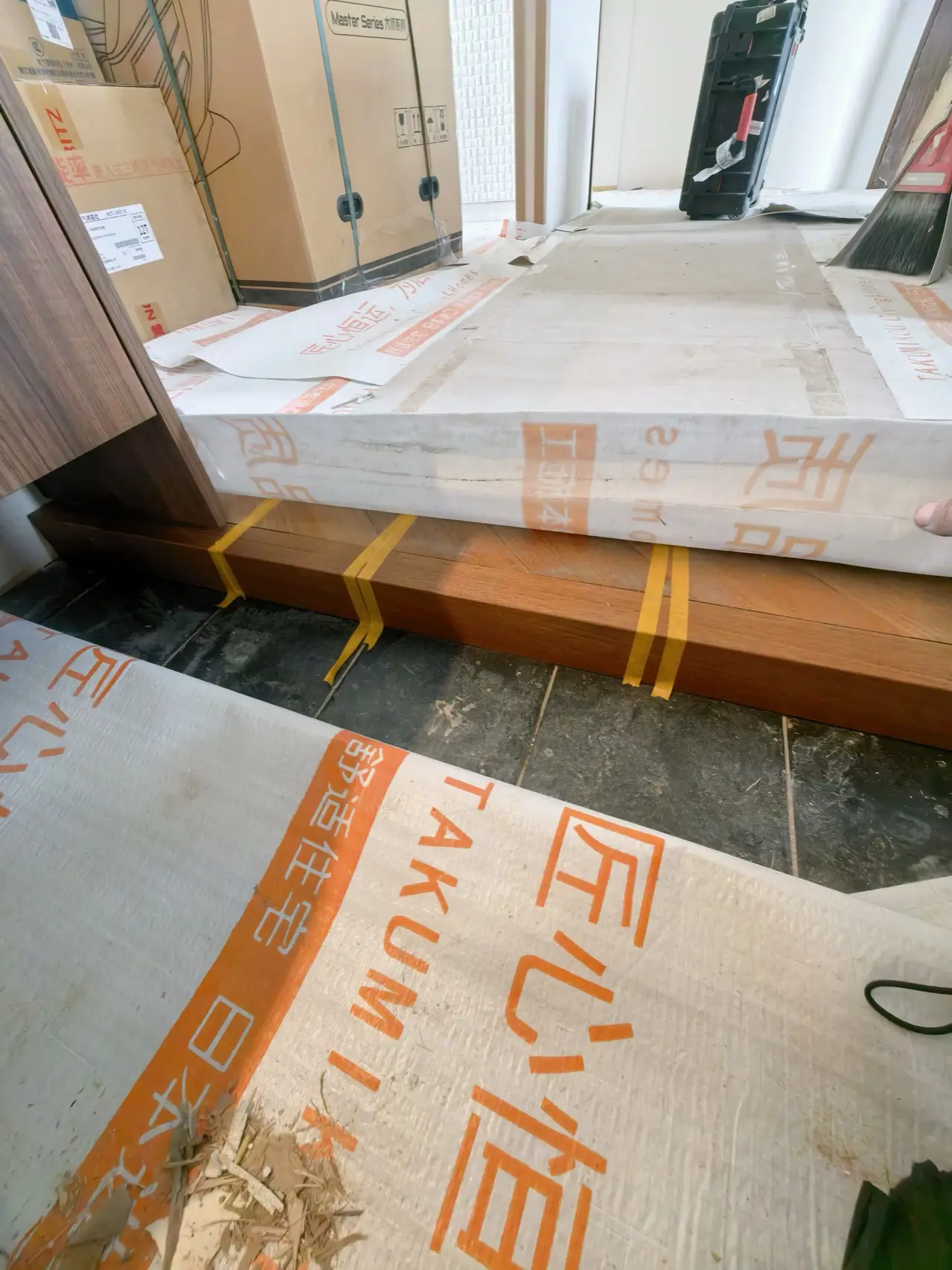

2026.03.31–04.08

完成墙纸基膜和墙纸施工,并安装厨房等部位的珐琅板,复核不同材料的交接与收口。

已显示 10 / 15

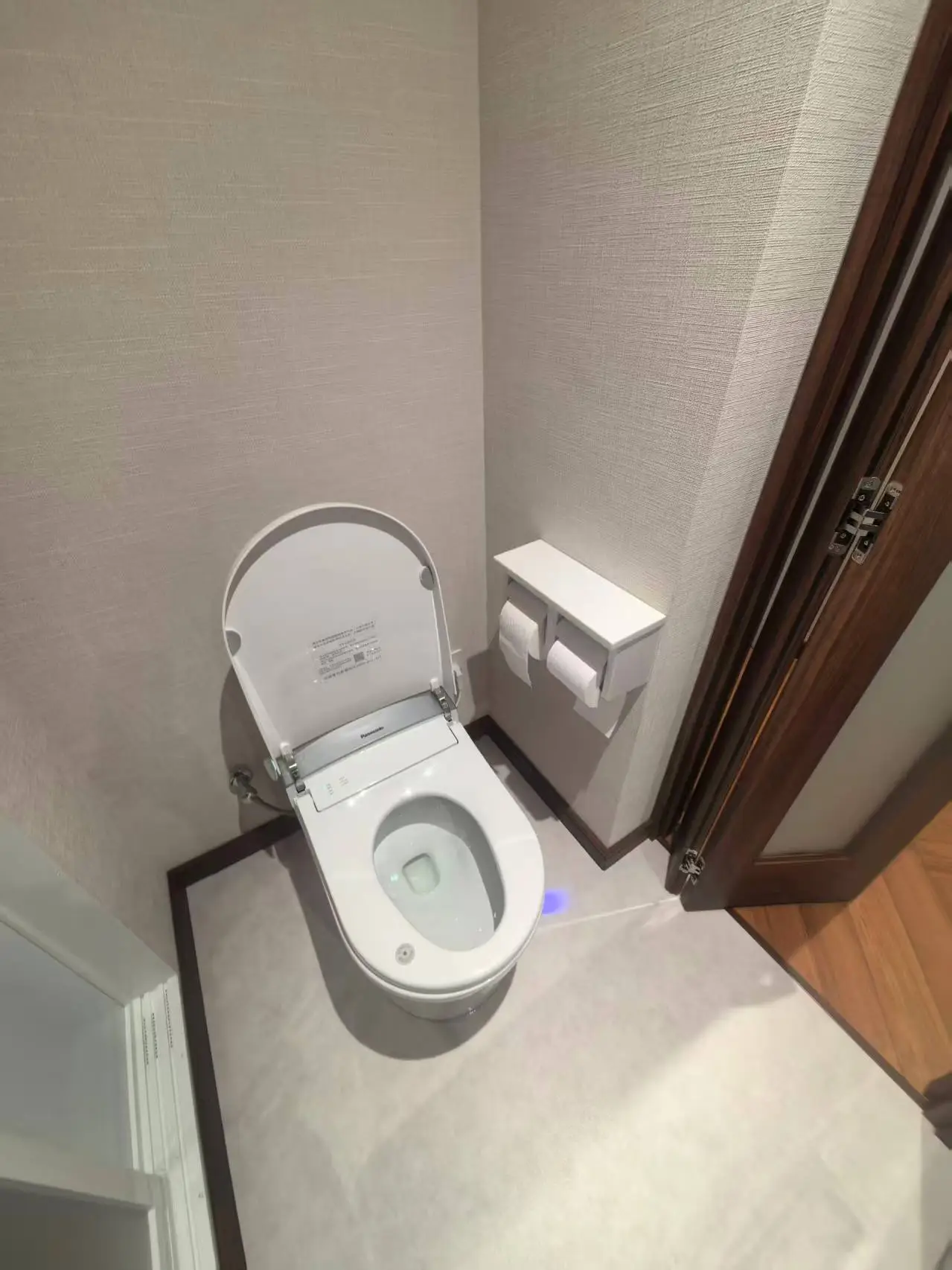

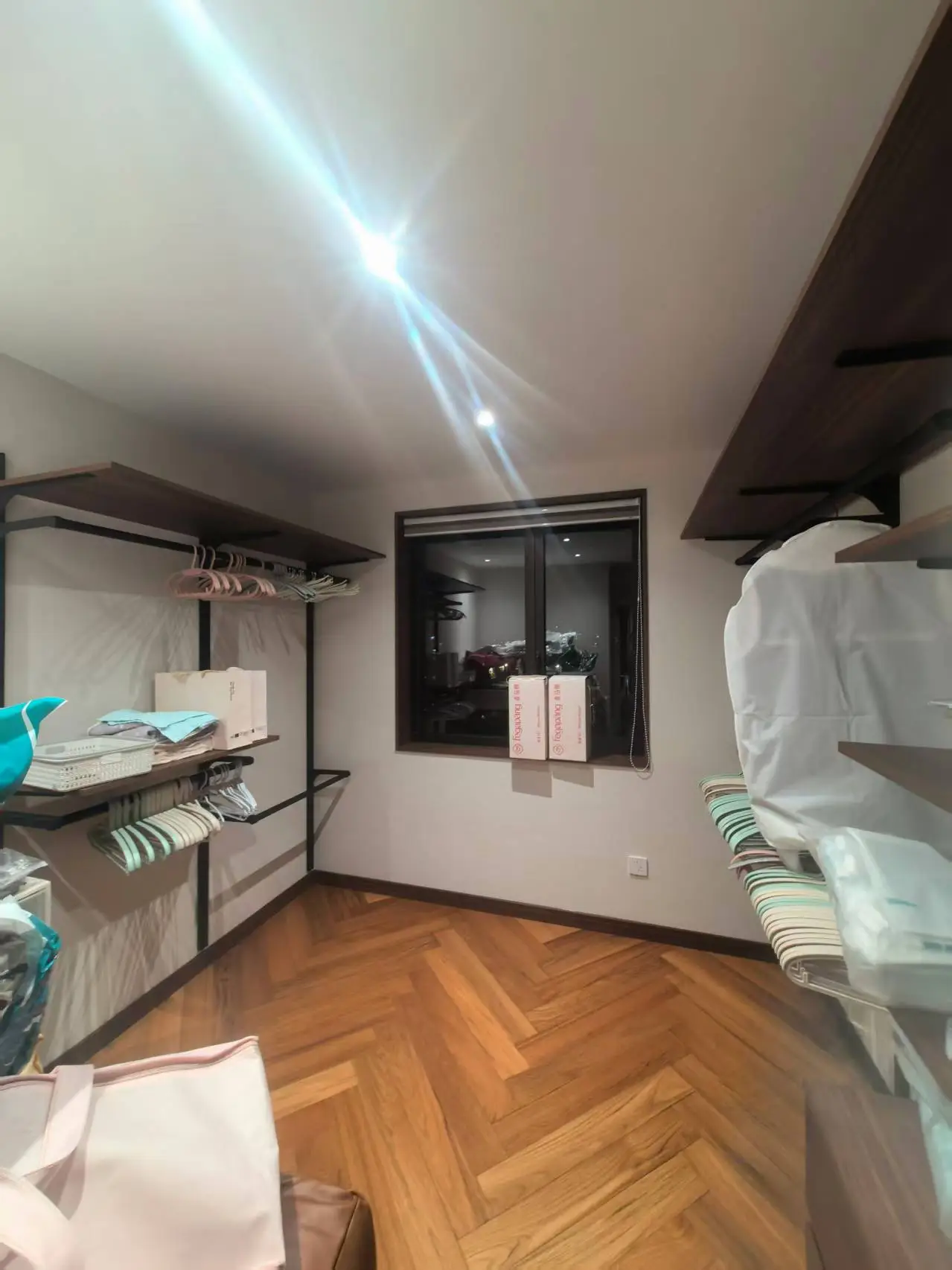

设备、定制与现场收尾

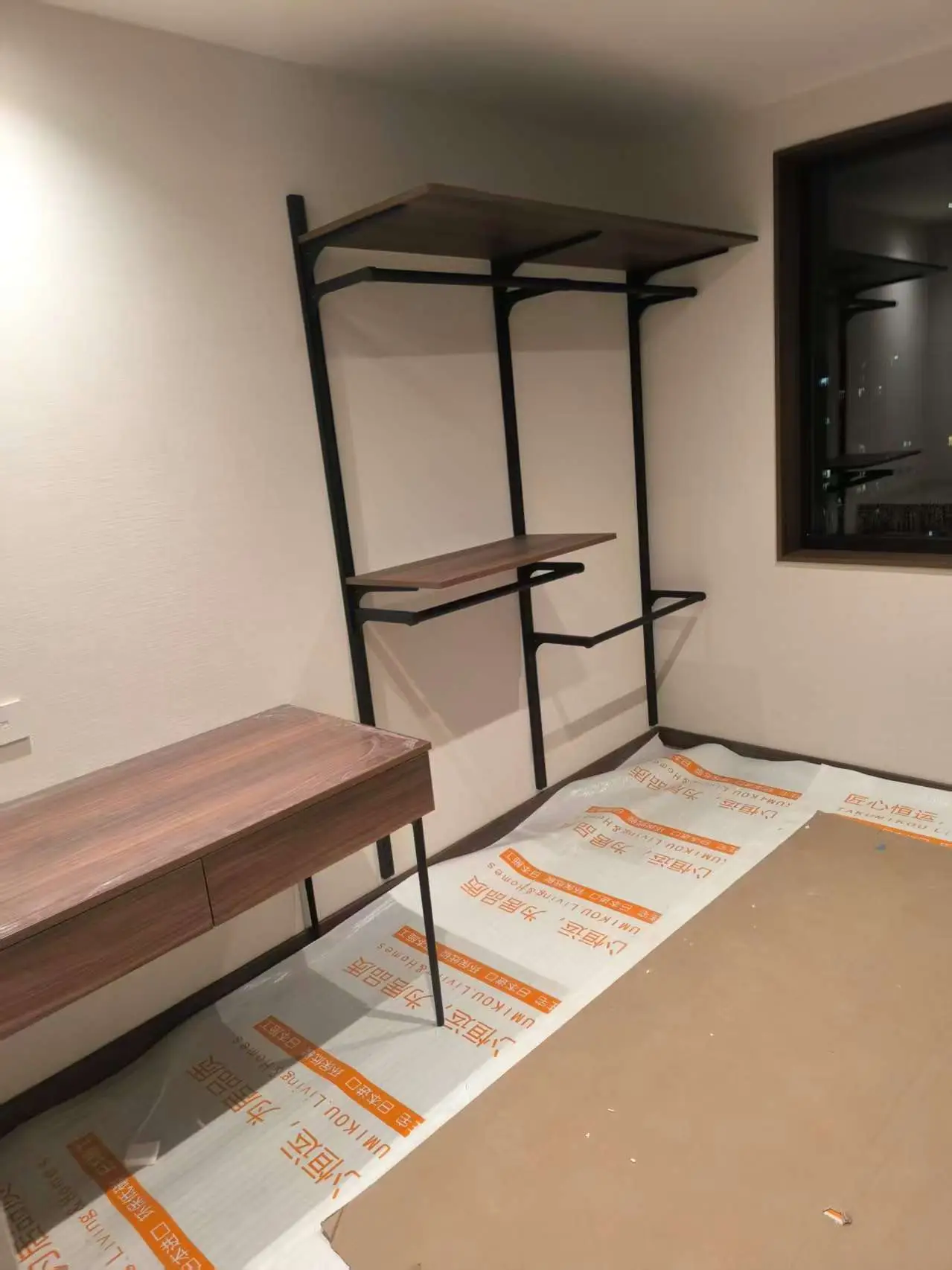

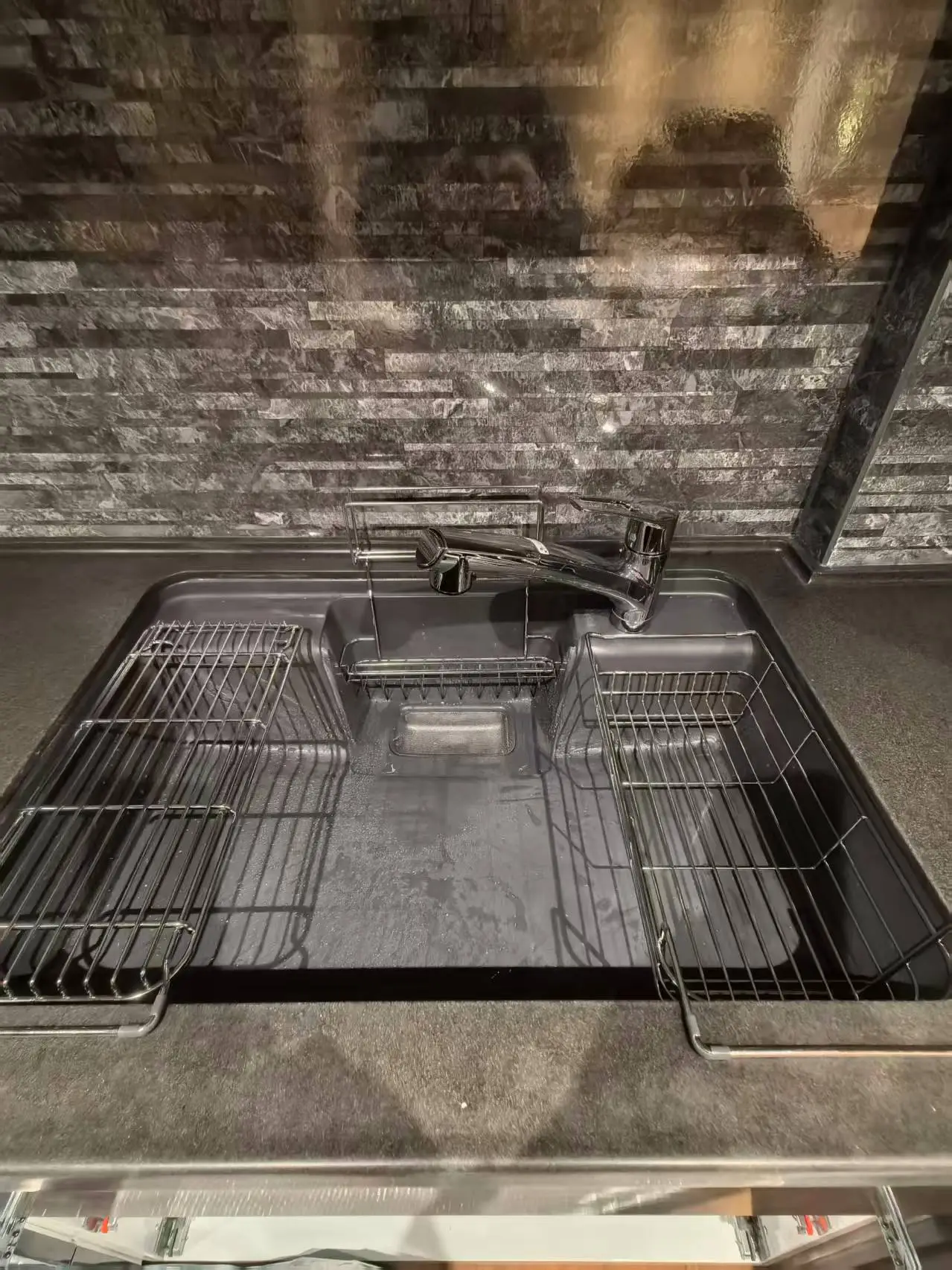

2026.04.10–04.28

完成设备、门窗、柜体与五金安装及现场收口,2026年4月28日全案施工完成。

已显示 10 / 10

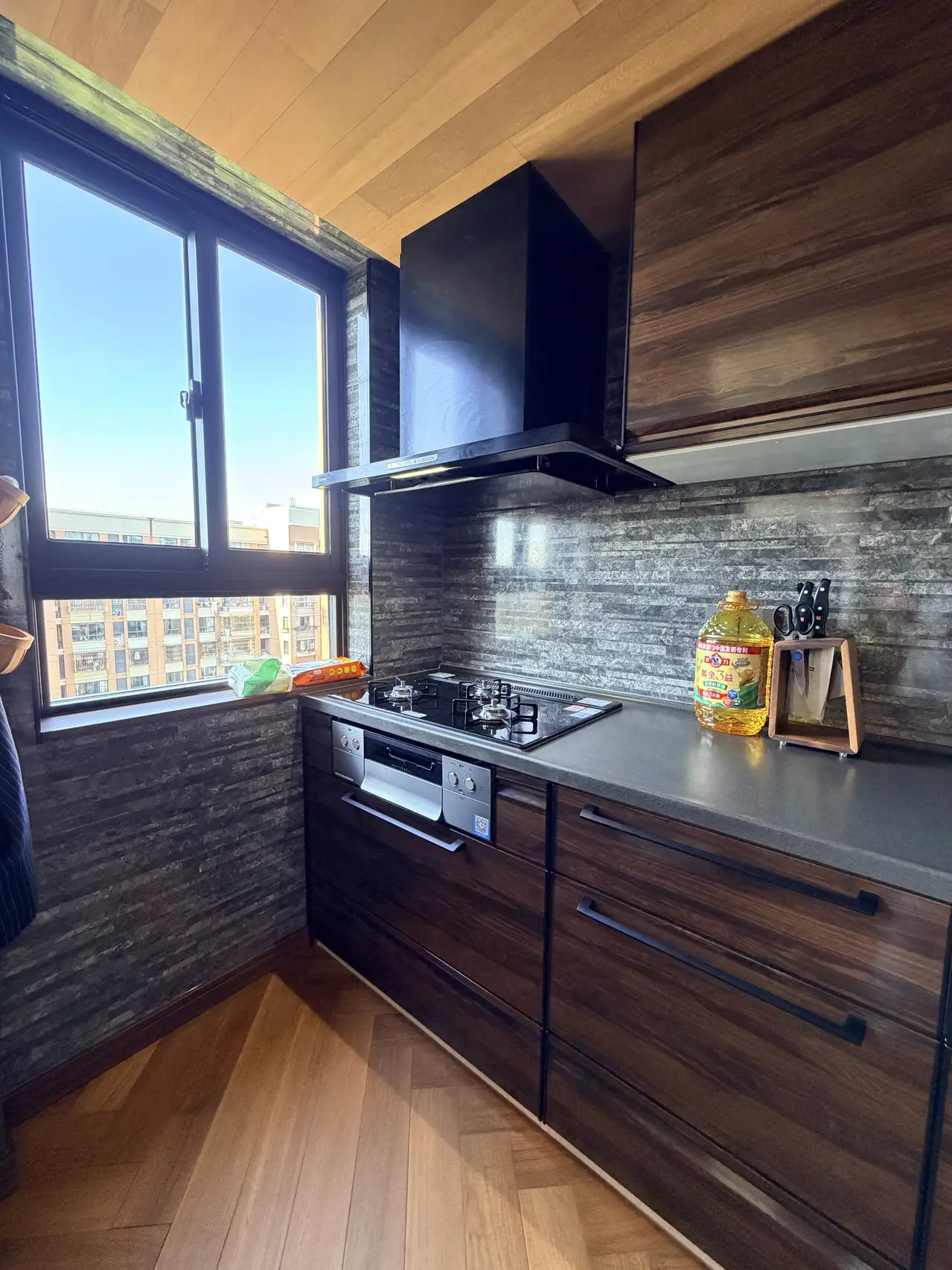

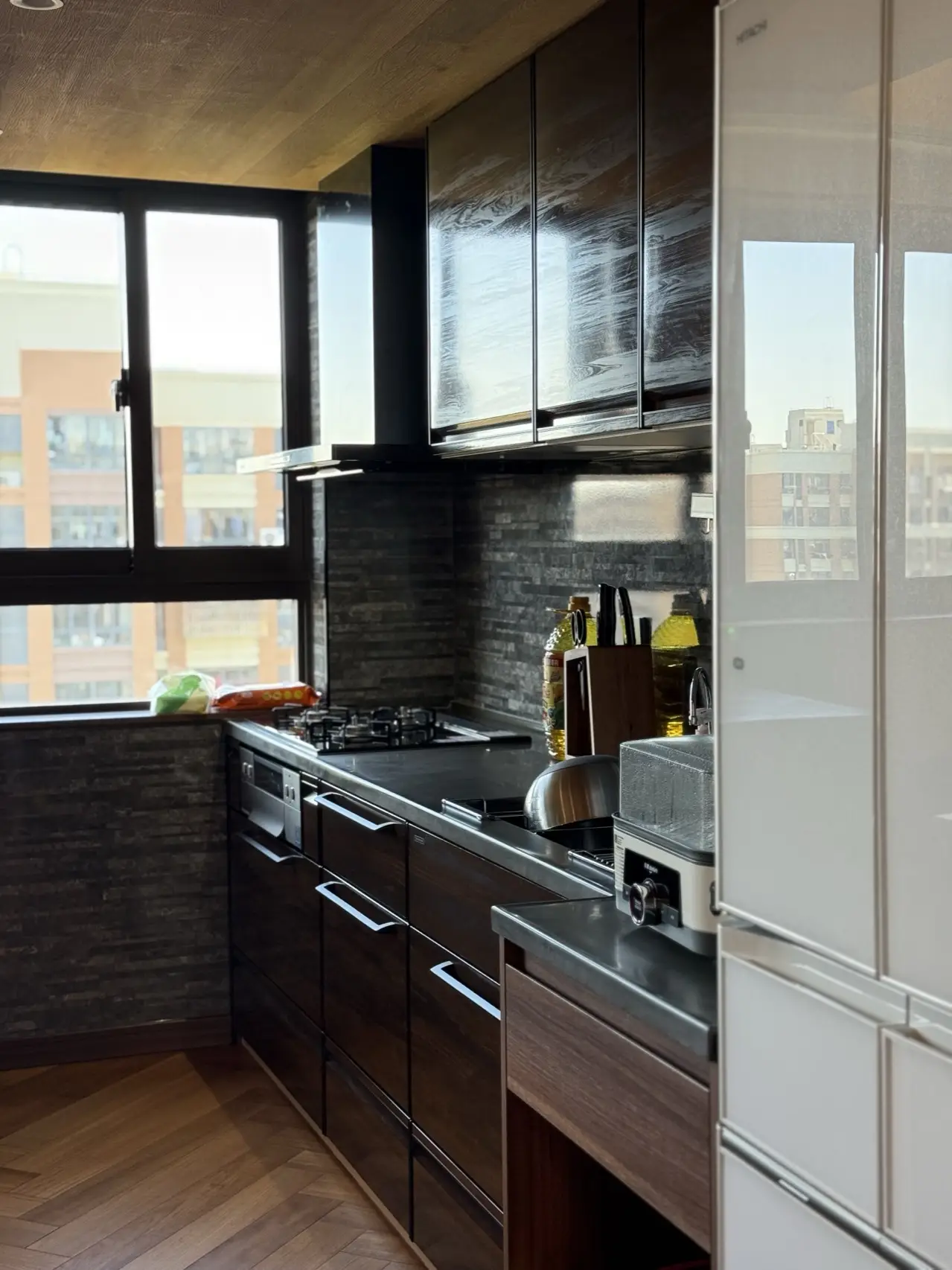

完工实景

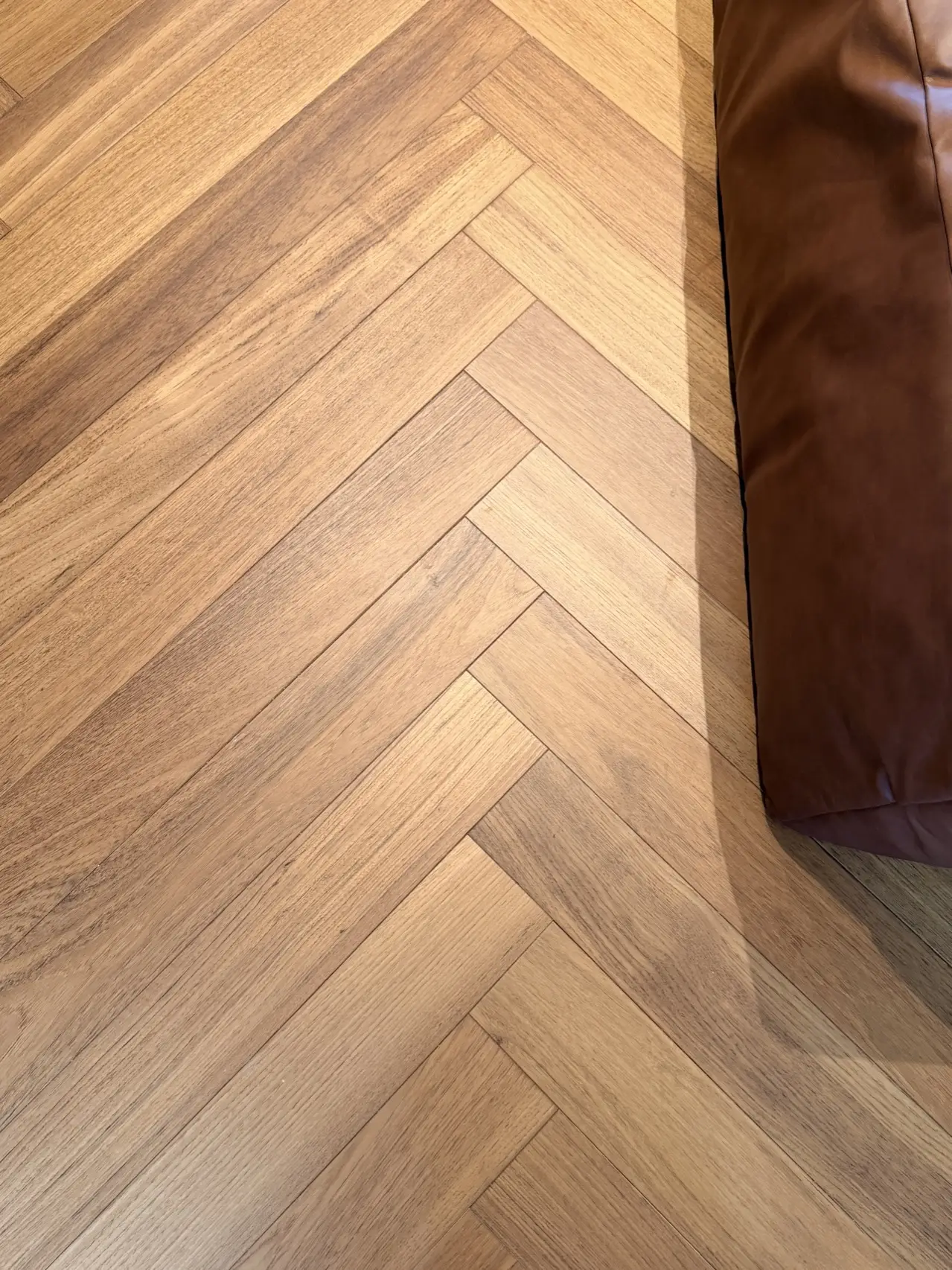

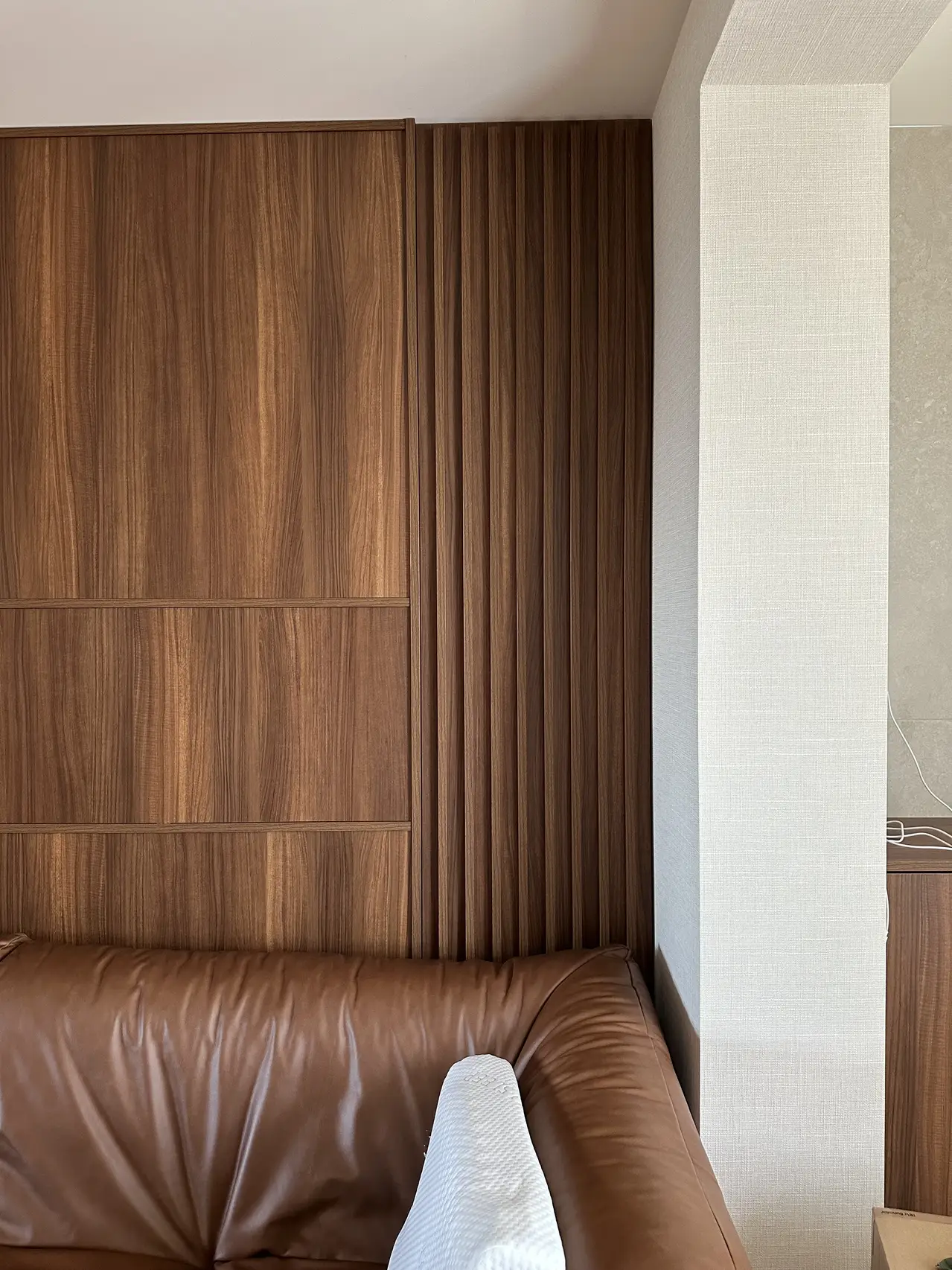

完工回访实景

2026年5月交付后回访拍摄,呈现玄关、客餐厨、卧室、收纳与卫浴的完工实际状态。

已显示 8 / 15

主要材料与品牌

Takara Standard

橱柜柜体与厨房墙面珐琅板

LIXIL

主卧及客厅背景墙呼吸砖

日门

室内门与木制踢脚线

真树

橡木UV本色木地板

sangetsu 山月

墙纸与卫生间地胶

立邦

顶面乳胶漆与防水乳胶漆

TOCLAS

慕岩PG600橱柜台面

YKK AP

门窗系统

匠恒定制

玄关、餐边、阳台、衣帽间等全屋定制收纳

碧宁 · 雅素丽

玄关、阳台、厨房及户外瓷砖

德赛斯

玄武黑石英石台面

住宅整装
