静安王先生卫生间改造

局部改造 / 上海·静安 / 2023

静安王先生卫生间改造

项目摘要

上海静安圣和静安公馆王先生卫生间改造案例:拆除淋浴房玻璃移门、卫生间吊顶与门及门套,重做给排水点位与地面防水,安装 TAKARA STANDARD 整体淋浴房(750×1450,含换气扇、暖风机),木龙骨建墙配油污板收口,地面修补铺设地胶,马桶复原,约 15 天完成交付。

静安王先生卫生间改造

现状与要求

原卫生间以淋浴房玻璃移门分隔,内部花洒与地砖老旧需拆除,卫生间吊顶、门及门套整体更新;马桶拆除保留待复原,给排水点位与防水须按新淋浴房规格重新布置。

设计与施工处理

拆除淋浴房玻璃移门、内部花洒、地砖与卫生间吊顶、门及门套后,重布淋浴房给水与排水点位并增加顶面布线及插座;地面防水后新建木龙骨墙体,安装 TAKARA STANDARD 整体淋浴房与折叠门,墙面以油污板收口,地面缝隙修补后铺设地胶,马桶复原。

完成状态

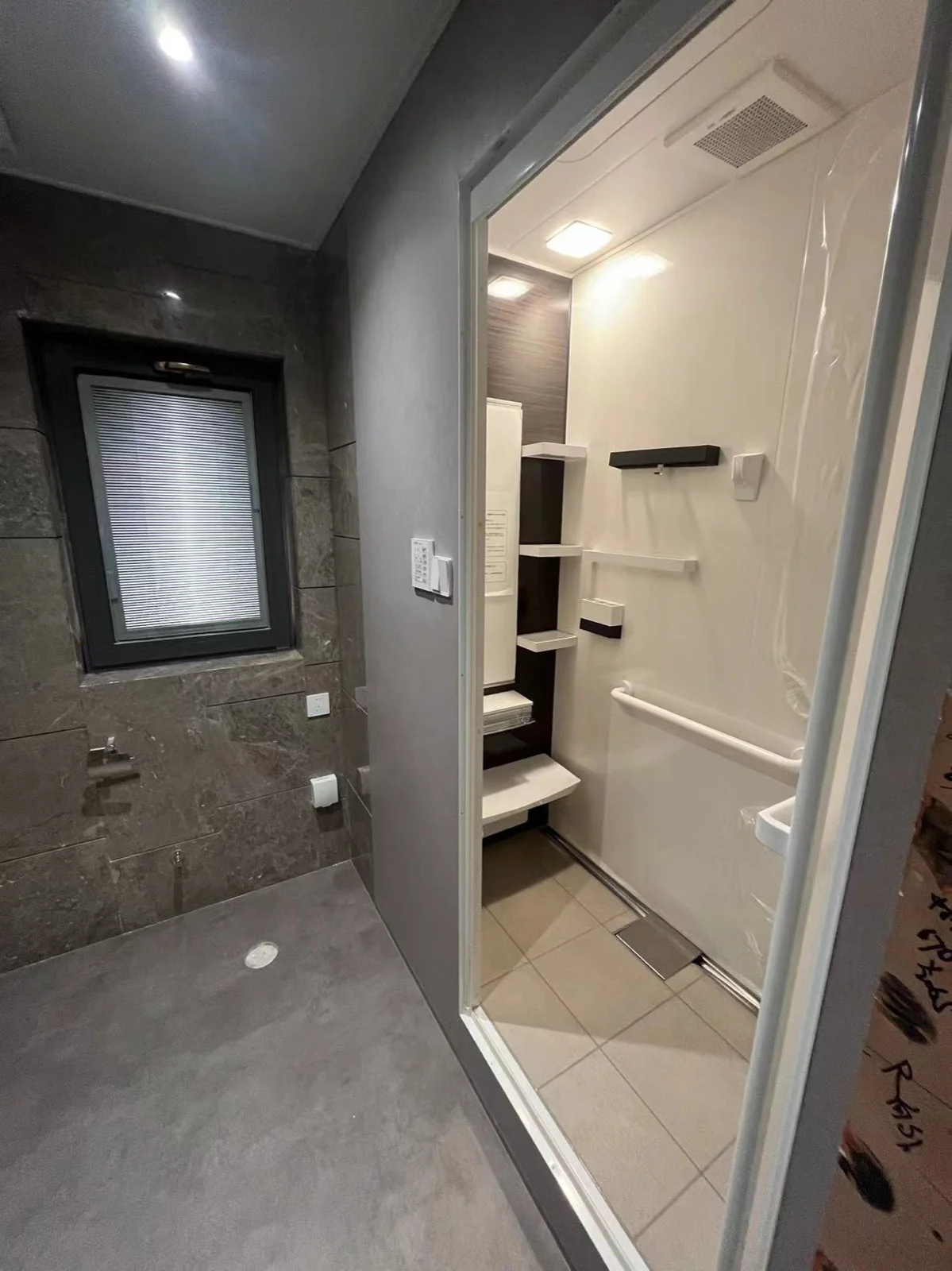

卫生间整体焕新,TAKARA STANDARD 整体淋浴房安装到位,油污板墙面易清洁耐用,地胶地面平整防滑,马桶复原使用正常,按日式工法标准交付。

施工进度8 个阶段
前期与拆除2项
进场保护2023.11.06 → 2023.11.06 · 1天
1天
拆除工程2023.11.06 → 2023.11.08 · 3天
3天
主体施工5项
水电改造2023.11.08 → 2023.11.10 · 3天
3天
防水工事2023.11.10 → 2023.11.11 · 2天
2天
淋浴房安装2023.11.11 → 2023.11.13 · 3天
3天
墙面工事2023.11.13 → 2023.11.16 · 4天
4天
地面地胶2023.11.15 → 2023.11.17 · 3天
3天
收尾与验收1项
设备安装与验收2023.11.17 → 2023.11.20 · 4天
4天

施工节点记录

保留关键阶段影像,完整工期以项目进度表为准

1

现场勘察

2023.09.02

静安圣和静安公馆现场勘察,测量卫生间尺寸,确认拆除范围与改造方案。

2

养生·解体

2023.11.06 - 11.07

拆除淋浴房玻璃移门、内部花洒与淋浴房地砖,地面基层处理与养生养护。

3

防水工事

2023.11.08

淋浴房地面防水施工,确保长期防渗性能。

4

淋浴房安装&木工事

2023.11.15 - 11.16

TAKARA STANDARD 整体淋浴房安装(750×1450,含换气扇、暖风机),木龙骨墙体工事同步进行。

5

脱衣间工事

2023.11.17 - 11.20

脱衣间区域墙面与地面工事,油污板粘贴收口。
