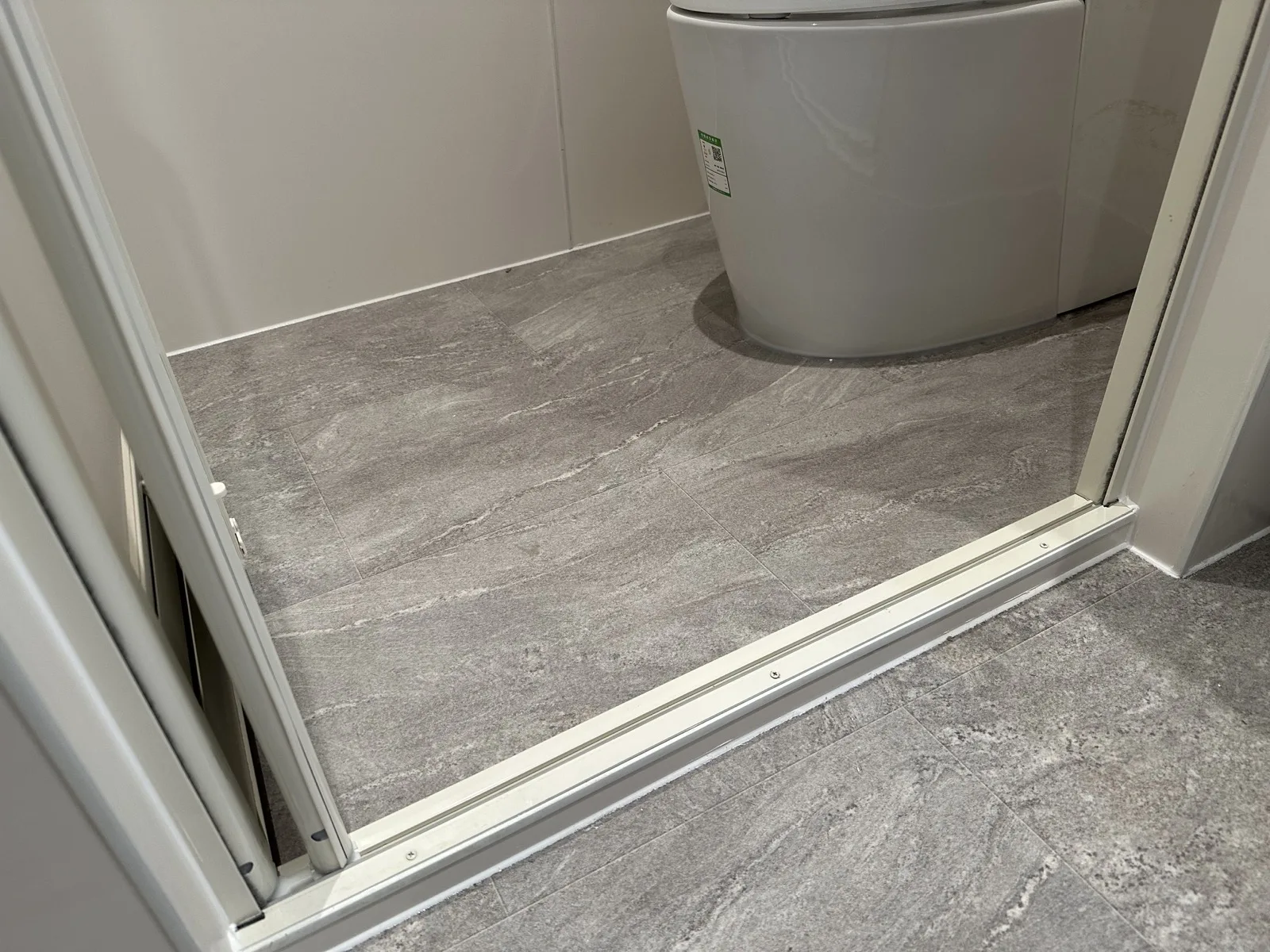

浦城路吴小姐卫生间改造

局部改造 / 上海·浦东 / 2023

浦城路吴小姐卫生间改造

项目摘要

上海浦城路吴小姐卫生间改造案例:整体换装 TAKARA STANDARD 整体淋浴房(825×1275mm,含暖风机)与 FAMILE 系列 90 公分整体浴室柜,墙面采用油污板与珐琅板,配松下马桶、日门折叠门及山月地胶,约 22 天完成交付。

浦城路吴小姐卫生间改造

现状与要求

原有卫生间设施老化需整体翻新,空间内需同时容纳淋浴房、浴室柜与马桶间,墙面需耐污易清洁,门扇需节省开启空间。

设计与施工处理

拆除旧有设施后重做水电与防水,墙面贴装油污板与珐琅板,安装 TAKARA STANDARD 整体淋浴房与 FAMILE 系列整体浴室柜,配置松下马桶,淋浴区与马桶间分别采用日门与三协折叠门节省空间,地面铺设山月地胶,完工后清洁验收。

完成状态

卫生间整体翻新完成,整体淋浴房保温易打理,珐琅板墙面一抹即净,折叠门释放过道空间,按日式工法标准化交付。

施工进度10 个阶段
前期与拆除2项
进场保护2024.01.02 → 2024.01.02 · 1天
1天
拆除解体2024.01.03 → 2024.01.04 · 2天
2天
主体施工7项
水电改造2024.01.05 → 2024.01.07 · 3天
3天
防水工事2024.01.08 → 2024.01.10 · 3天
3天
壁板贴装2024.01.11 → 2024.01.13 · 3天
3天
淋浴房安装2024.01.14 → 2024.01.16 · 3天
3天
浴室柜・马桶安装2024.01.17 → 2024.01.18 · 2天
2天
折叠门安装2024.01.19 → 2024.01.19 · 1天
1天
地胶铺设2024.01.20 → 2024.01.20 · 1天
1天
收尾与验收1项
收口验收2024.01.21 → 2024.01.23 · 3天
3天

施工节点记录

保留关键阶段影像,完整工期以项目进度表为准

1

现场勘察

2023.10.24

浦城路现场勘察,测量卫生间尺寸,确认淋浴房、浴室柜与马桶间布局及水电点位。

2

养生·拆旧

2024.01.02

进场对过道、电梯厅做全面保护,拆除旧有卫浴设施并清运。

3

拆旧修缮

2024.01.03

拆旧后对墙体基层进行修缮处理,为后续水电与防水工序做准备。

4

水电基础工事

2024.01.04-01.09

按新布局改造给排水与电路,预留暖风机、智能马桶电源,并完成卫生间防水涂刷与闭水试验。

5

木工事・维修

2024.01.10

基层木工处理与现场维修,为壁板贴装做准备。

6

整体淋浴房安装

2024.01.11

安装 TAKARA STANDARD 整体淋浴房(825×1275mm,含暖风机),调平固定并接通水电。

7

地面工事

2024.01.12

卫生间地面基层处理,为地胶铺设做准备。

8

墙壁工事

2024.01.16

墙面贴装油污板,收口条收边,表面耐污易清洁。

9

AICA板工事

2024.01.18

墙面贴装 AICA 珐琅板,白色面材一抹即净,与油污板拼接收口。

10

脱衣间工事

2024.01.19

脱衣间区域施工,含浴室柜安装空间处理与折叠门配置。

11

设备安装

2024.01

安装 FAMILE 系列整体浴室柜、松下马桶及日门・三协折叠门。

12

地胶工事

2024.01.22

地面铺设山月地胶,防水防滑,脚感舒适。

13

收口完工

2024.01.23

细节收口处理,全面清洁,陪同客户验收交付。
